完工例:完成までの記録
地域別|御前崎市
N様のおうち
御前崎市
建築中レポート
- 1.2023年09月01日
-
地鎮祭
- 2.2023年09月01日
-
地鎮祭
地鎮祭には、家づくり開始前に氏神様を鎮め、土地を使用する許可を得るという意味があります。許可を得ることで、土地の神様に工事の安全や、完成した家の繁栄を祈ります。
- 3.2023年09月01日
-
地鎮祭
- 4.2023年09月05日
-

草刈り
- 5.2023年09月14日
-

電気仮設工事
- 6.2023年09月20日
-
仮設工事
- 7.2023年10月13日
-

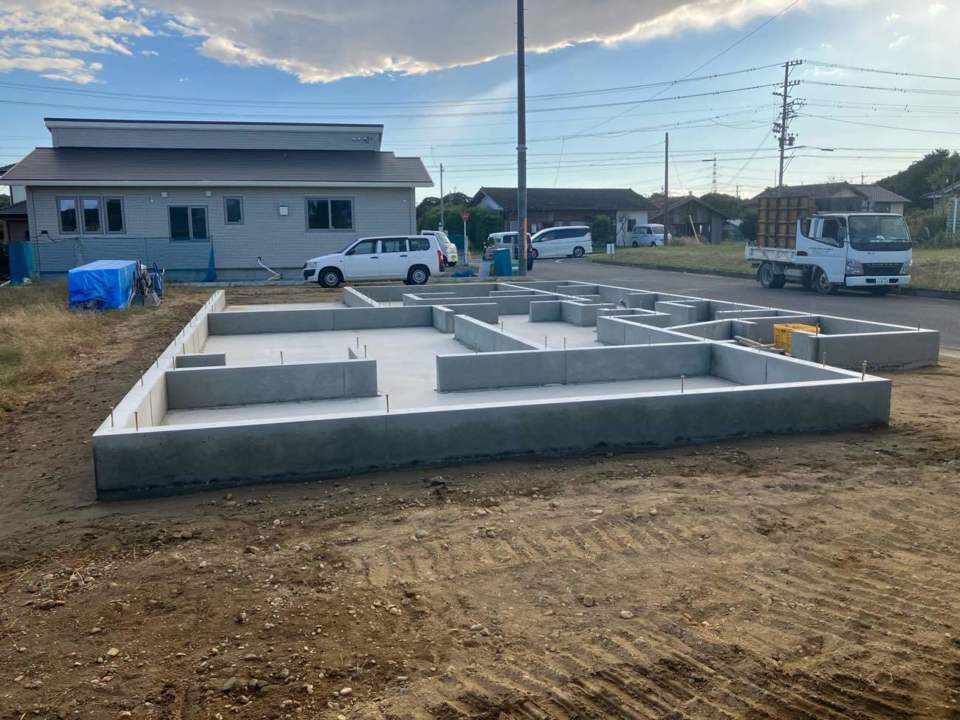

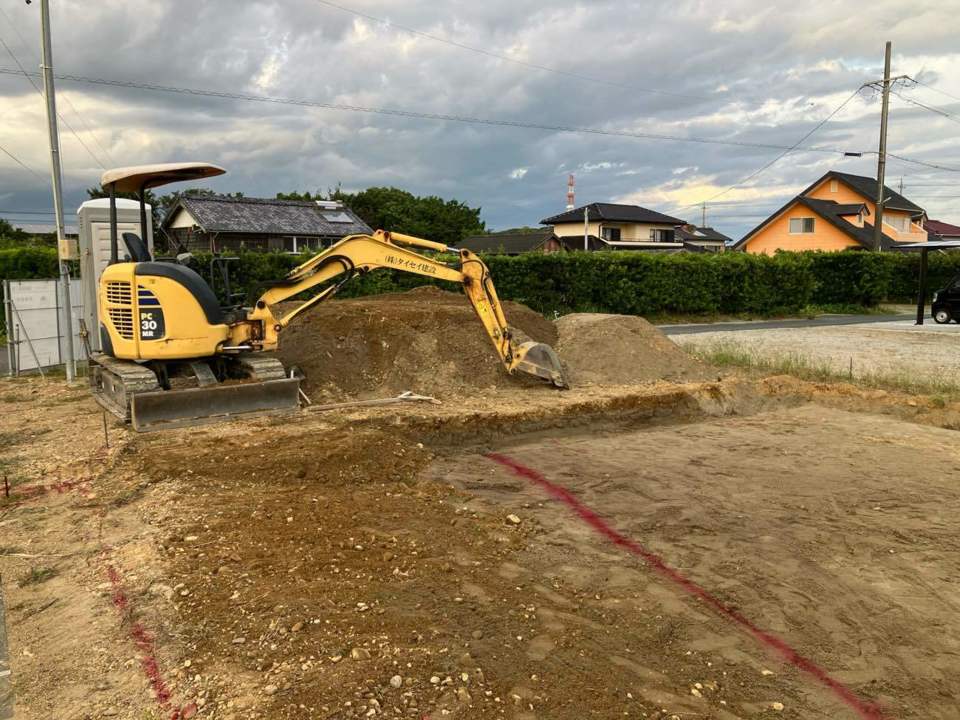

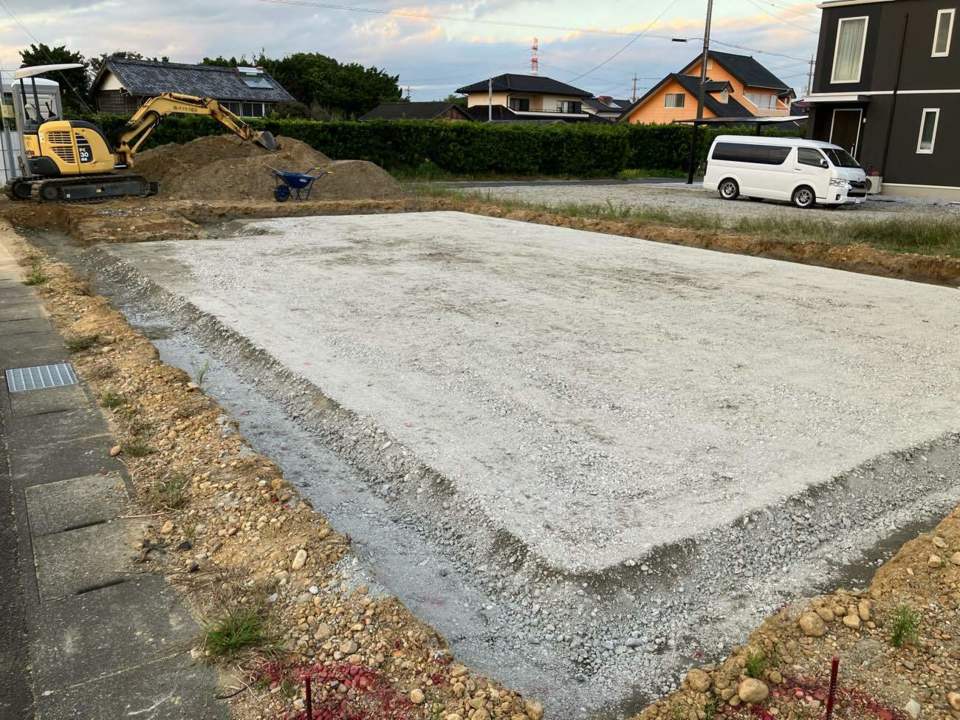

床付け、砕石基礎工事
- 8.2023年10月13日
-
床付け、砕石基礎完了

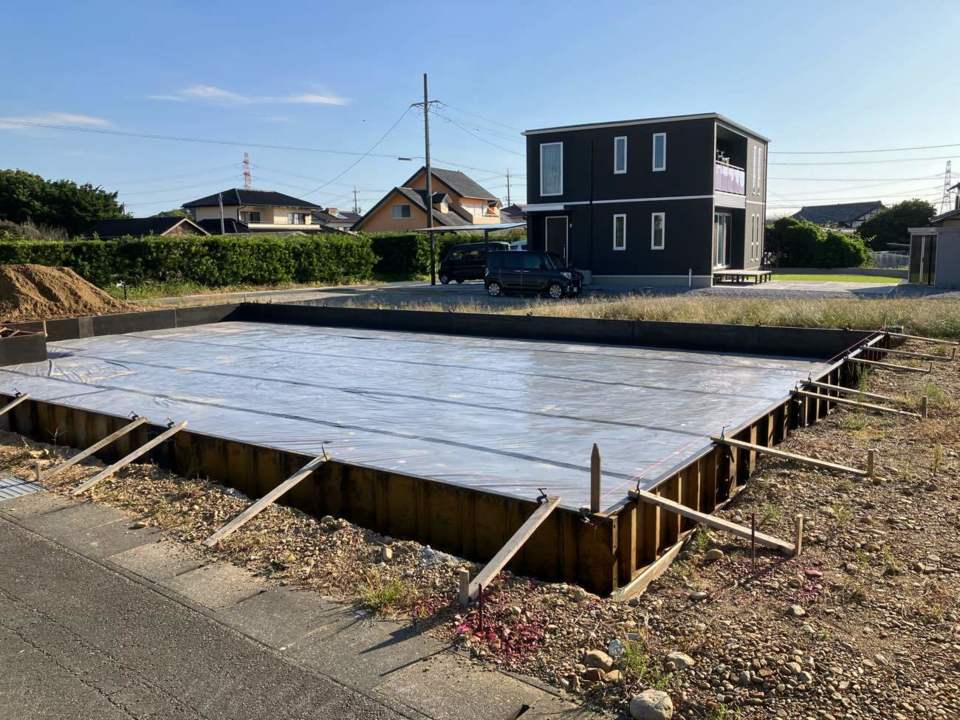

- 9.2023年10月14日
-

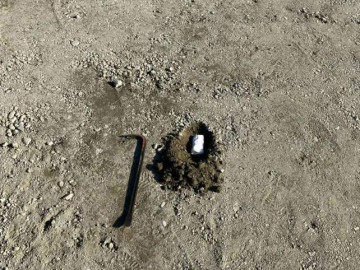

鎮め物
新築住宅の基礎工事の時には、家の中心に「鎮め物」を埋めます。鎮め物には、土地の神様に対する貢物の意味があります。気になる箱の中身は、昔に宝物であったという意味で、人形、盾、矛、小刀子、長刀子、鏡、水玉の七種類が入っています。土地の神様に喜んでもらえますように。そして、N様のお家が安泰でありますように!

- 10.2023年10月14日
-

ターミダンシート
- 11.2023年10月14日
-

ステコン打設完了
- 12.2023年10月18日
-

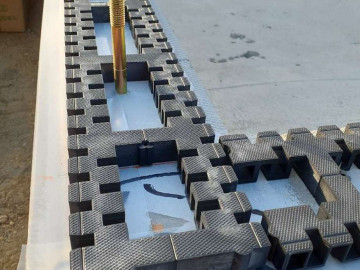

ベース型枠
- 13.2023年10月24日
-
ベース型枠
- 14.2023年10月25日
-
プレ配管完了
- 15.2023年10月26日
-

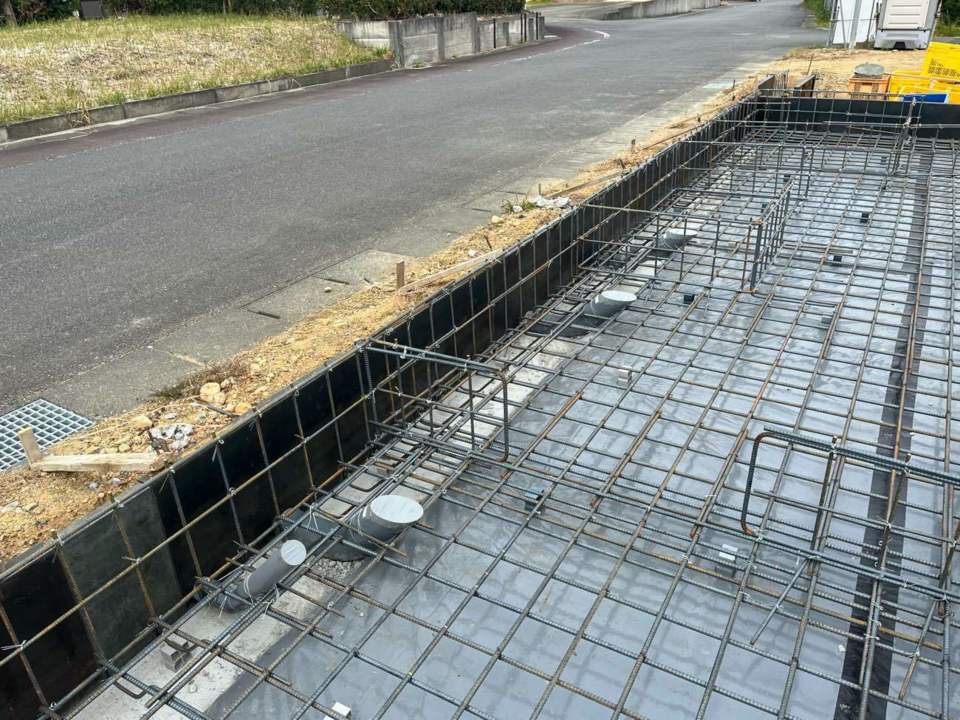

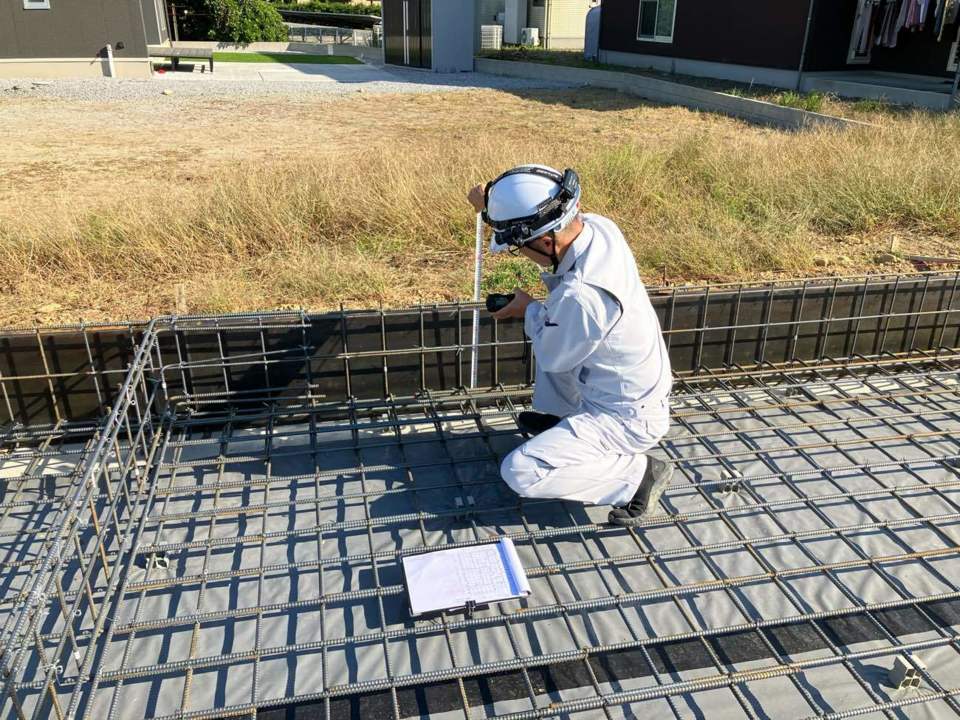

配筋検査
- 16.2023年10月26日
-

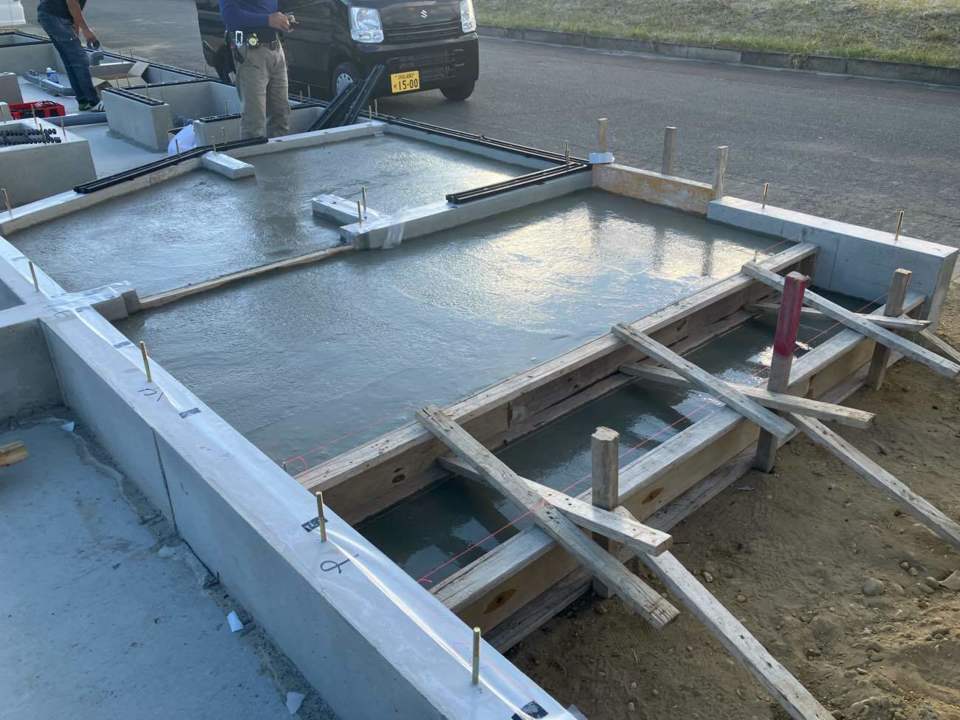

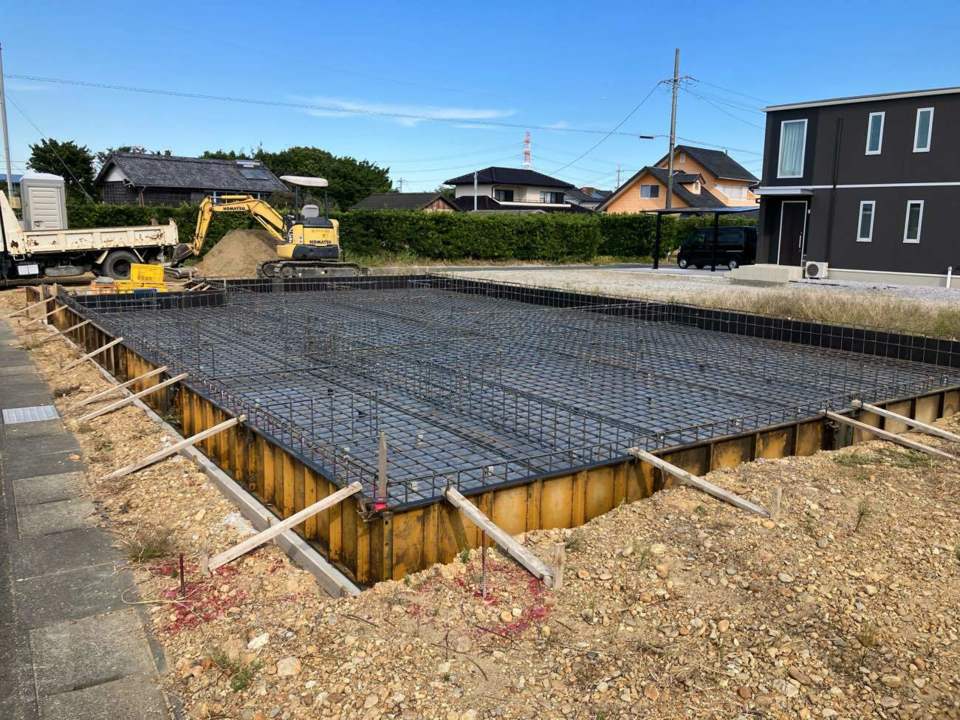

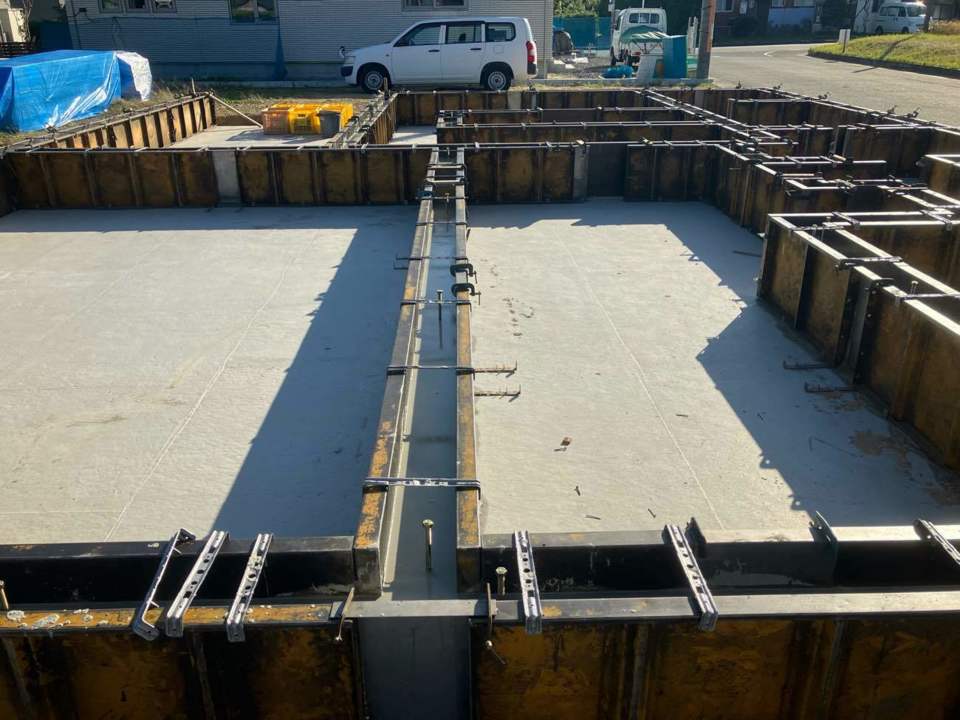

ベースコンクリート打ち
- 17.2023年10月30日
-

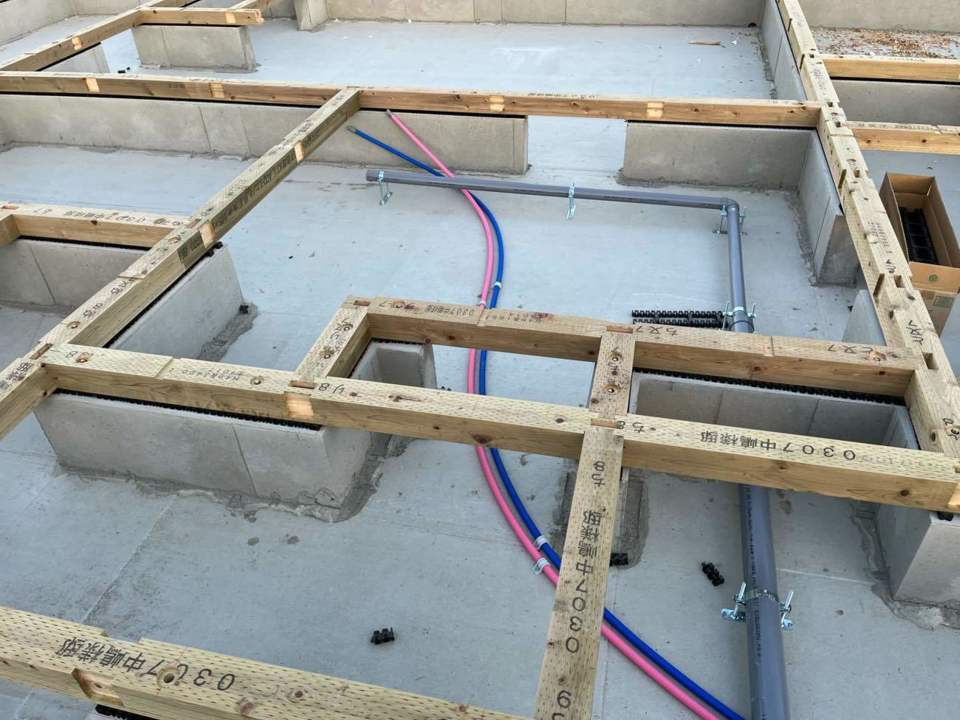

土間転がし配管状況
- 18.2023年10月30日
-
基礎工事
- 19.2023年10月30日
-
基礎工事
- 20.2023年10月30日
-
基礎工事
- 21.2023年10月30日
-
基礎パッキン 気密パッキン施工
- 22.2023年10月30日
-
防蟻シート施工
- 23.2023年11月03日
- 24.2023年11月04日
-

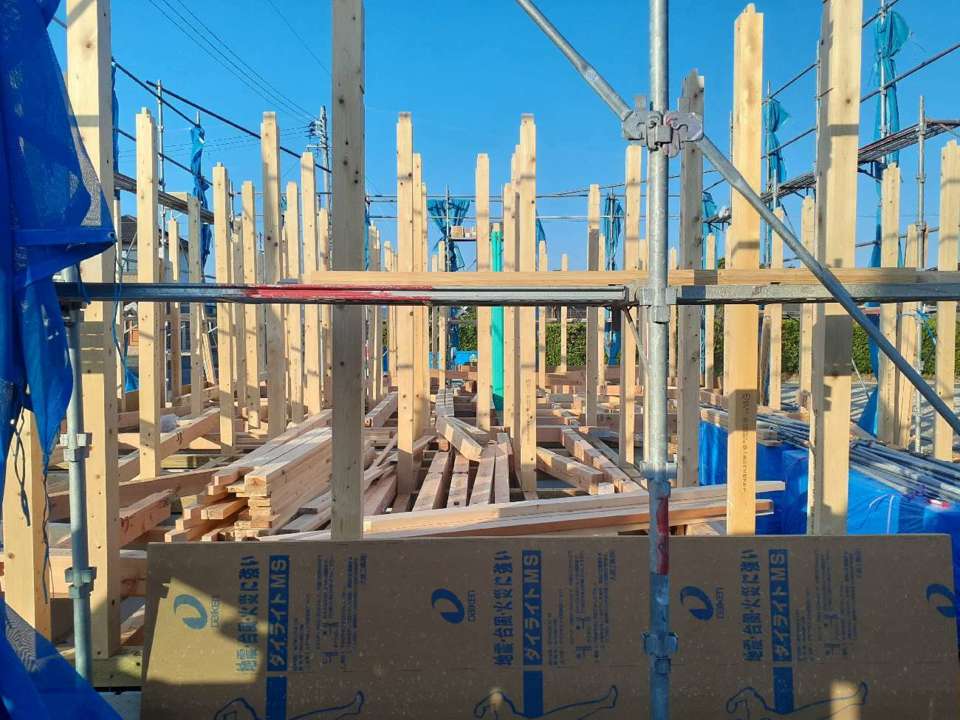

上棟
- 25.2023年11月04日
-

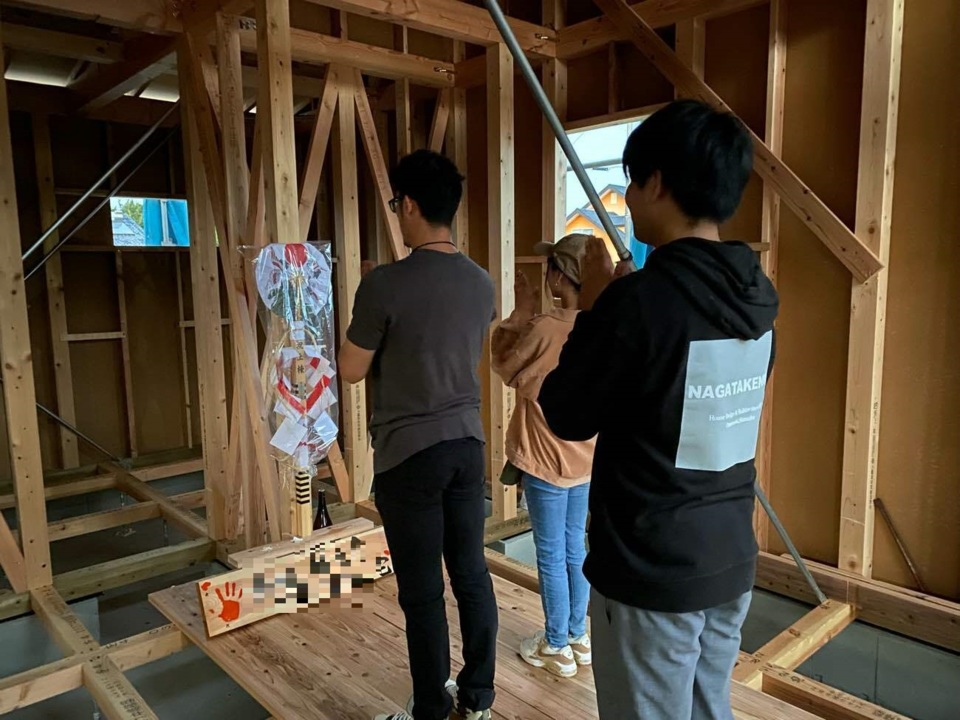

上棟・手形式
- 26.2023年11月04日
-

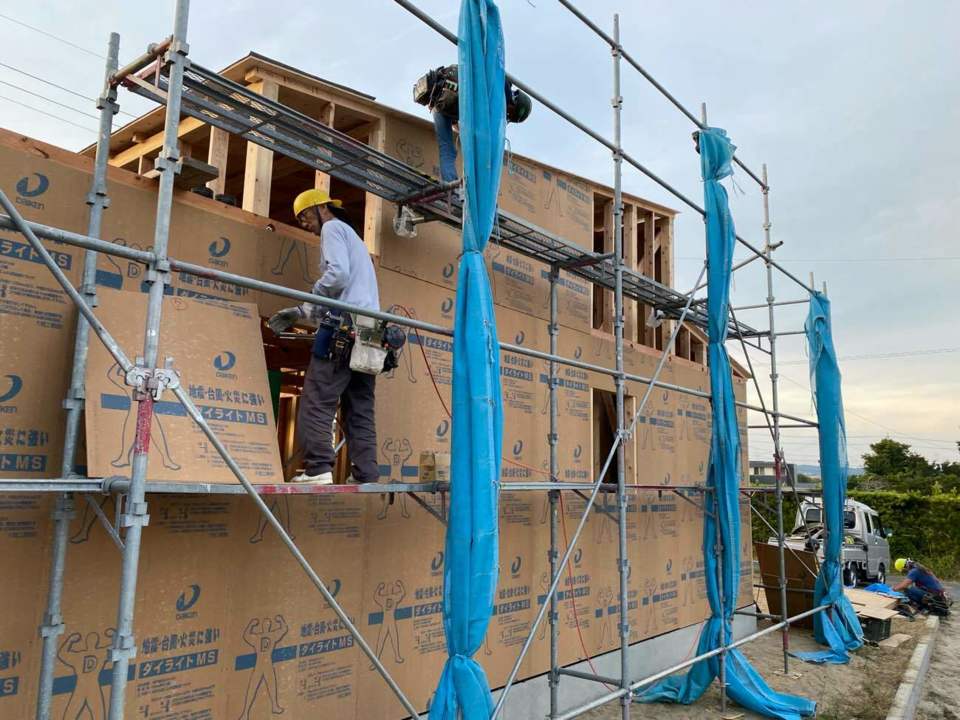

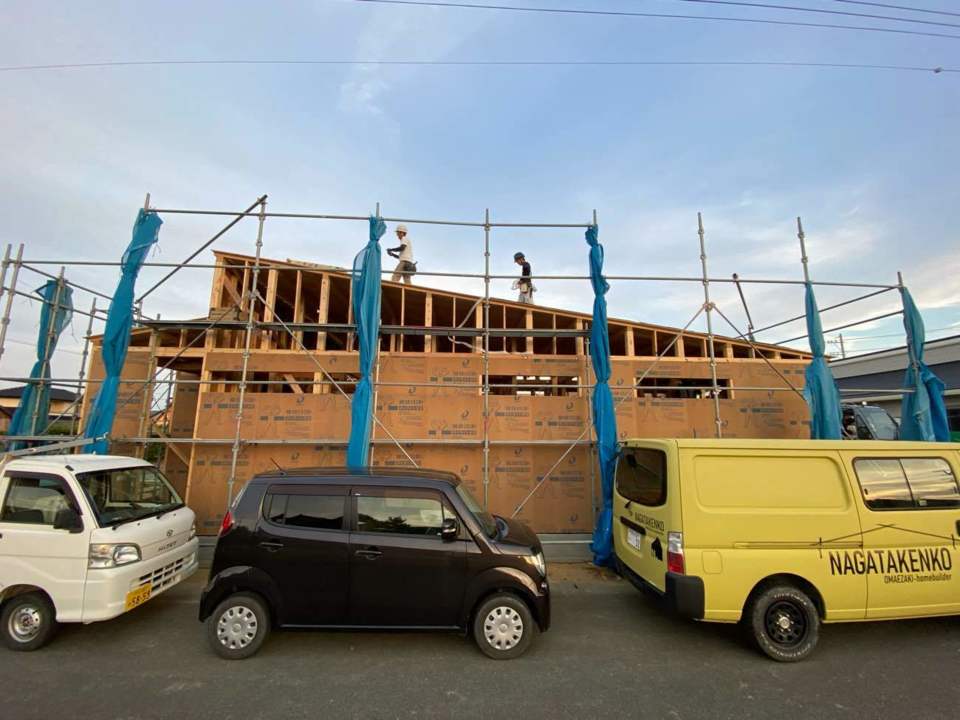

上棟
- 27.2023年11月04日
-
上棟
- 28.2023年11月05日
-

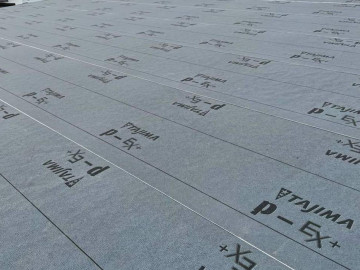

ルーフィング施工
- 29.2023年11月05日
-
ルーフィング施工
- 30.2023年11月05日
- 31.2023年11月05日

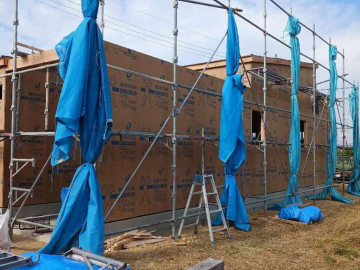

- 32.2023年11月08日
- 33.2023年11月08日
- 34.2023年11月09日
- 35.2023年11月11日
-
軒天下地施工完了
- 36.2023年11月11日
- 37.2023年11月11日
-

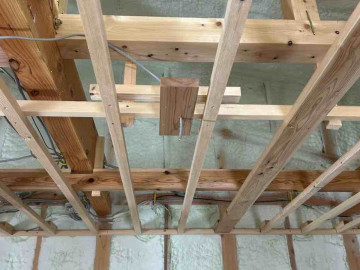

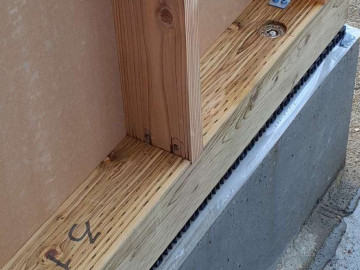

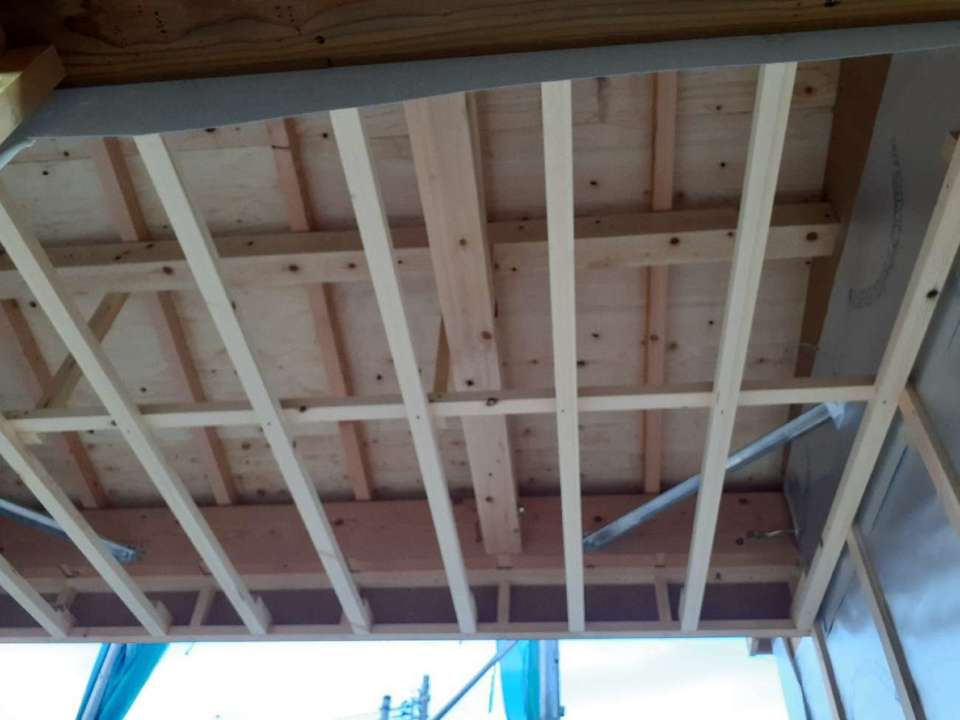

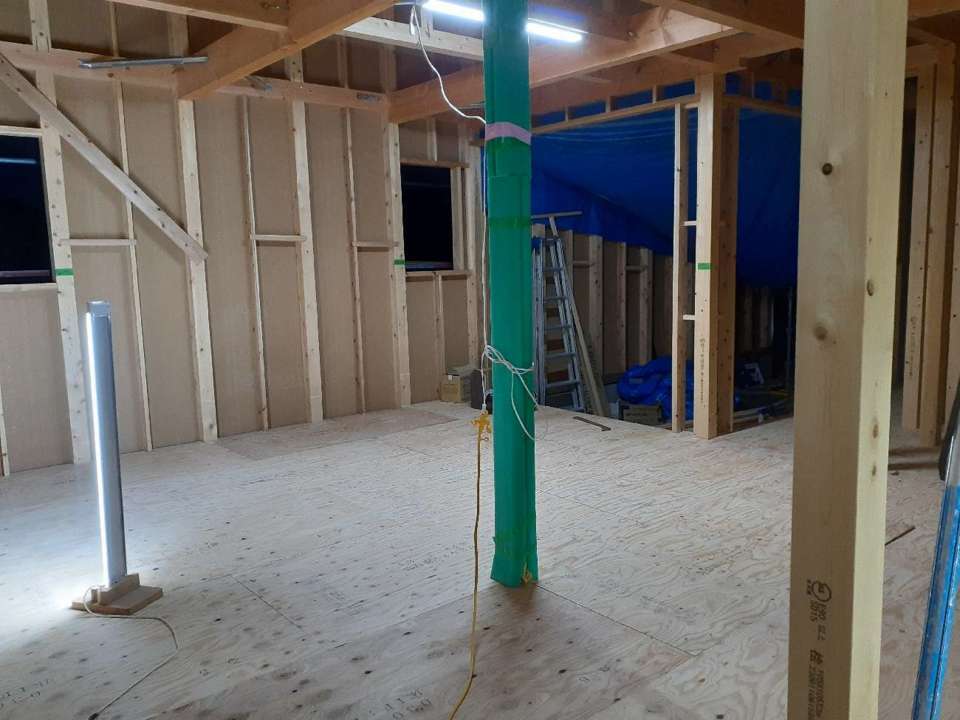

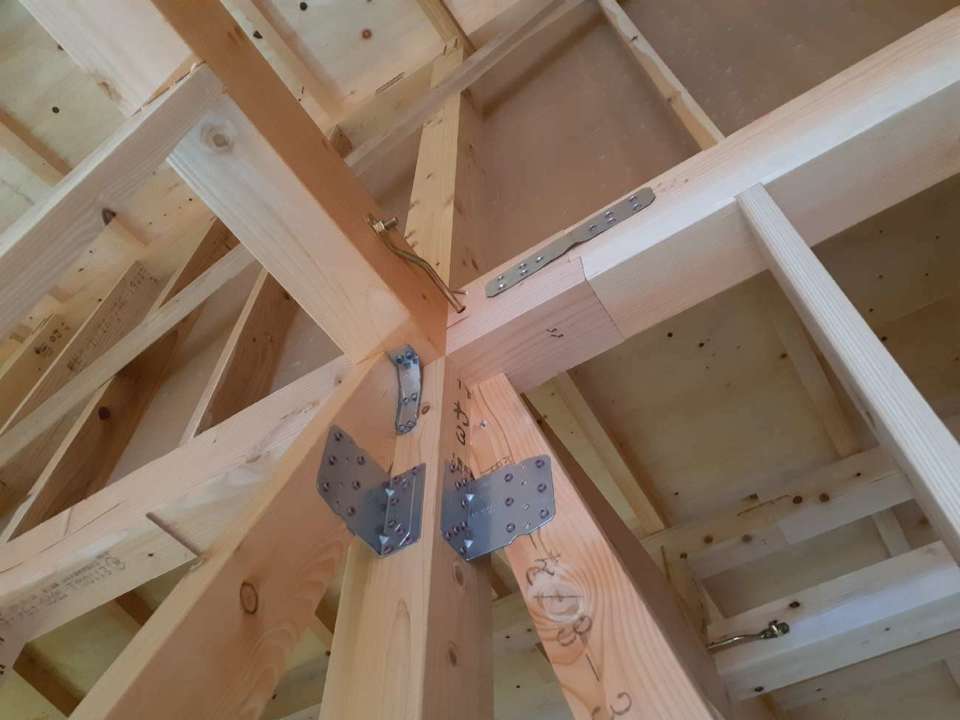

金物取り付け完了

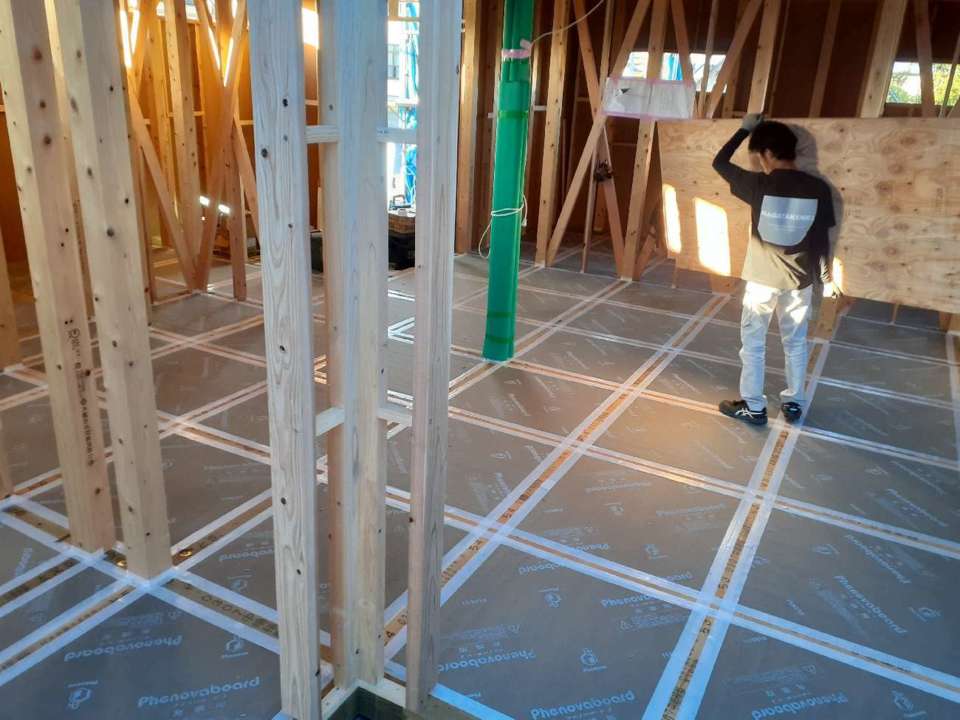

- 38.2023年11月13日
- 39.2023年11月15日
-

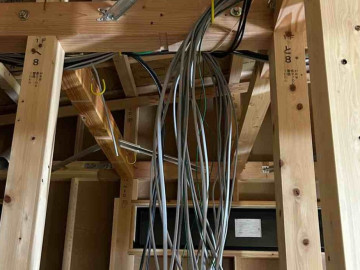

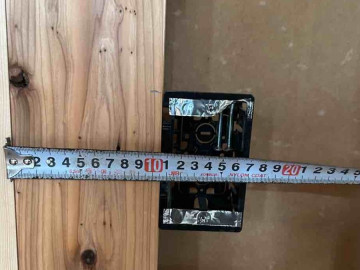

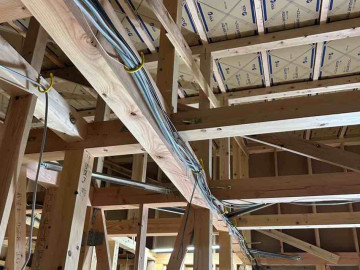

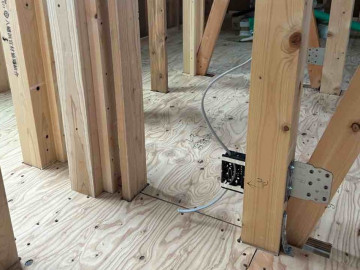

配線段取り
- 40.2023年11月15日
-

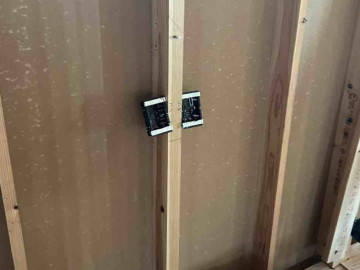

ボックス付け
- 41.2023年11月17日
-
内部配管状況
- 42.2023年11月18日
-
段ボール施工完了
- 43.2023年11月20日
-

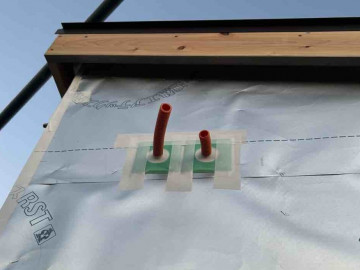

外部開口、防水処理
- 44.2023年11月20日
-
外部開口、防水処理
- 45.2023年11月21日
-

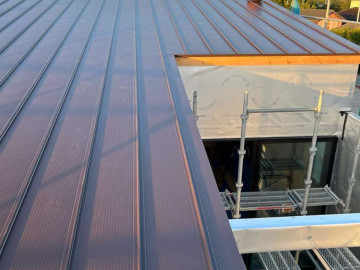

屋根葺き施工
- 46.2023年11月21日
-

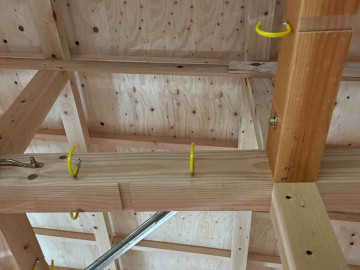

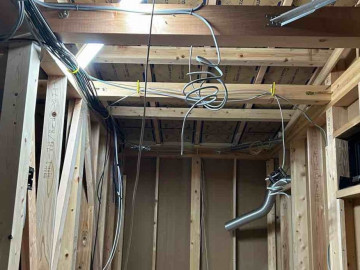

屋内配線
- 47.2023年11月21日
- 48.2023年11月22日
-
屋内配線
- 49.2023年11月23日
-
屋内配線
- 50.2023年11月24日
-
コーキング工事
- 51.2023年11月25日
-

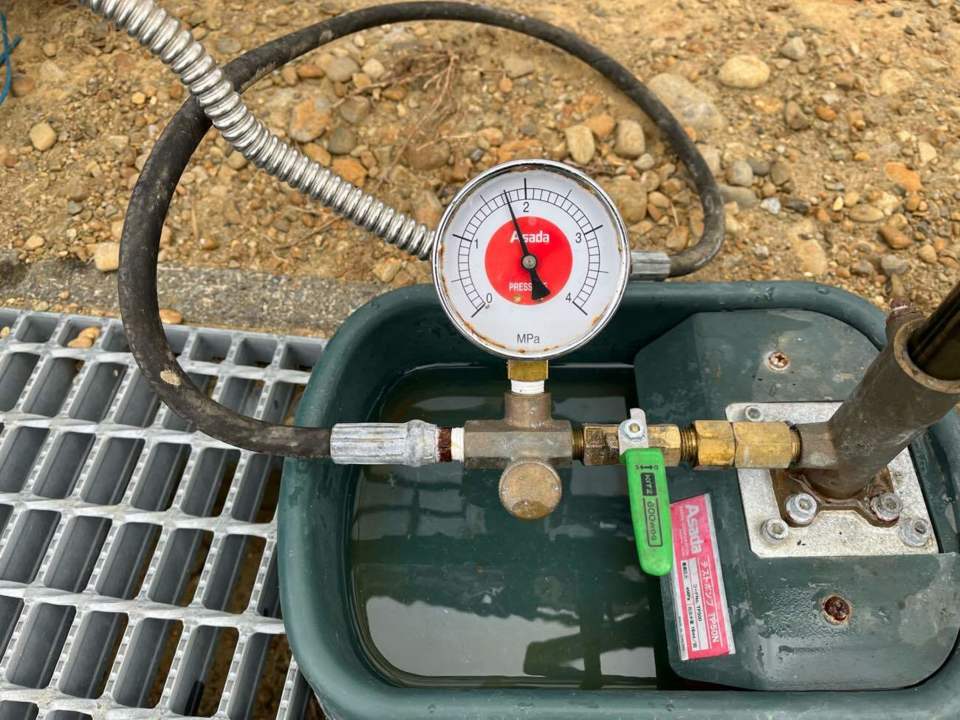

水圧テスト完了
- 52.2023年11月25日
-
内部配管
- 53.2023年11月26日
-

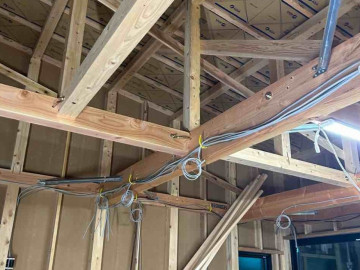

屋内配線
- 54.2023年11月26日
-
屋内配線

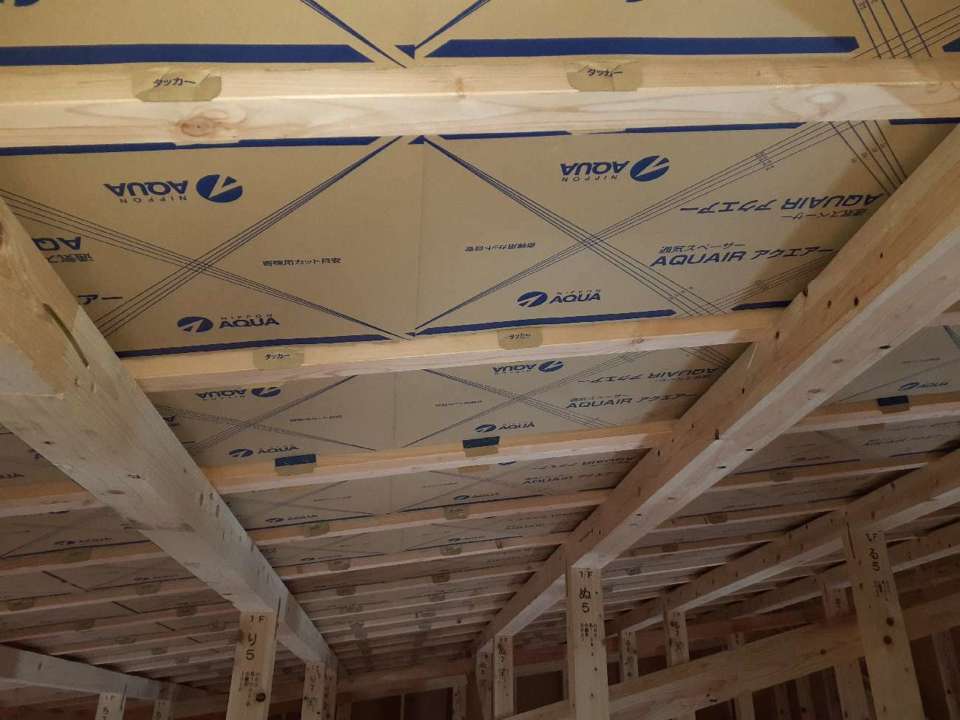

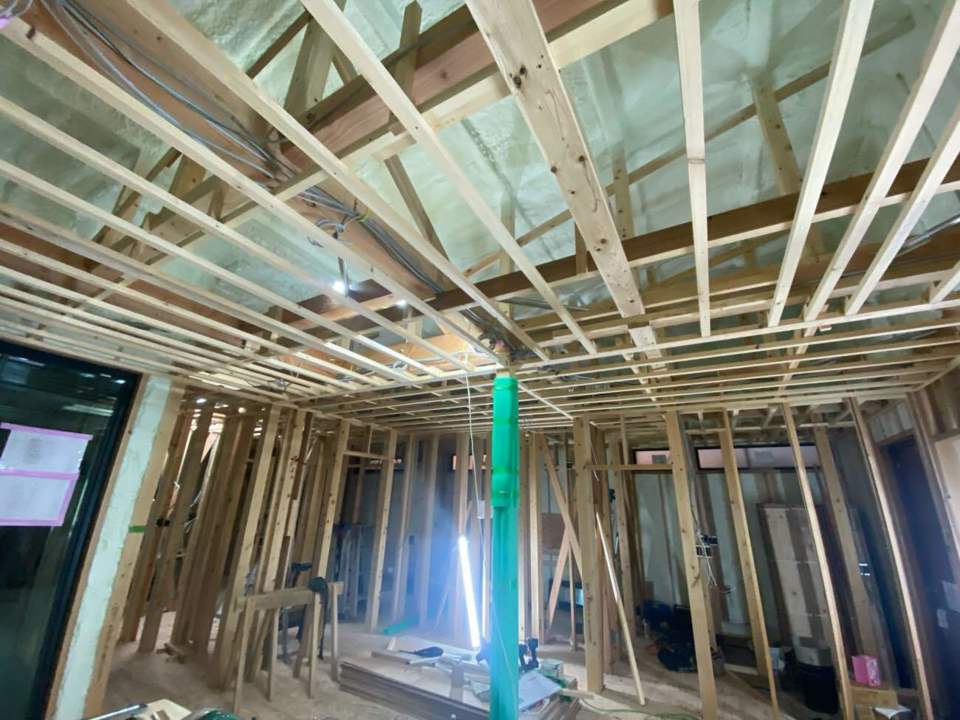

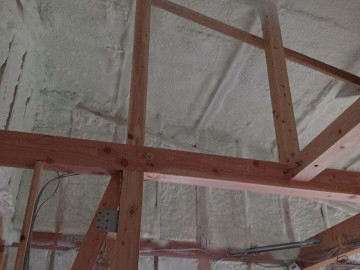

- 55.2023年11月27日
-

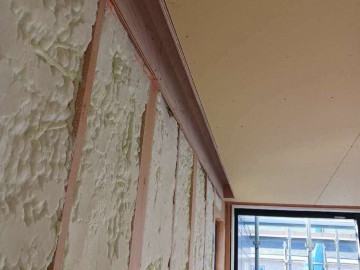

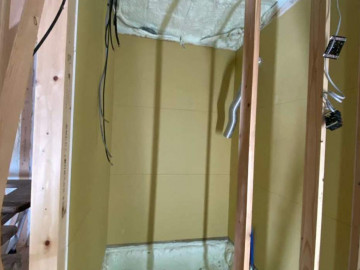

断熱工事完了
- 56.2023年11月28日
-
風呂場ボード貼り
- 57.2023年11月29日
- 58.2023年12月01日
-

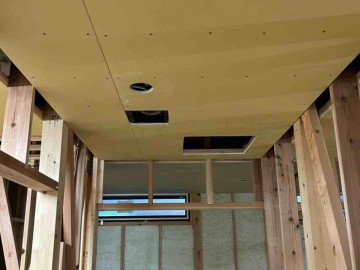

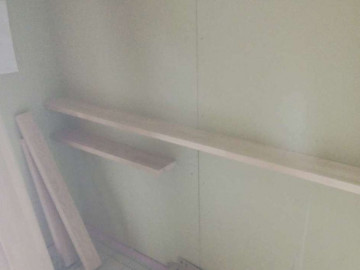

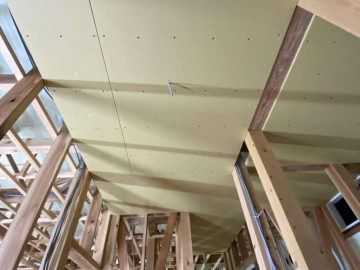

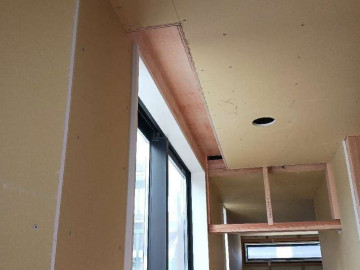

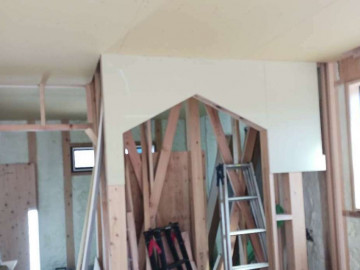

天井下地工事完了
- 59.2023年12月03日
-

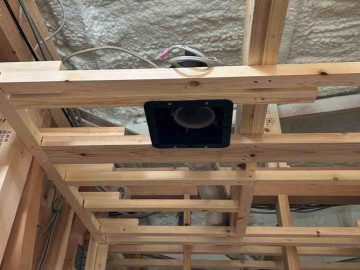

天井換気扇
- 60.2023年12月03日
-
照明線だし
- 61.2023年12月04日
-
天井ボード貼り
- 62.2023年12月05日
-

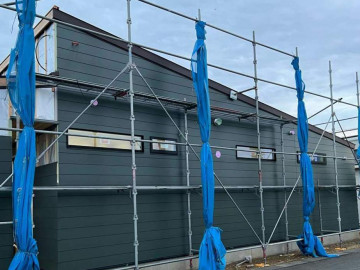

外壁工事
- 63.2023年12月06日
- 64.2023年12月07日
-

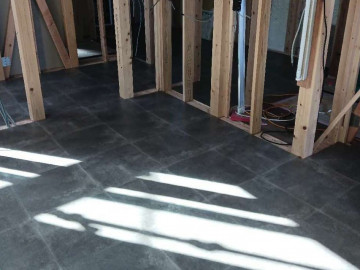

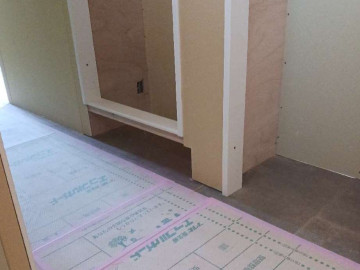

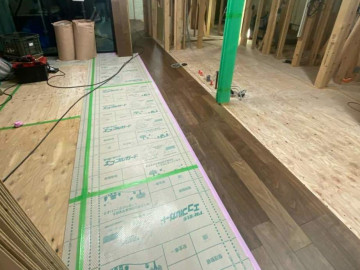

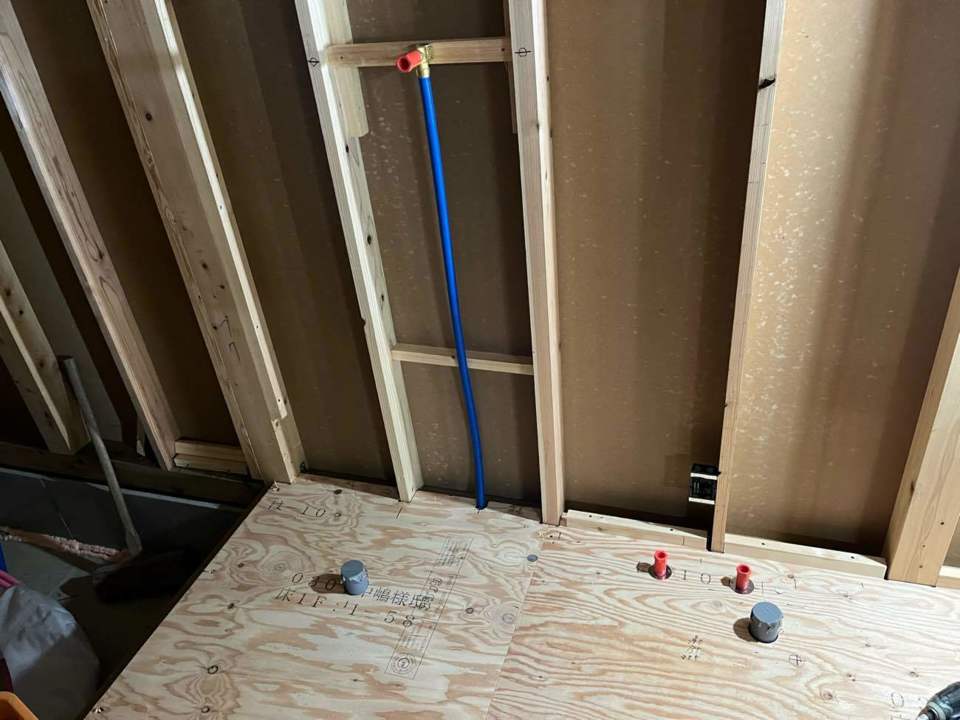

床貼り工事
- 65.2023年12月12日
-

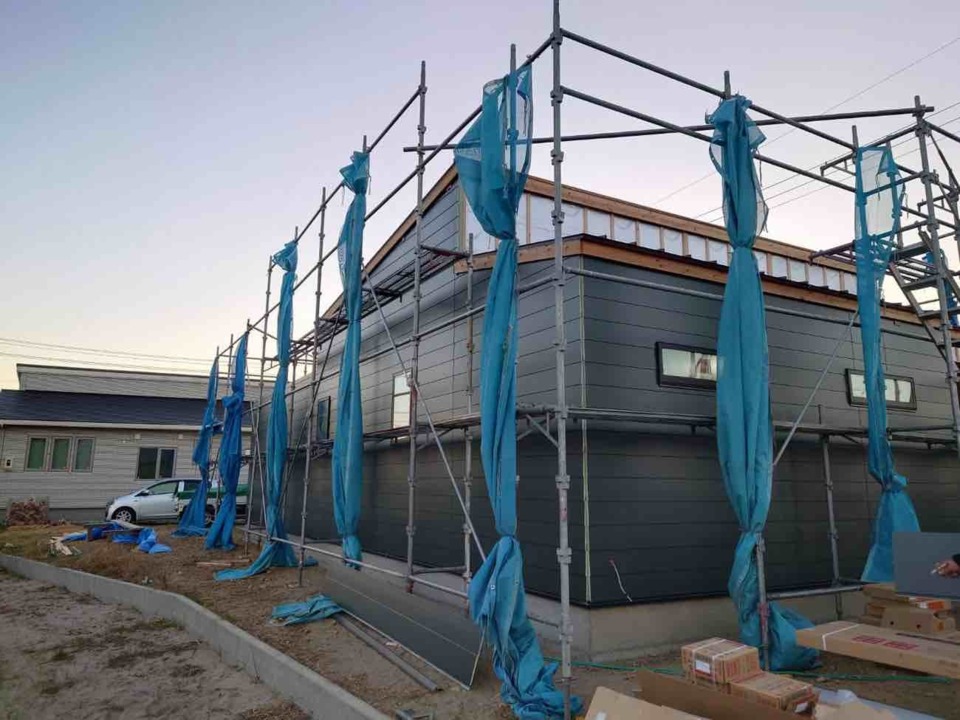

破風鼻隠し施工途中
- 66.2023年12月14日
- 67.2023年12月14日

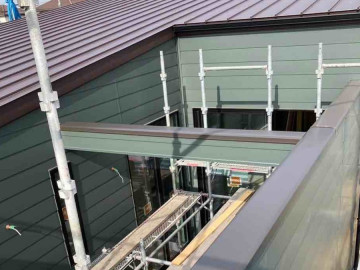

- 68.2023年12月17日
- 69.2023年12月17日
- 70.2023年12月17日
- 71.2023年12月23日
- 72.2023年12月24日
-

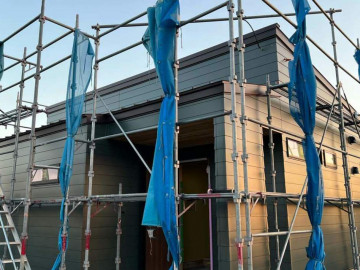

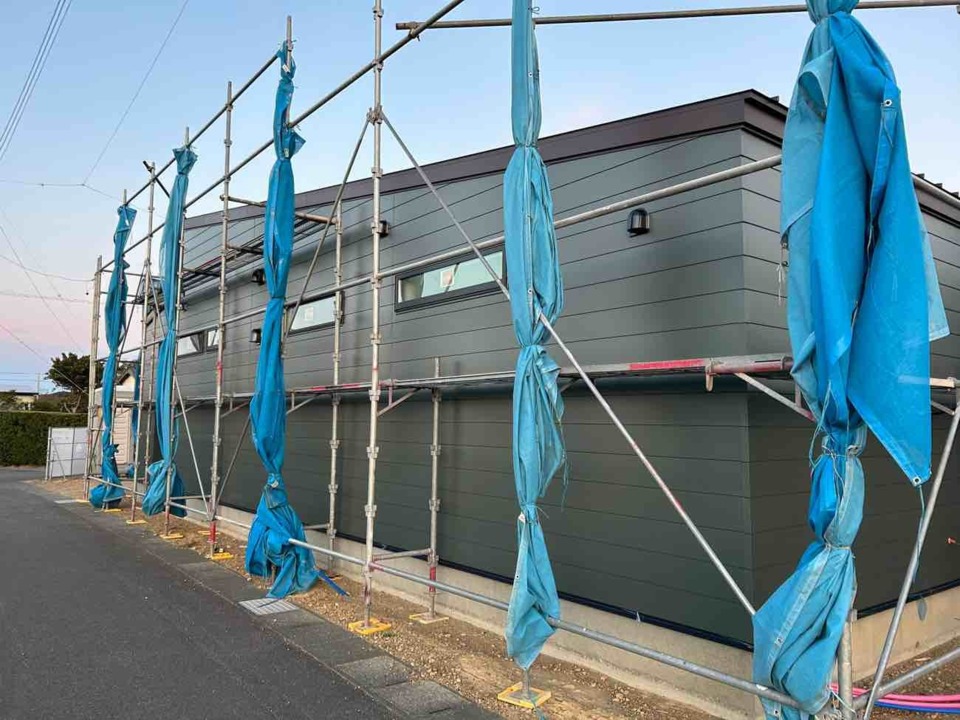

外壁工事完了
- 73.2023年12月25日
- 74.2023年12月25日
- 75.2023年12月27日
- 76.2023年12月27日
-

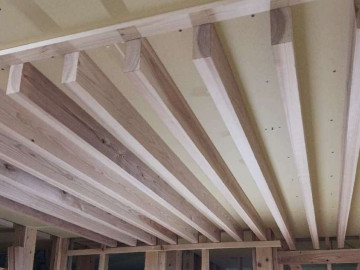

破風鼻隠し施工
- 77.2023年12月28日
- 78.2023年12月29日
- 79.2024年01月06日

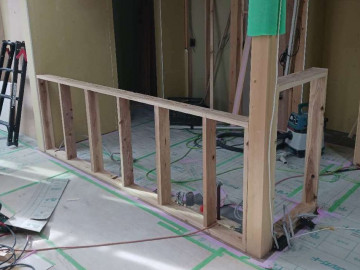

- 80.2024年01月10日
- 81.2024年01月11日
- 82.2024年01月13日
- 83.2024年01月14日
-

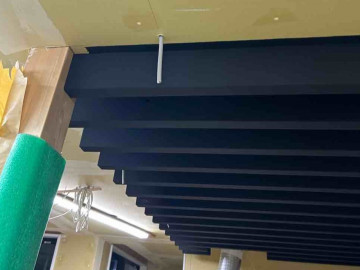

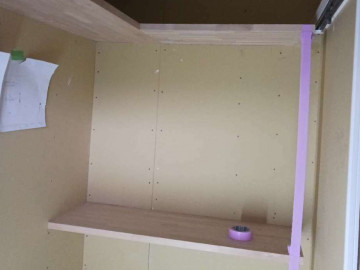

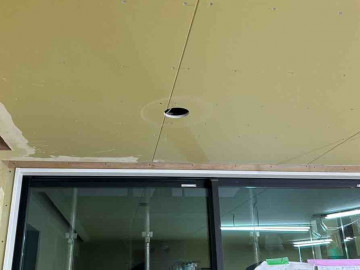

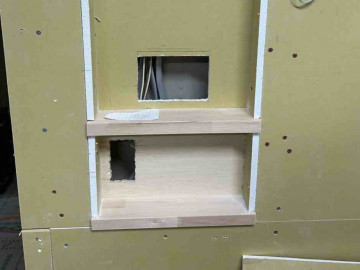

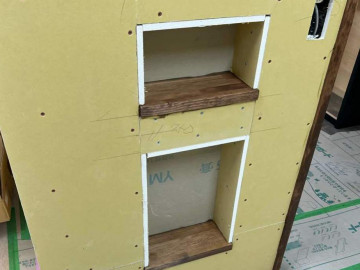

ボード開口工事
- 84.2024年01月16日
-
板金、トイ工事完了
- 85.2024年01月18日
-

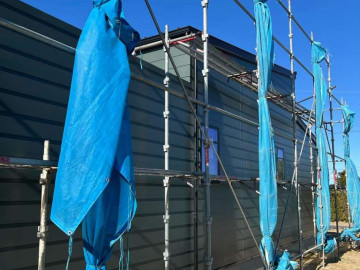

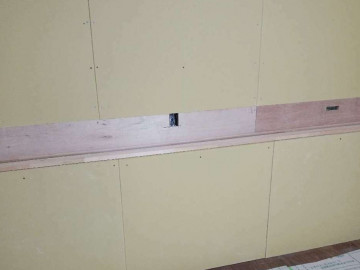

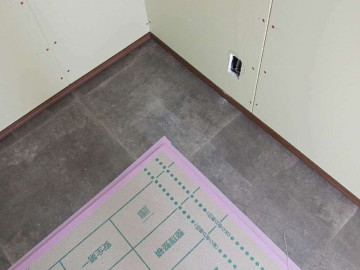

巾木工事完了
- 86.2024年01月19日
-
笠木工事終了
- 87.2024年01月19日
- 88.2024年01月22日
-

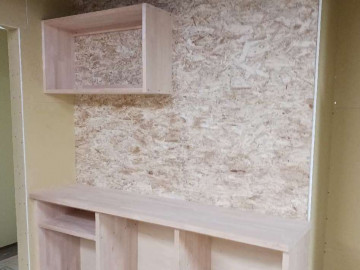

ボード開口工事
- 89.2024年01月22日
- 90.2024年02月01日
- 91.2024年02月01日
- 92.2024年02月02日
- 93.2024年02月02日
- 94.2024年02月24日
-

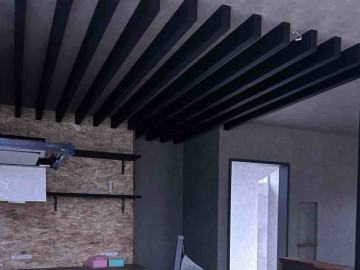

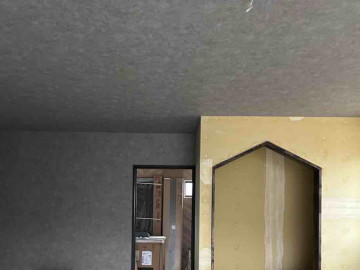

クロス施工
- 95.2024年02月24日
- 96.2024年02月24日
- 97.2024年02月25日
-

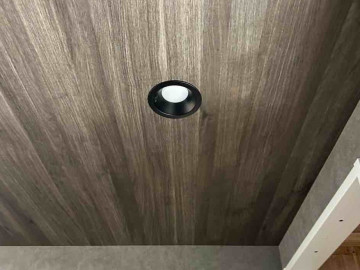

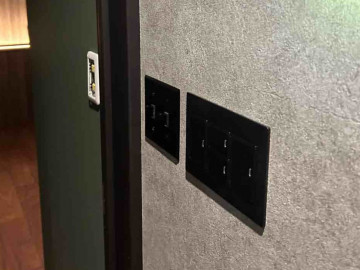

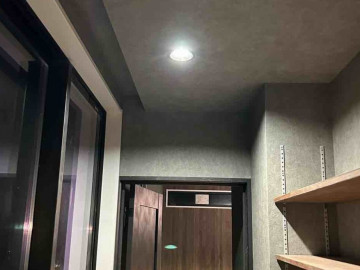

器具付け工事
- 98.2024年02月25日
-
器具付け工事
- 99.2024年02月26日
- 100.2024年02月26日
- 101.2024年02月28日
- 102.2024年02月29日
-

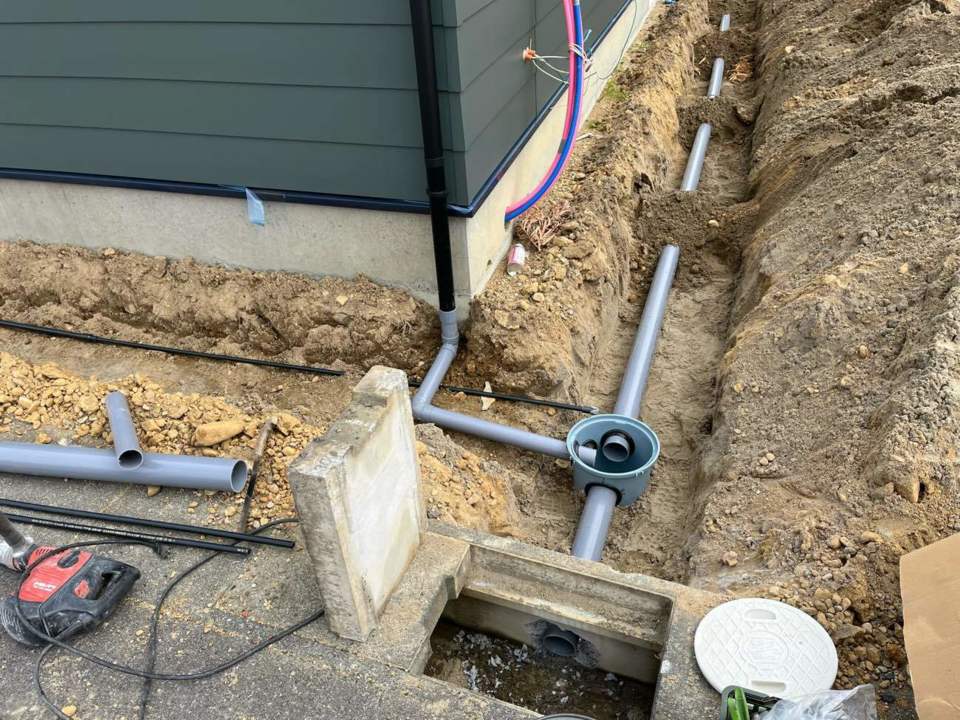

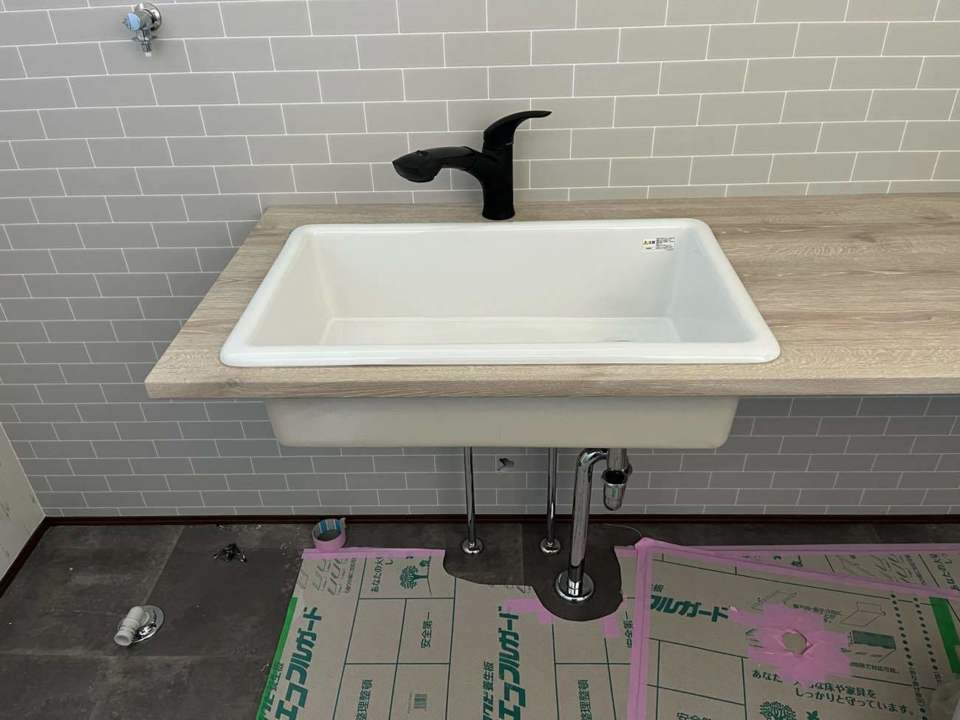

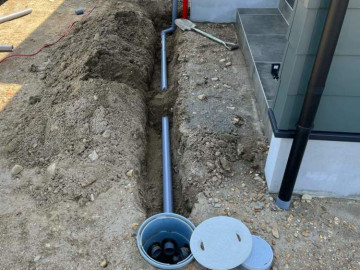

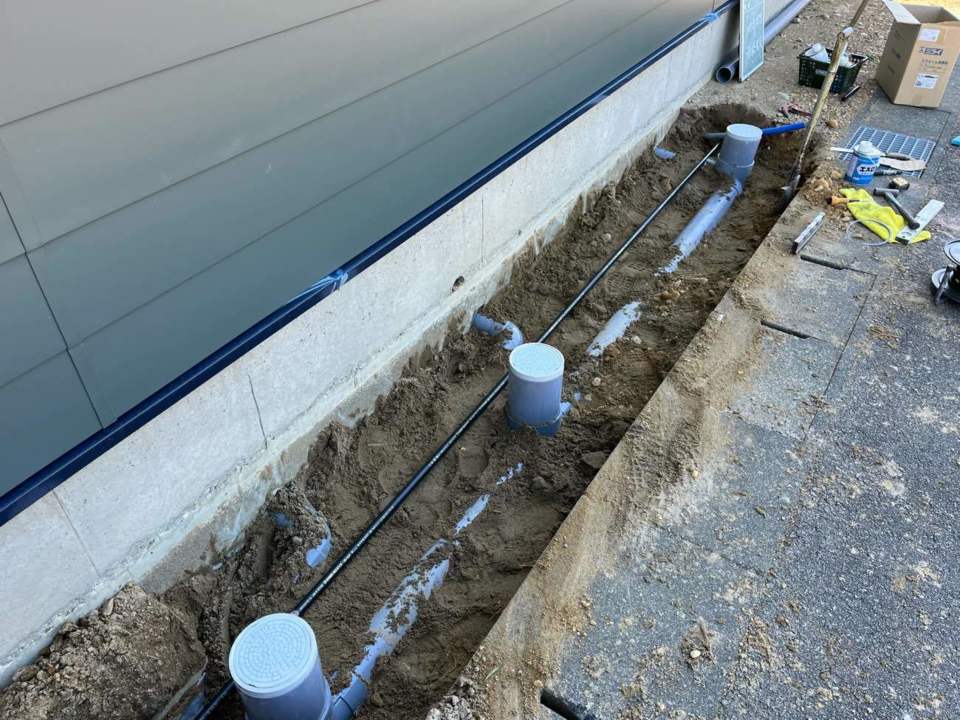

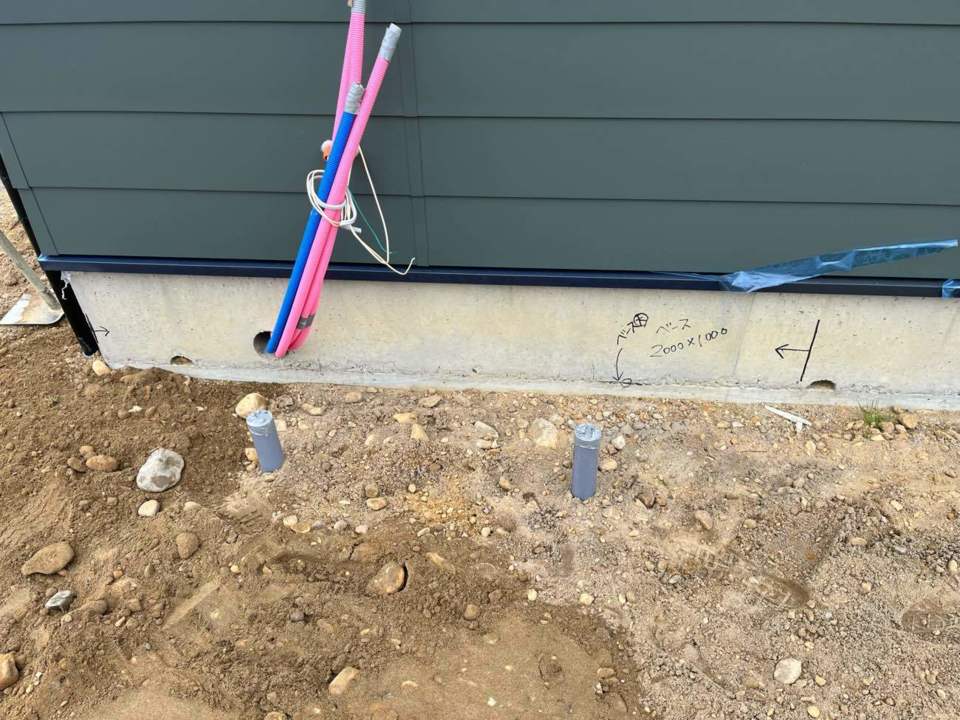

外部配管状況
- 103.2024年02月29日
-
外部配管状況
- 104.2024年03月05日
-
器具付け工事
- 105.2024年03月05日
-
器具付け工事
- 106.2024年03月06日
-
器具付け工事
- 107.2024年03月06日
-
器具付け工事
- 108.2024年03月08日
-

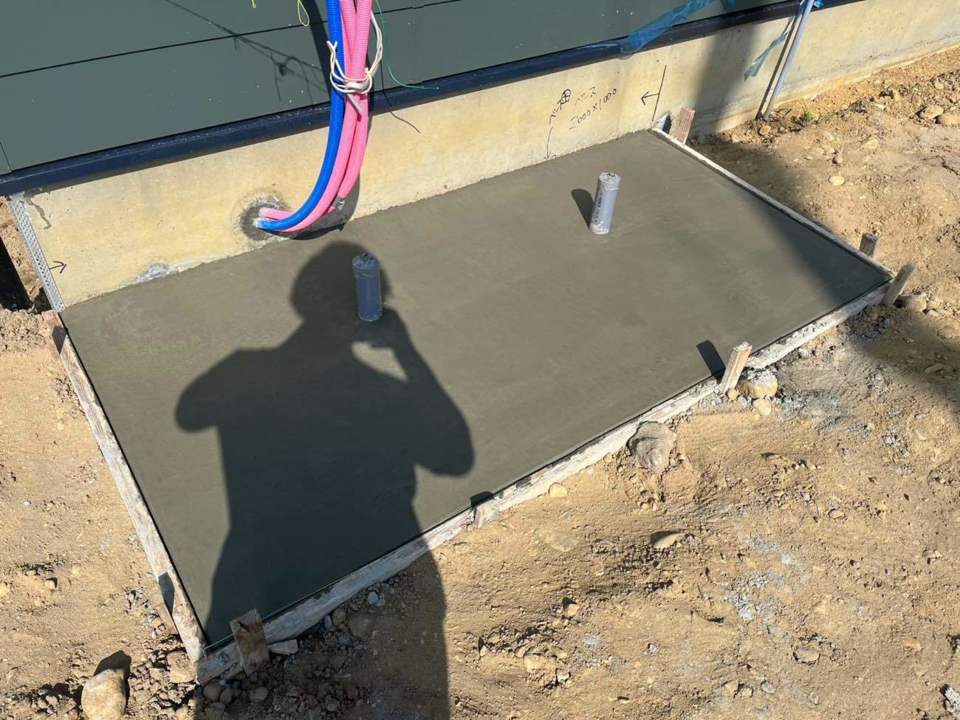

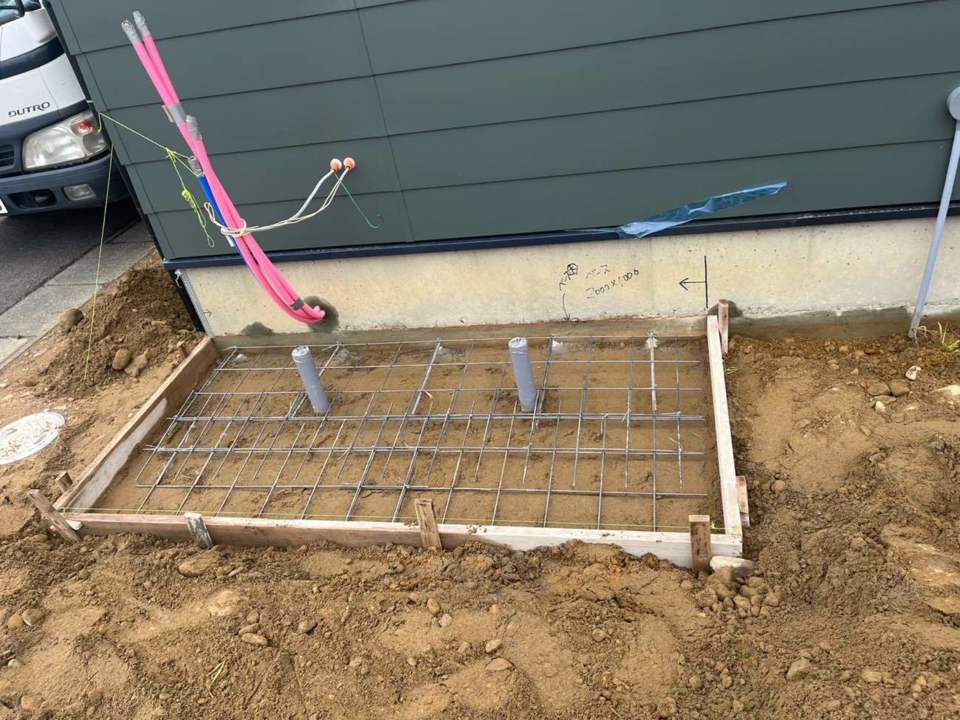

エコキュートコン打設完了
- 109.2024年03月08日
- 110.2024年03月13日
-

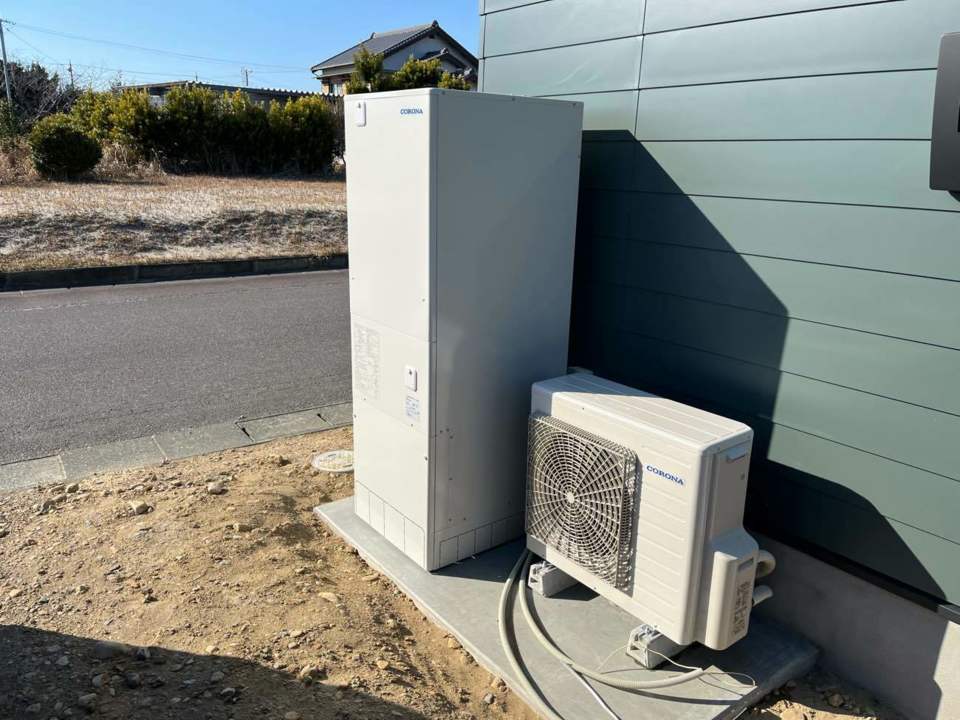

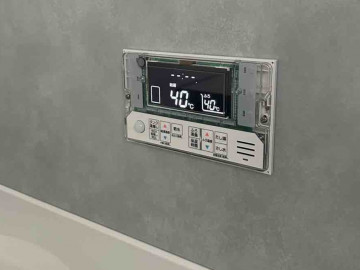

エコキュート設置、通水完了
- 111.2024年03月13日
-
基礎巾木仕上げ途中
- 112.2024年03月13日
-
器具付け工事
- 113.2024年03月14日
-

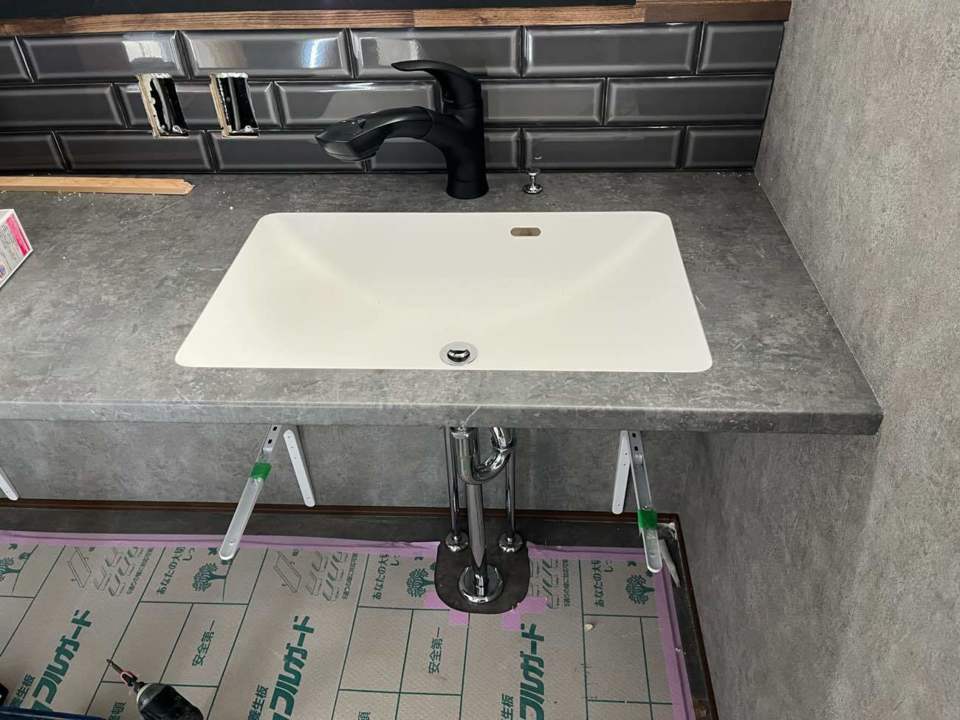

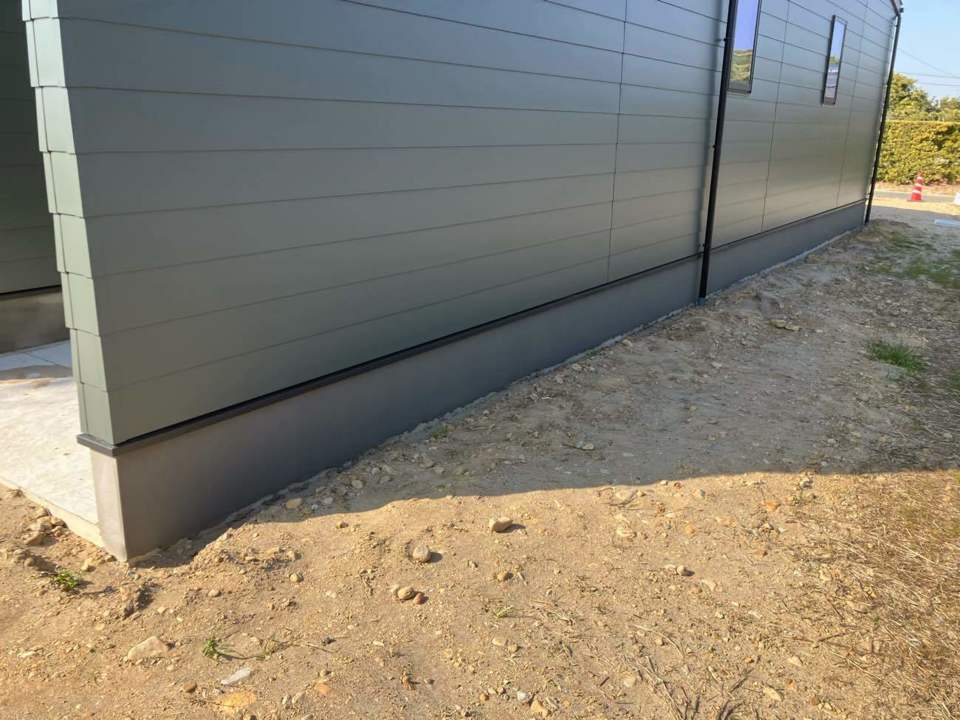

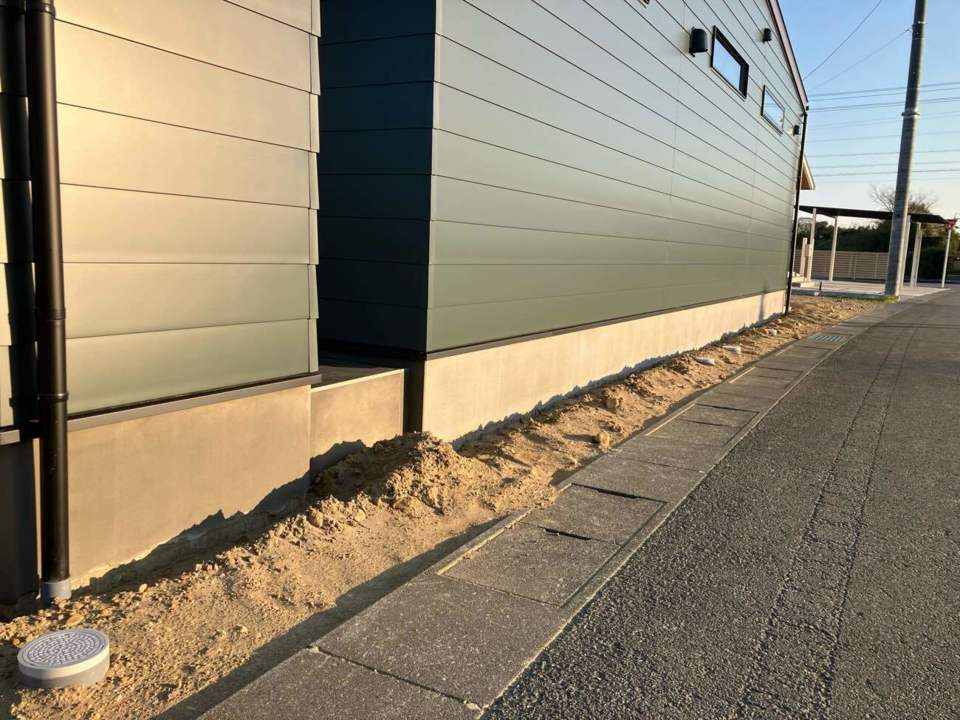

基礎巾木仕上げ完了
- 114.2024年03月14日
-
基礎巾木仕上げ完了
- 115.2024年03月15日
-
器具付け工事
- 116.2024年03月15日
-
器具付け工事
- 117.2024年03月16日
-

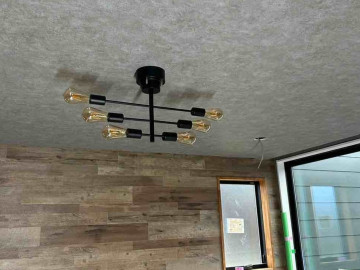

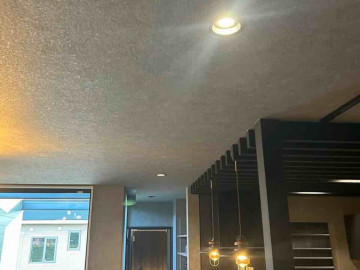

完成見学会
- 118.2024年03月16日
-
完成見学会
- 119.2024年03月16日
-
完成見学会
- 120.2024年03月21日
-

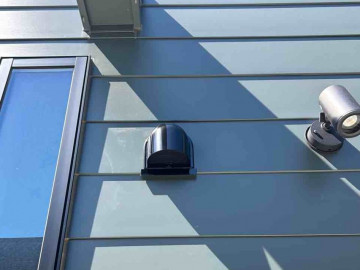

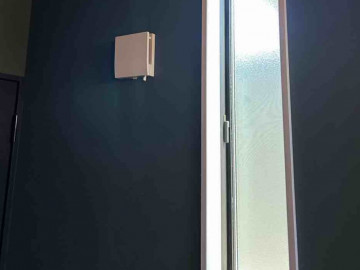

自然吸気口工事
- 121.2024年03月21日
-
自然吸気口工事
- 122.2024年03月28日
-
ペーパーホルダー取付
- 123.2024年03月30日
- 124.2024年03月30日
- 125.2024年03月31日
-
お引渡し
N様、本当におめでとうございます!!
これからも末永いお付き合いをよろしくお願いいたします★
- 126.2024年03月31日
-
お引渡し

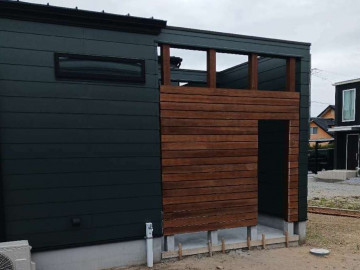

- 127.2024年04月23日
