完工例:完成までの記録
地域別|すべて
Yさまのおうち
菊川市
建築中レポート
- 1.2020年08月03日
-
祝♡ご契約!
菊川市 Y様ご家族との家づくりがはじまります。
- 2.2020年08月26日
-

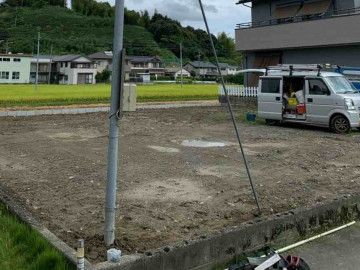

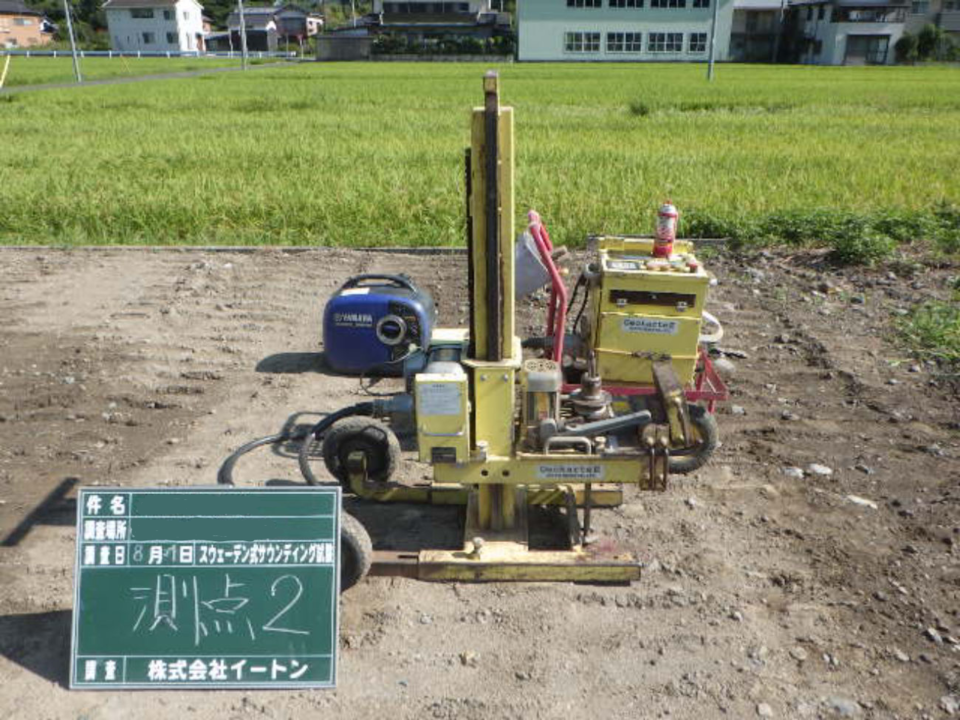

地盤調査
地盤調査では、建物を建てる土地の強さ、建物の重さを支えることができるかなどを調査します。
どれだけ地震に強い建物を建てても、その建物を支える地盤が弱いと倒壊の恐れがあるからです。
なので、家づくりにおいては、とても重要な工程となります!
- 3.2020年09月10日
-

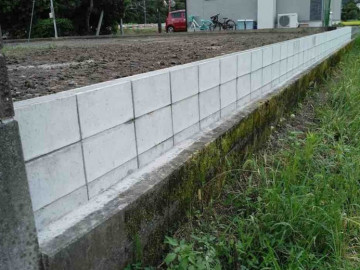

北側ブロック工事完了
- 4.2020年09月11日
-
仮設電気工事完了
- 5.2020年09月11日
-

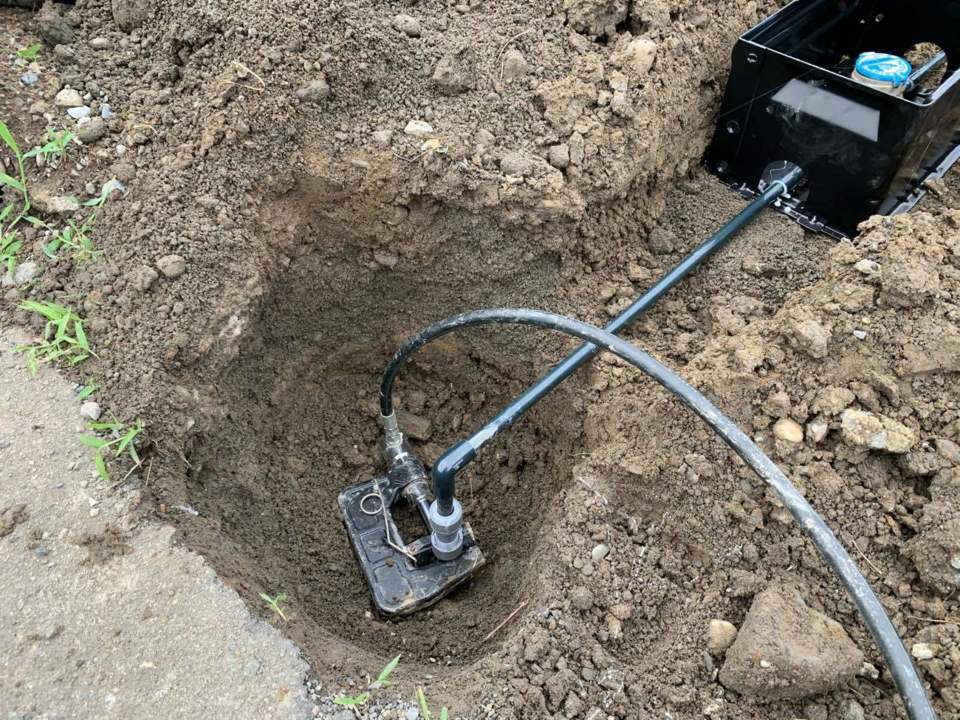

量水器移設、仮設水道工事完了
- 6.2020年09月13日
-
地鎮祭
地鎮祭には、家づくり開始前に氏神様を鎮め、土地を使用する許可を得るという意味があります。
許可を得ることで、土地の神様に工事の安全や、完成した家の繁栄を祈ります。
- 7.2020年09月13日
-
地鎮祭
- 8.2020年09月13日
-
地鎮祭
- 9.2020年09月17日
-

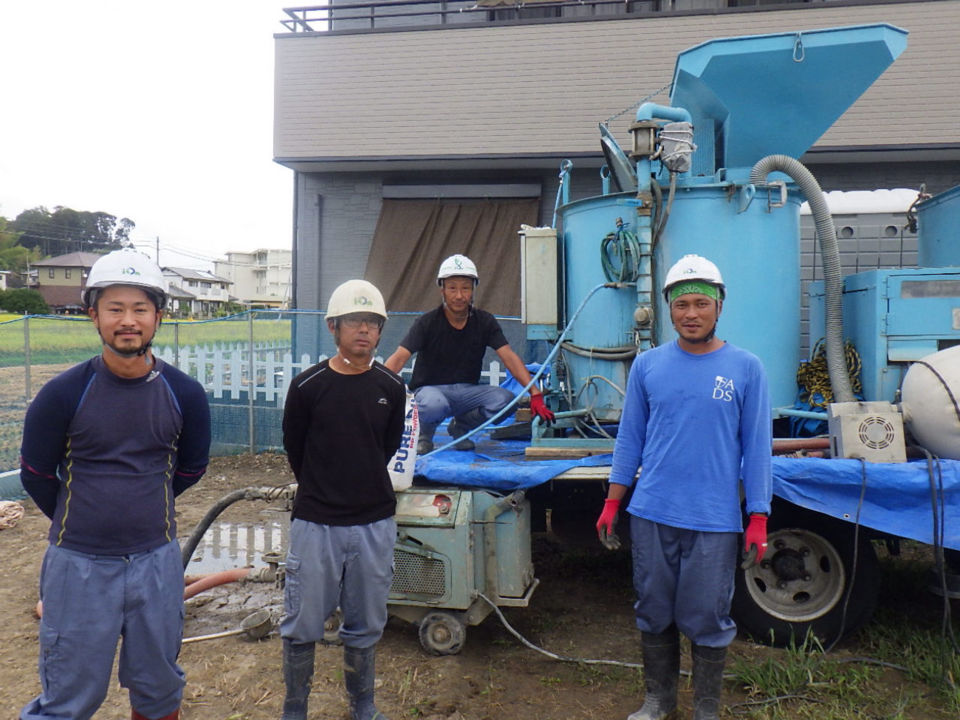

地盤改良工事スタッフの皆さん‼
- 10.2020年09月17日
-

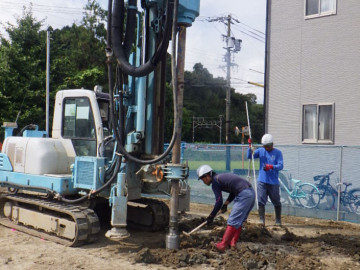

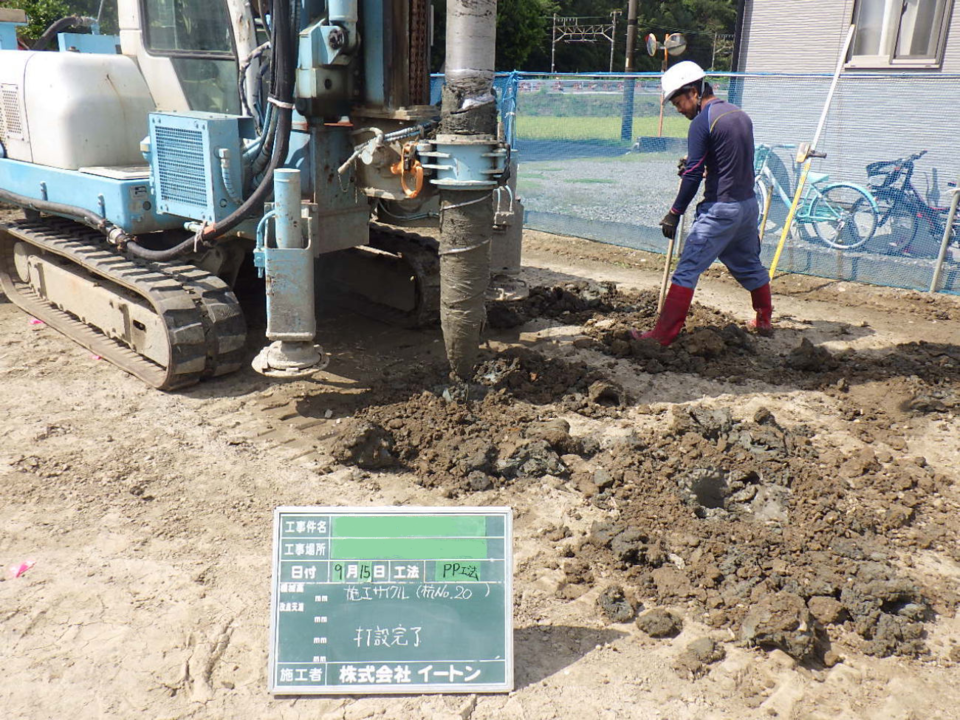

地盤改良工事
地盤調査結果に基づき、地盤改良が必要となった土地の地盤を強く安定した土地にする工事です。
- 11.2020年09月17日
-
地盤改良工事
ピュアパイル工法(PP工法)はセメントミルクを地中でそのまま杭状に固化させるため、地盤種別によらず、高品質で高強度を発揮する安心の戸建て住宅用の杭状地盤補強工法です。
- 12.2020年09月26日
-

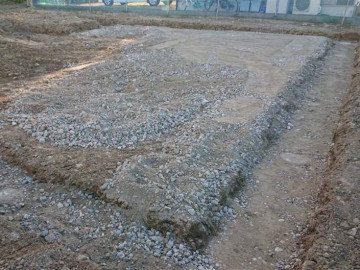

地業/掘削・砕石敷込工事
地業工事とは、建物を安全に支えるために地盤の高さを決定し、強固な地盤面を作り上げる工事のことです。

- 13.2020年09月26日
-
地業/捨てコン打設工事
建物が建つ部分に一定の高さまで土を盛り、平坦にならし、砕石を敷き込み、転圧、ビニールを被せます。その後、その上に薄くコンクリートを敷き、地業工事は完了します。
- 14.2020年10月09日
-

基礎/プレ配管工事完了

- 15.2020年10月14日
-
基礎/アンカーボルト設置完了
- 16.2020年10月14日
-

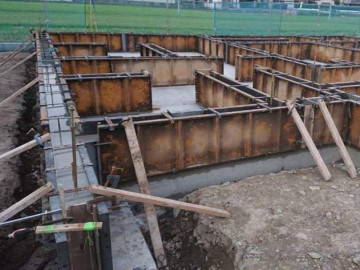

基礎/型枠工事完了
型枠工事とは、基礎に流すコンクリートの形状をつくるための型枠を作る工程です。
- 17.2020年10月16日
-
基礎/布コンクリリート打設、天盤均し工事完了
コンクリート工事とは、基礎となるコンクリートを作る工程です。設計された強度となるように現場で型枠の中で鉄筋と一体化させ、計画された配合量や流動性を確認するとともに、仕上がりでは、すき間やひび割れのないコンクリ―トとなるように計画して施工します。
コンクリートミキサー車などの大型車両も出入りしますよ!
- 18.2020年10月19日
-

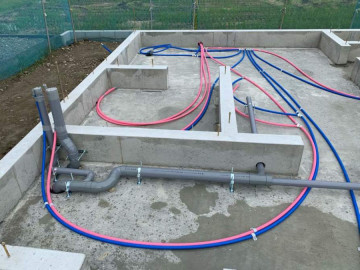

基礎/土間転がし配管完了
床下配管工事とは、キッチン、トイレ、お風呂などへ水を送るとともに、それぞれから排出される排水を下水へ流すための設備工事です。
基礎完了後、土台を設置するタイミングで床下配管工事を行います。
- 19.2020年10月21日
-
玄関ポーチ荒打ち工事
- 20.2020年10月21日
-

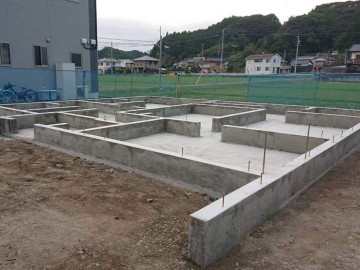

基礎/脱型作業完了
- 21.2020年10月22日
-

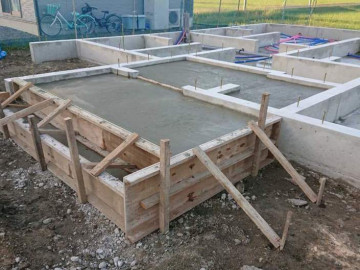

土台据付工事
- 22.2020年10月25日
-

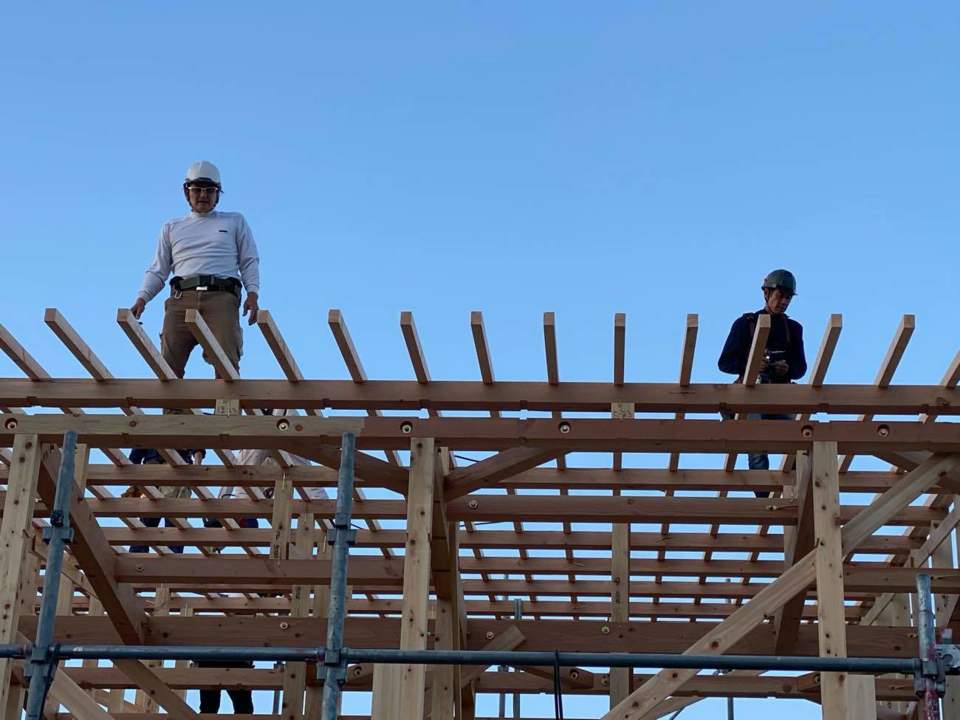

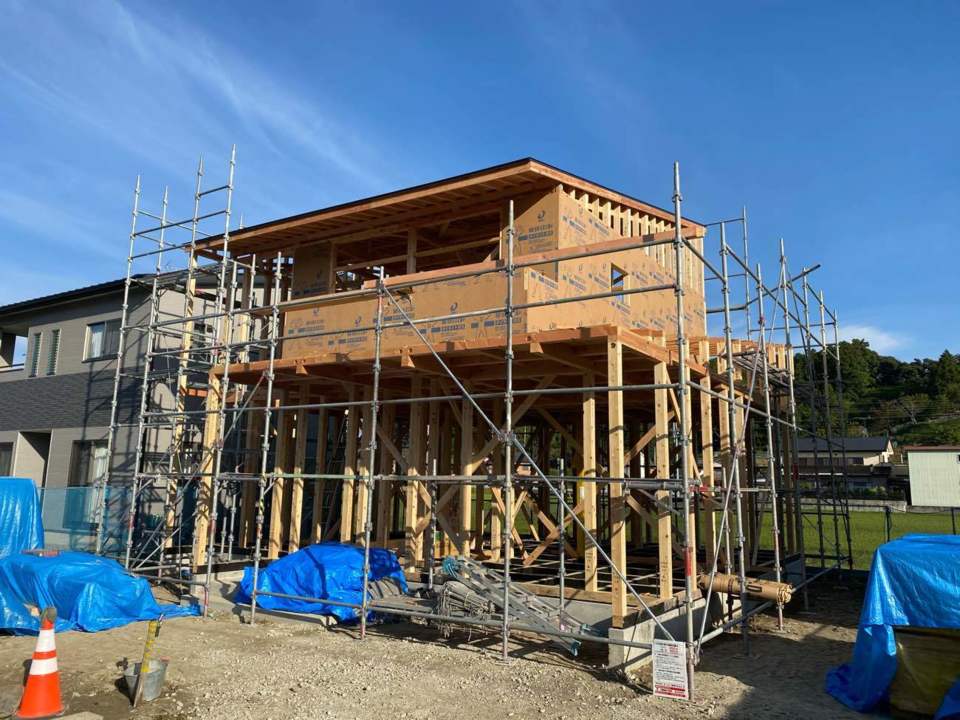

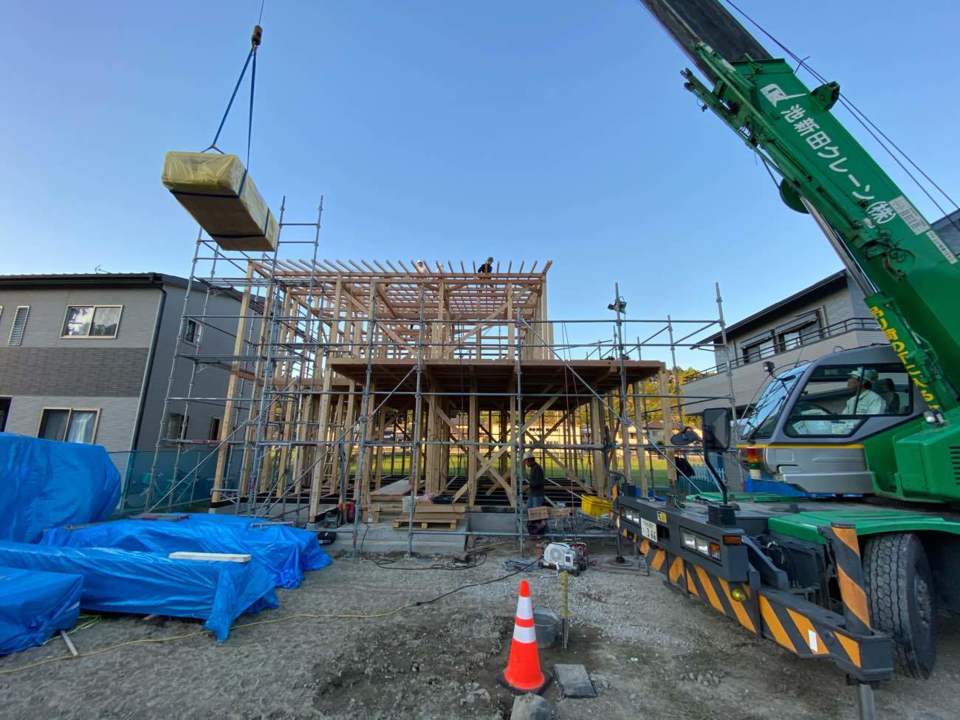

上棟
- 23.2020年10月25日
-
上棟
- 24.2020年10月25日
-
上棟式
- 25.2020年10月25日
-
上棟式
- 26.2020年10月25日
-
上棟式
- 27.2020年10月25日
-
上棟式
- 28.2020年10月25日
-
上棟式
- 29.2020年10月27日
-
検査
- 30.2020年10月28日
-

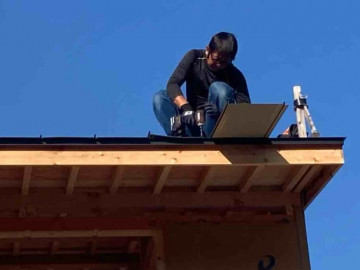

屋根/ルーフィング工事
- 31.2020年10月28日
-
上棟から3日後
- 32.2020年10月28日
-

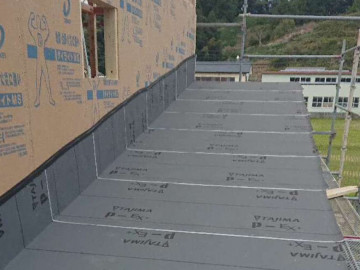

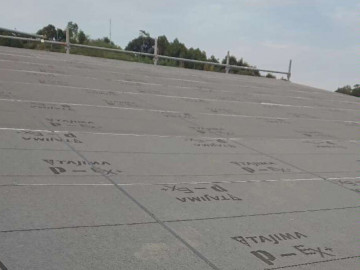

屋根/ルーフィング工事完了
ルーフィング工事とは、屋根の防水を行う工事です。
ルーフィング(アスファルトを浸透させた防水紙など様々な種類があります)を屋根の形に合わせて貼ることで、屋根材の隙間から入った雨水を防ぎます。
快適に過ごすために、屋根にも沢山の工夫が施されています♪
- 33.2020年10月30日
-
屋根工事
- 34.2020年10月30日
-
外壁耐力下地材の施工
耐力壁には、建物を揺れから守ったり、地震や台風の横揺れによる倒壊を防止するなどの役割があります。
- 35.2020年10月31日
-
手形式
- 36.2020年10月31日
-
手形式
- 37.2020年10月31日
-
手形式
- 38.2020年11月06日
-
水圧検査
- 39.2020年11月07日
- 40.2020年11月10日
-

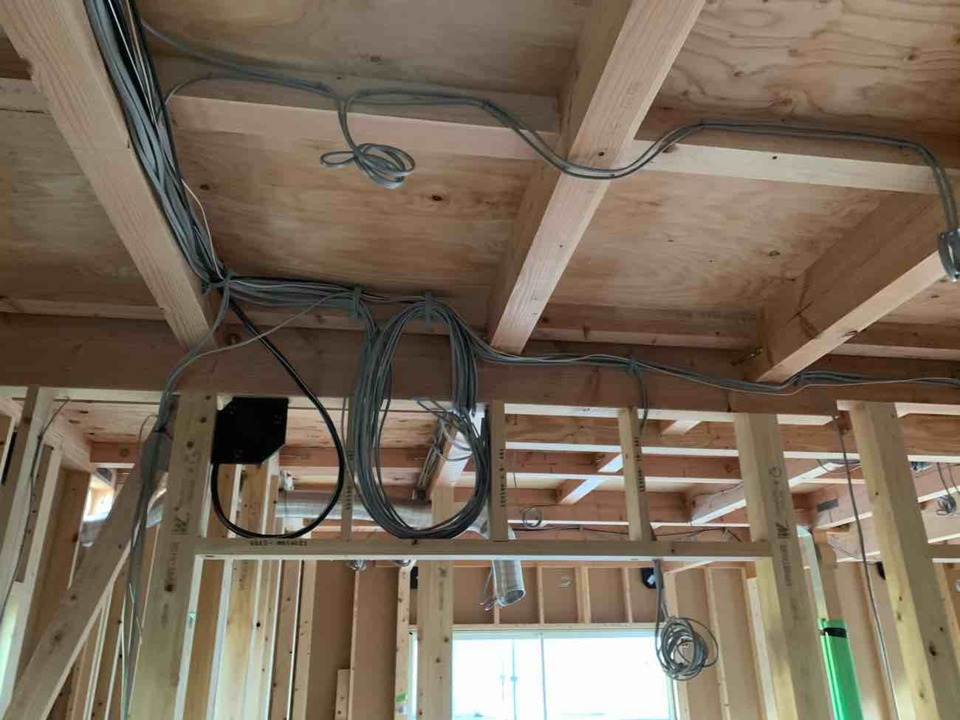

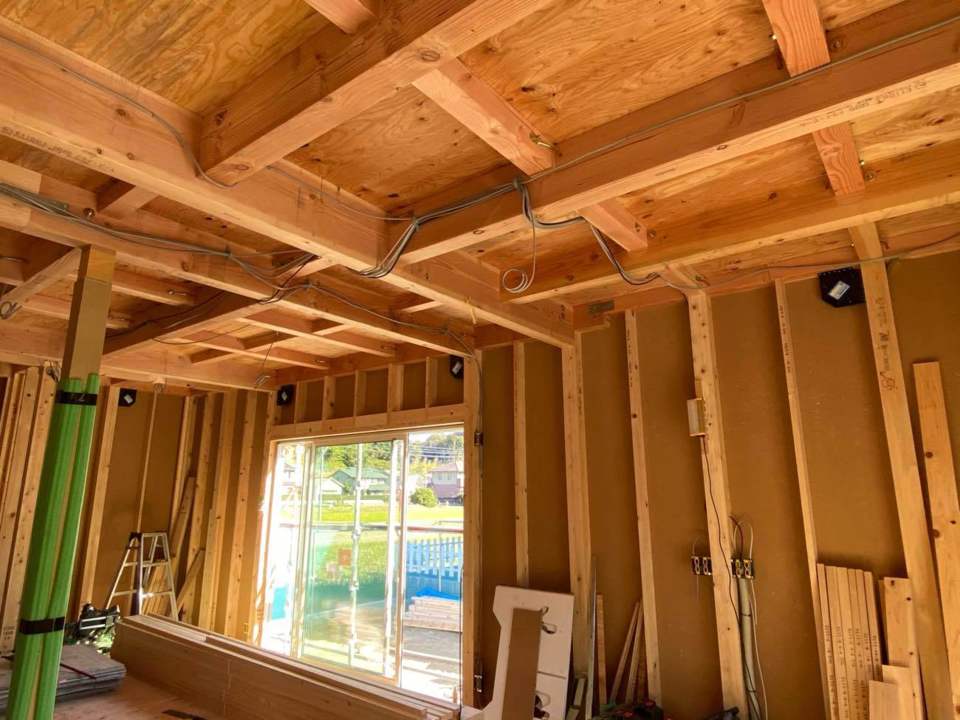

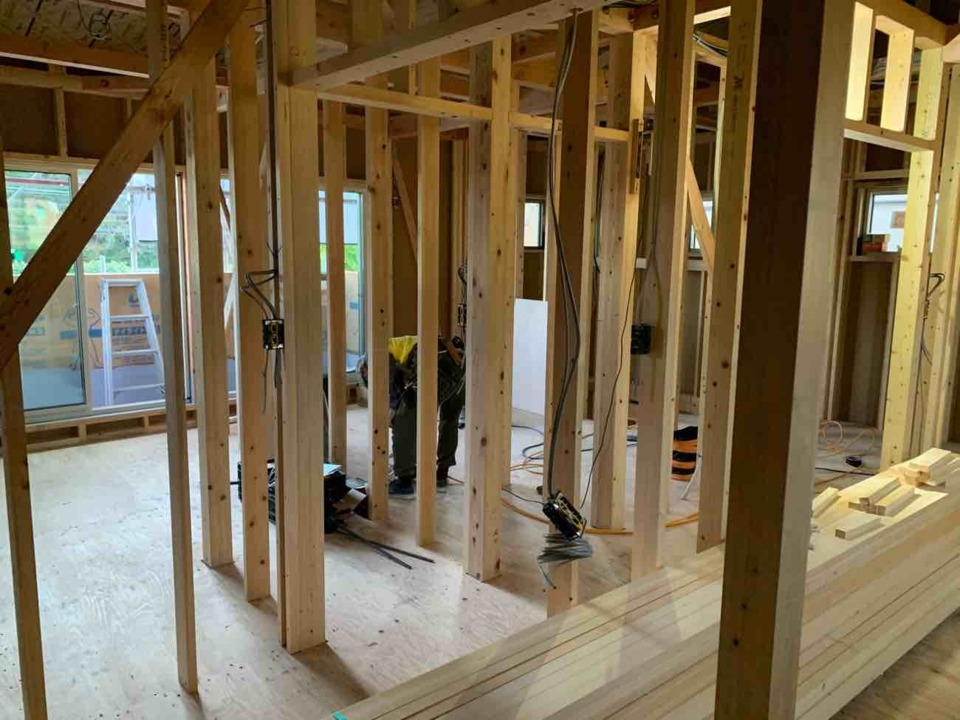

電気配線工事
上棟後の電気の配線工事を行います。
天井や壁を取り付けると見えなくなりますが、お家の中にはたくさんの配線が張り巡らされています‼

- 41.2020年11月11日
-

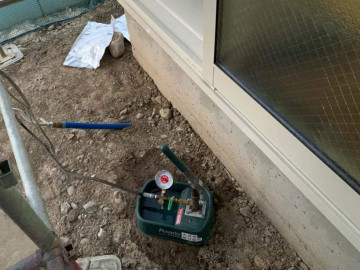

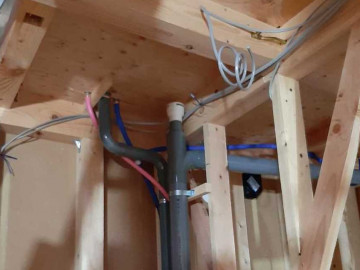

内部配管工事
- 42.2020年11月11日
-
透湿防水シート貼り工事
透湿防水シートは、水を通さず、湿気は通す性質なので、室内の湿気を積極的に屋外に排出し、壁内の結露を防ぐ効果があります。このシートの上に外壁材を取り付けていきます♪
- 43.2020年11月11日
-
床下地工事
- 44.2020年11月12日
-

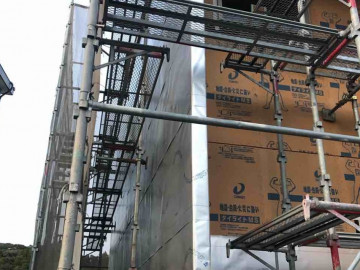

透湿防水シート貼り工事完了
- 45.2020年11月13日
-
現在の建物内部状況!
- 46.2020年11月13日
-

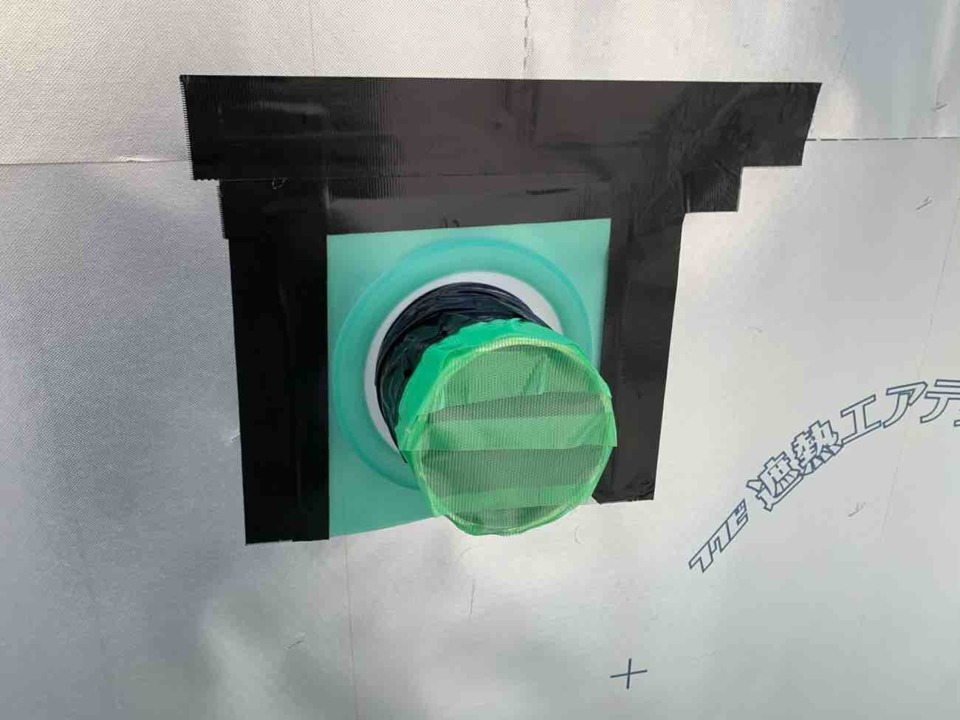

外部配管防水工事
設備貫通部は、雨漏りの原因になりやすい場所です!円形の設備管に防水テープや専用のコーキング材などで、立体的に止水処理します。隙間がないように、一つ一つを丁寧にしっかりと‼
- 47.2020年11月13日
-

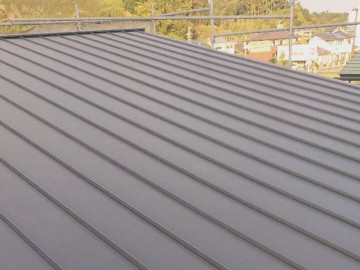

屋根工事完了
金属系の屋根の、セリオスプライムで施工されてます!
プライム塗膜(つや消し)により、色褪せを抑制し、長期間高い耐久性を発揮します。塗装にはポリエステル樹脂系塗料を採用し、大気中の汚染物の付着を抑制、雨水により安易に流されるため美麗な状態を維持します。特殊な熱反射性顔料により、屋根材の温度上昇を抑制し、屋内への侵入熱を低減。冷房負荷軽減による省エネ効果が期待できます。
- 48.2020年11月18日
-

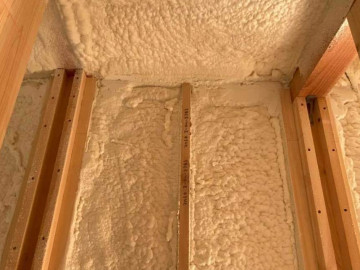

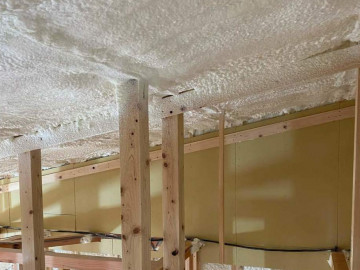

吹付断熱工事
現場で吹き付け施工するノンフロンの硬質ウレタンフォームです。吹き付けると瞬時に反応して数秒で約100倍に発砲。構造材に接着して隙間をピッタリと塞ぎます。グラスウールなどカットしてはめ込むだけの断熱材とは違い、構造材の細やかな隙間も逃しません!
- 49.2020年11月19日
-
屋根吹付断熱工事
- 50.2020年11月19日
-
手形板を設置‼
- 51.2020年11月19日
-
軒天張付工事
- 52.2020年11月26日
-

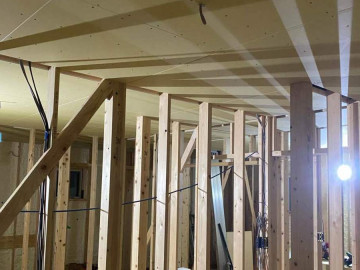

天井下地ボード張付工事
天井下地とは、梁や吊り木受けから吊り木を吊りさげ、そこに野縁受けを吊り、その下端に格子状に取付けた野縁が天井下地となります。
その野縁に石膏ボードや化粧材を貼って天井となります。
- 53.2020年11月27日
-

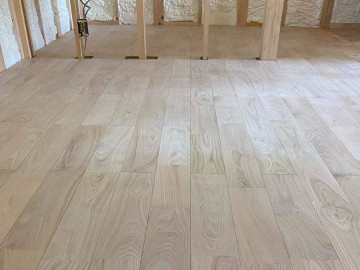

床板張り工事
無垢フローリング材の栗で施工されてます。
栗はブナ科の広葉樹です。英語ではチェスナットと呼ばれます。フローリング材としてはブラウン系の色で、耐久性があり木目が非常にはっきりとした材木です。
- 54.2020年12月03日
-

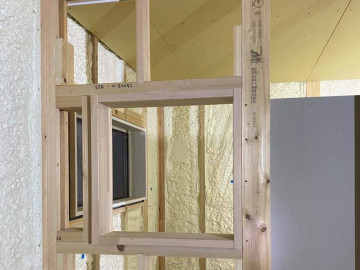

窓枠取付工事
- 55.2020年12月05日
-

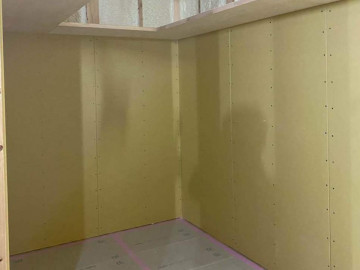

壁下地ボード張付工事
壁の下地材は、仕上げ材を設置するための土台であり、お家を強化する役割もあります!
- 56.2020年12月10日
-
階段取付工事

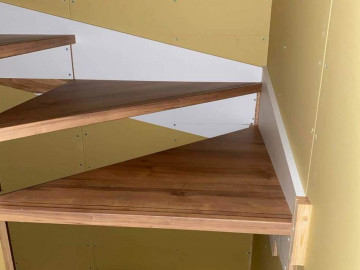

- 57.2020年12月13日
-
階段取付工事完了
- 58.2020年12月14日
-

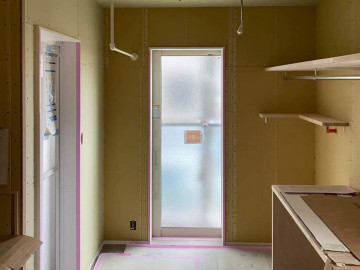

内部の様子
- 59.2020年12月17日
-
外壁工事
- 60.2020年12月19日
-
内部造作工事(地袋収納)
- 61.2020年12月21日
-

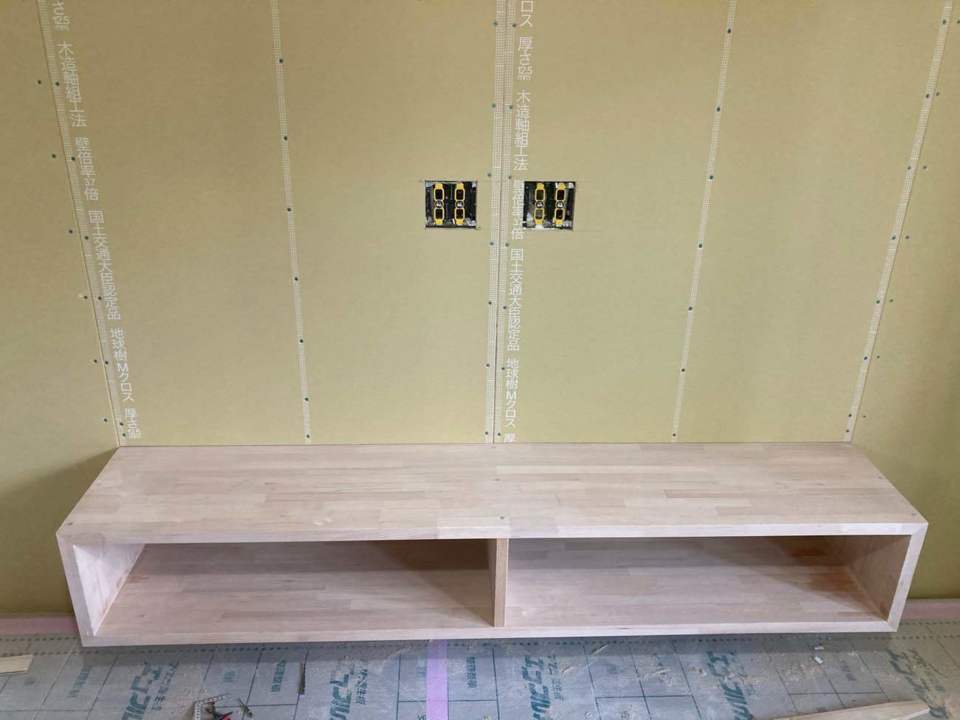

内部造作工事(TVボード)
- 62.2020年12月25日
-
内部造作工事(キッチン収納)
- 63.2020年12月26日
-

外壁工事完了
- 64.2020年12月29日
-

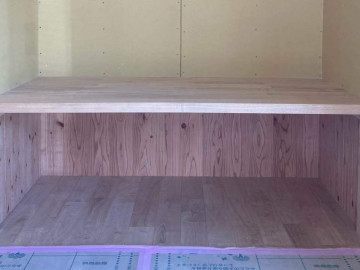

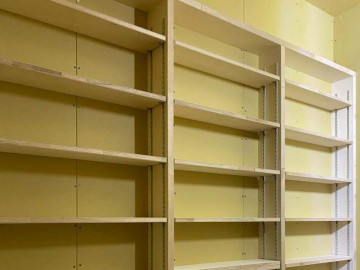

内部造作工事(本棚)

- 65.2021年01月07日
-

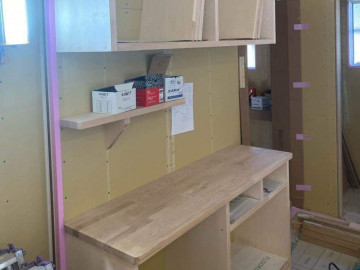

洗面・家事室のカウンターとハンガーラックの一部!
- 66.2021年01月07日
-

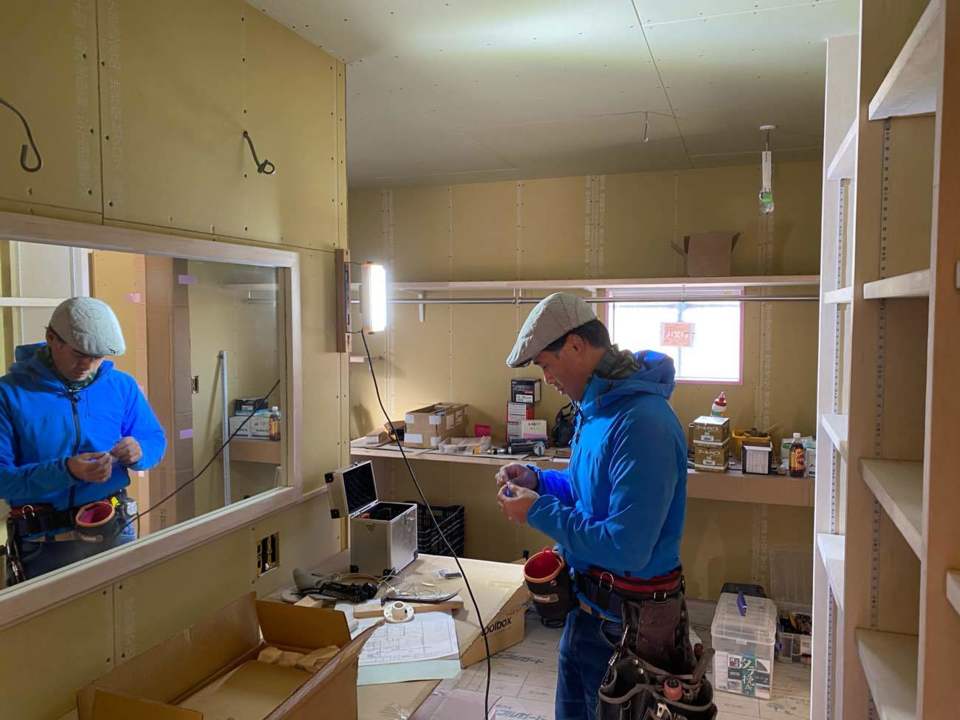

内部造作工事中の職人さん!
- 67.2021年01月07日
-

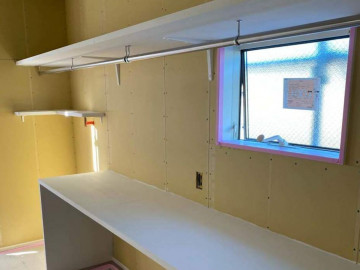

ワークスペースの背面のオープン収納棚!!
リビングの一角に一帖ほどのワークスペースがあります。前面はカウンターデスクになっていて、リモートワークにも最適ですね。さらにオーブン棚があると乱雑になりやすい資料や書類などまとめておくことができそうですね。
- 68.2021年01月11日
-

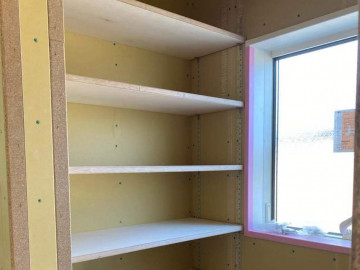

内部造作完了
洗面台とミラーはワイドサイズになっていて、快適な空間になりそうですね。
- 69.2021年01月11日
-
内部造作完了
- 70.2021年01月11日
-
樋取付工事
雨樋(あまどい)とは、雨水を集めて排水する筒状のものです。
もし雨樋がなければ、屋根に落ちた雨水は住居の屋根全体から流れ落ち、騒音や建物を腐食させる原因になったりします。さらに、水たまりや溝をつくる原因になることもあります。
- 71.2021年01月13日
-

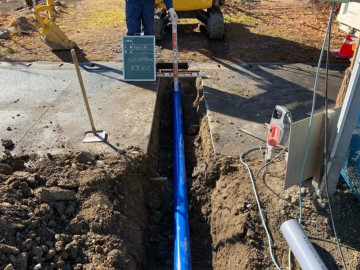

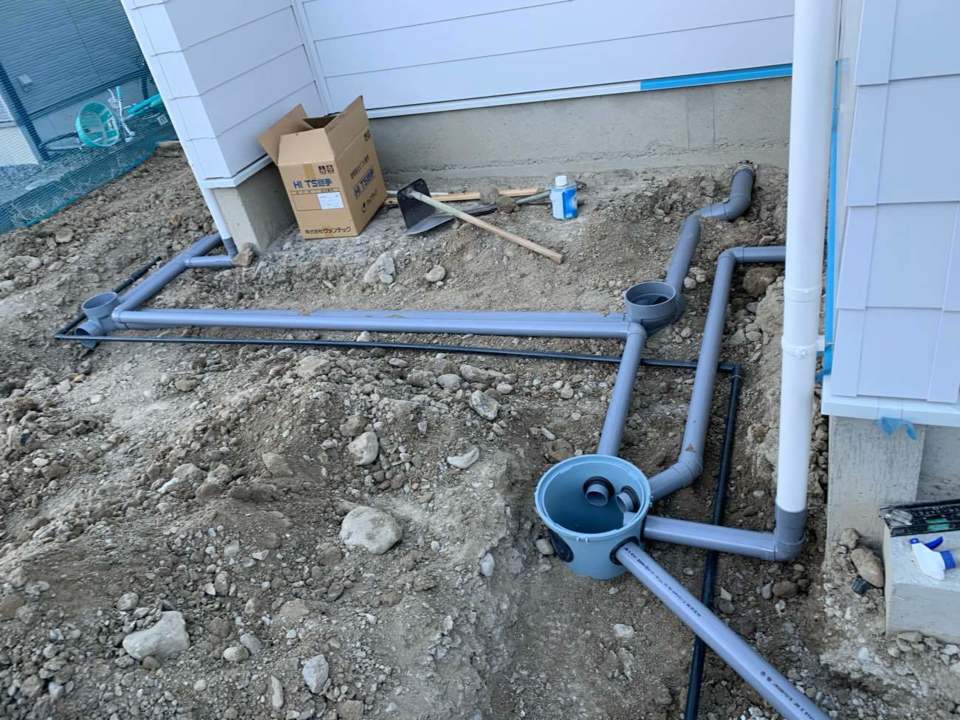

排水工事
- 72.2021年01月13日
-
棚塗装完了
- 73.2021年01月14日
-
もうすぐ完成‼

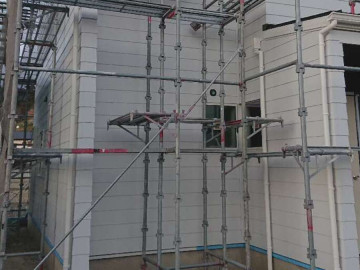

このあと、足場が取り外されます。
- 74.2021年01月19日
-
クロス工事完了
- 75.2021年01月19日
-
クロス工事完了
- 76.2021年01月19日
-
外部配管工事
- 77.2021年01月21日
-

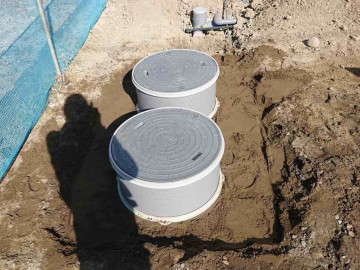

浄化槽埋設完了
- 78.2021年01月22日
-
漆喰塗り完了
ハーモニーウォールで普通の漆喰より1.5倍の吸収力‼
- 79.2021年01月25日
-
器具取付(キッチン)
ミーレの食洗機も設置されました!
- 80.2021年01月25日
-
器具取付(洗面台)
- 81.2021年01月29日
-
照明器具取付
- 82.2021年01月29日
-
照明器具取付
- 83.2021年02月01日
-

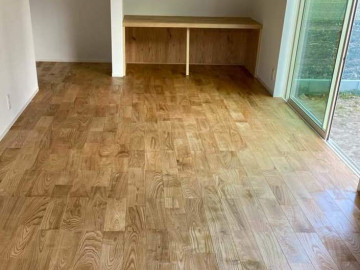

床塗り完了
無塗装のクリアーで塗られてます♪
- 84.2021年02月11日
-
造作家具の塗装完了!
- 85.2021年02月11日
-
造作家具取付完了!
- 86.2021年03月13日
-
完成見学会
3月13日14日の完成見学会、
ありがとうございました♪♪
- 87.2021年03月13日
-
完成見学会
- 88.2021年03月13日
-
完成見学会
- 89.2021年03月13日
-
完成見学会
- 90.2021年03月17日
-
完成見学会
- 91.2021年03月21日
-
お引渡し
Y様、本当におめでとうございます‼
これからも、末永いお付き合いをお願い致します
- 92.2021年03月24日
-
お引渡し
