完工例:完成までの記録
地域別|すべて
Mさまのおうち
御前崎市
建築中レポート
- 1.2021年08月27日
-

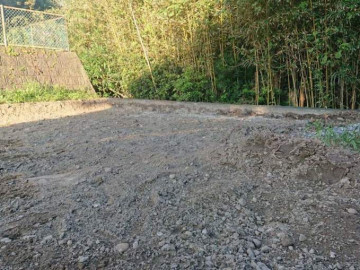

地盤調査
- 2.2021年08月27日
-
地盤調査
- 3.2021年09月02日
-
地鎮祭
- 4.2021年09月02日
-
地鎮祭
- 5.2021年09月02日
-
地鎮祭
地鎮祭には、家づくり開始前に氏神様を鎮め、土地を使用する許可を得るという意味があります。
許可を得ることで、土地の神様に工事の安全や、完成した家の繁栄を祈ります。
- 6.2021年09月08日
-

仮設水道工事
- 7.2021年09月08日
-
仮設水道工事
- 8.2021年09月21日

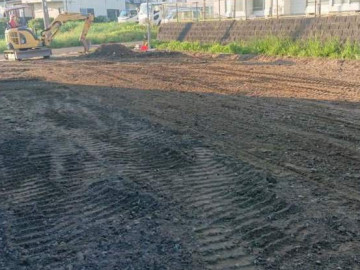

- 9.2021年09月21日
- 10.2021年10月01日
-

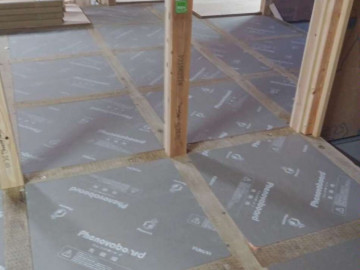

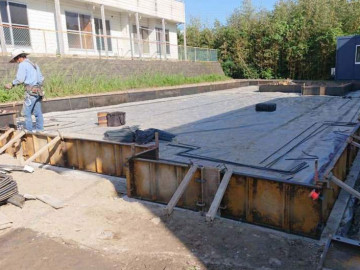

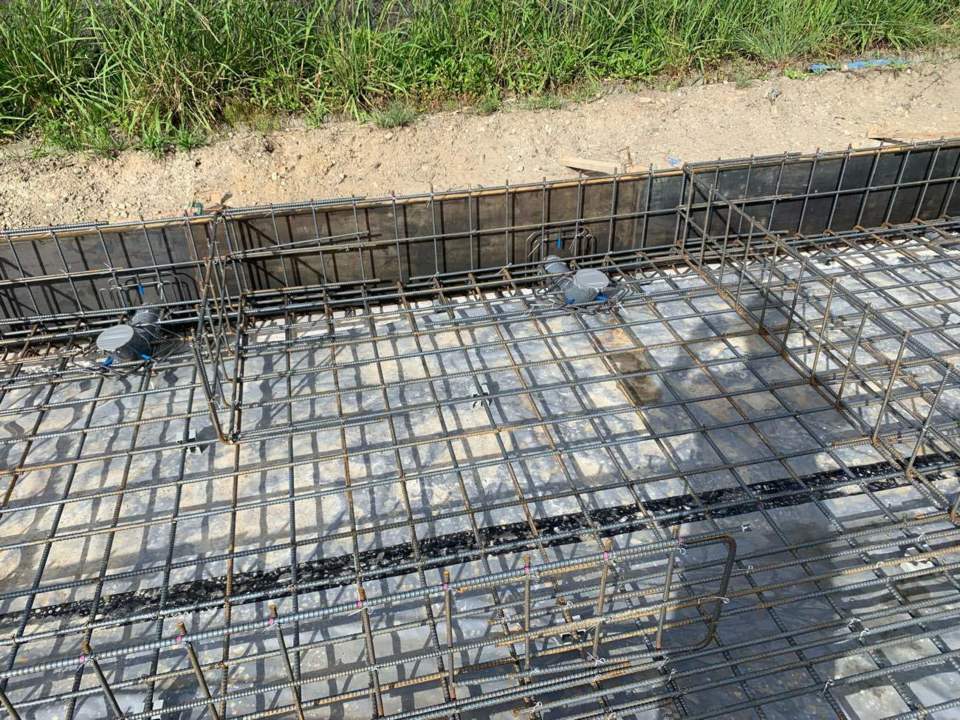

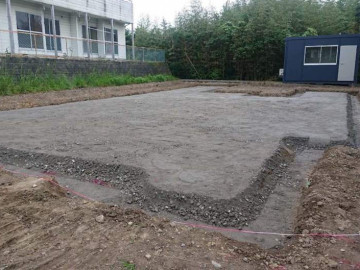

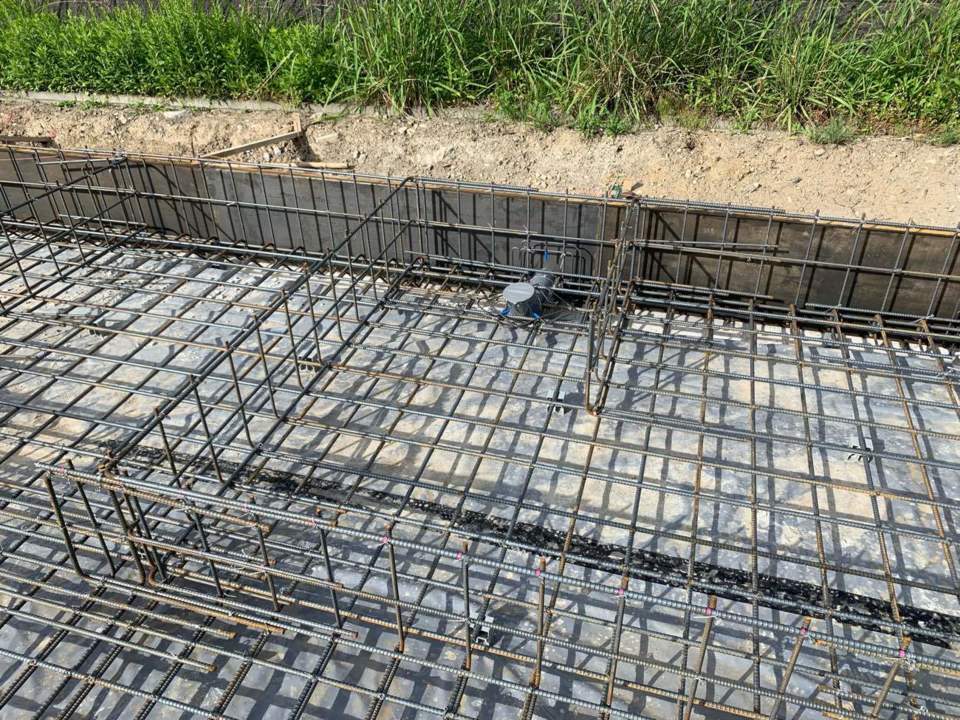

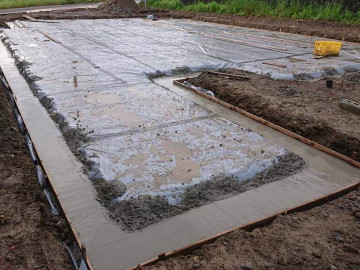

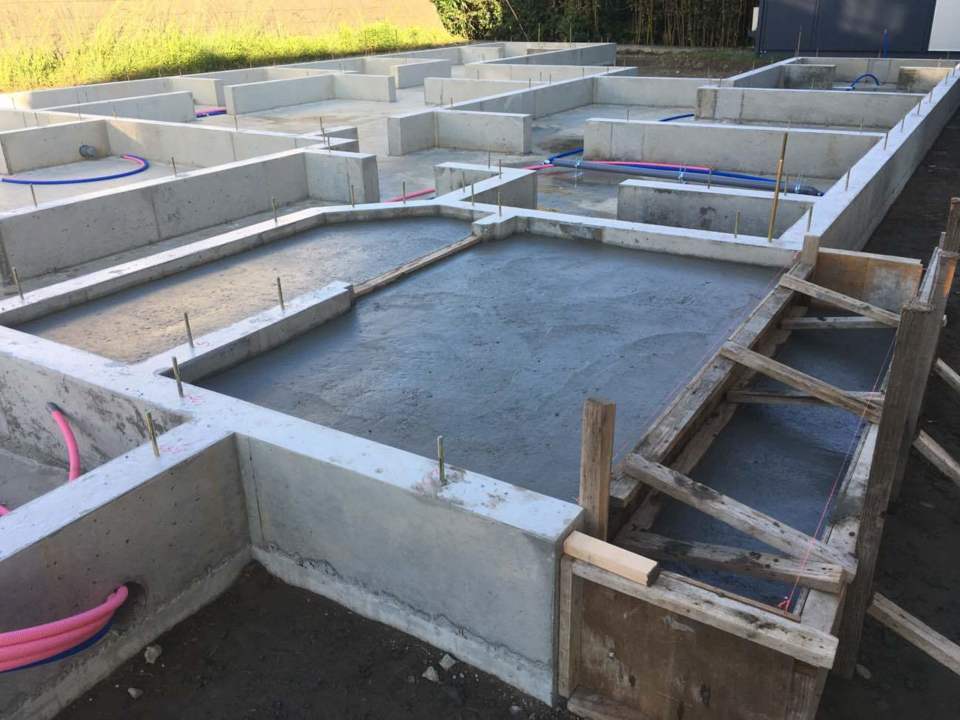

砕石基礎
- 11.2021年10月05日
-
ターミダンシート
- 12.2021年10月05日
- 13.2021年10月05日
-

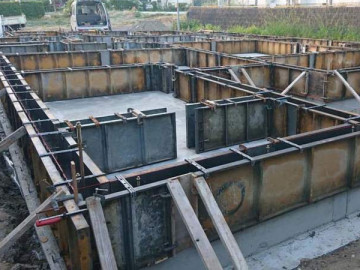

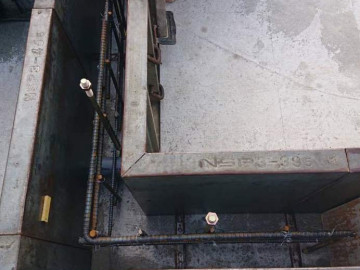

ベース枠組み工事
- 14.2021年10月09日
-

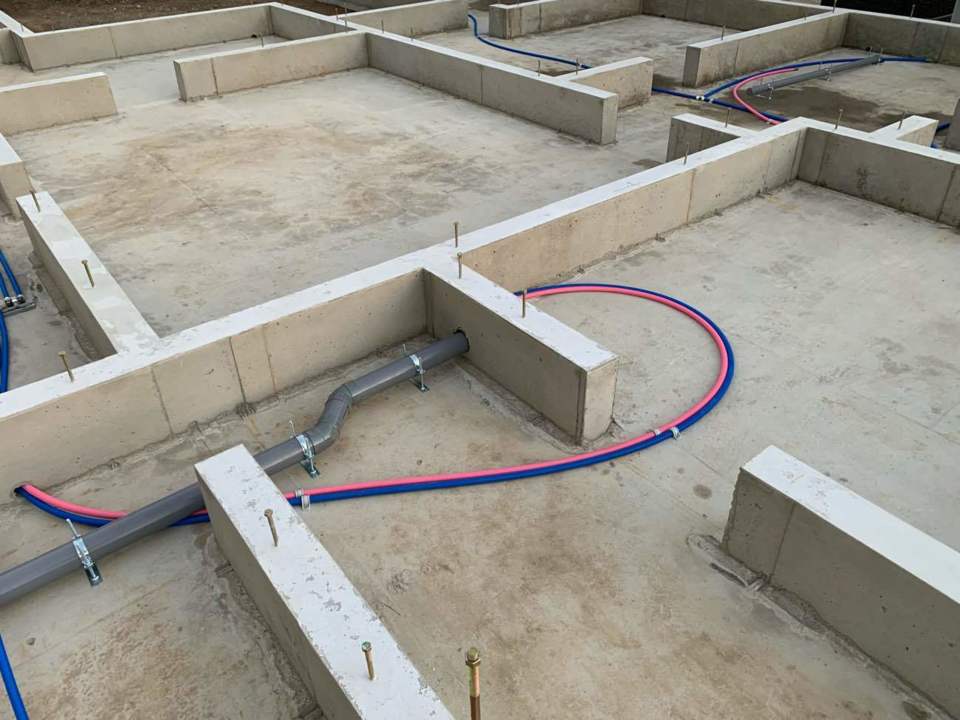

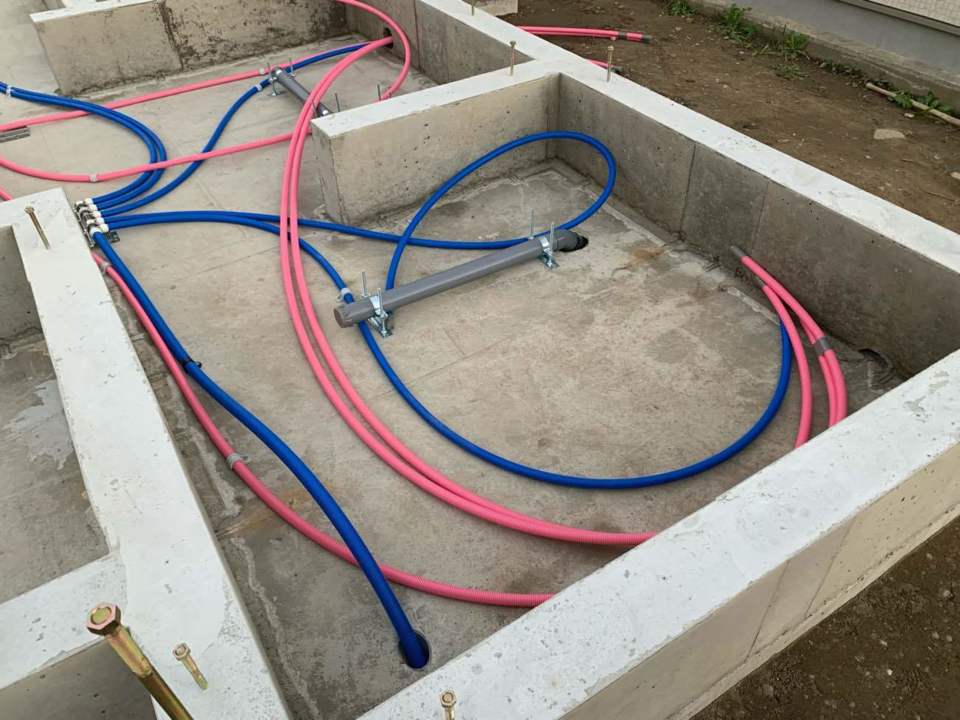

プレ配管工事
- 15.2021年10月09日
-
プレ配管工事
- 16.2021年10月13日
- 17.2021年10月13日
- 18.2021年10月14日
-
布コンクリート工事
- 19.2021年10月15日
-
配管工事
- 20.2021年10月15日
-
配管工事
- 21.2021年10月15日
- 22.2021年10月16日
-
下地コンクリート打設
- 23.2021年10月19日
-
玄関、ポーチ下地コンクリート脱型完了
- 24.2021年10月21日
- 25.2021年10月21日
-

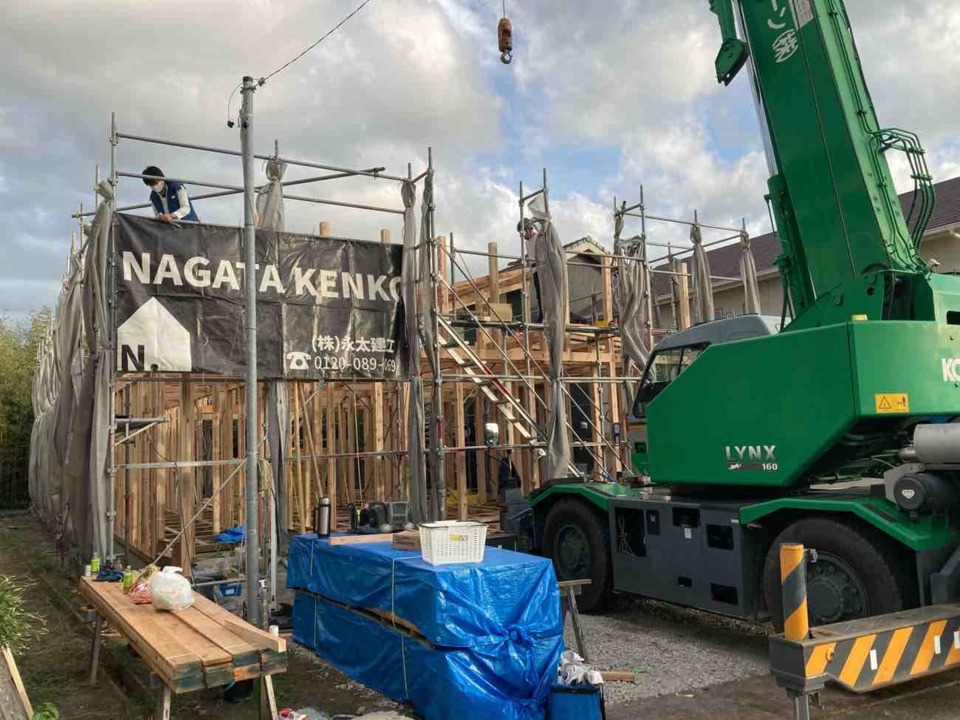

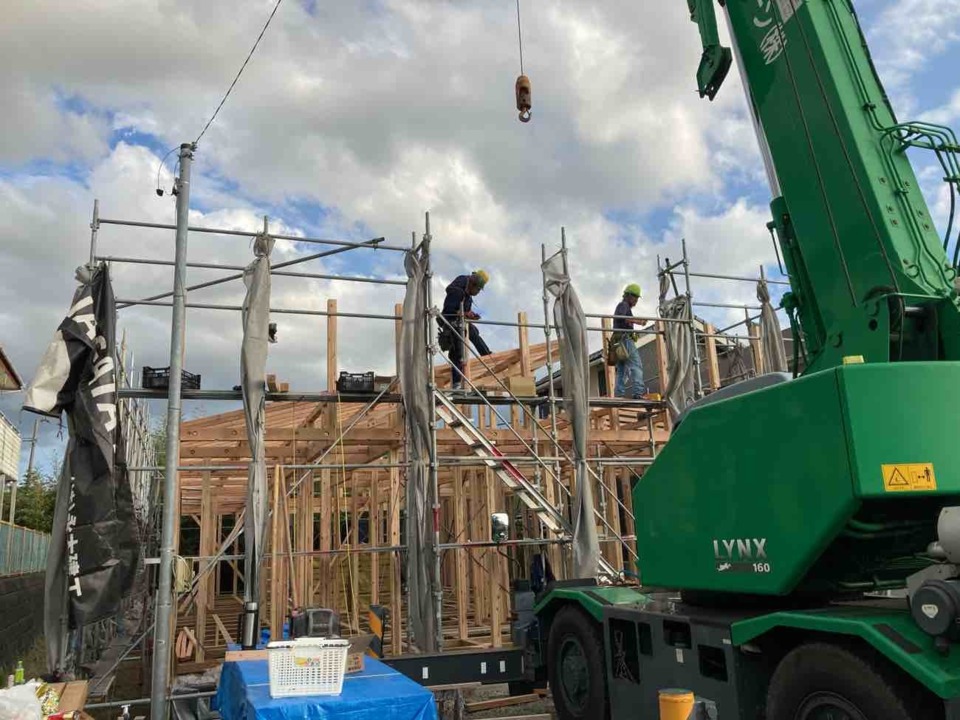

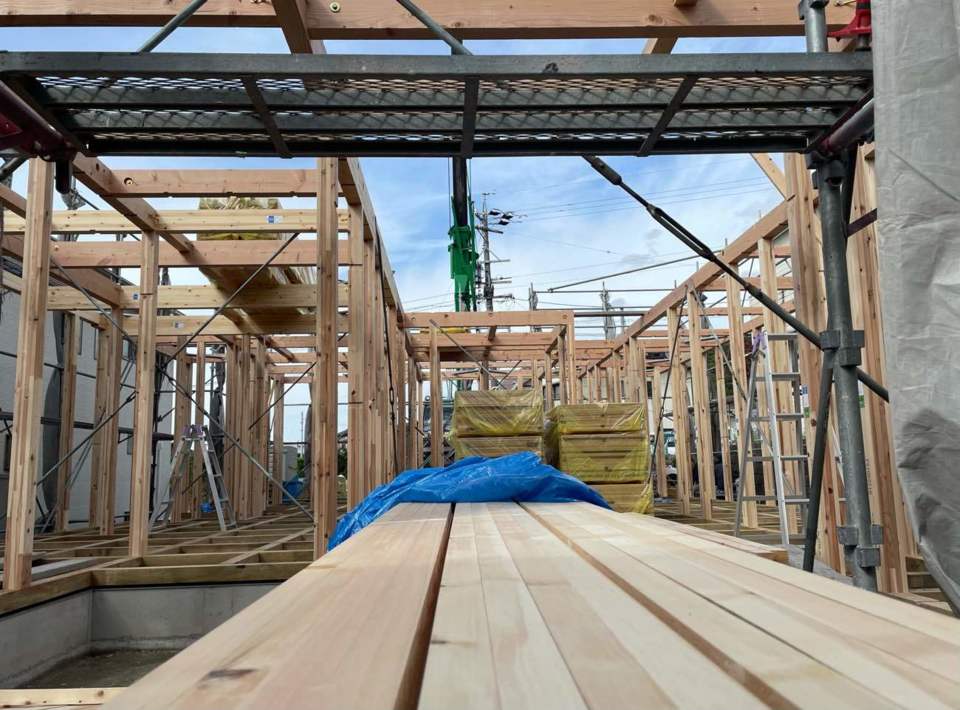

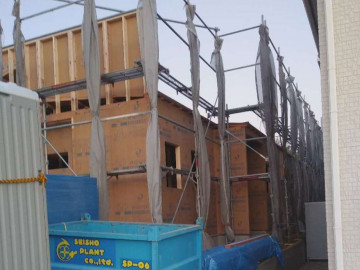

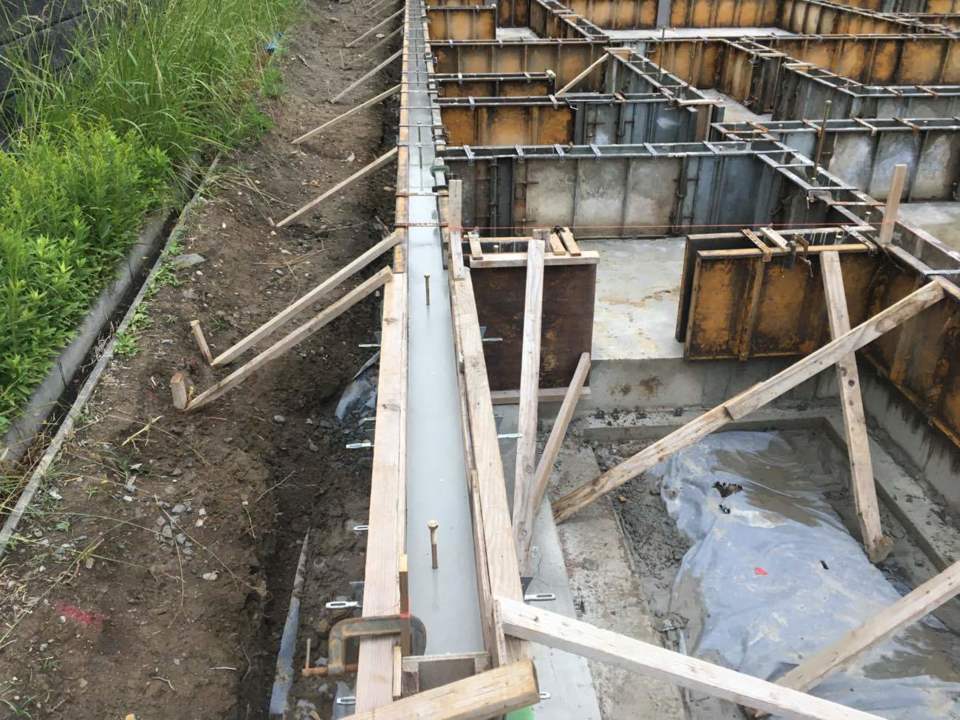

上棟
- 26.2021年10月21日
-
上棟
- 27.2021年10月21日
-
上棟
- 28.2021年10月21日
-
上棟
- 29.2021年10月22日
- 30.2021年10月23日
- 31.2021年10月25日
- 32.2021年10月25日
- 33.2021年10月29日
- 34.2021年11月01日

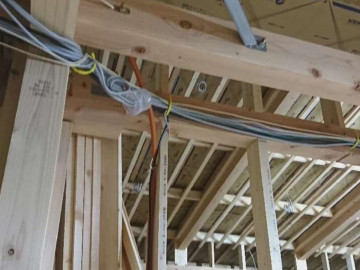

- 35.2021年11月04日
-

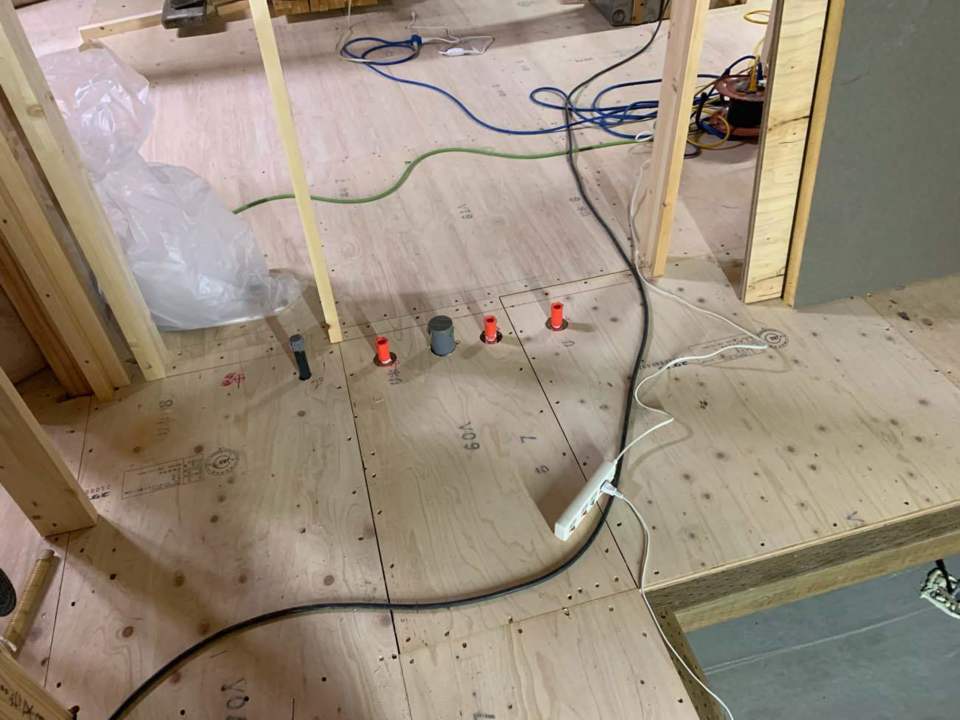

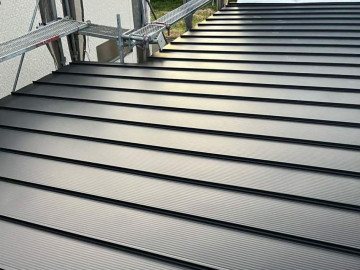

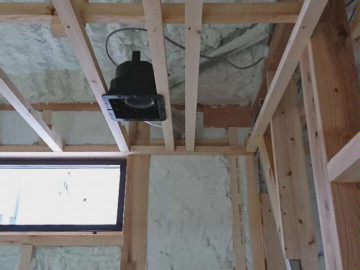

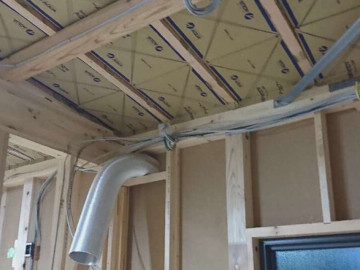

内部配管工事
- 36.2021年11月04日
-

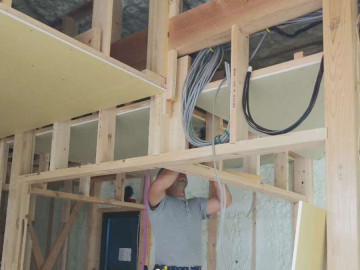

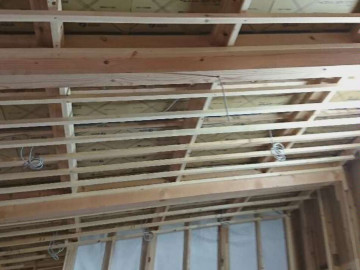

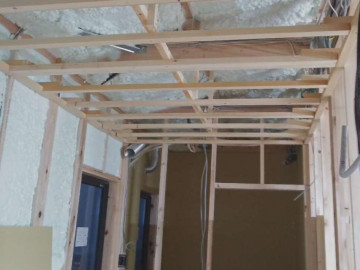

屋内配線工事
- 37.2021年11月04日
-

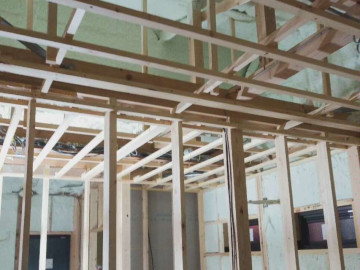

屋内配管工事
- 38.2021年11月06日
-

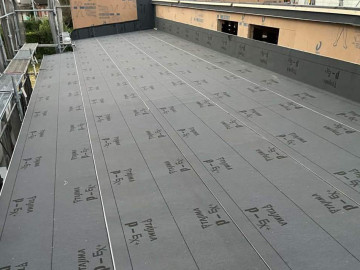

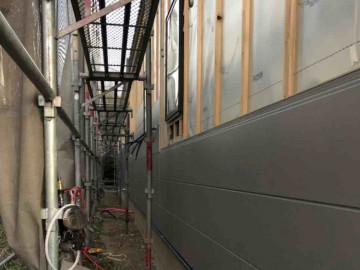

外部防水工事

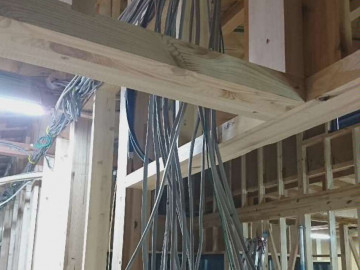

- 39.2021年11月08日
-

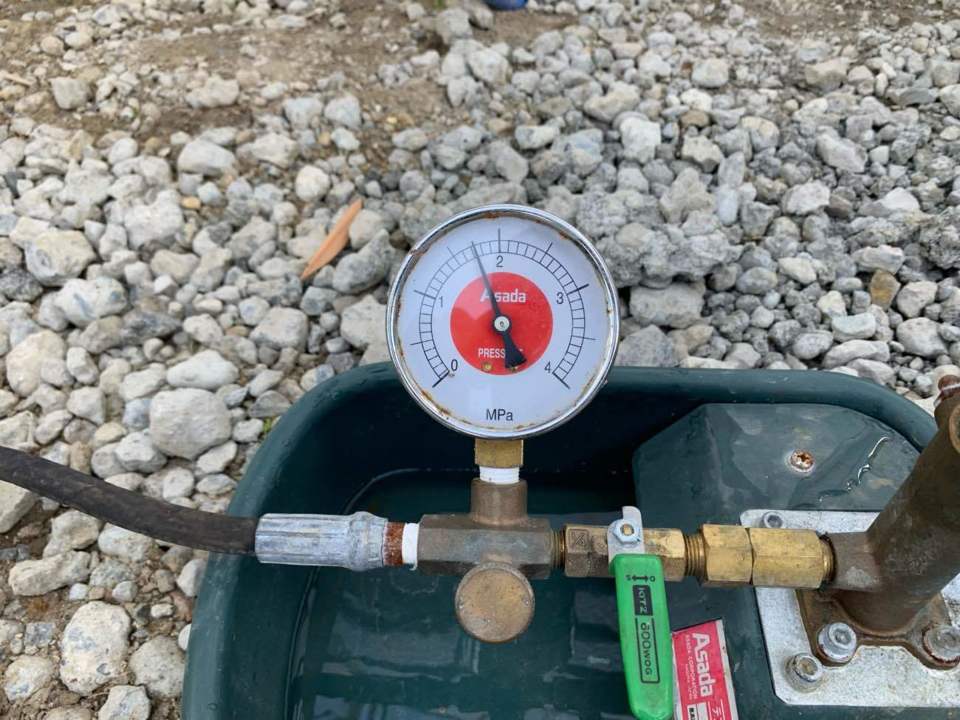

水圧テスト

- 40.2021年11月08日
-
水圧テスト
- 41.2021年11月08日
-

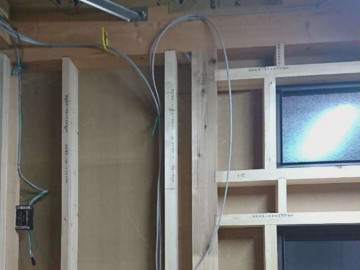

屋内配線工事

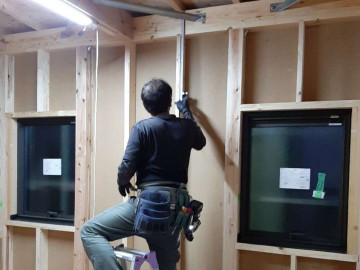

- 42.2021年11月09日
-
屋内配線工事
- 43.2021年11月09日
-
屋内配線工事
- 44.2021年11月15日
- 45.2021年11月16日
- 46.2021年11月17日
- 47.2021年11月21日
- 48.2021年11月21日
- 49.2021年11月22日

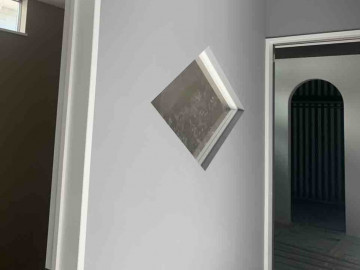

- 50.2021年11月25日
- 51.2021年11月25日
-

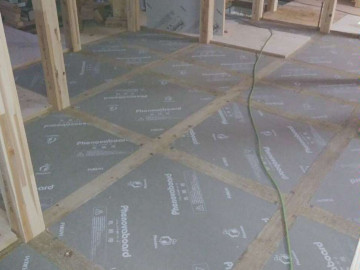

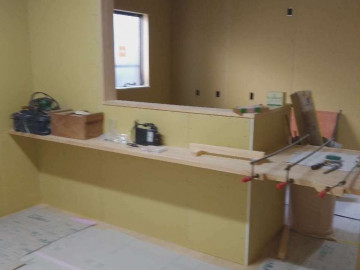

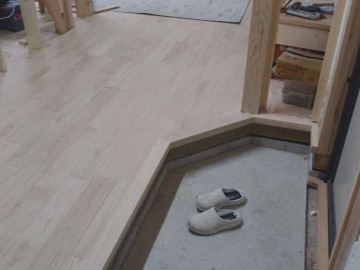

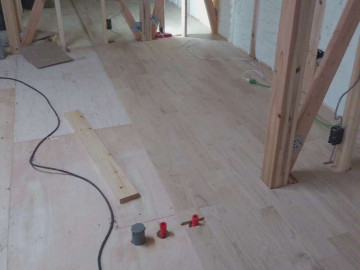

床板工事
- 52.2021年11月27日
- 53.2021年11月29日
- 54.2021年11月29日
- 55.2021年11月30日
- 56.2021年11月30日
- 57.2021年11月30日
- 58.2021年12月02日
- 59.2021年12月03日
- 60.2021年12月04日
- 61.2021年12月06日
- 62.2021年12月07日
- 63.2021年12月08日
- 64.2021年12月09日
-

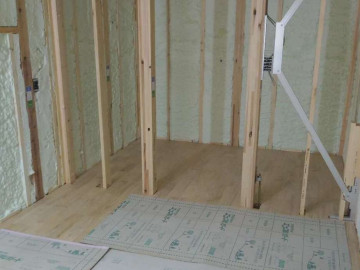

配線工事
- 65.2021年12月10日
- 66.2021年12月11日
- 67.2021年12月13日
- 68.2021年12月13日
-

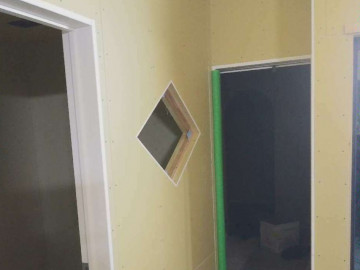

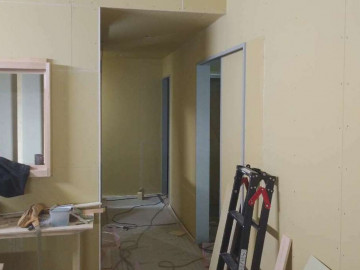

破風鼻隠し施工
- 69.2021年12月15日
- 70.2021年12月15日
- 71.2021年12月16日
-

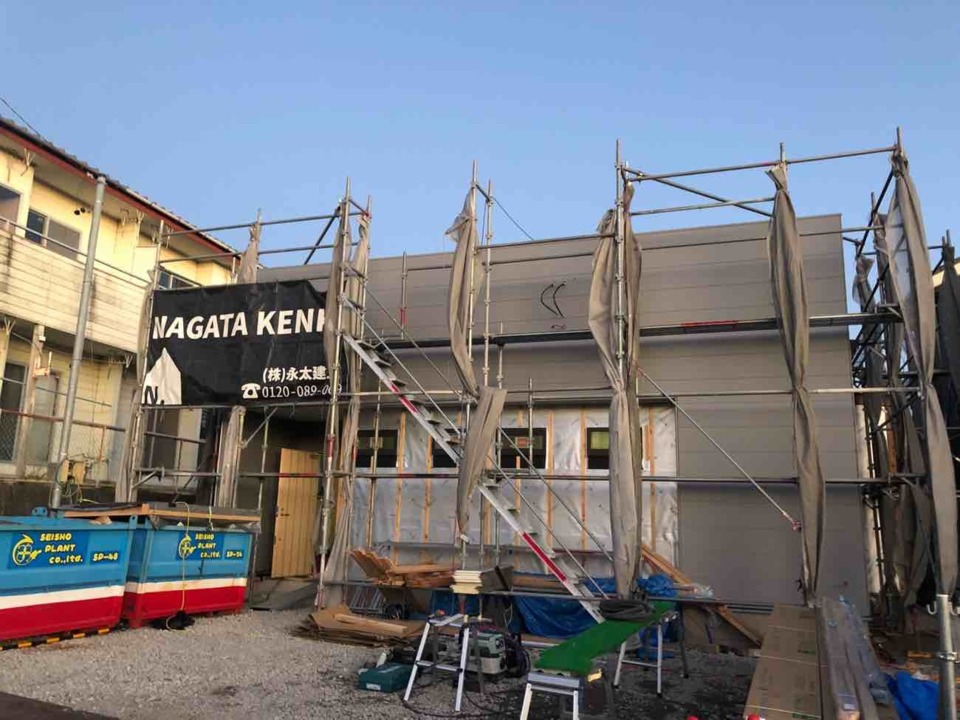

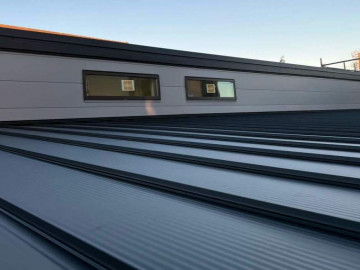

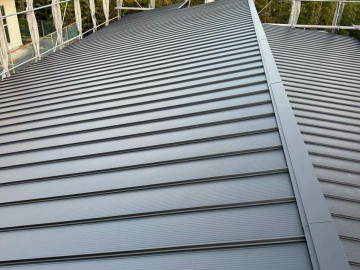

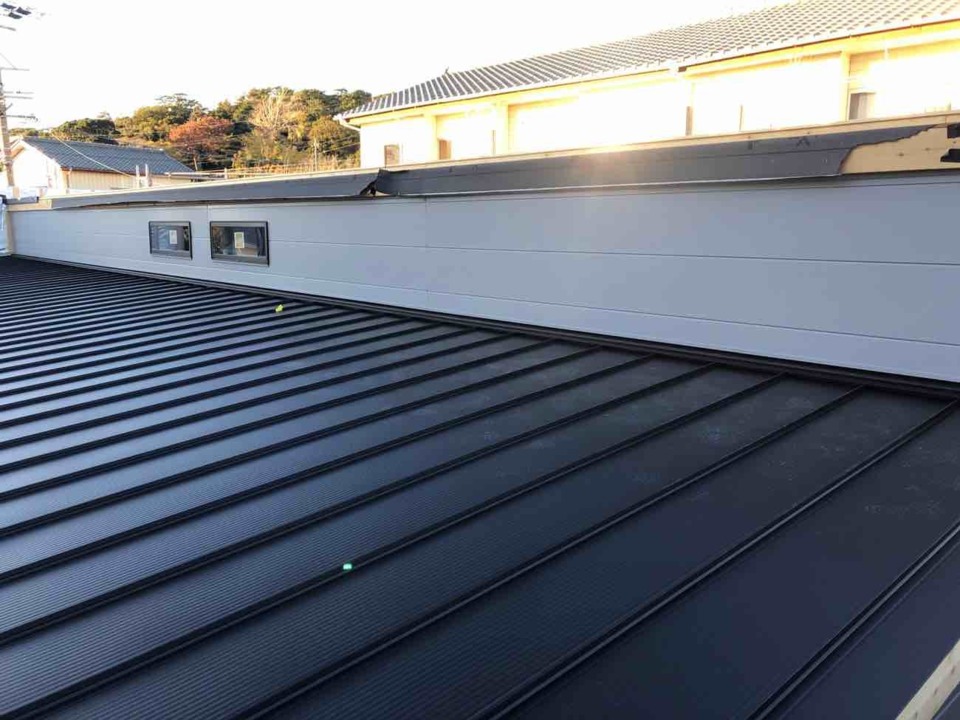

板金工事
- 72.2021年12月22日
- 73.2021年12月22日
- 74.2021年12月22日
- 75.2021年12月22日
- 76.2021年12月22日
- 77.2021年12月24日
- 78.2021年12月24日
- 79.2021年12月24日

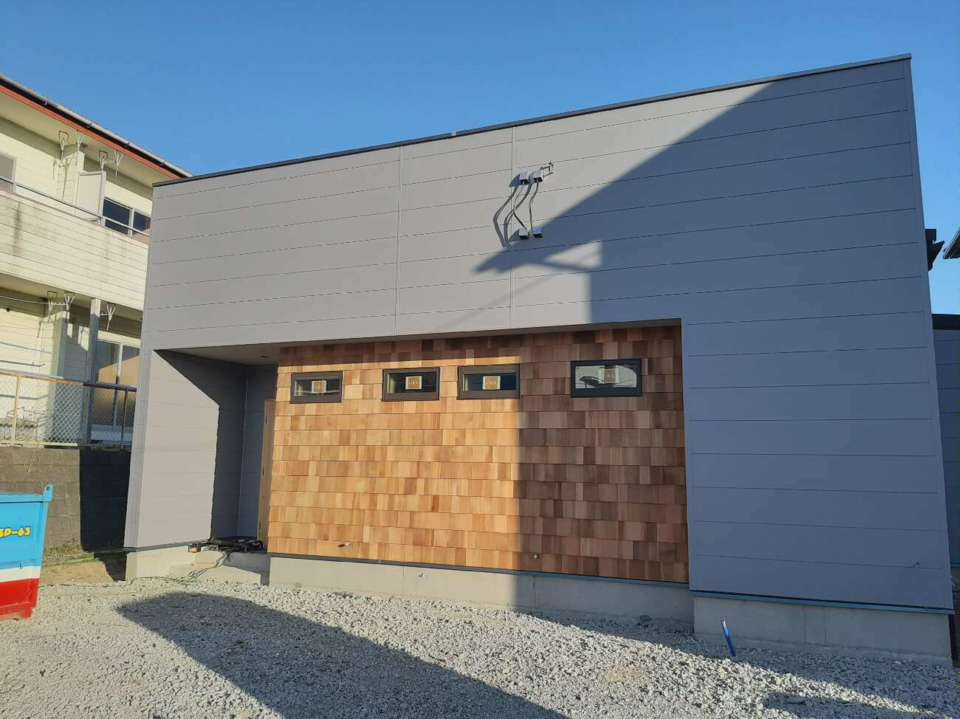

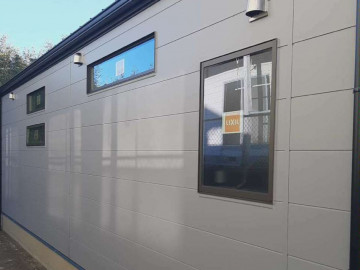

- 80.2021年12月27日
- 81.2021年12月28日
- 82.2022年01月06日
-

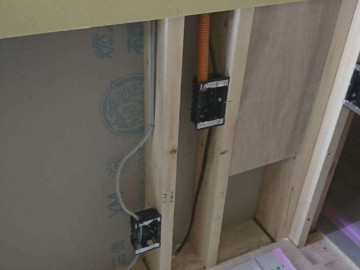

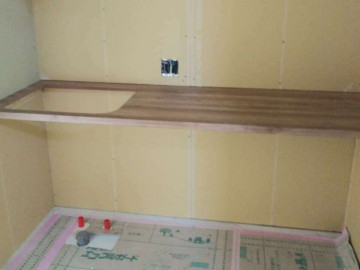

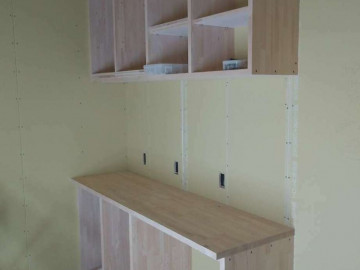

分電盤取り付け工事
- 83.2022年01月06日
-
開口工事
- 84.2022年01月07日
-
開口工事
- 85.2022年01月12日
-

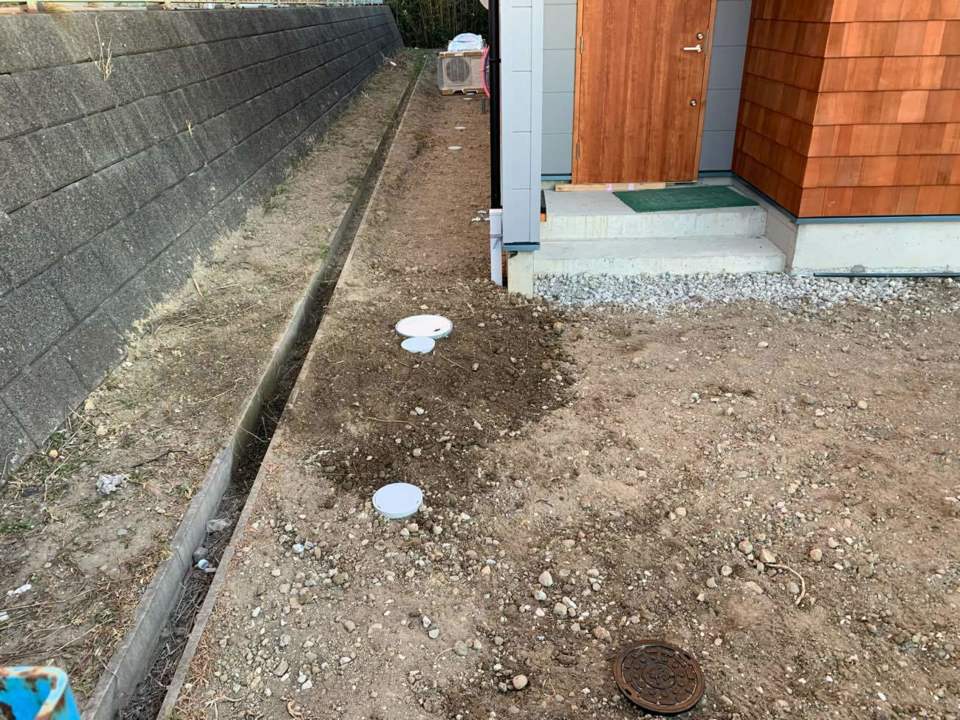

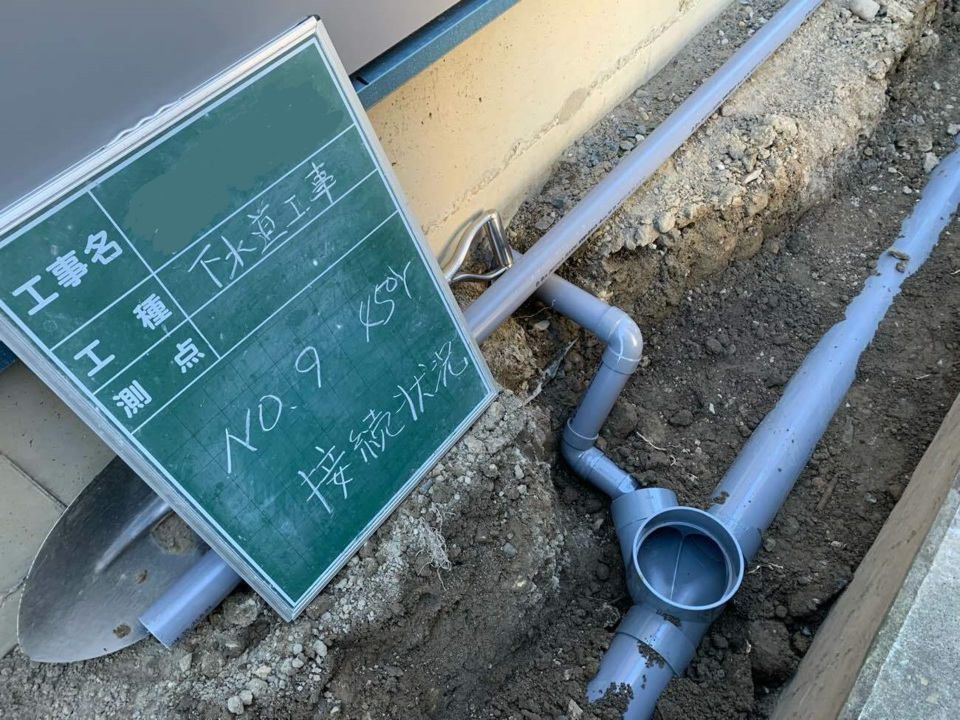

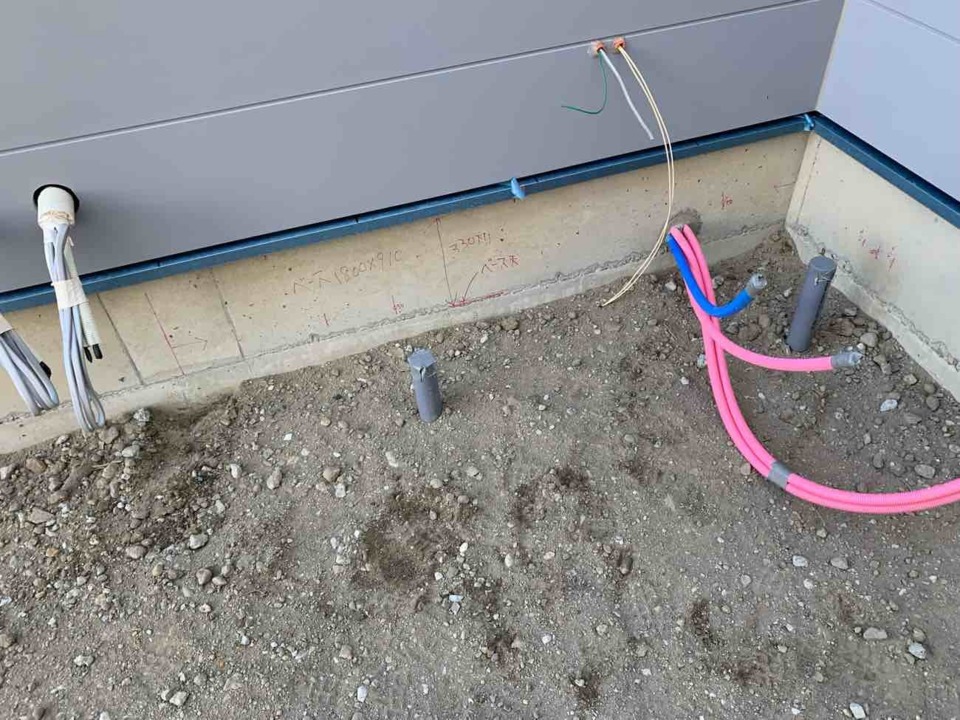

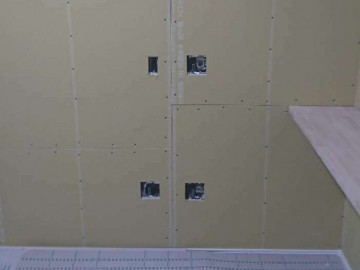

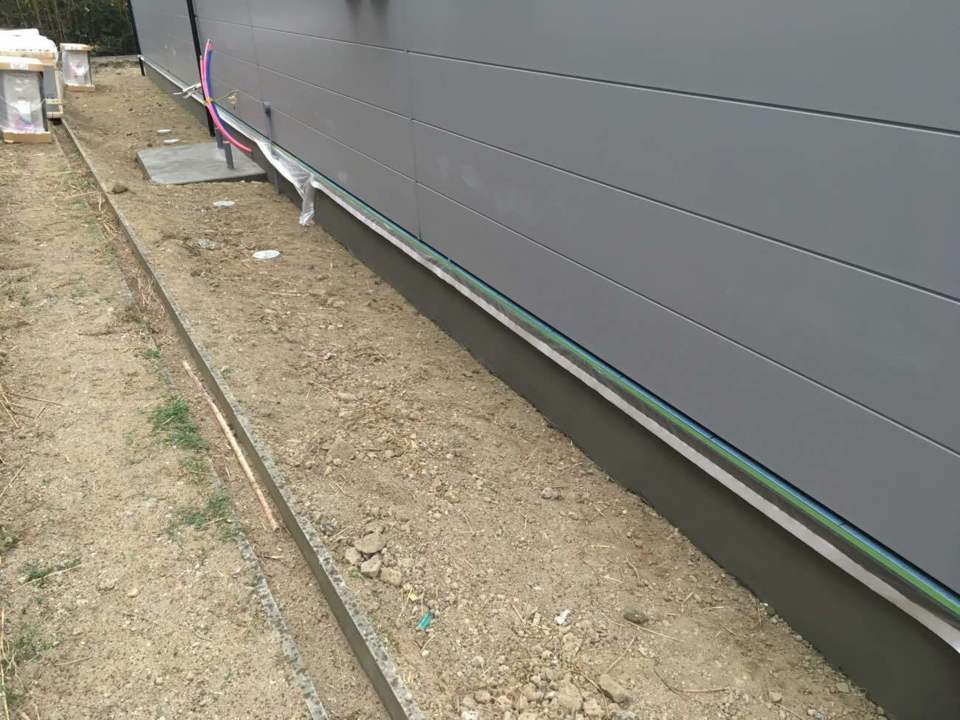

外部配管工事
- 86.2022年01月12日
-
外部配管工事
- 87.2022年01月15日
-

クロス貼り
- 88.2022年01月15日
-
クロス貼り

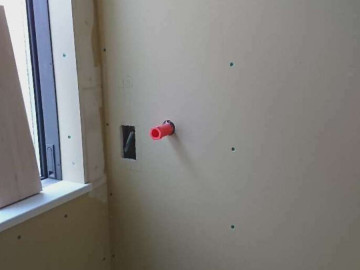

- 89.2022年01月15日
-
クロス貼り
- 90.2022年01月15日
-
クロス貼り
- 91.2022年01月15日
-
クロス貼り
- 92.2022年01月15日
-
クロス貼り
- 93.2022年01月18日
-

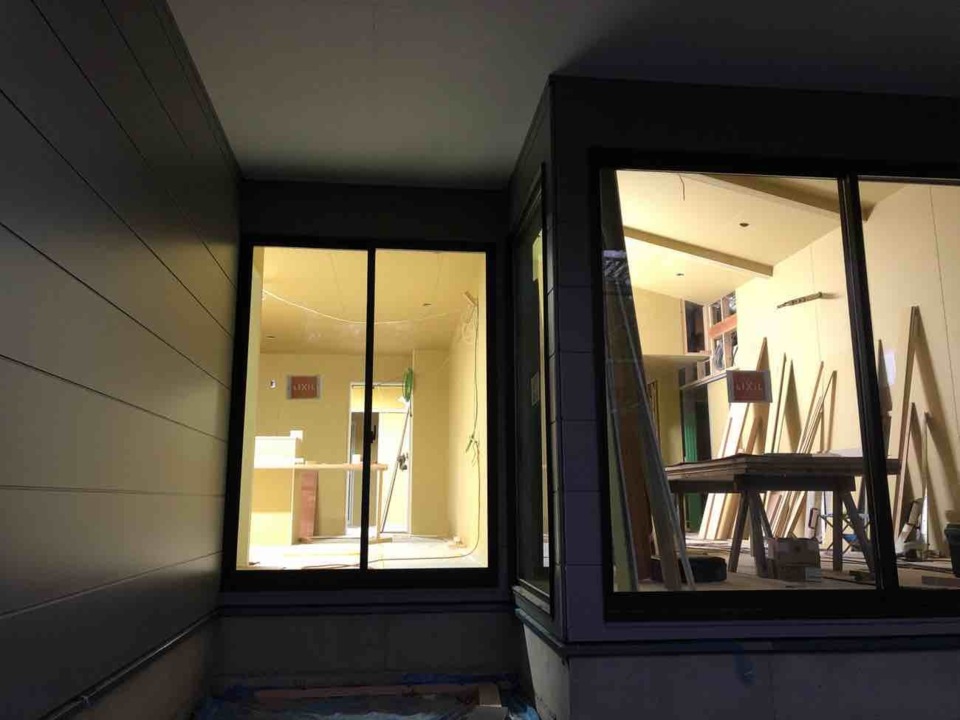

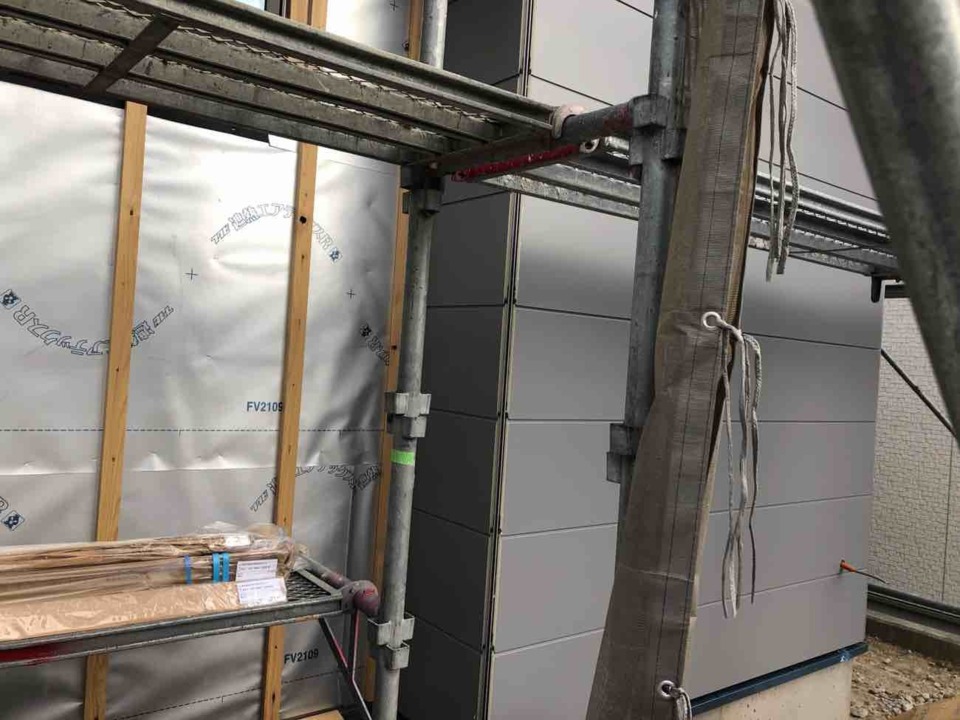

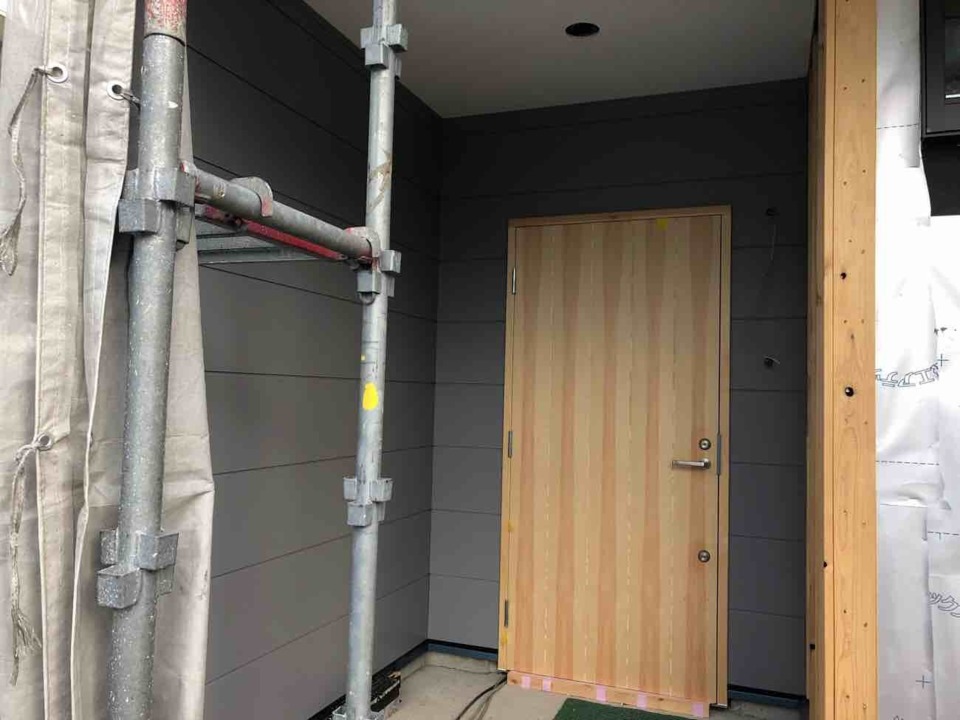

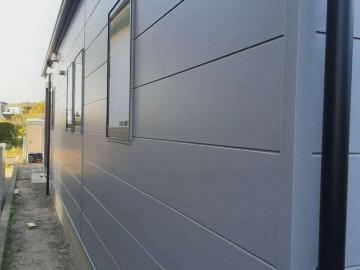

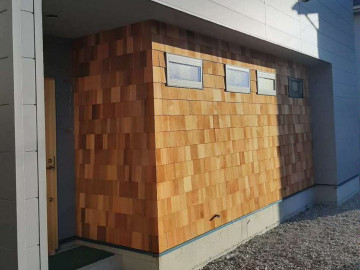

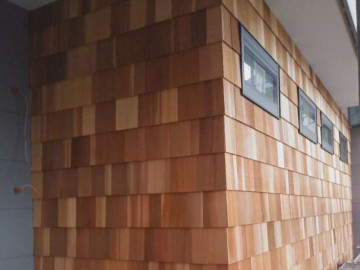

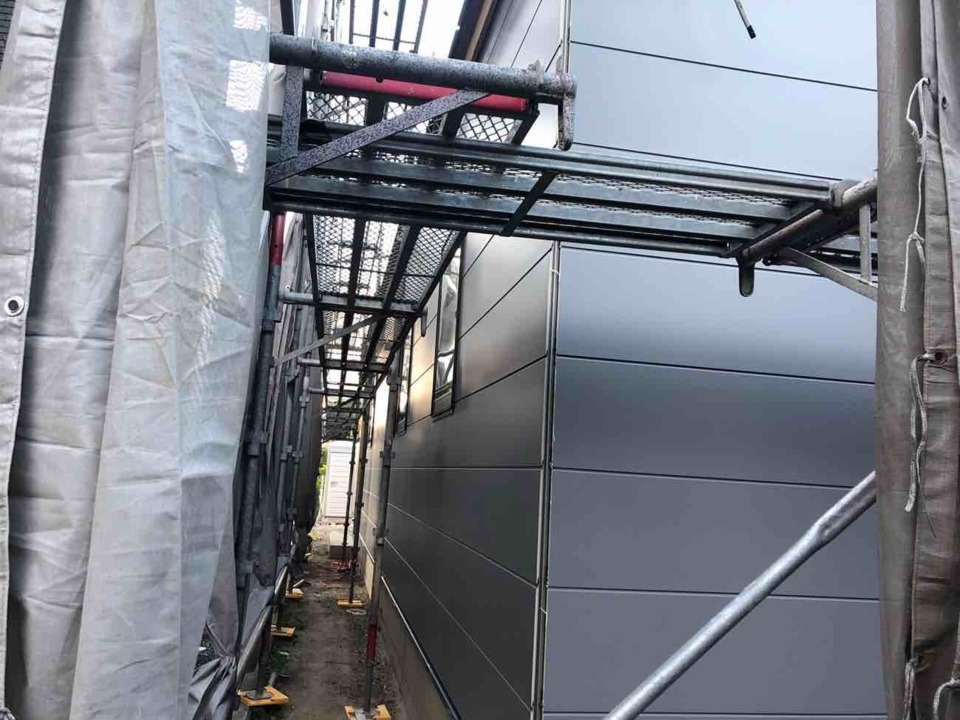

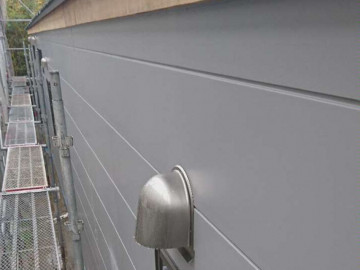

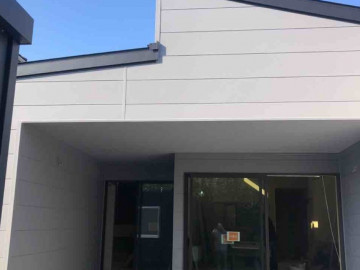

外部工事
- 94.2022年01月18日
- 95.2022年01月19日
-

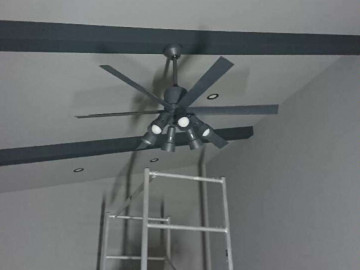

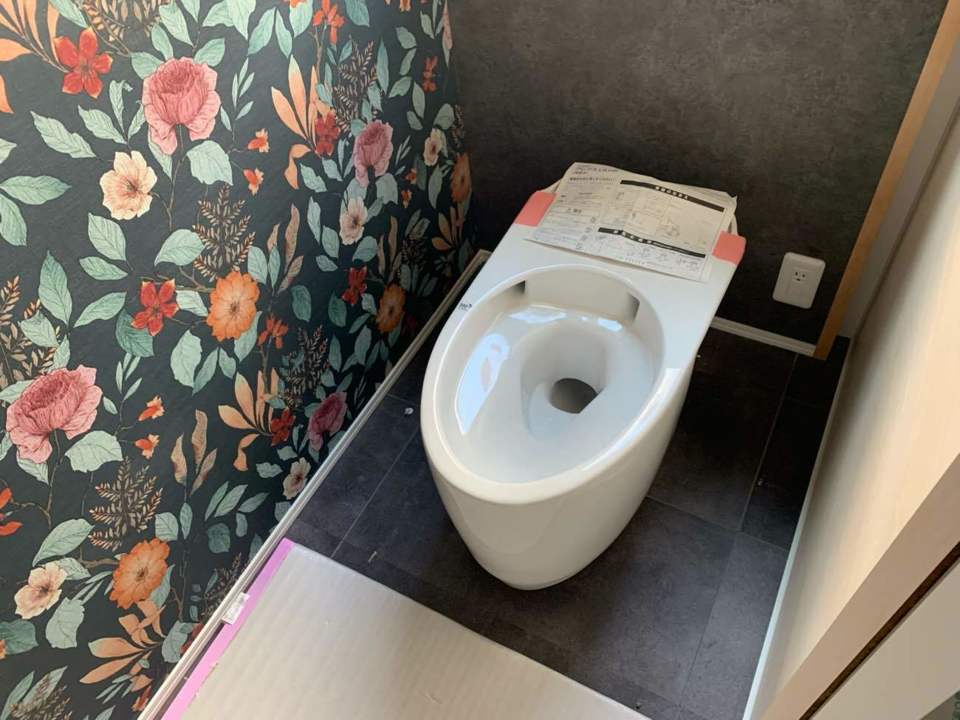

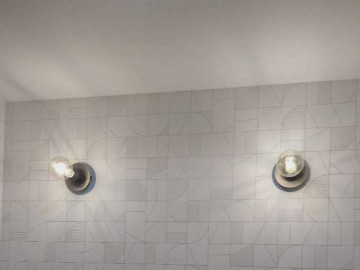

器具取付工事
- 96.2022年01月20日
-

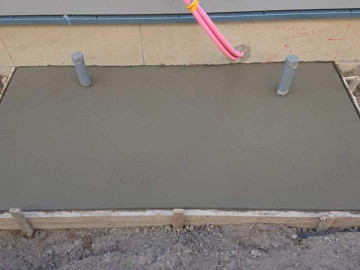

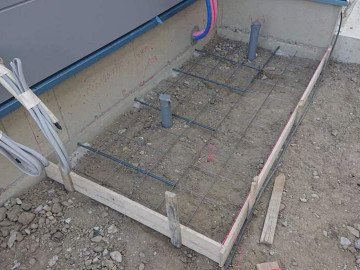

エコキュートコンクリート打設完了
- 97.2022年01月20日
-
エコキュートコンクリート打設完了
- 98.2022年01月20日
- 99.2022年01月20日
- 100.2022年01月20日
- 101.2022年01月20日
- 102.2022年01月22日
-
器具取付工事
- 103.2022年01月22日
-
器具取付工事
- 104.2022年01月23日
-
器具取付工事
- 105.2022年01月24日
-

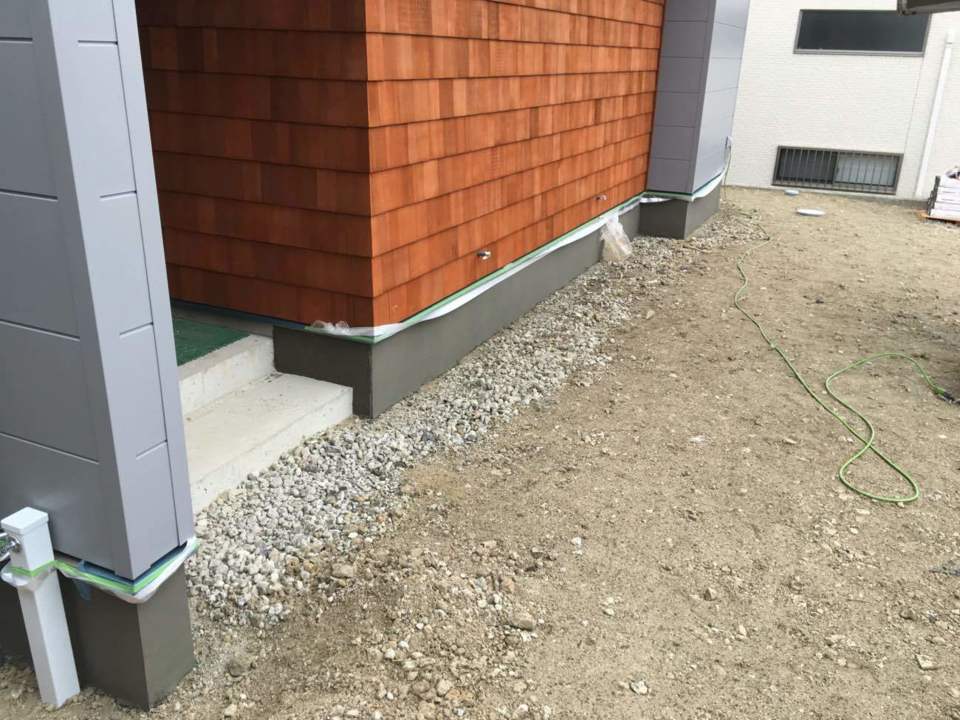

基礎巾木仕上げ工事
- 106.2022年01月24日
-
基礎巾木仕上げ工事
- 107.2022年01月25日
-

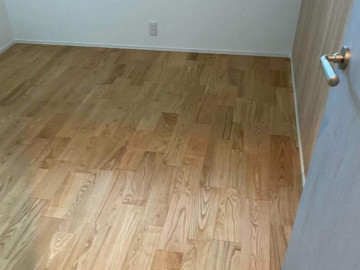

床塗施工
- 108.2022年01月25日
-

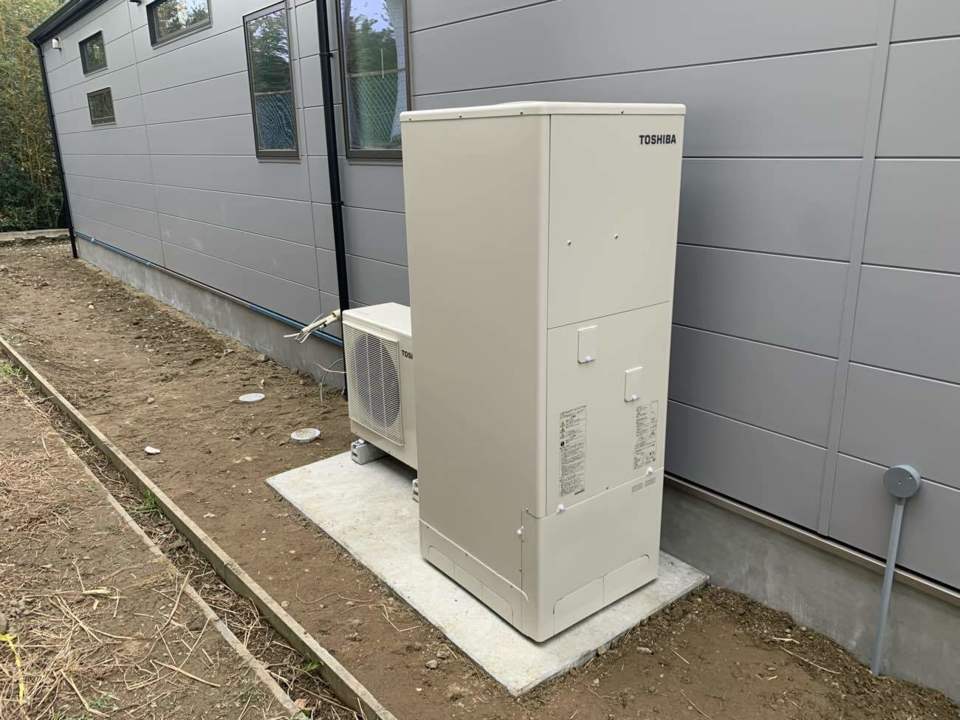

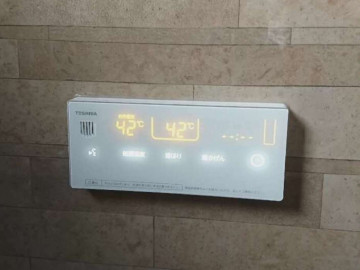

エコキュート設置
- 109.2022年01月28日
-

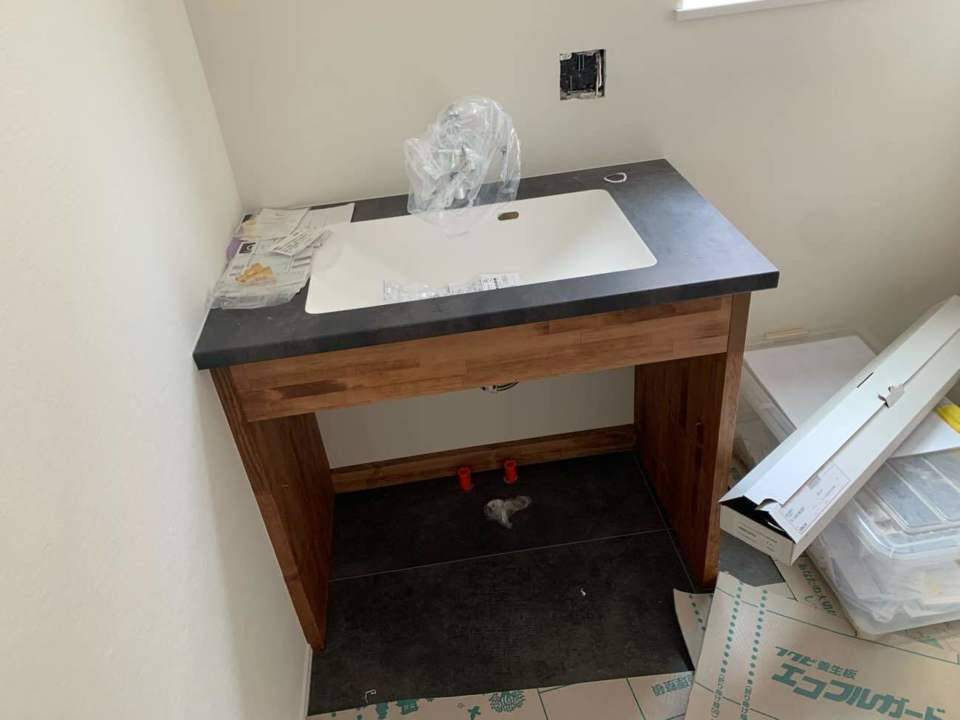

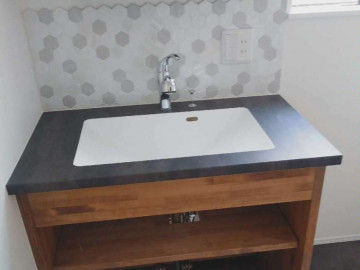

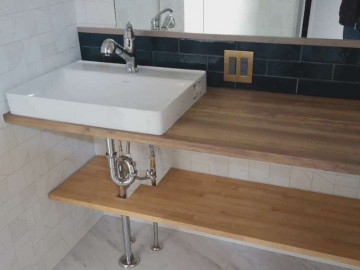

洗面取付工事
- 110.2022年01月28日
-
器具取付工事
- 111.2022年01月28日
-
器具取付工事
- 112.2022年02月01日
- 113.2022年02月01日
-

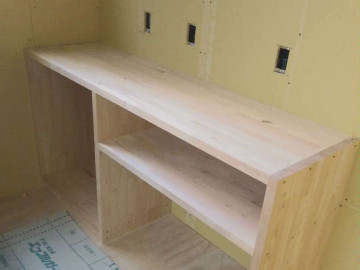

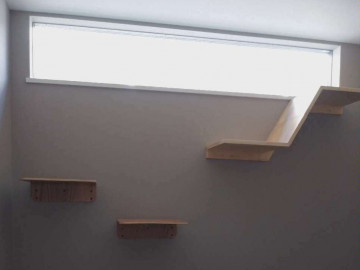

キャットウォーク取り付け
- 114.2022年02月01日
-

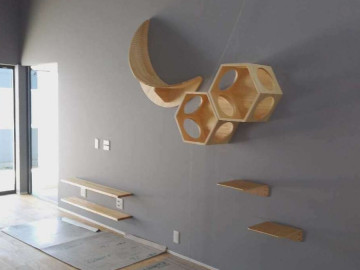

猫部屋 キャットウォーク取り付け

- 115.2022年02月01日
- 116.2022年02月01日
- 117.2022年02月01日
- 118.2022年02月05日
-
完成見学会
- 119.2022年02月05日
-
完成見学会
- 120.2022年02月05日
-
完成見学会
- 121.2022年02月05日
-
完成見学会
- 122.2022年02月05日
-
完成見学会
- 123.2022年02月05日
-
完成見学会
- 124.2022年02月05日
-
完成見学会
- 125.2022年02月05日
-
完成見学会
- 126.2022年02月05日
-
完成見学会
- 127.2022年02月05日
-
完成見学会
- 128.2022年02月05日
-
完成見学会
- 129.2022年02月05日
-
完成見学会
- 130.2022年02月05日
-
完成見学会
- 131.2022年02月17日
-
お引渡し
