完工例:完成までの記録

地域別|すべて

Kさまのおうち

掛川市

建築中レポート

1.2019年10月14日
祝♡ご契約!
祝♡ご契約!

掛川市 K様ご家族との家づくりがはじまります♪

2.2020年02月13日

更地
更地
3.2020年02月16日
地鎮祭
地鎮祭

地鎮祭には、家づくり開始前に氏神様を鎮め、土地を使用する許可を得るという意味があります。
許可を得ることで、土地の神様に工事の安全や、完成した家の繁栄を祈ります。

4.2020年02月16日
地鎮祭
地鎮祭
5.2020年02月16日
地鎮祭
地鎮祭

K様ご家族と永太建工スタッフです♡

6.2020年02月21日

現地確認です‼
現地確認です‼
7.2020年03月02日

地盤改良工事
地盤改良工事

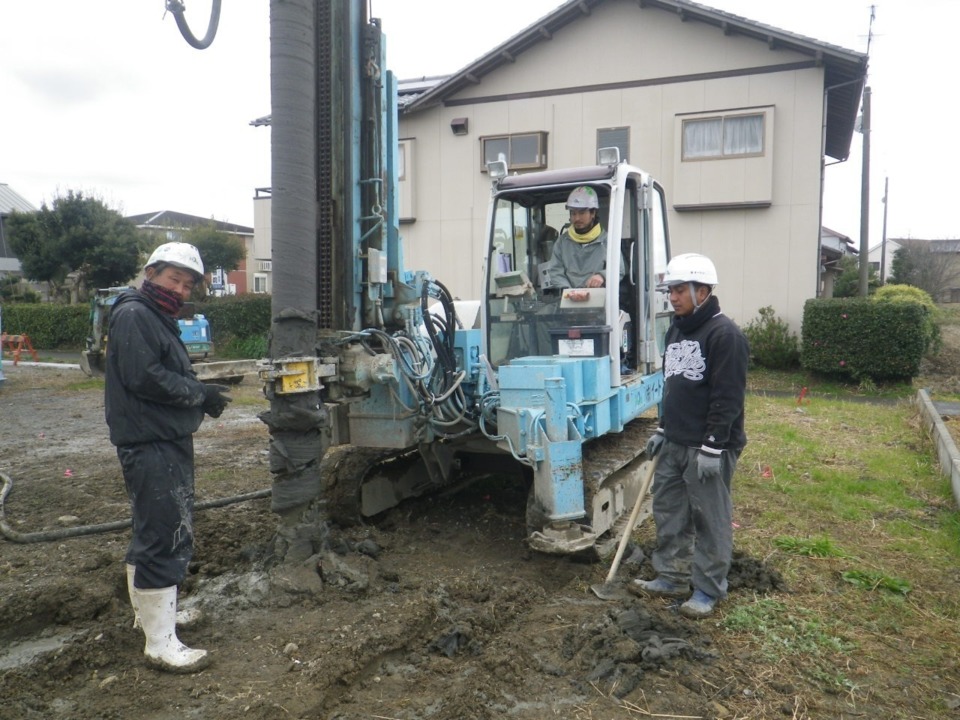

地盤改良工事は、地盤調査結果に基づき、地盤改良が必要となった土地の地盤を強く安定した土地にする工事です。
地盤を強くする方法はいくつかありますが、『柱状改良工法』では、現場の土とセメント固化材を攪拌(かくはん)したものを地中深くまで筒状に埋めていきます。建物の重さに耐えられるように計算された場所に強い杭(土とセメントを攪拌した筒状の柱)があることで、建物を建てるには柔らかく不安定だった土地が、建物の重さに耐えられる強い土地となるのです。

8.2020年03月03日
地盤改良工事のみなさん!
地盤改良工事のみなさん!
9.2020年03月03日
地盤改良工事完了‼
地盤改良工事完了‼

強い地盤になりました❕

10.2020年03月07日
基礎工事/鎮め物
基礎工事/鎮め物

新築住宅の基礎工事の時には、家の中心に『鎮物』を埋めます。鎮物には、土地の神様に対する貢物の意味があります。
気になる箱の中身は、昔の宝物であったという意味で、人形、盾、矛、小刀子、長刀子、鏡、水玉の七種が入っています。
土地の神様に喜んでもらえますように♪

11.2020年03月07日
地業/根切、砕石敷込、転圧工事
地業/根切、砕石敷込、転圧工事

建物が建つ部分に一定の高さまで土を盛り、平坦にならし、砕石を敷き込み、転圧、ビニールを被せます。その後、その上に薄くコンクリートを敷き、地業工事は完了します。

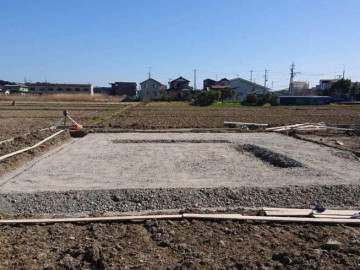

12.2020年03月07日

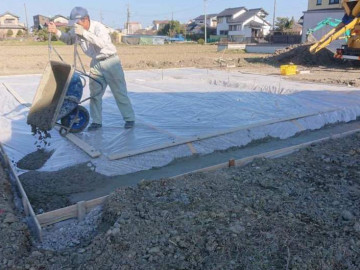

地業/捨てコン打設工事

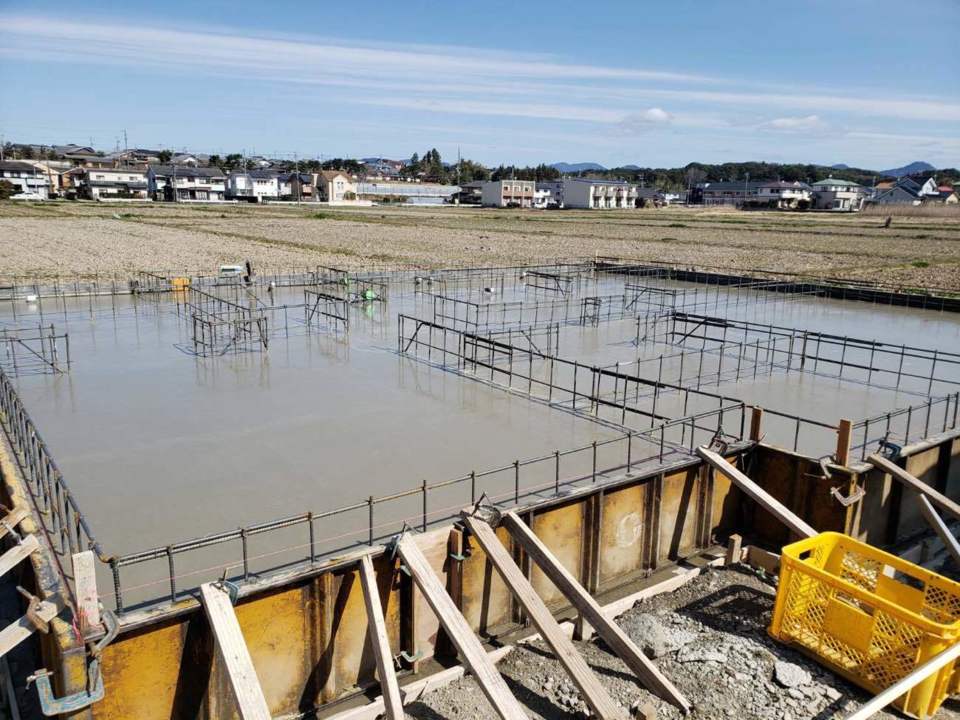

地業/捨てコン打設工事
13.2020年03月07日

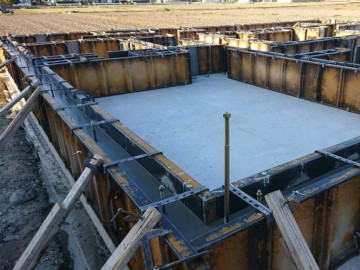

基礎/型枠工事
基礎/型枠工事
14.2020年03月13日

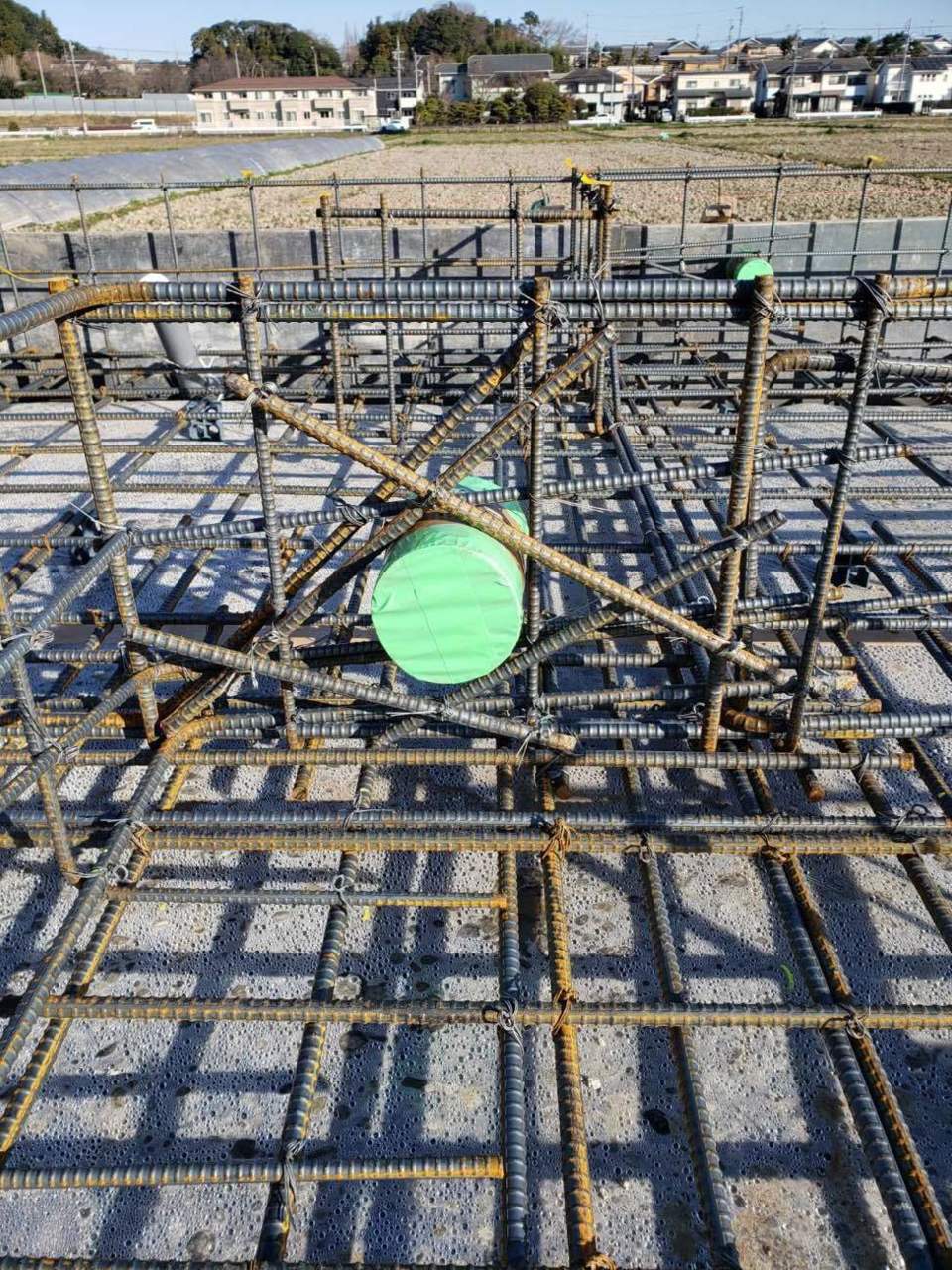

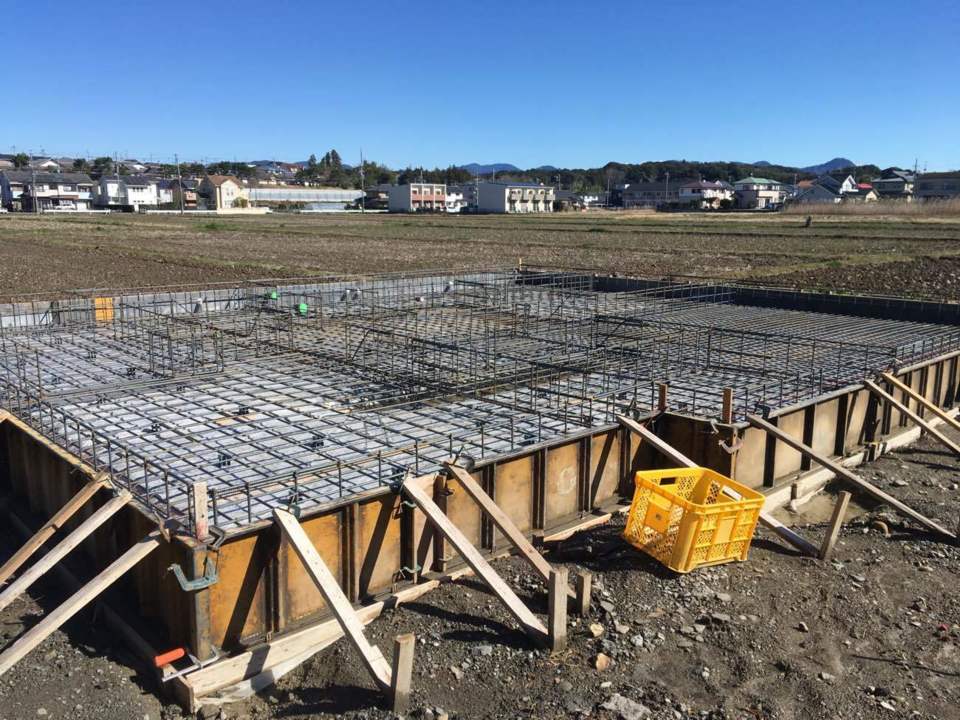

基礎/鉄筋工事
基礎/鉄筋工事

基礎を頑丈にするための鉄筋♪
鉄筋工事とは、建物の基礎コンクリートの中の骨組みとなる鉄筋を網目状に組む工事です。建物の基礎となる鉄筋コンクリートの一体感が重要であり、コンクリートは押さえつける力は強いのですが、引っ張る力や曲げる力には弱く、その弱点を補うのが『鉄筋』ということになります。この鉄筋により、さらに基礎が丈夫になり地震による基礎の割れを防ぐ役割をします。

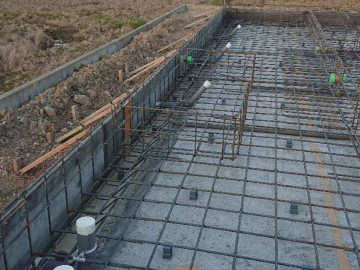

15.2020年03月17日

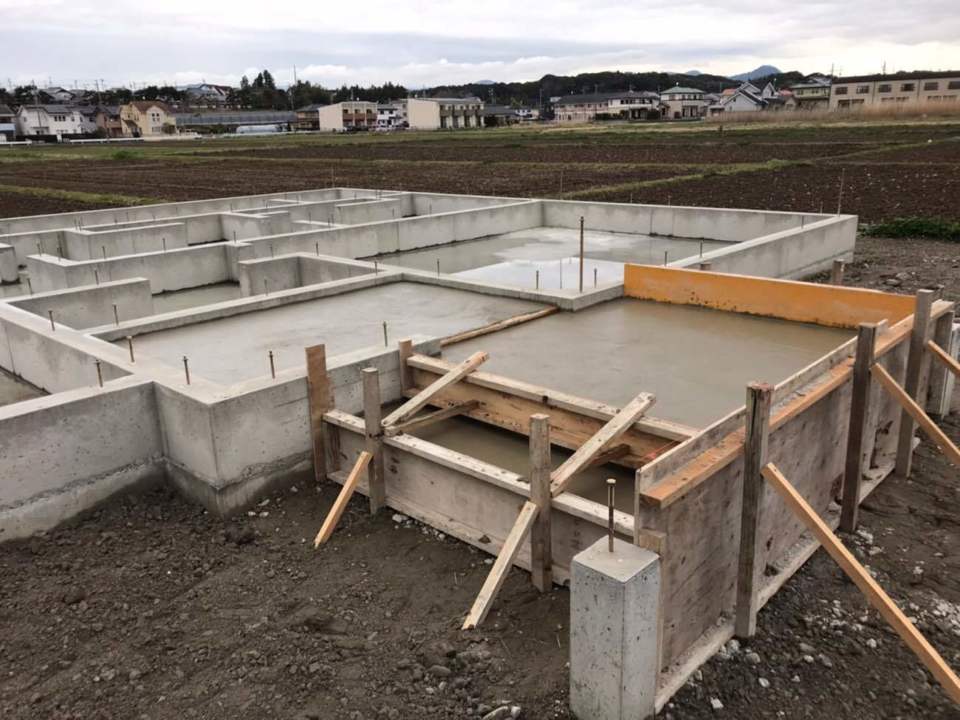

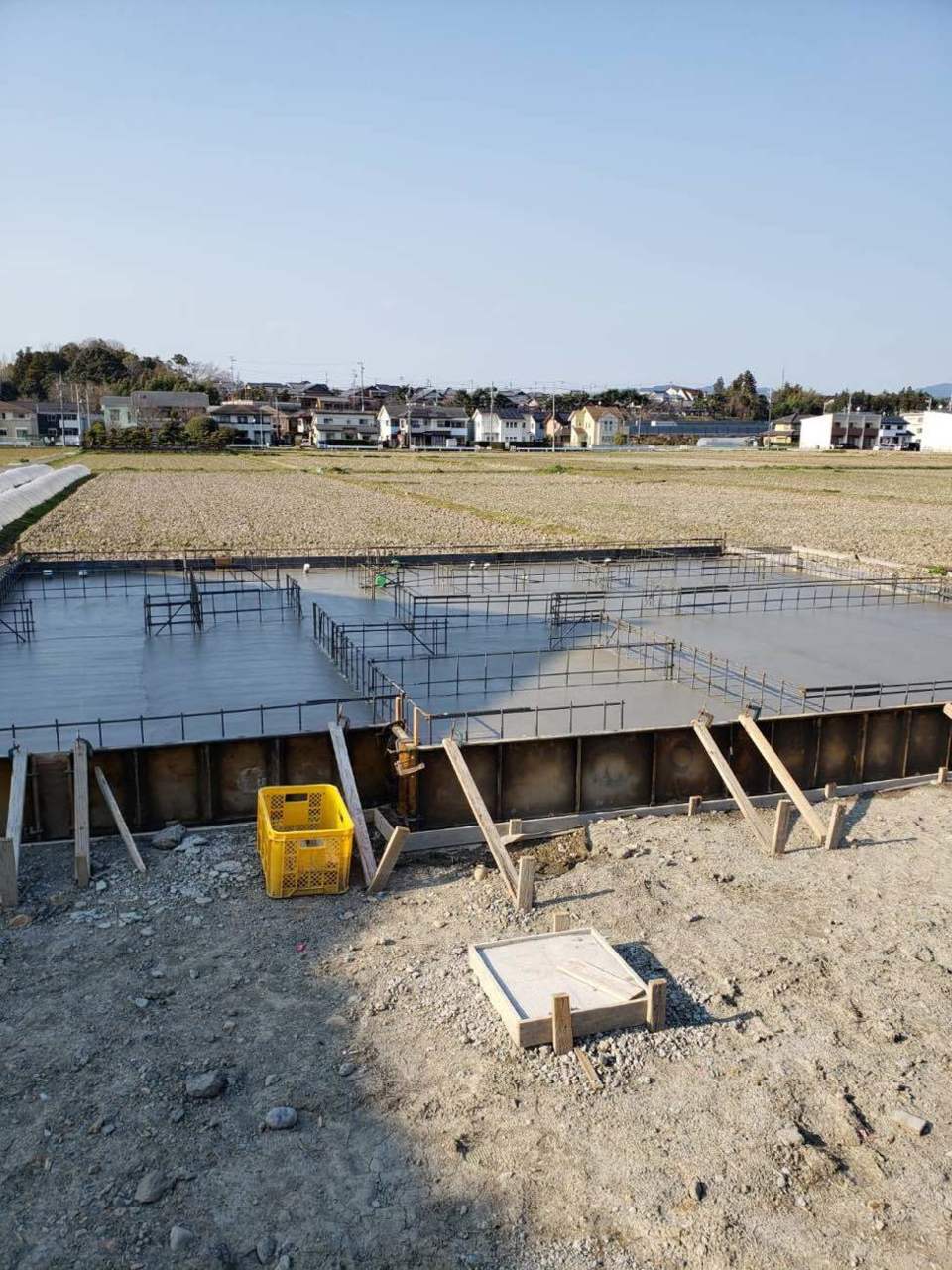

基礎/コンクリート打設
基礎/コンクリート打設

コンクリート工事とは、基礎となるコンクリートを作る工程です。
設計された強度となるように現場で型枠の中で鉄筋と一体化させ、計画された配合量や流動性を確認するとともに、仕上がりでは、隙間やひび割れのないコンクリートとなるよううに計画して施工します。
コンクリートミキサー車など大型車両も出入りしますよ!

16.2020年03月17日
基礎/コンクリート打設
基礎/コンクリート打設
17.2020年03月17日
基礎/型枠工事
基礎/型枠工事

型枠工事とは、基礎に流すコンクリートの形状を作るための型枠を作る工程です。

18.2020年03月17日
基礎/配管工事
基礎/配管工事
19.2020年03月20日
手形式
手形式
20.2020年03月20日
手形式
手形式
21.2020年03月20日
手形式
手形式
22.2020年03月20日
基礎工事
基礎工事
23.2020年03月20日

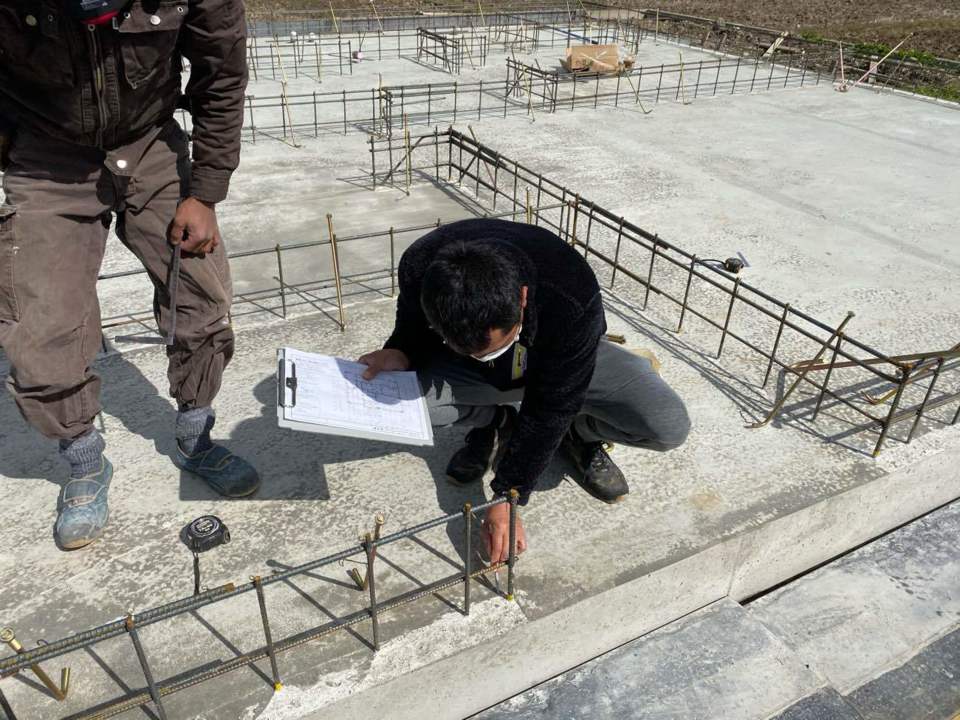

配筋チェック
配筋チェック
24.2020年03月20日
基礎工事
基礎工事

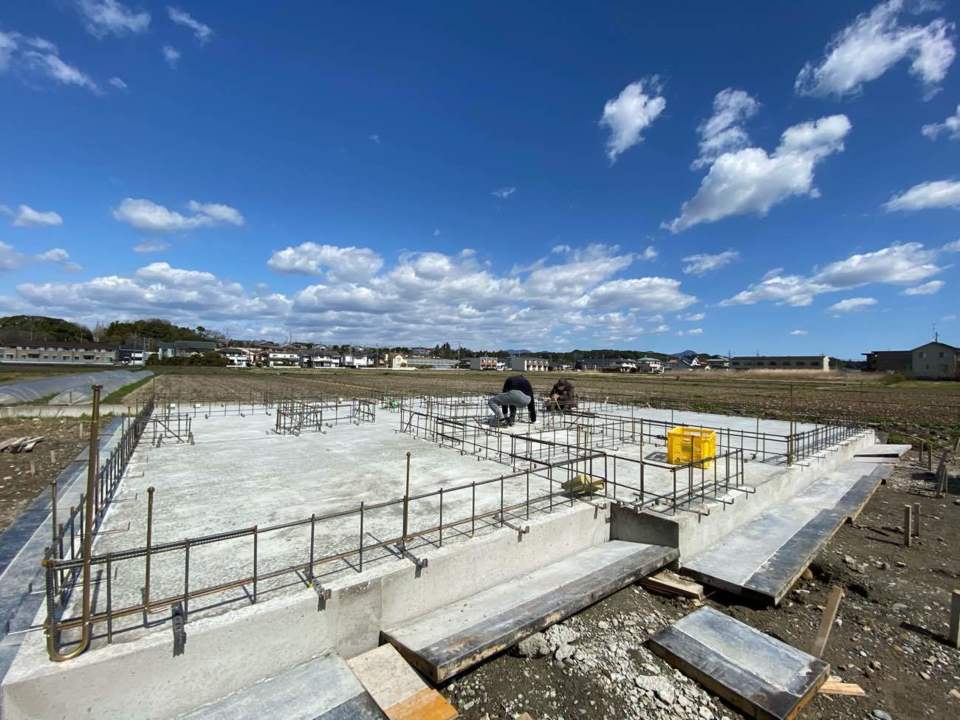

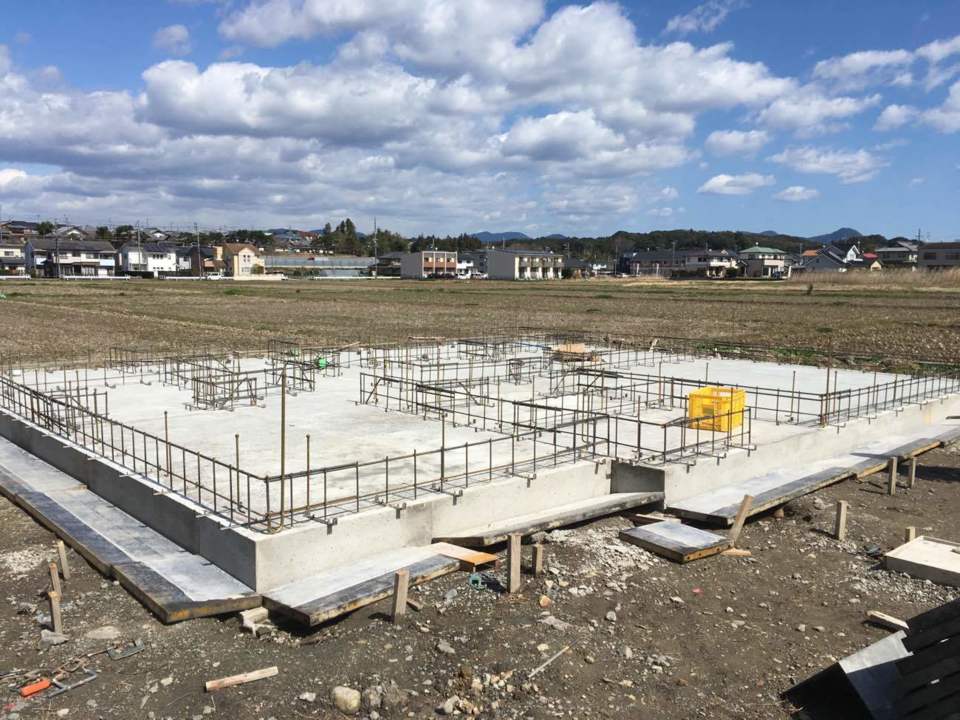

25.2020年03月26日

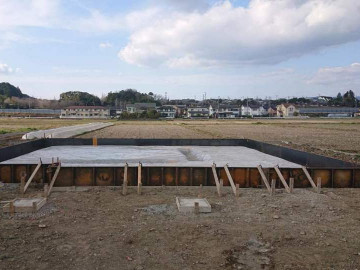

基礎/コンクリート打設
基礎/コンクリート打設
26.2020年03月27日
基礎工事
基礎工事
27.2020年03月28日
基礎工事/玄関ポーチ
基礎工事/玄関ポーチ
28.2020年03月30日

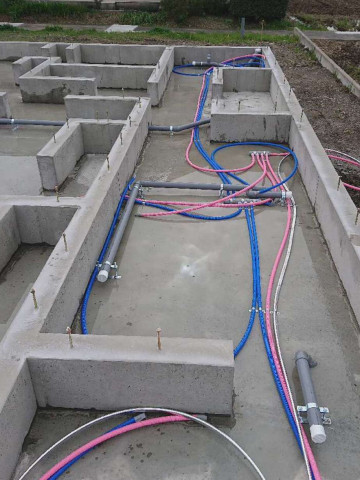

基礎/床下配管工事
基礎/床下配管工事

床下配管工事とは、キッチン、トイレ、お風呂などへ水を送るとともに、それぞれから排出される排水を下水へ流すための設備工事です。
基礎完了後、土台を設置するタイミングで床下配管工事を行います。

29.2020年04月01日

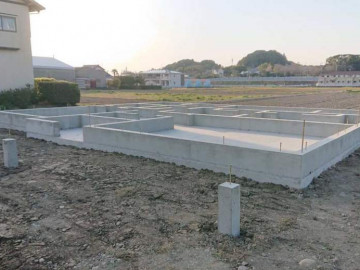

基礎工事完了
基礎工事完了

建物を支える基礎‼
しっかり頑丈に!をモットーに全ての基礎工事が完了しました。

30.2020年04月03日

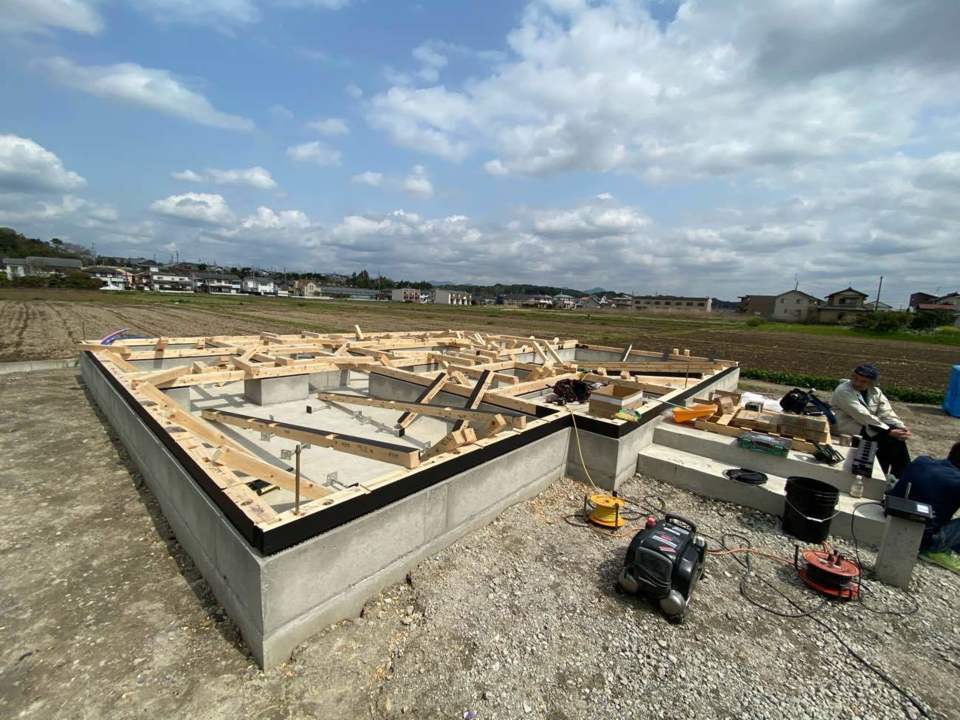

土台据付工事
土台据付工事

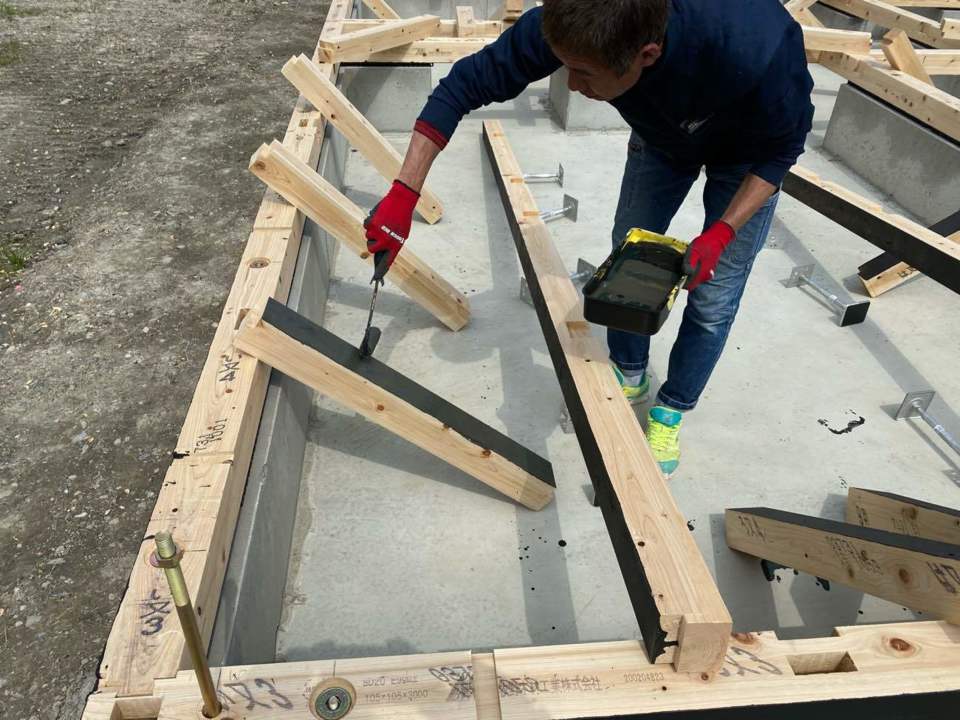

土台据付は、上棟前の準備を行う一つ目の工程です。
桧の土台の下に鋼製束を使用し、さらに土台をしっかり支えます。建物完成後はなかなか十分な補強ができなくなるため、最初にしっかりとした土台が必要になります。

31.2020年04月03日
土台据付工事
土台据付工事

桧の土台下には、『JOTO基礎パッキン』を敷いています。JOTO基礎パッキンは基礎と土台を絶縁し、湿気を効率よく排出します。この工法による床下全周換気は、従来工法に比べ、1.5~2倍の換気性能を実現。シロアリ被害に対して10年間の保証もついているので安心です♡

32.2020年04月03日
土台据付工事/防蟻剤塗布
土台据付工事/防蟻剤塗布

木炭防蟻剤『ヘルスコキュア―』。
当社では、防蟻対策として、化学薬品不使用で安心安全な木炭防蟻剤を使用しています。白アリの防虫対策はもちろん、調湿効果、土台と建物の腐食防止効果もあり、自然、無害、安全です‼
白アリは木が大好きなので、土台部分、柱の下の分部には塗布していますよ。

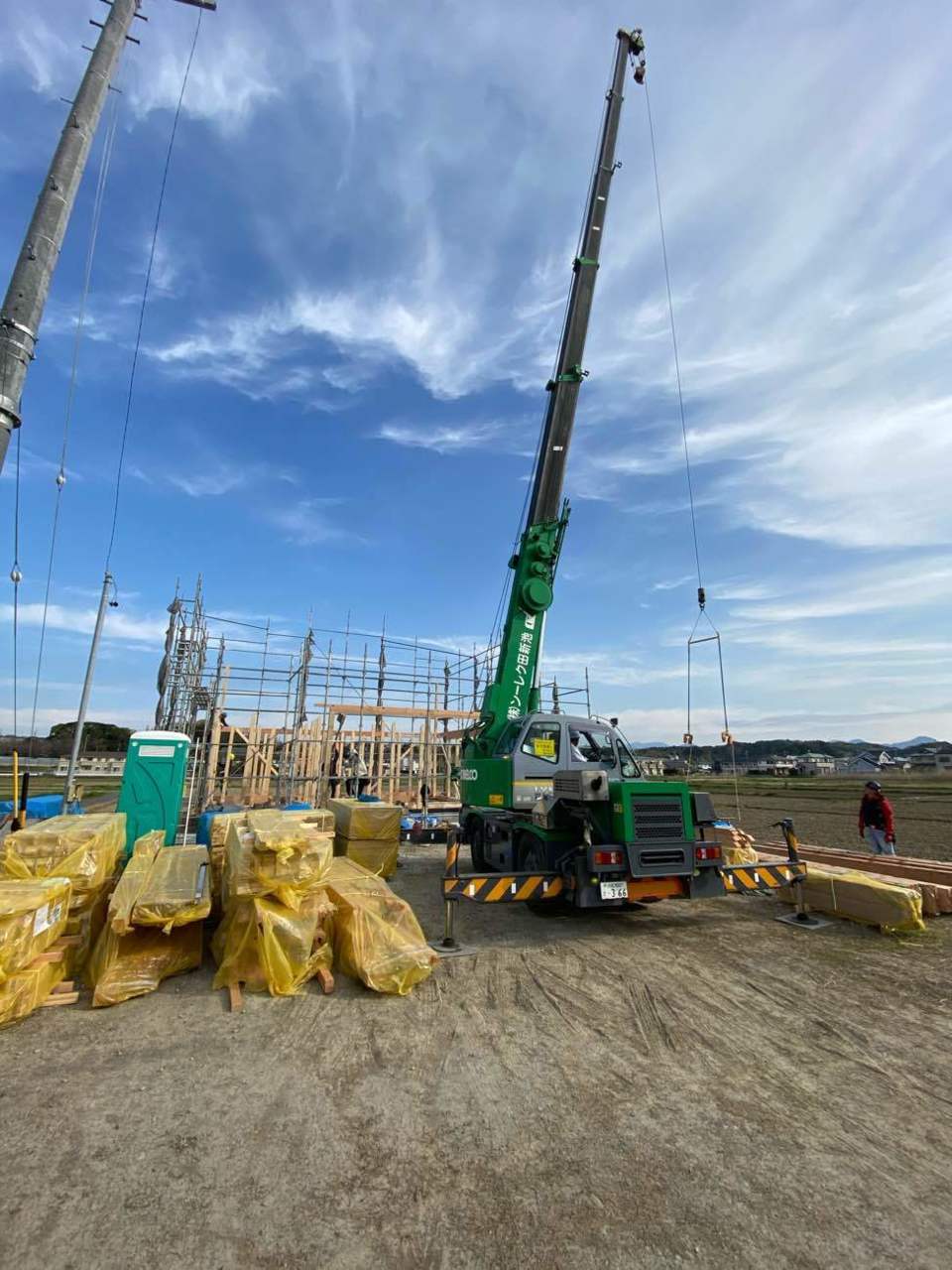

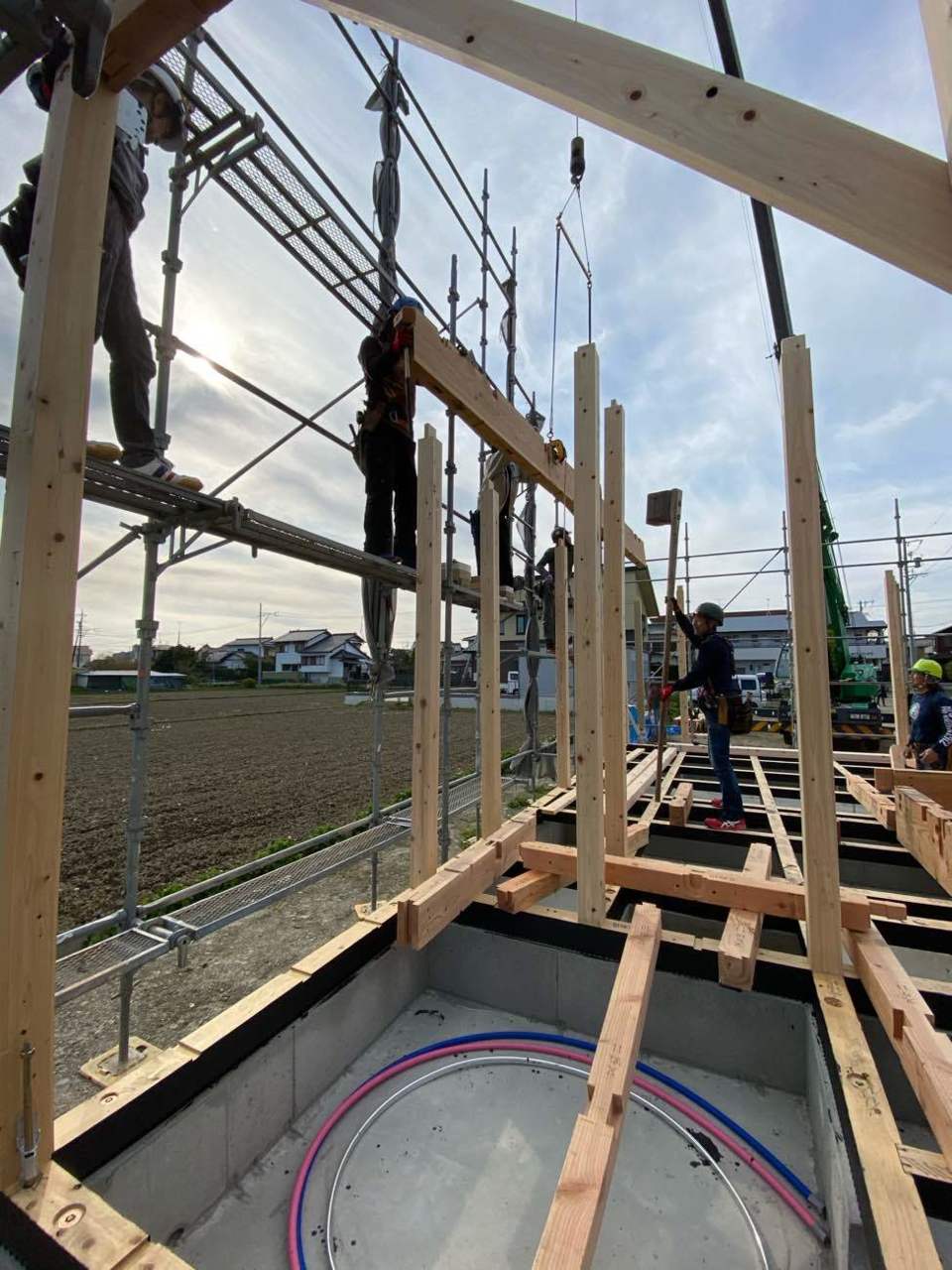

33.2020年04月07日
上棟
上棟
34.2020年04月07日

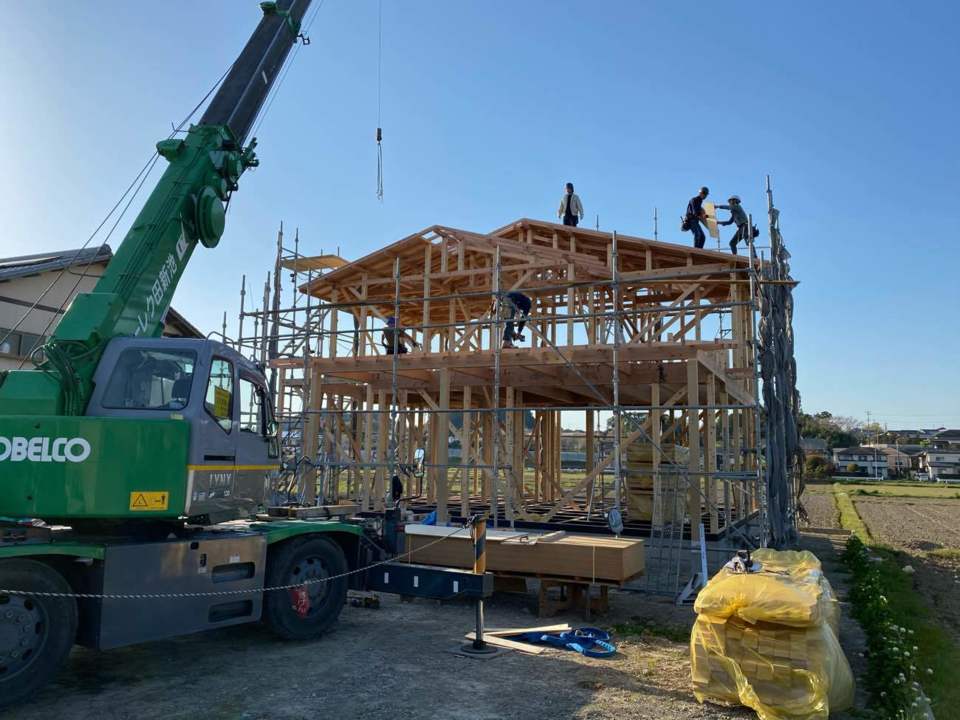

上棟
上棟

本日はおめでとうございます☆
祝♡上棟 K様ご家族です‼

35.2020年04月07日
上棟
上棟
36.2020年04月07日
上棟
上棟
37.2020年04月07日
上棟
上棟
38.2020年04月07日
上棟

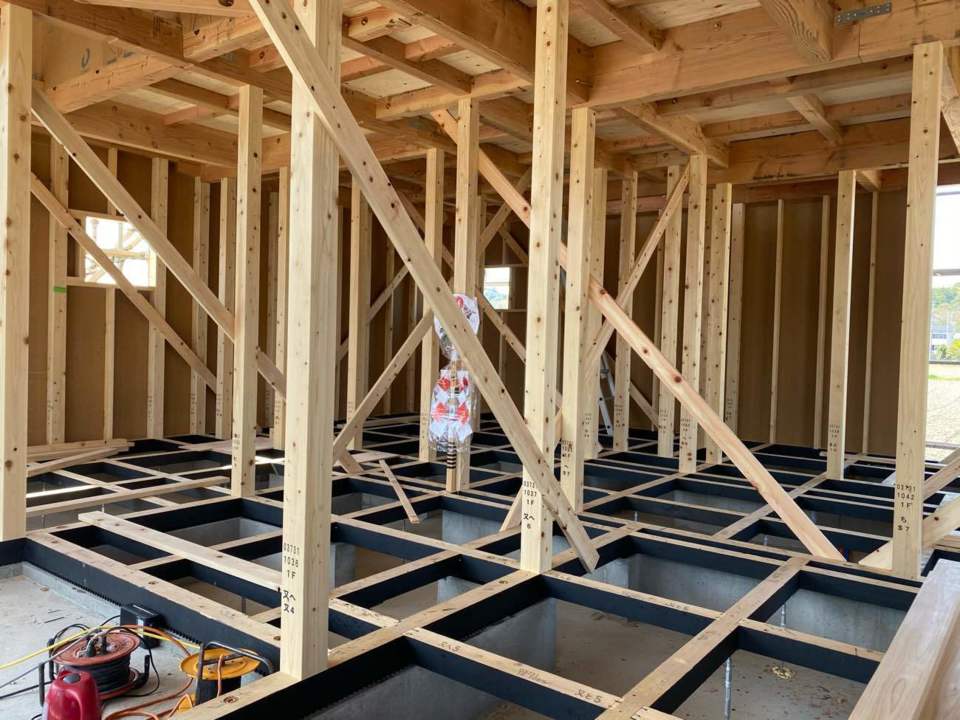

上棟

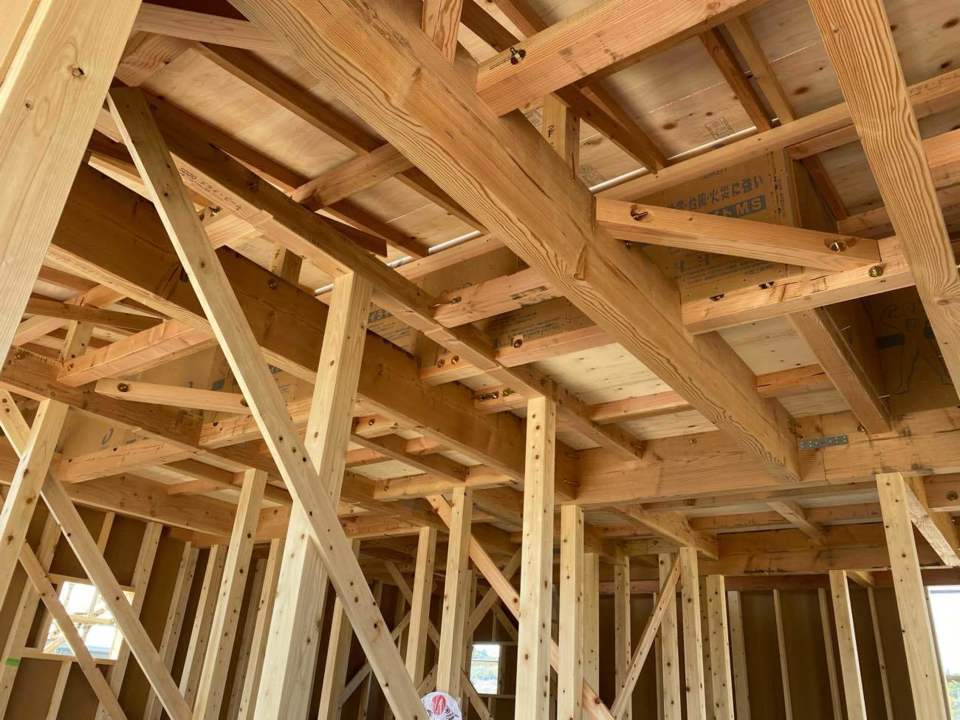

上棟とは、柱や梁などの木材を組み立て、建物の形を作り上げていく工事です。家の最上部で屋根を支える”棟木”(むなぎ)と呼ばれる木材を取り付けることで、完了します。
大工さんはそんな高いところでもスイスイ作業を進めていきます♪♪

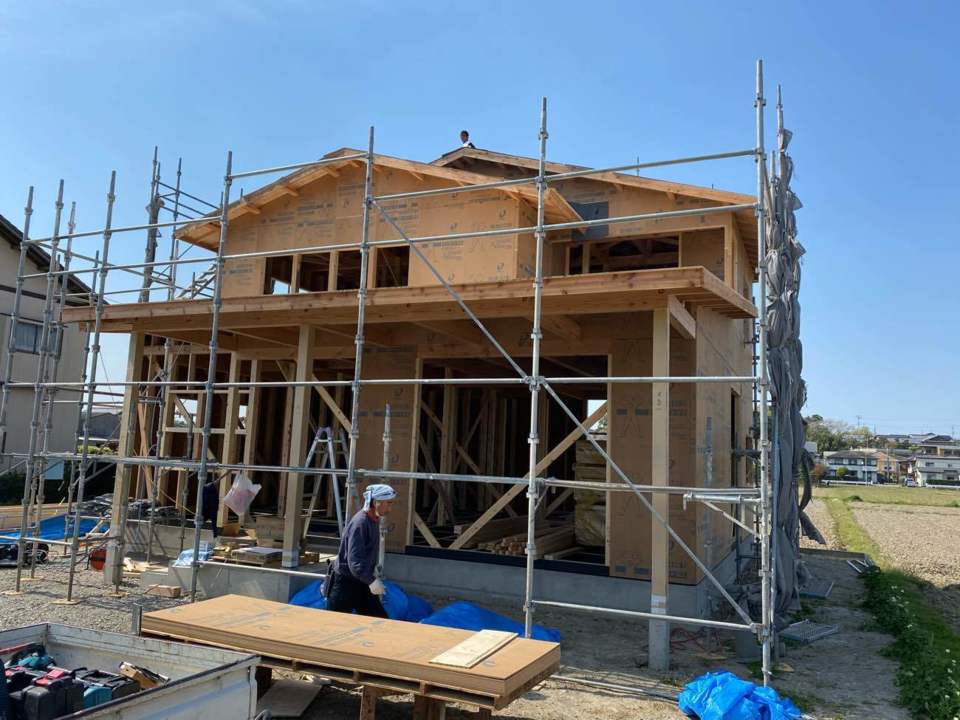

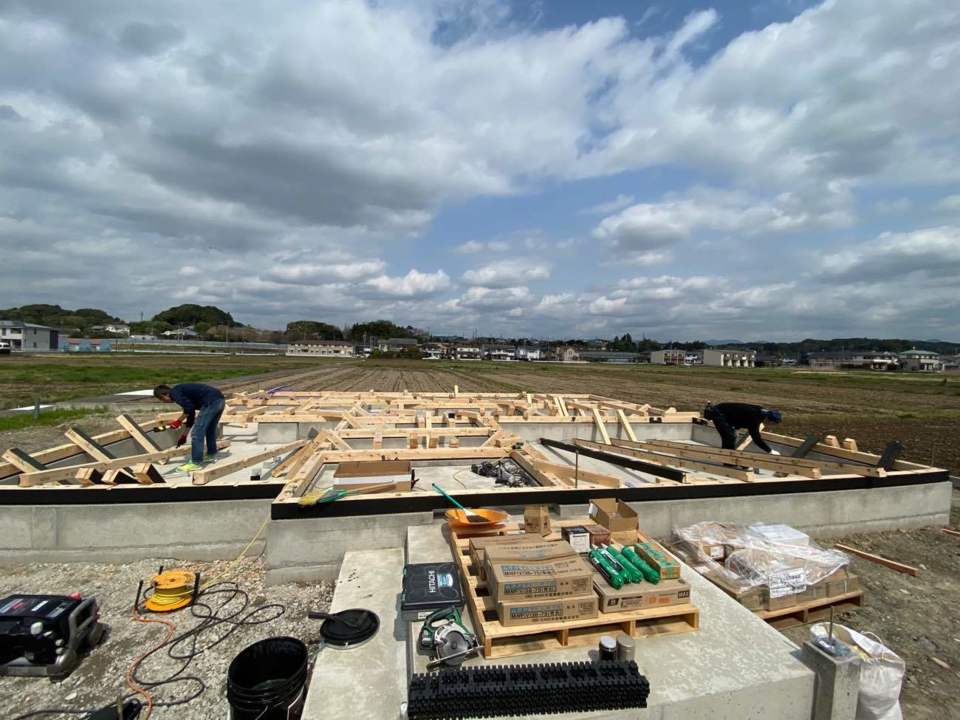

39.2020年04月09日

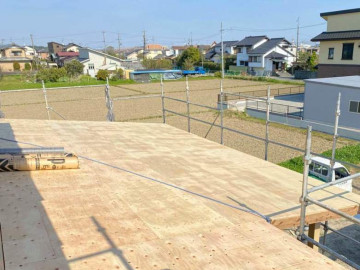

屋根下地工事
屋根下地工事
40.2020年04月09日

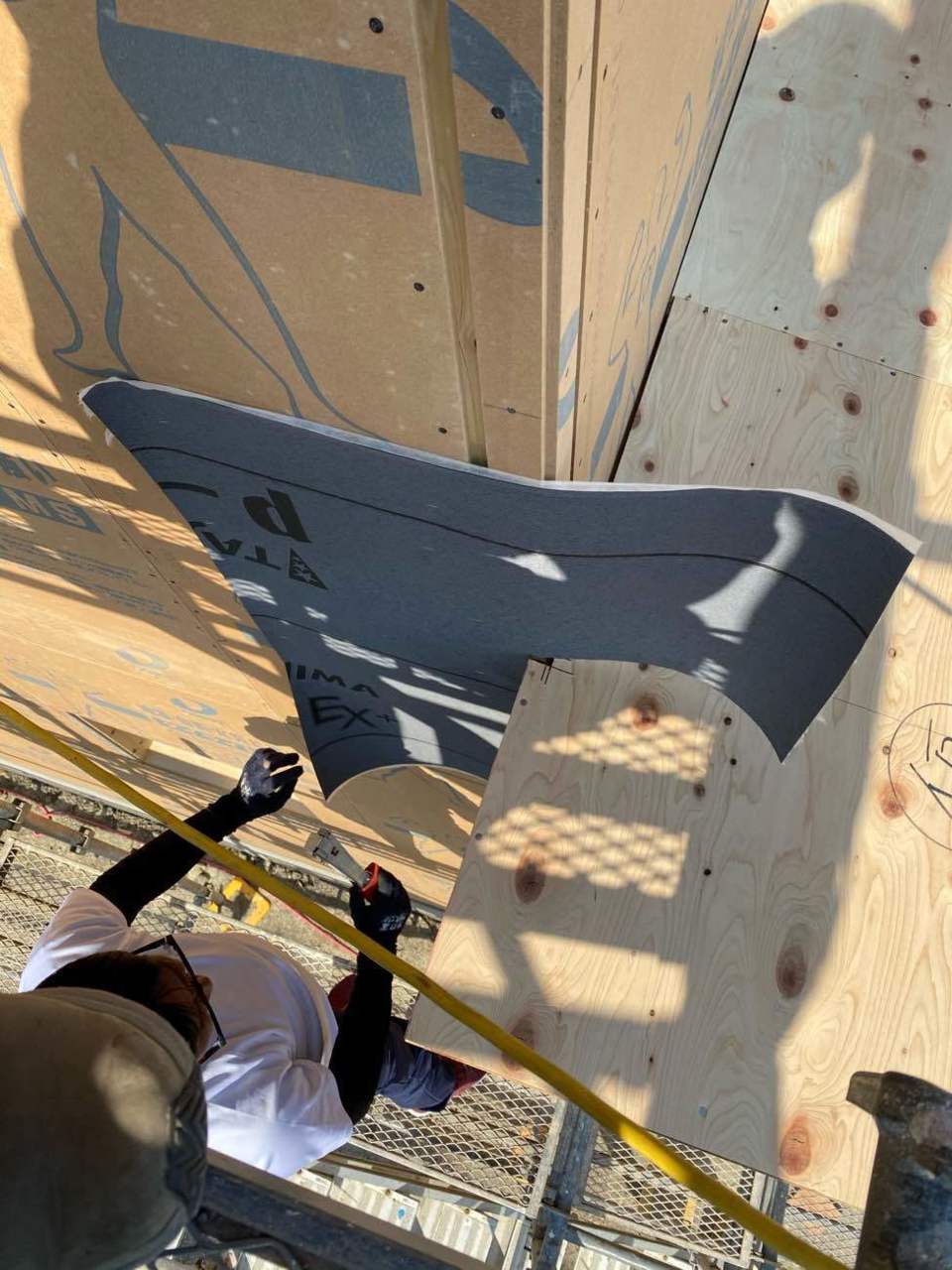

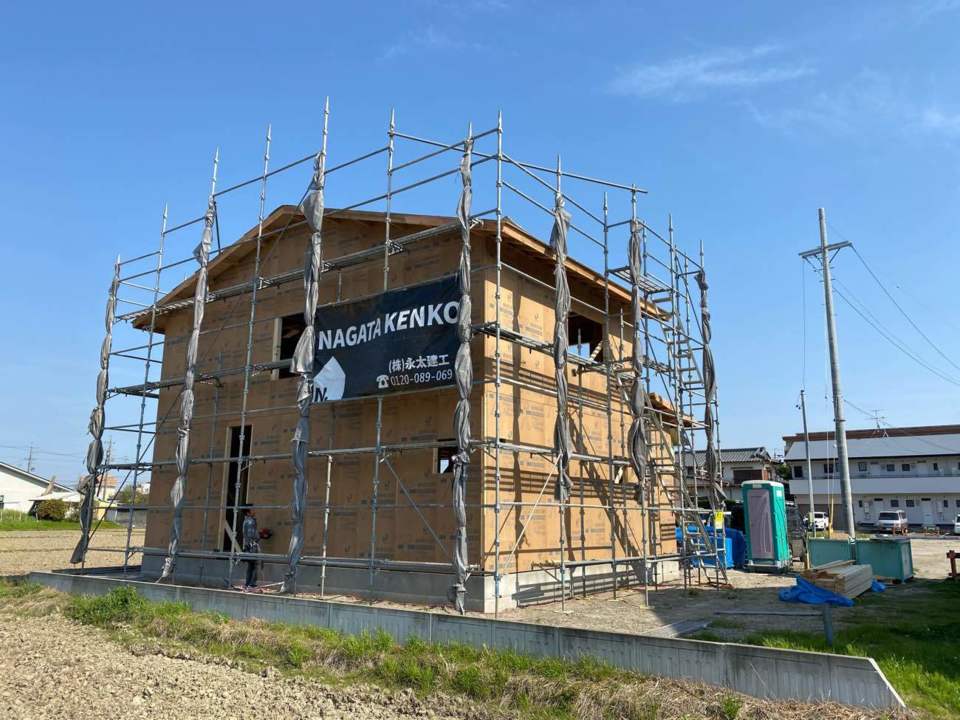

外壁耐力下地工事
外壁耐力下地工事

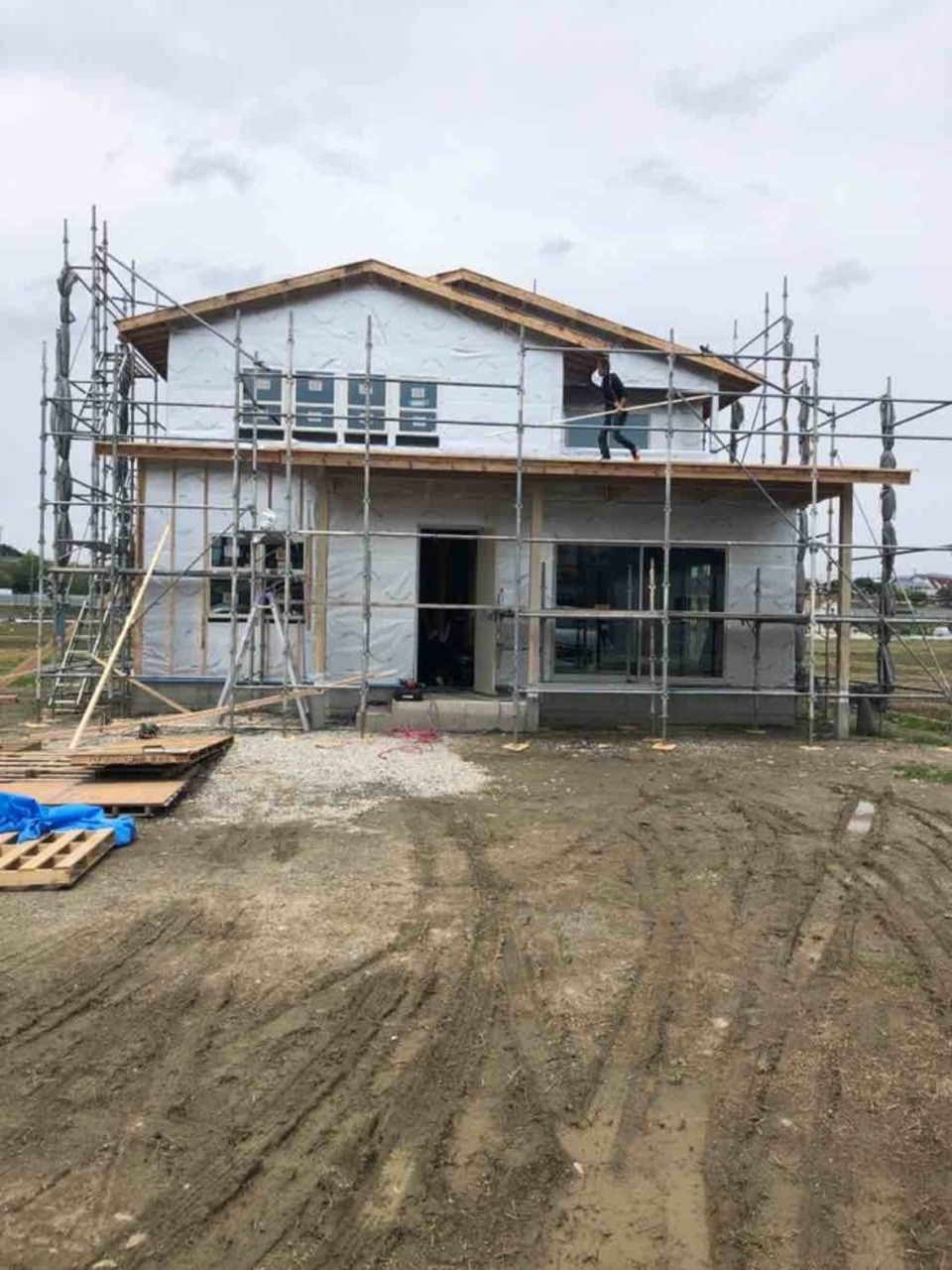

41.2020年04月09日
耐力壁下地工事
耐力壁下地工事

耐力壁には、建物を揺れから守ったり、地震や台風の横揺れによる倒壊を防止するなどの役割があります。

42.2020年04月09日
43.2020年04月09日
44.2020年04月09日
45.2020年04月09日
46.2020年04月10日

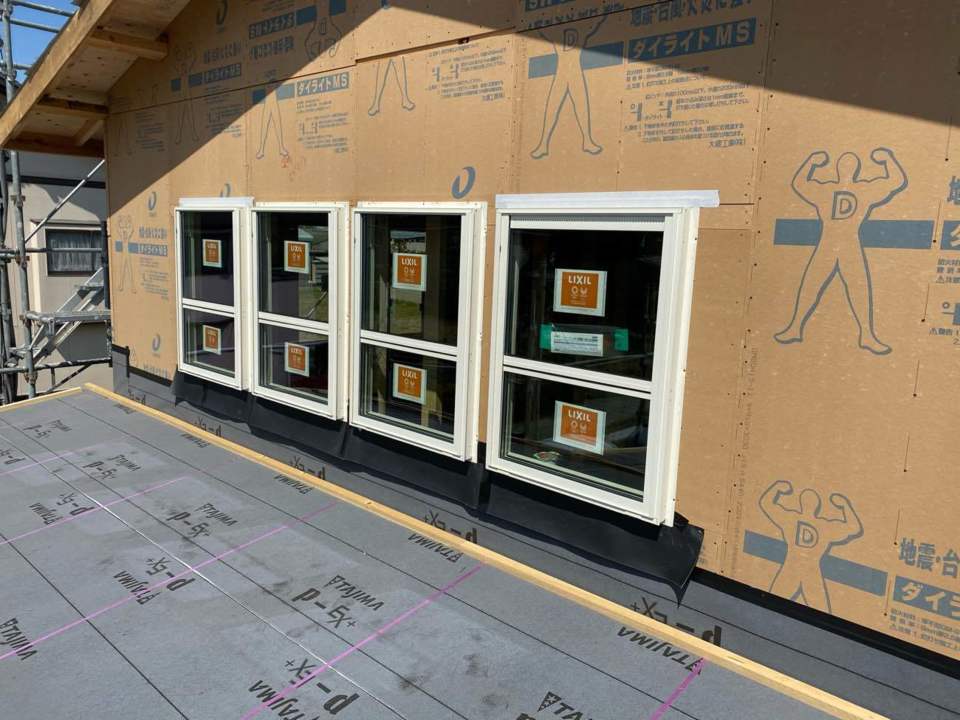

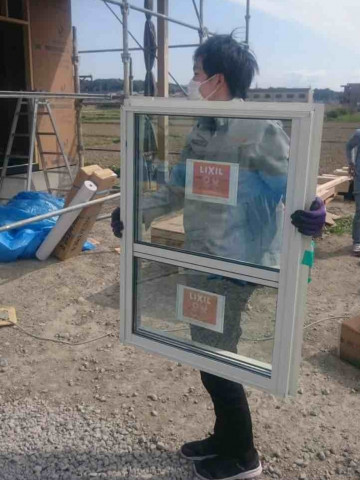

サッシ搬入
サッシ搬入
47.2020年04月10日

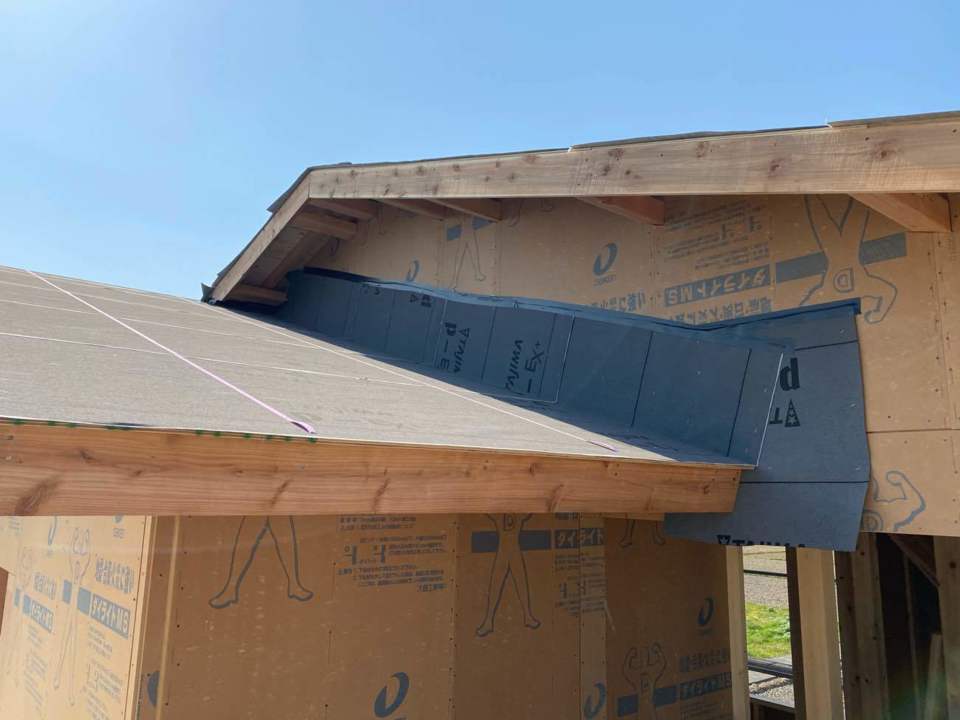

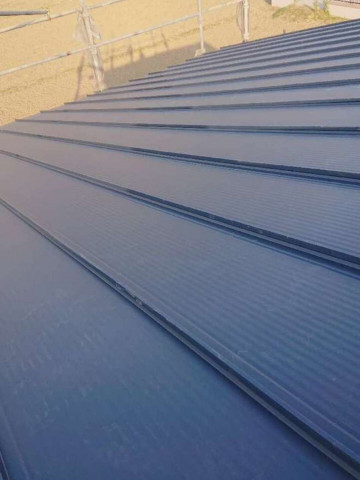

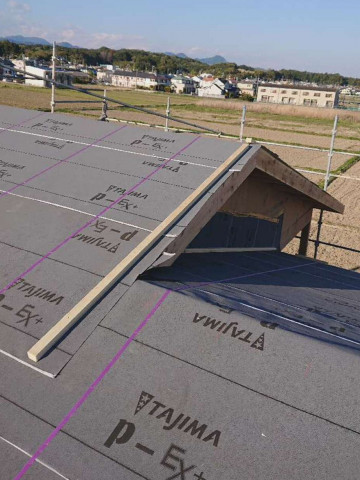

屋根工事
屋根工事

ルーフィング工事とは、屋根の防水を行う工事です。
ルーフィング(アスファルトを浸透させた防水紙など様々な種類があります)を屋根の形に合わせて貼ることで、屋根材の隙間から入った雨水を防ぎます。
快適に暮らすために、やねにも沢山の工夫が施されています♪

48.2020年04月10日
屋根工事
屋根工事
49.2020年04月15日

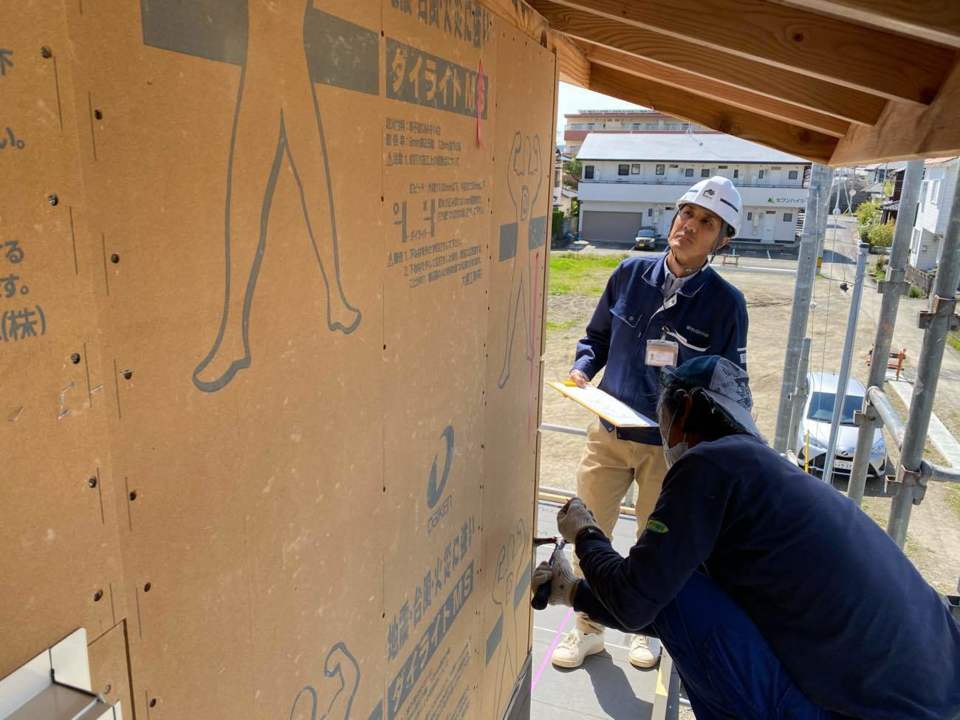

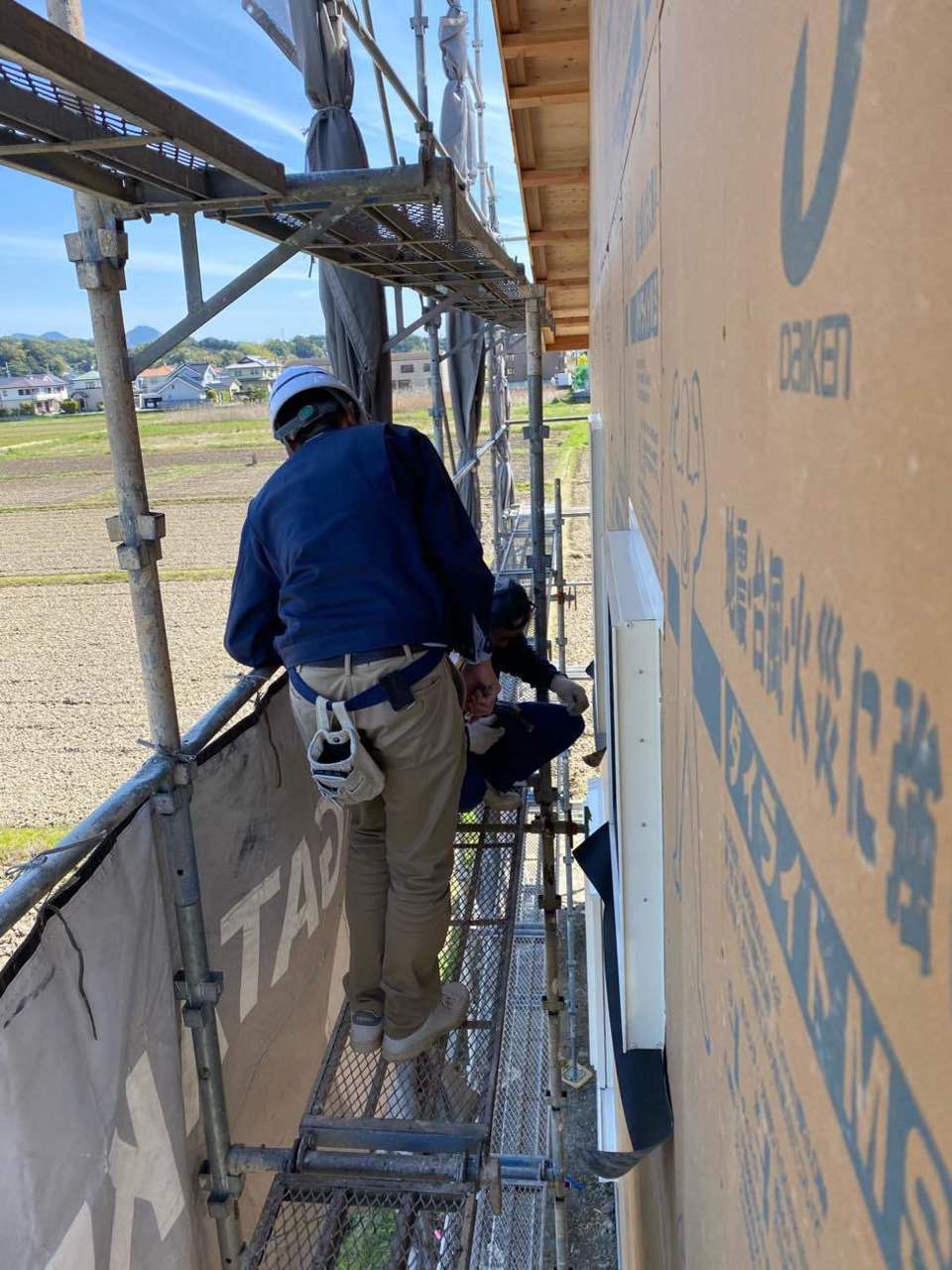

躯体検査
躯体検査
50.2020年04月15日
躯体検査
躯体検査
51.2020年04月15日

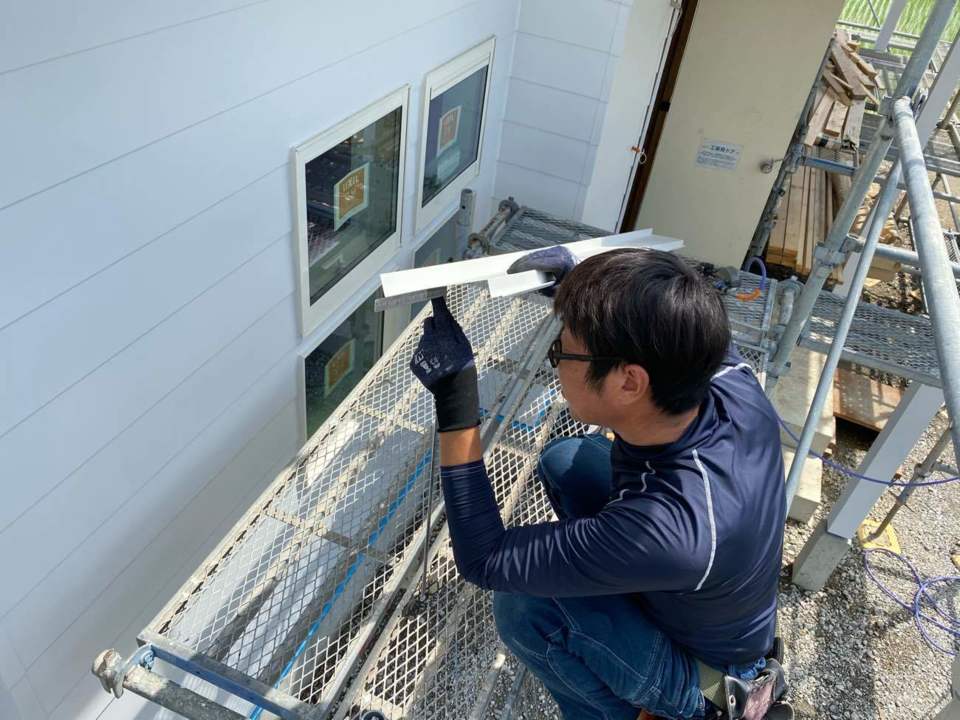

サッシ取付工事
サッシ取付工事
52.2020年04月17日

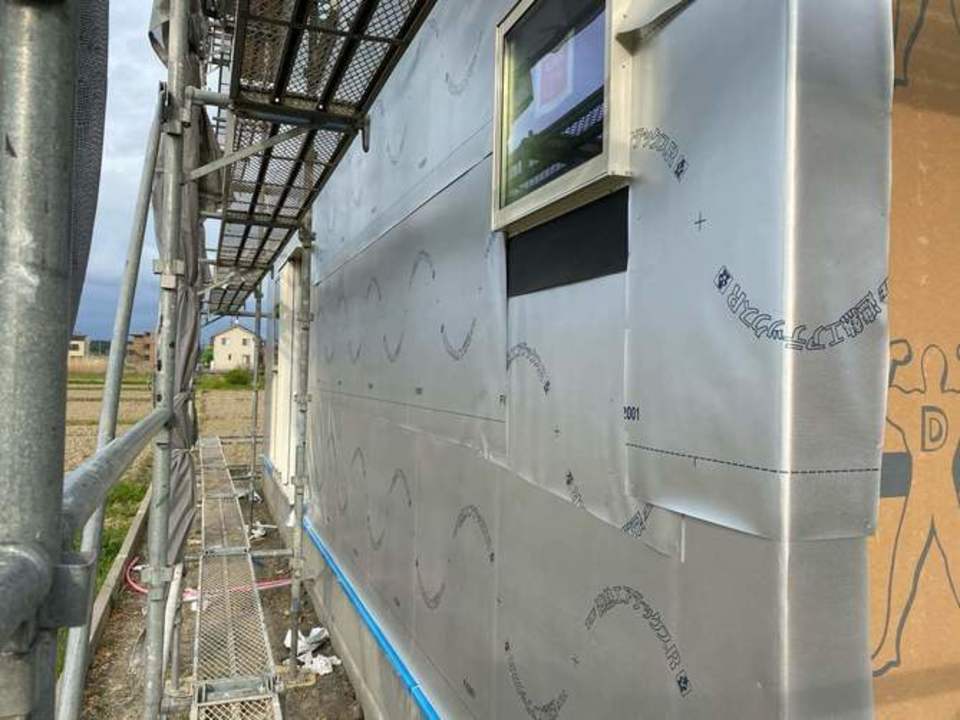

防水シート工事
防水シート工事

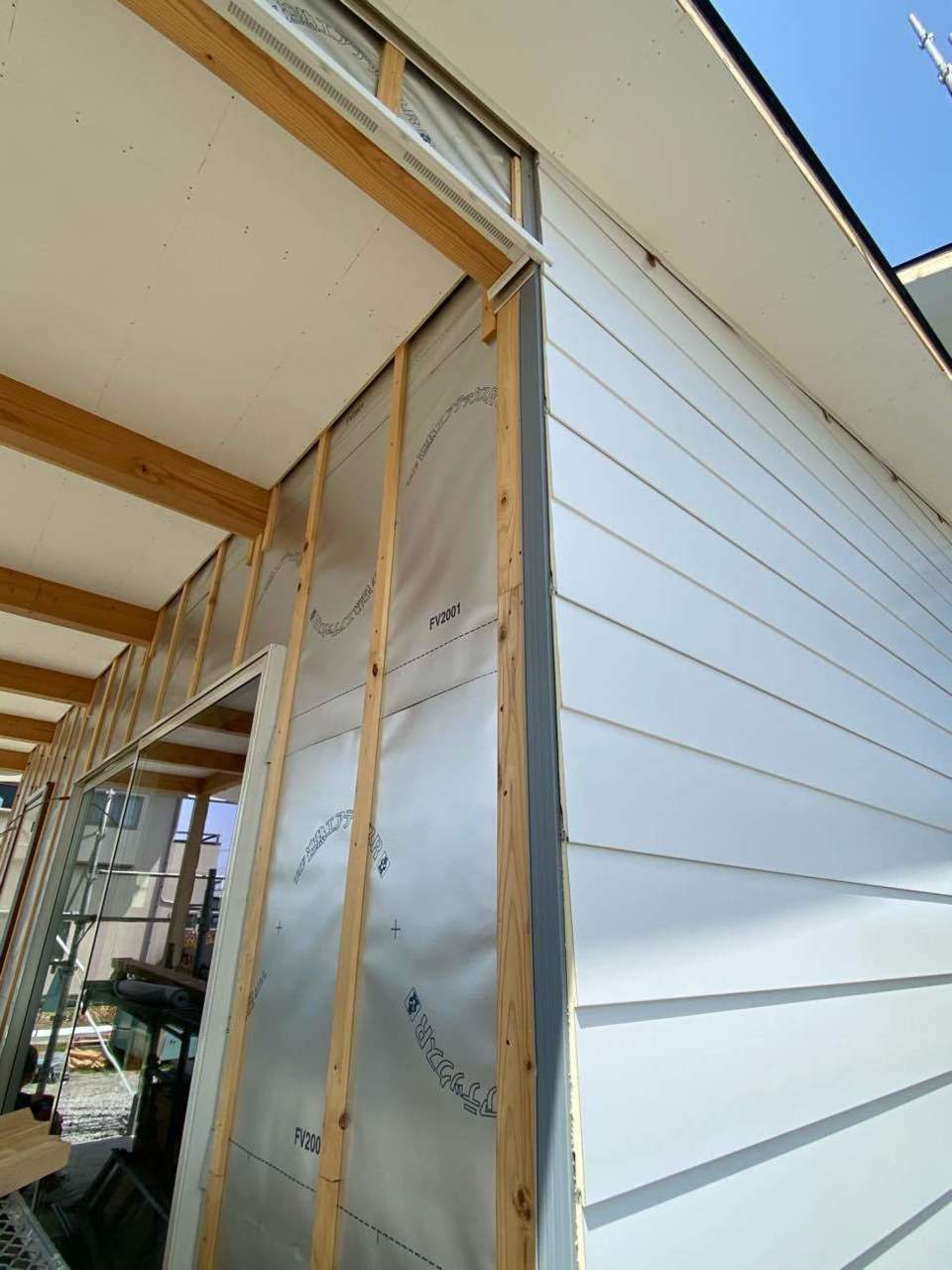

構造用合板の外側に透湿防水シートを貼っていきます。透湿防水シートは水を通さず、湿気は通す性質なので、室内の湿気を積極的に屋外に排出し、壁内の結露を防ぐ効果があります。
このシートの外側に外壁材を取り付けていきます♪

53.2020年04月17日
防水シート工事
防水シート工事
54.2020年04月17日
内部の様子‼
内部の様子‼
55.2020年04月17日

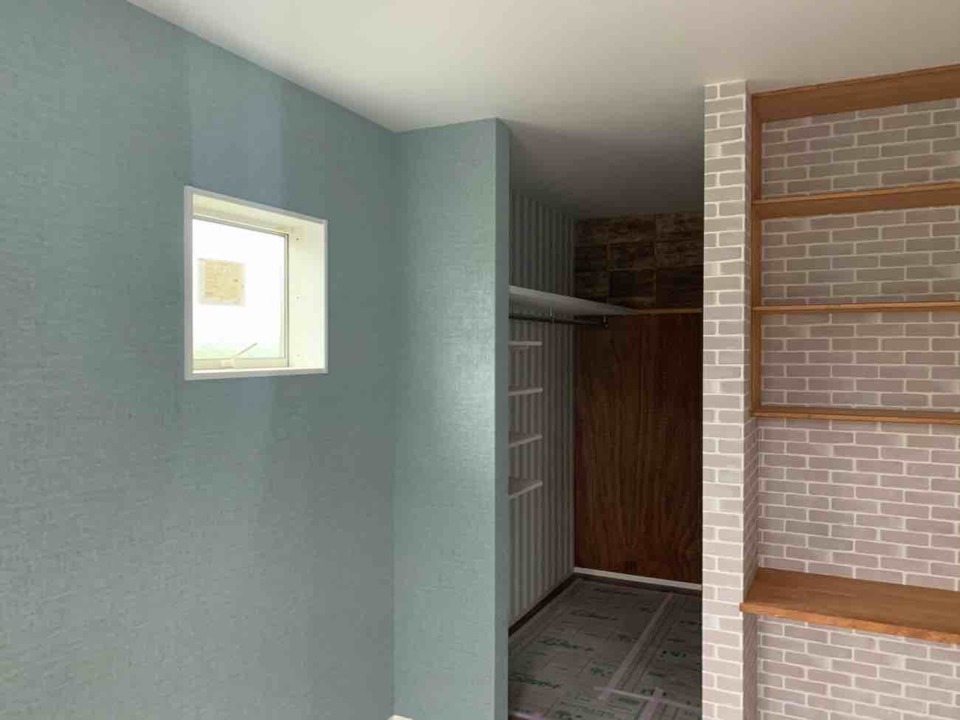

内部の様子‼
内部の様子‼
56.2020年04月17日

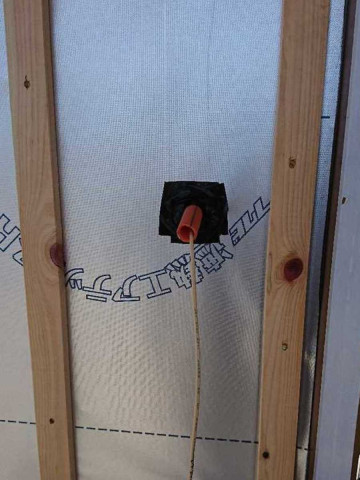

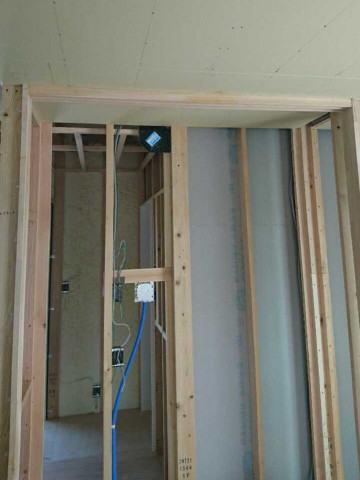

電気配線工事
電気配線工事

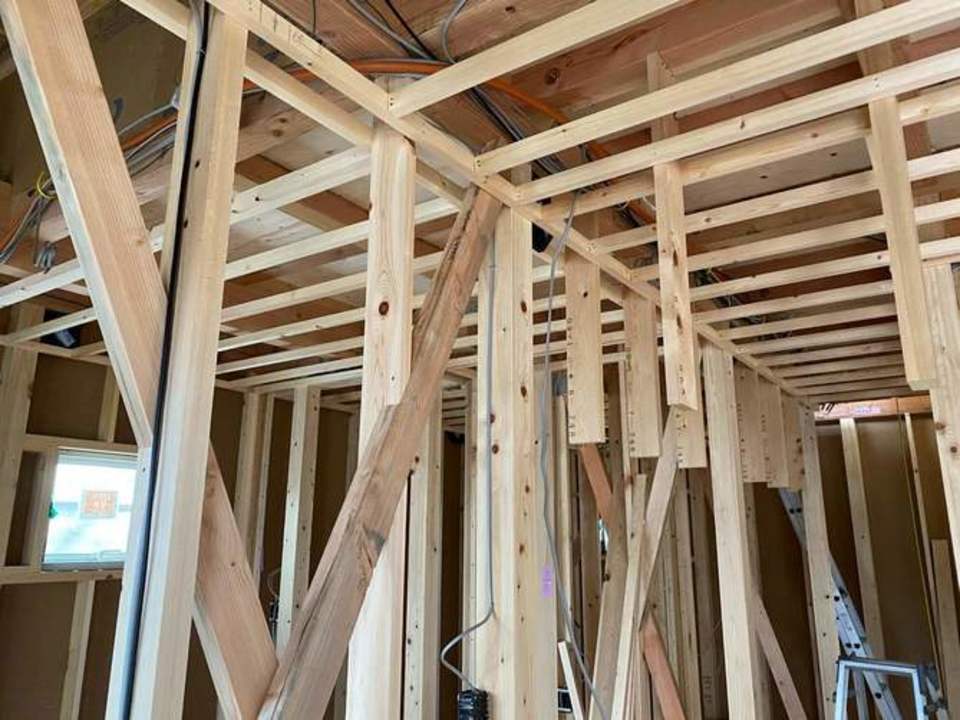

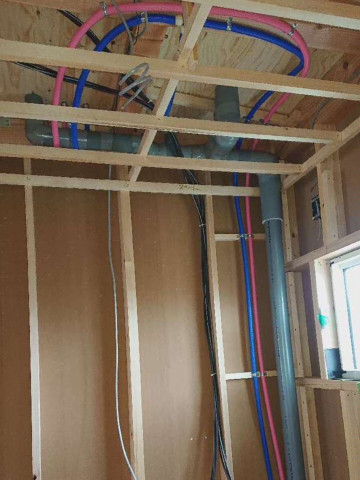

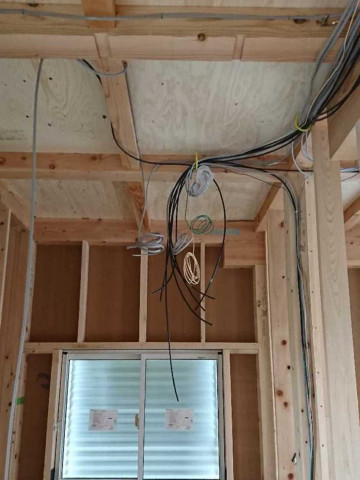

電気設備工事は、配線工事と器具取付工事に分けられ、上棟のあとは、配線工事を行います‼
壁を取り付けると見えなくなりますが、お家の中には沢山の配線が張り巡らされています。

57.2020年04月17日
制震金具設置工事

制震金具設置工事

地震の激しい揺れからお家を守る『ガルコン』‼
ガルコンは、耐震と制震の機能を併せ持った金物です。
震度7の地震が発生した場合の体感レベルは震度3~3.5程度というデータがあります。また、阪神大震災や東日本大震災でも、建物の影響を軽減している実績があります。
こんな小さな金物ですが、私たちの暮らしを守るたくさんの力が詰まっているんですね♪♪

58.2020年04月20日
上下水道配管工事
上下水道配管工事
59.2020年04月21日
防水シート工事完了
防水シート工事完了
60.2020年04月24日
設備貫通部の止水処理
設備貫通部の止水処理

設備貫通部は、雨漏りの原因になりやすい場所です!
円形の設備管に防水テープや専用のコーキング材などで立体的に止水処理します。
隙間のないように一つ一つを丁寧にしっかりと作業します‼

61.2020年04月24日
62.2020年04月29日

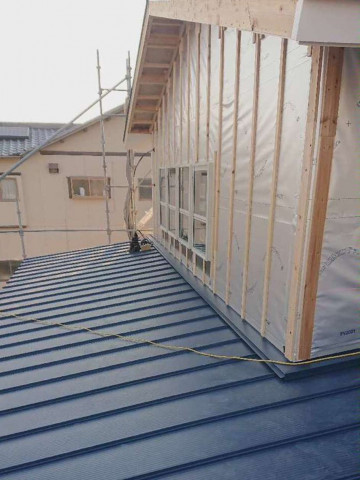

屋根工事
屋根工事
63.2020年04月29日
屋根工事
屋根工事

64.2020年04月30日
外壁 ~通気工法~
外壁 ~通気工法~

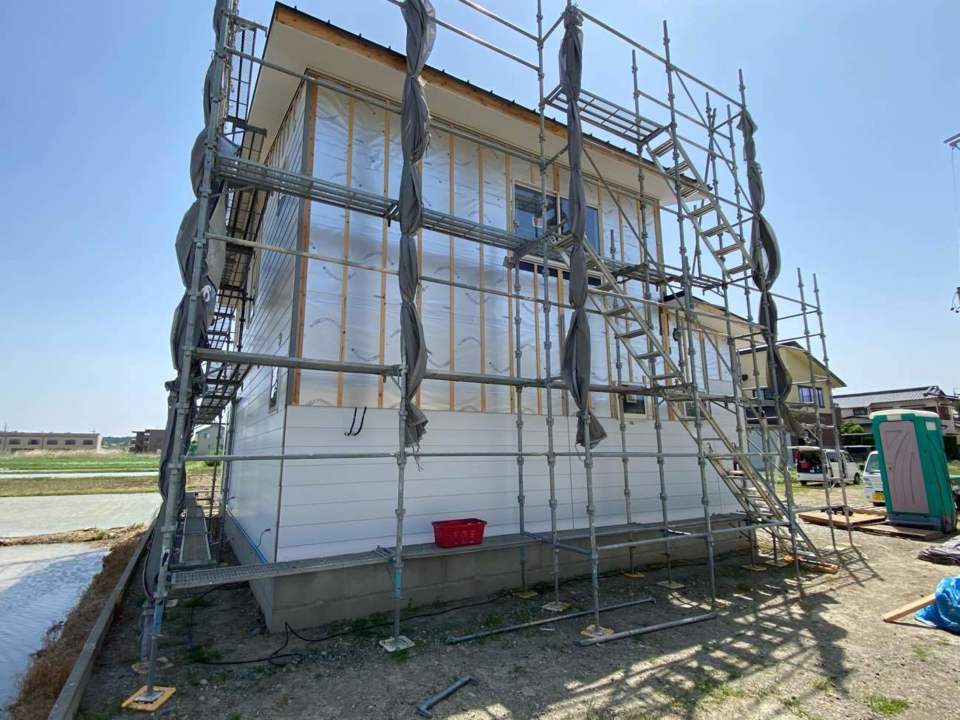

外壁の取付方法には、”通気工法”と直張工法”の2種類があり、当社では”通気工法”です。
通気工法は、外側からサイディング材、通気層、透湿防水シート、間柱外部の順の構造になっています。通気層があることによって、結露や湿気が発生しても、結露を乾燥させ湿気を外に排出できます。
透湿防水シートの上の薄い板(胴縁)が隙間を作り空気が出入りしますよ!
このような通気層がないと、中から外壁材を腐らせてしまうことがあるので、とても重要な工程ねんです‼

65.2020年04月30日
断熱工事

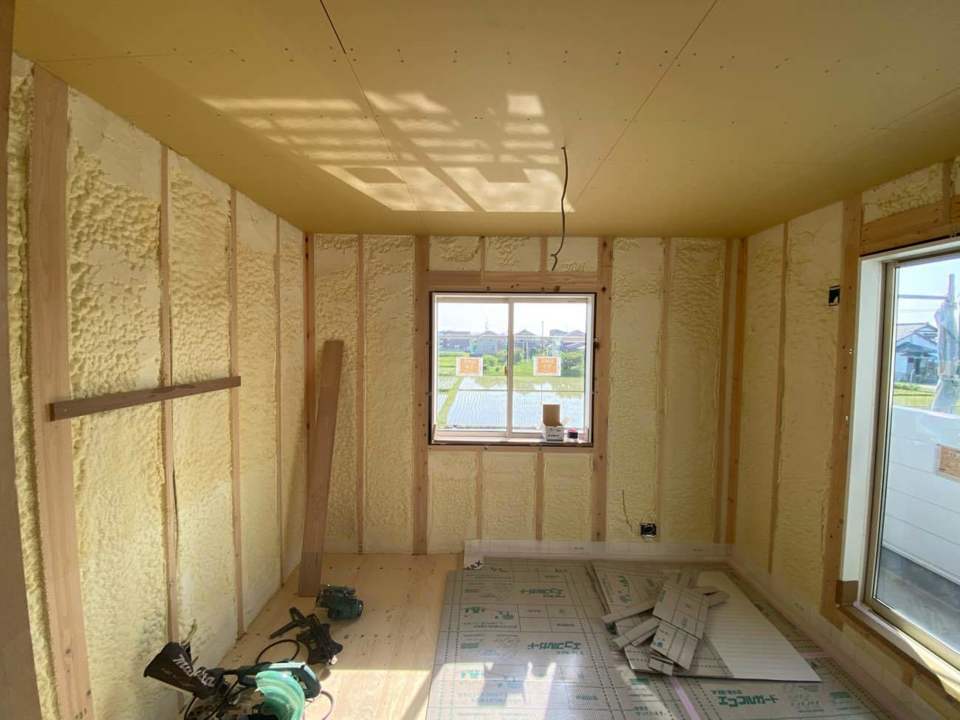

断熱工事

当社の注文住宅は、吹付タイプの断熱材を標準使用‼木材と木材の間に隙間なく断熱材が入り込み、断熱性能を高めます。
シートなどの断熱材は木の収縮によって隙間ができてしまうので、年数が経つと断熱性能が衰えてきますが、吹付断熱は断熱性能を長い間維持することができます。
快適な室内環境を長期間保つことができるのも魅力です‼

66.2020年04月30日

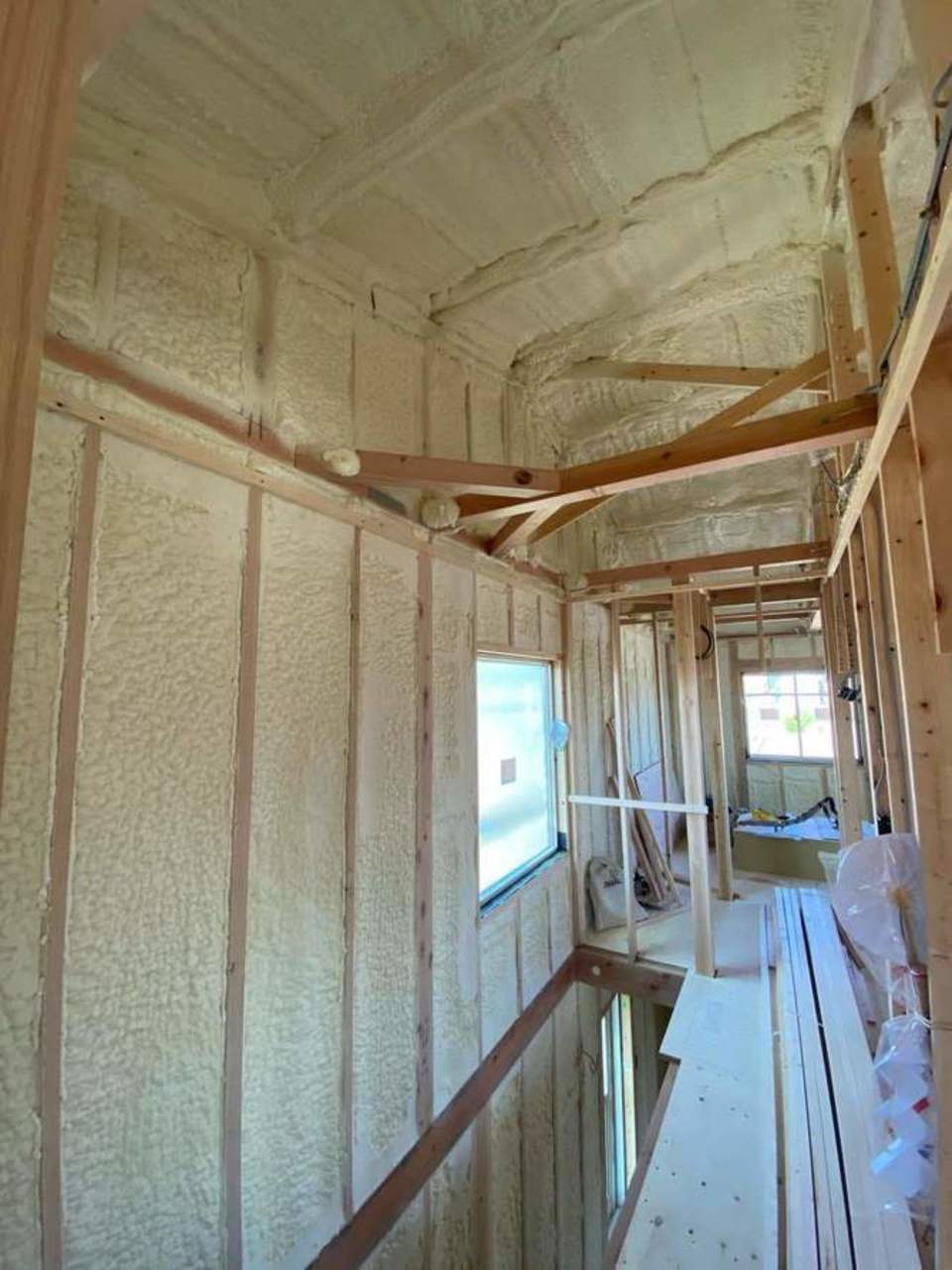

断熱工事
断熱工事

67.2020年05月13日
外壁工事
外壁工事
68.2020年05月13日
外壁工事
外壁工事

外壁材は金属サイディングを使用しています。
錆に強いガルバ鋼板、丈夫な塗装でキレイが続きメンテナンスも軽減できます♪♪

69.2020年05月13日
外壁工事
外壁工事
70.2020年05月13日
外壁工事
外壁工事

71.2020年05月27日
外壁工事完了
外壁工事完了
72.2020年05月28日

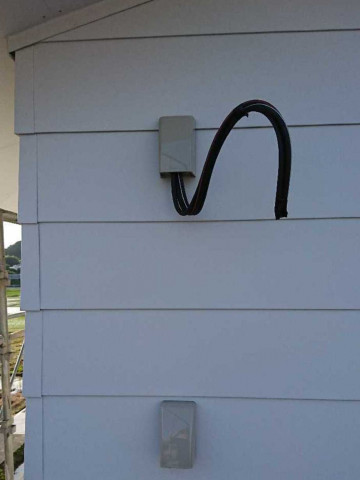

電気配線工事
電気配線工事
73.2020年05月28日

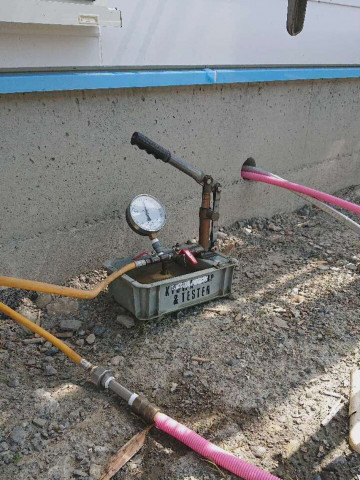

水圧テスト
水圧テスト
74.2020年06月03日
現場はいつも整理整頓‼
現場はいつも整理整頓‼

片付けしています♪♪

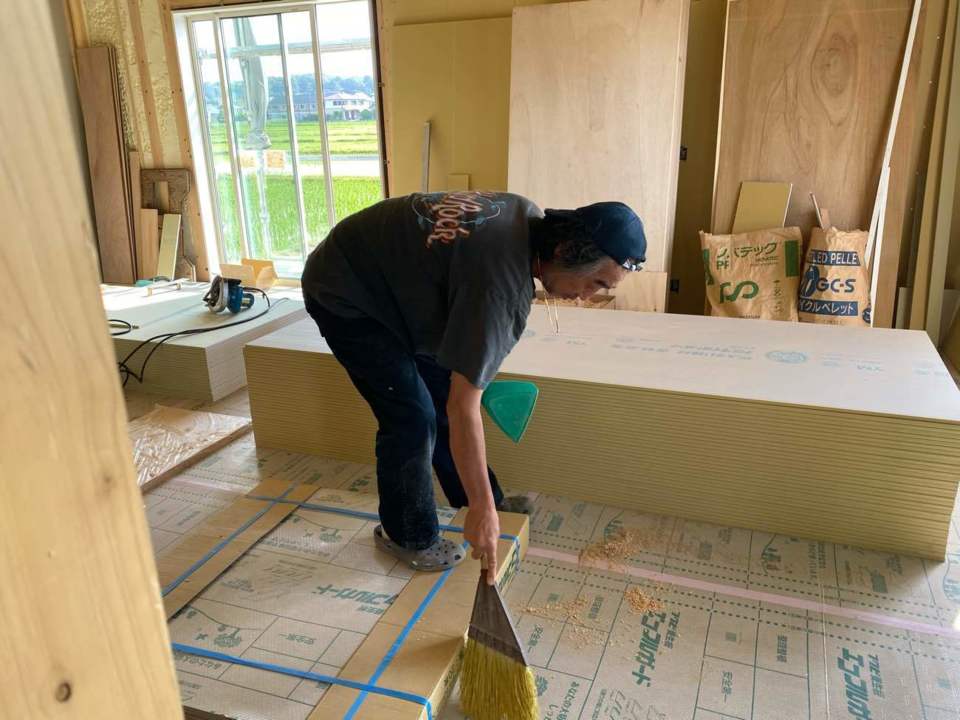

75.2020年06月03日
ボード下地工事
ボード下地工事
76.2020年06月03日
鴨居取付
鴨居取付
77.2020年06月03日
天井ボード下地工事
天井ボード下地工事

78.2020年06月05日

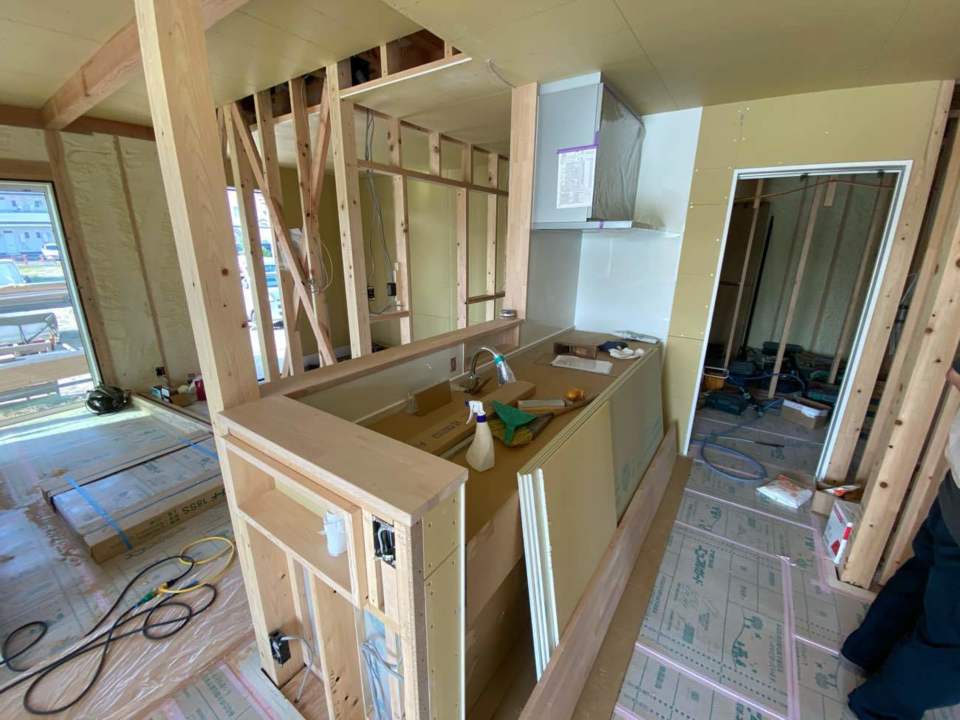

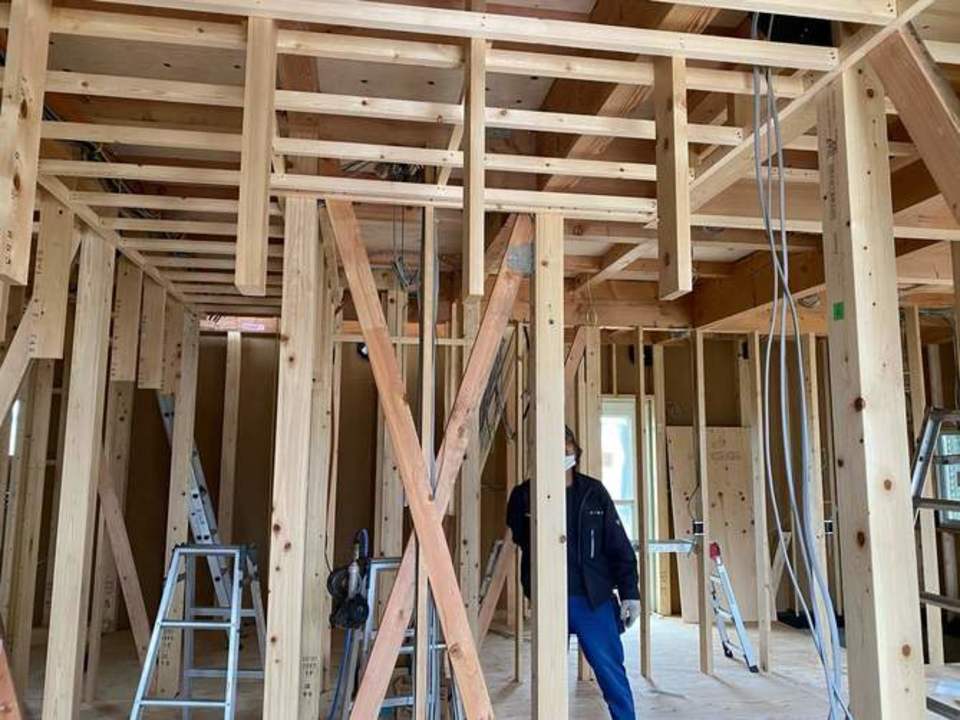

内部工事
内部工事
79.2020年06月05日
内部工事
内部工事
80.2020年06月05日

階段取付完了
階段取付完了
81.2020年06月06日

軒天塗装完了
軒天塗装完了
82.2020年06月06日
軒天塗装完了
軒天塗装完了

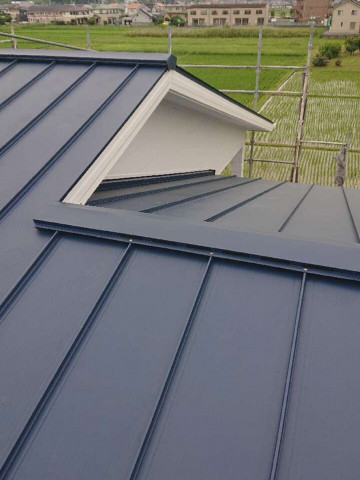

83.2020年06月15日
板金工事No.2
84.2020年06月15日
板金工事(動画)
85.2020年06月16日
板金工事完了
板金工事完了
86.2020年06月16日
板金工事完了
板金工事完了
87.2020年06月26日
壁ボード下地工事
壁ボード下地工事

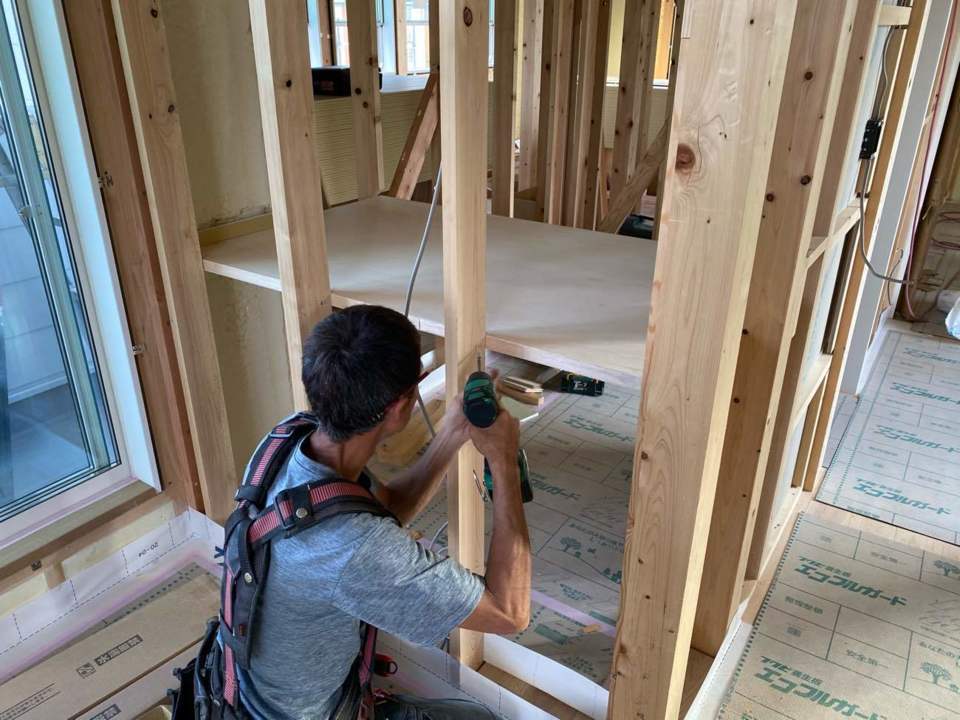

壁の下地材は、仕上げ材を設置するための土台であり、お家を強化する役割もあります。
もし、壁掛けテレビを設置することが決まっている場合には、この時点で合板などを下地に使い、壁の強度を高めておきます。

88.2020年06月26日

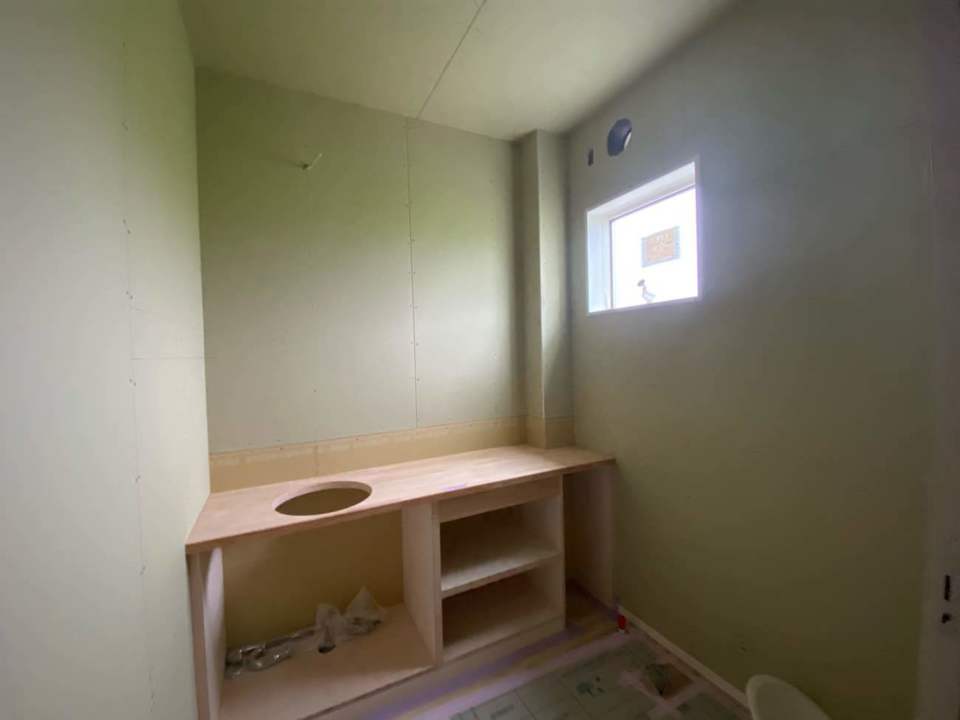

89.2020年07月01日
壁・天井ボード下地工事
壁・天井ボード下地工事
90.2020年07月01日
壁・天井ボード下地工事
壁・天井ボード下地工事
91.2020年07月01日
壁・天井ボード下地工事
壁・天井ボード下地工事
92.2020年07月01日
93.2020年07月01日

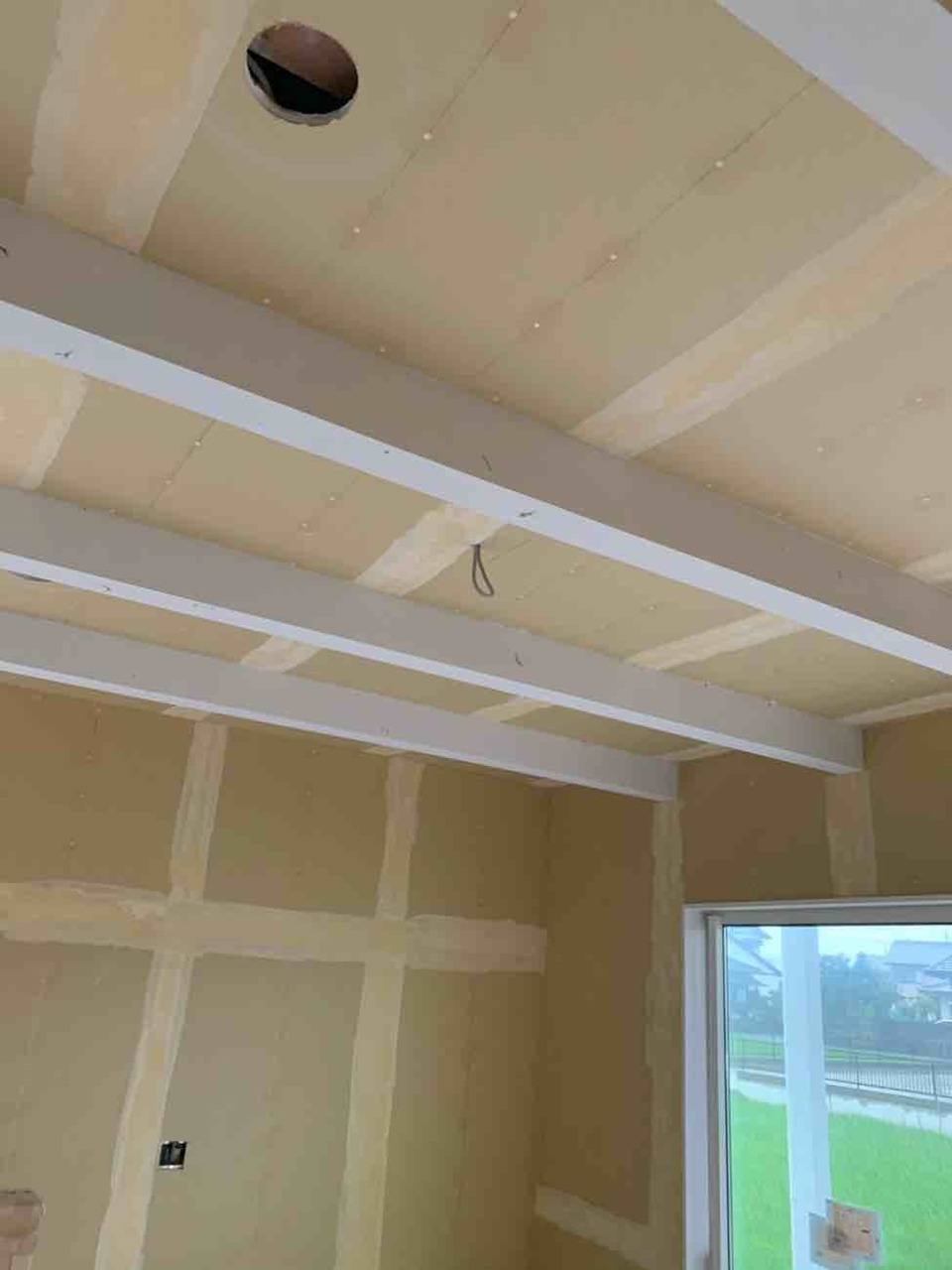

壁・天井ボード下地工事
壁・天井ボード下地工事
94.2020年07月04日
クロスパテの施工
クロスパテの施工
95.2020年07月04日

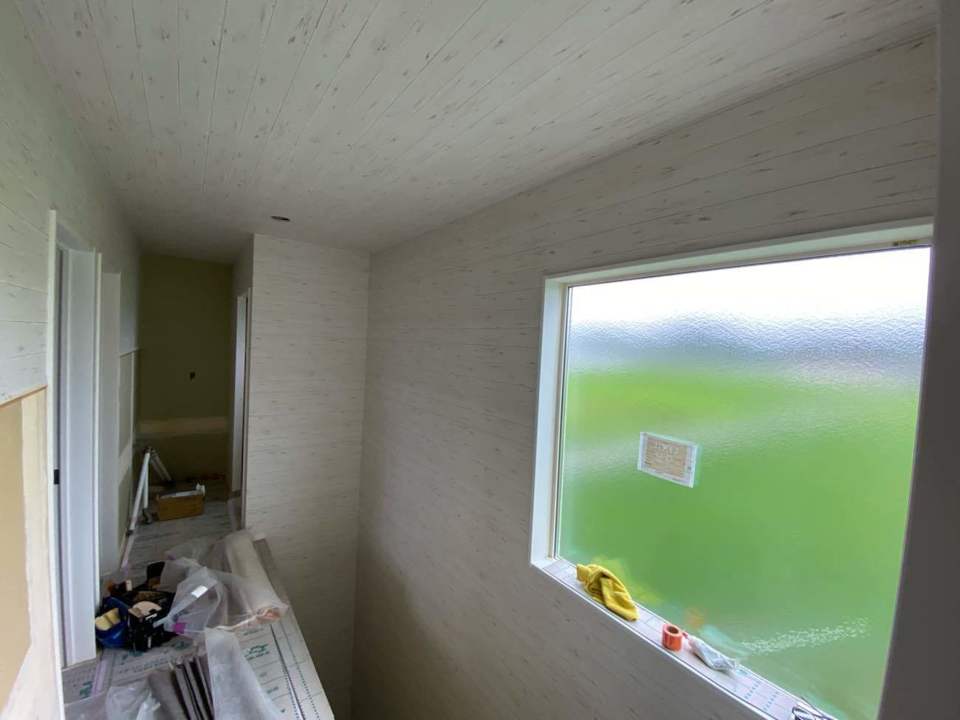

天井仕上げ工事(クロス張り)
天井仕上げ工事(クロス張り)
96.2020年07月04日
壁仕上げ工事(クロス張り)
壁仕上げ工事(クロス張り)
97.2020年07月06日
クロス工事
クロス工事
98.2020年07月09日
クロス工事
クロス工事
99.2020年07月09日
クロス工事
クロス工事
100.2020年07月11日
クロス工事完了
クロス工事完了
101.2020年07月11日
クロス工事完了
クロス工事完了
102.2020年07月11日
クロス工事完了
クロス工事完了

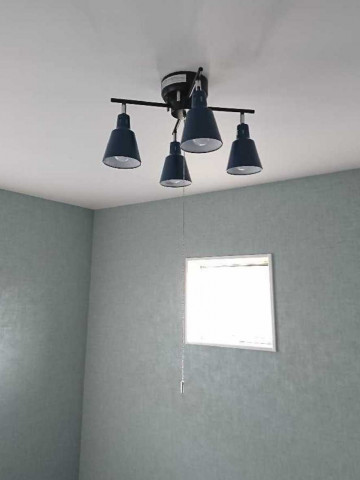

103.2020年07月15日

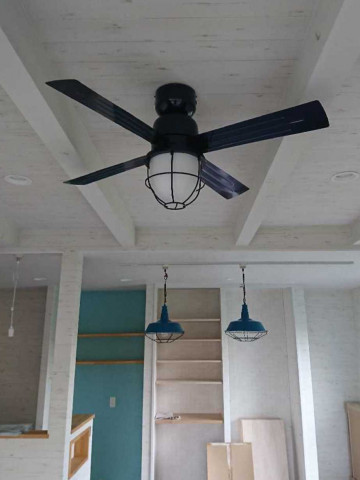

照明器具取付工事
照明器具取付工事
104.2020年07月15日
照明器具取付工事
照明器具取付工事
105.2020年07月16日

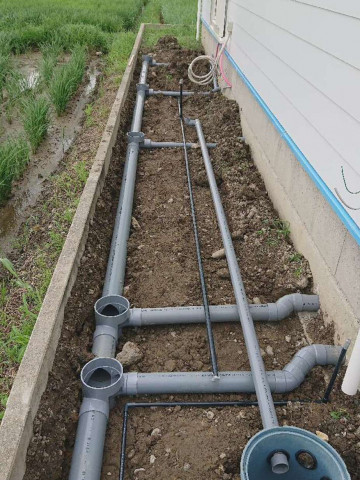

外部配管工事
外部配管工事
106.2020年07月16日
外部配管工事
外部配管工事
107.2020年07月18日

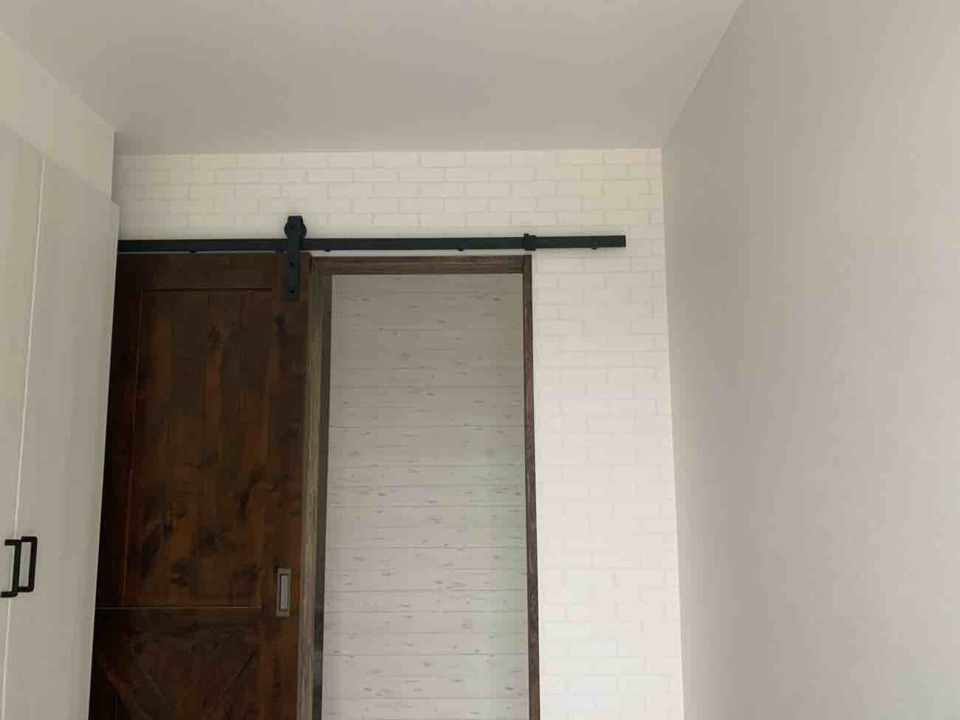

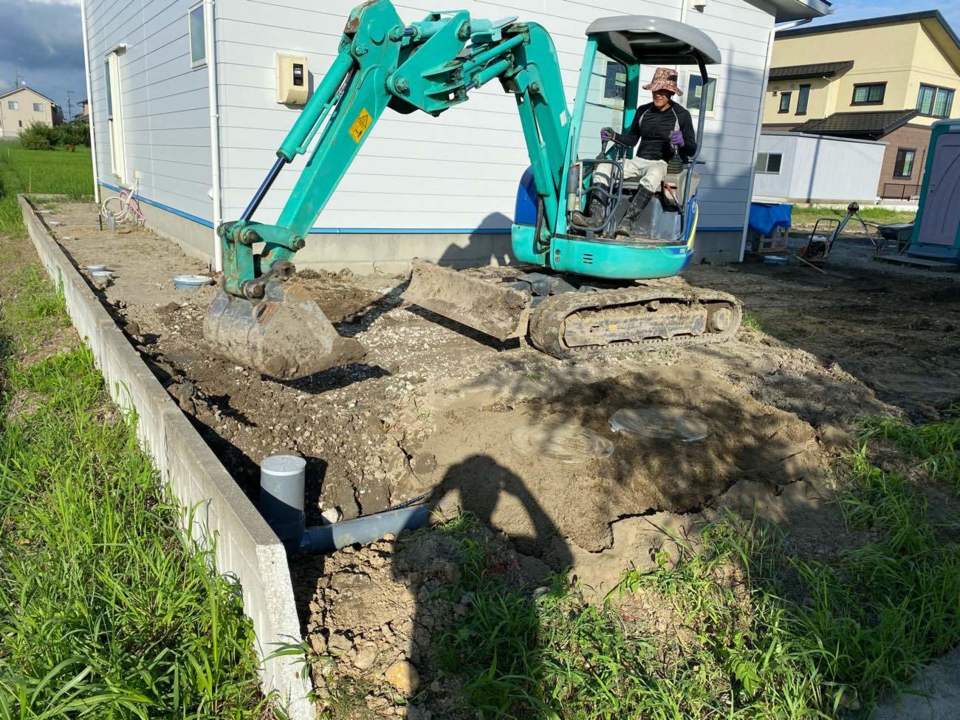

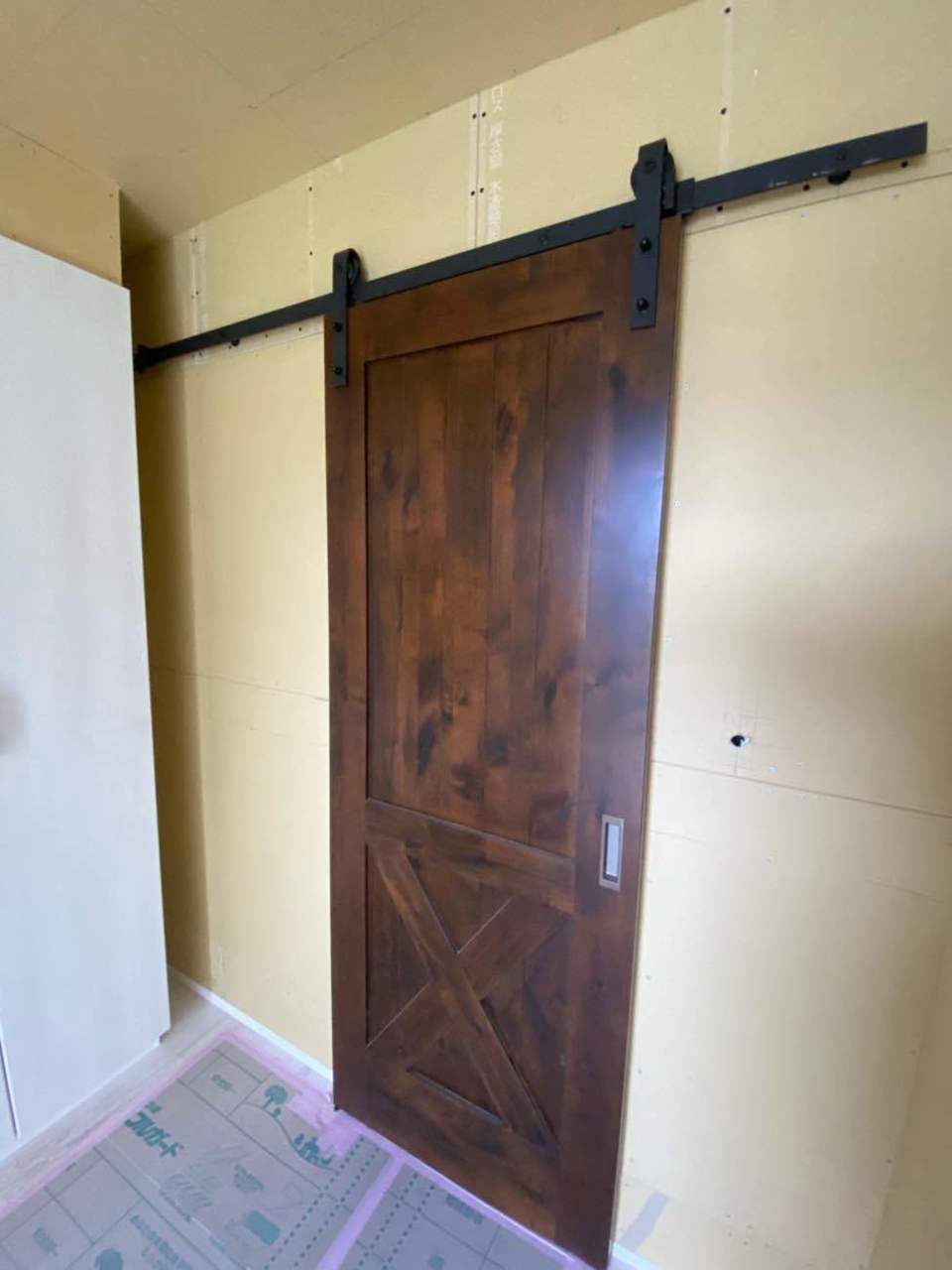

造作建具取付完了
造作建具取付完了
108.2020年07月20日

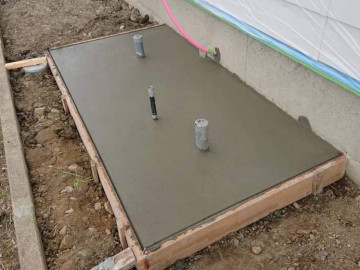

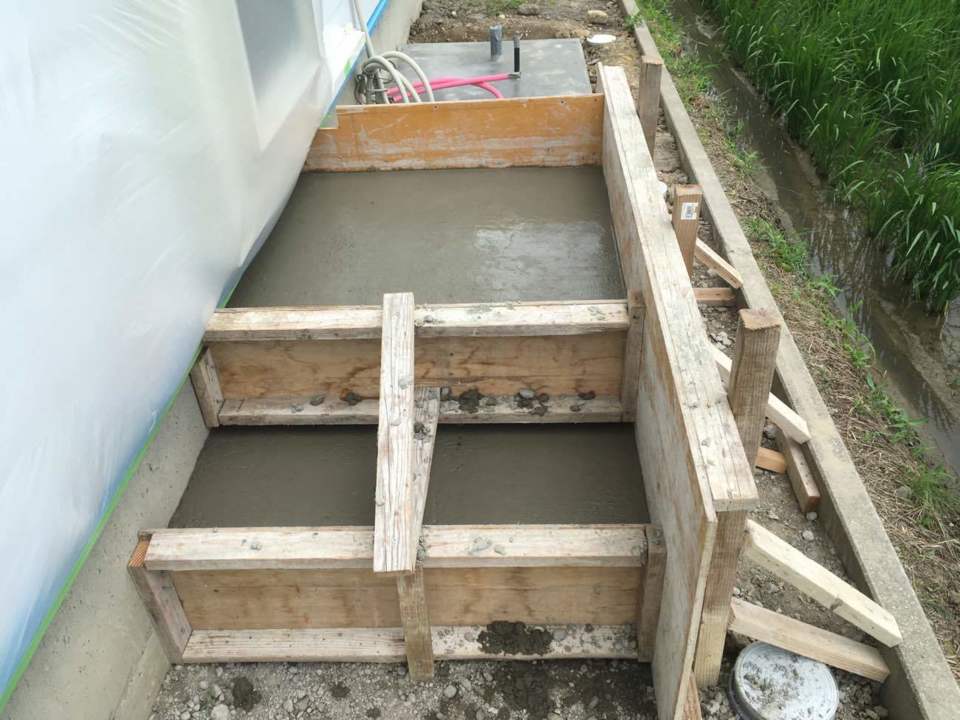

エコキュート/コンクリート打設完了
エコキュート/コンクリート打設完了
109.2020年07月23日
勝手口下地コンクリート打設完了
勝手口下地コンクリート打設完了
110.2020年07月24日

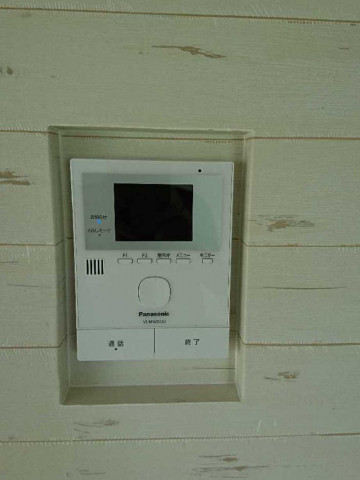

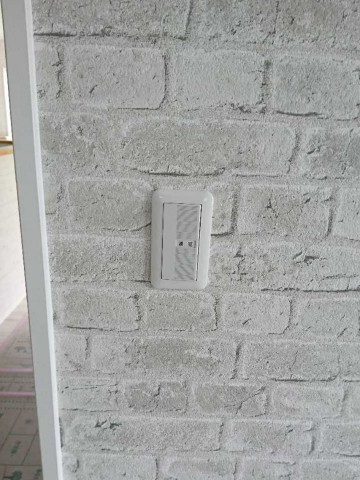

スイッチ、器具取付完了
スイッチ、器具取付完了
111.2020年07月24日
スイッチ、器具取付完了
スイッチ、器具取付完了
112.2020年07月24日

基礎巾木塗り完了
基礎巾木塗り完了
113.2020年07月27日
エコキュート取付工事
エコキュート取付工事

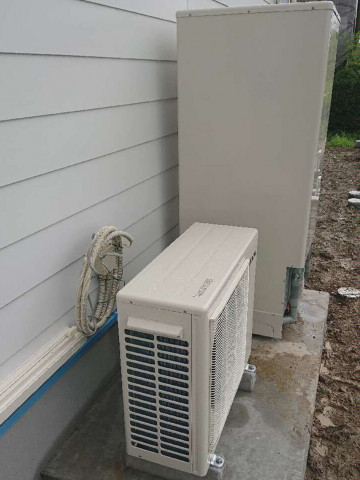

114.2020年07月28日
エコキュート接続完了
エコキュート接続完了

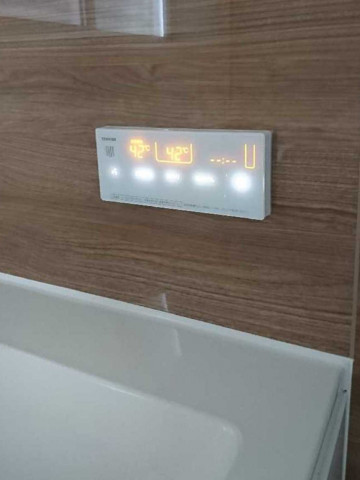

115.2020年07月29日
116.2020年07月29日

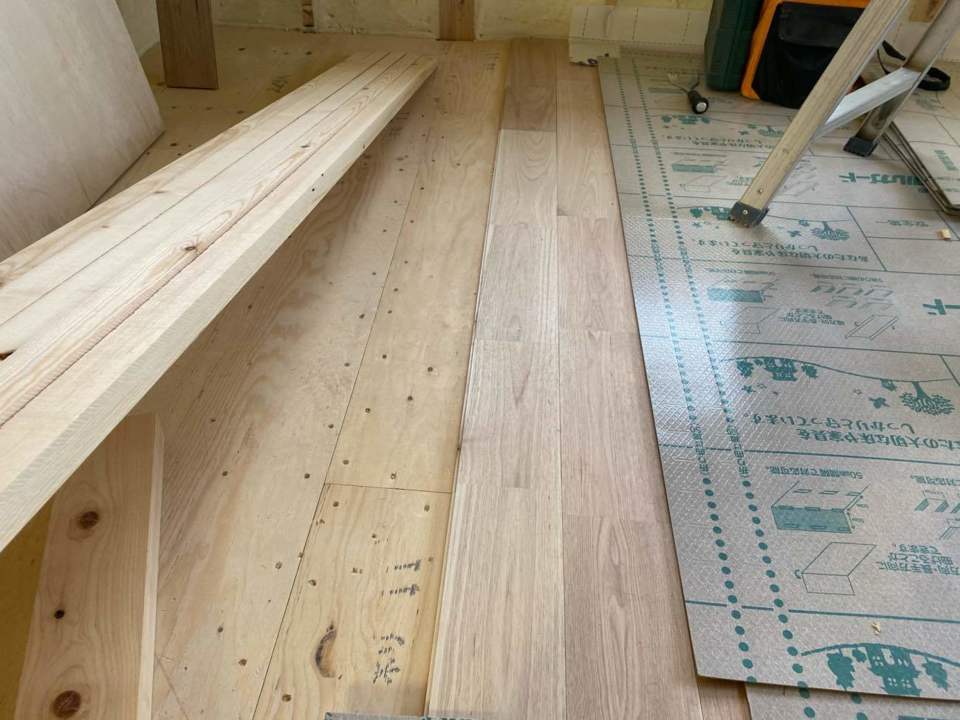

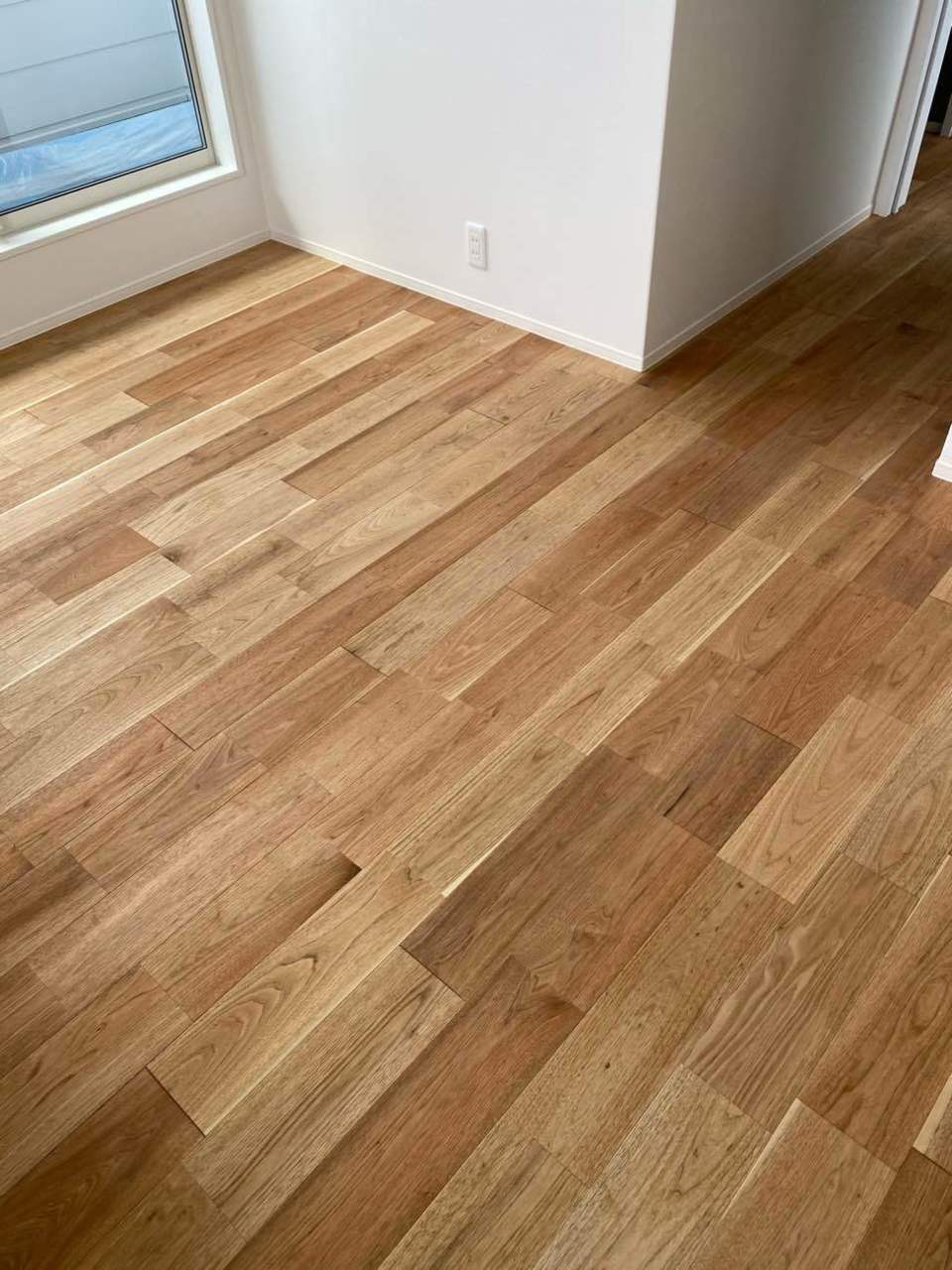

床塗り完了
床塗り完了
117.2020年08月06日
器具、部品取付完了
器具、部品取付完了
118.2020年08月06日

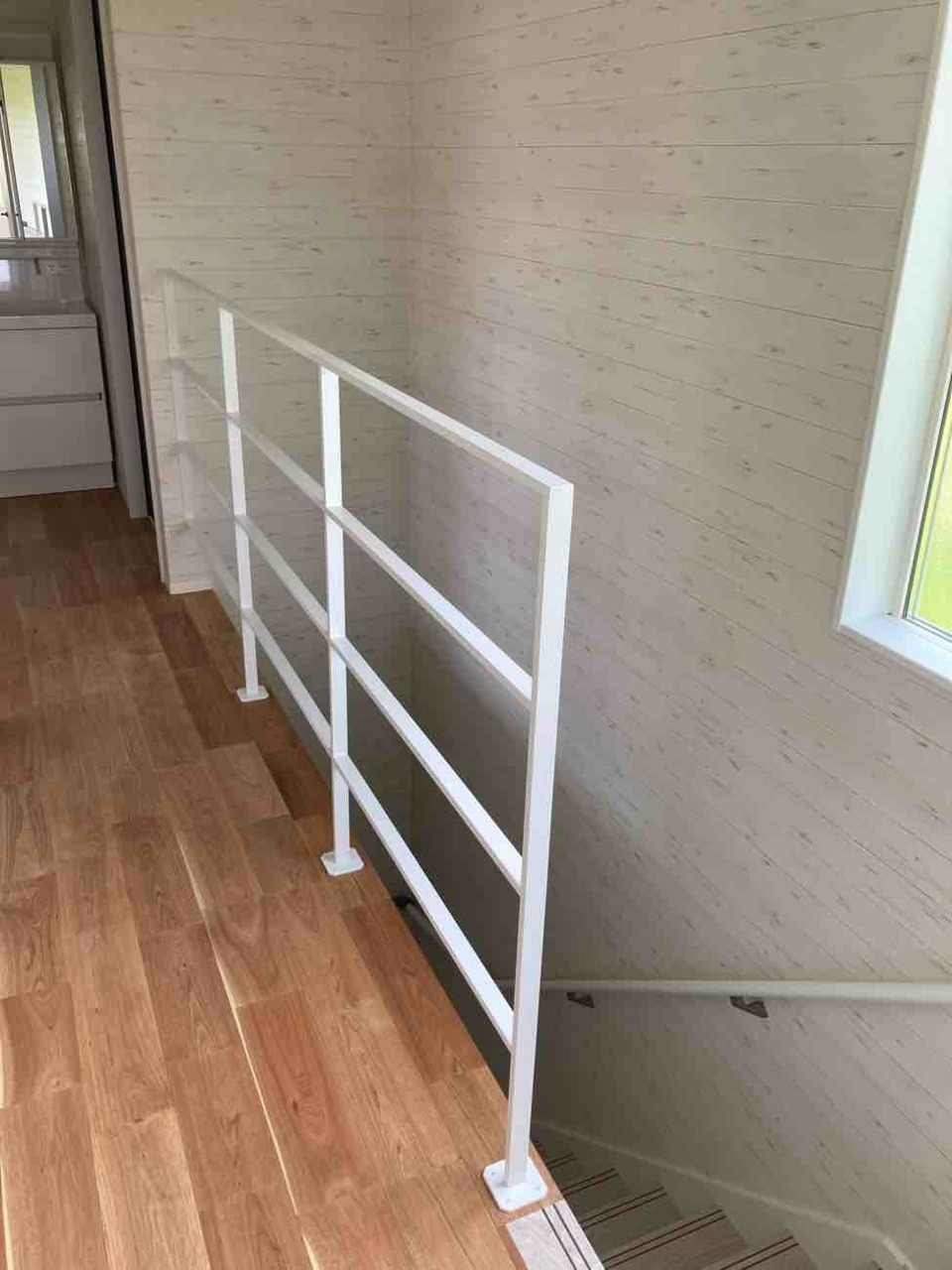

階段手摺完了
階段手摺完了
119.2020年08月19日
120.2020年08月19日
121.2020年08月22日

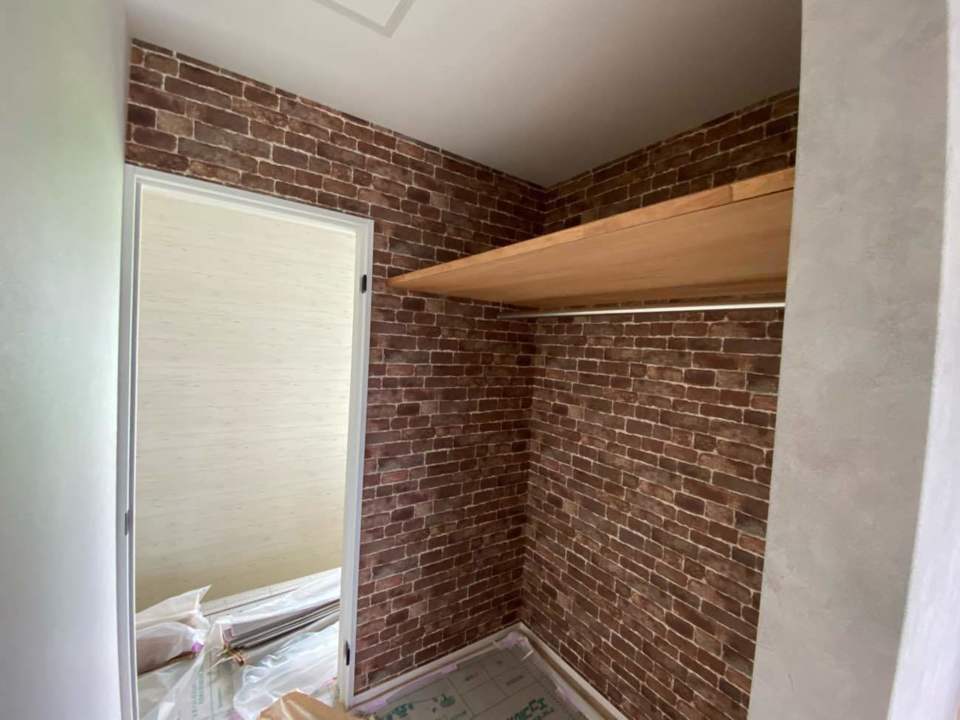

見学会 主寝室
見学会 主寝室
122.2020年08月22日
見学会 洗面所
見学会 洗面所
123.2020年08月22日
見学会 キッチン
見学会 キッチン
124.2020年08月22日

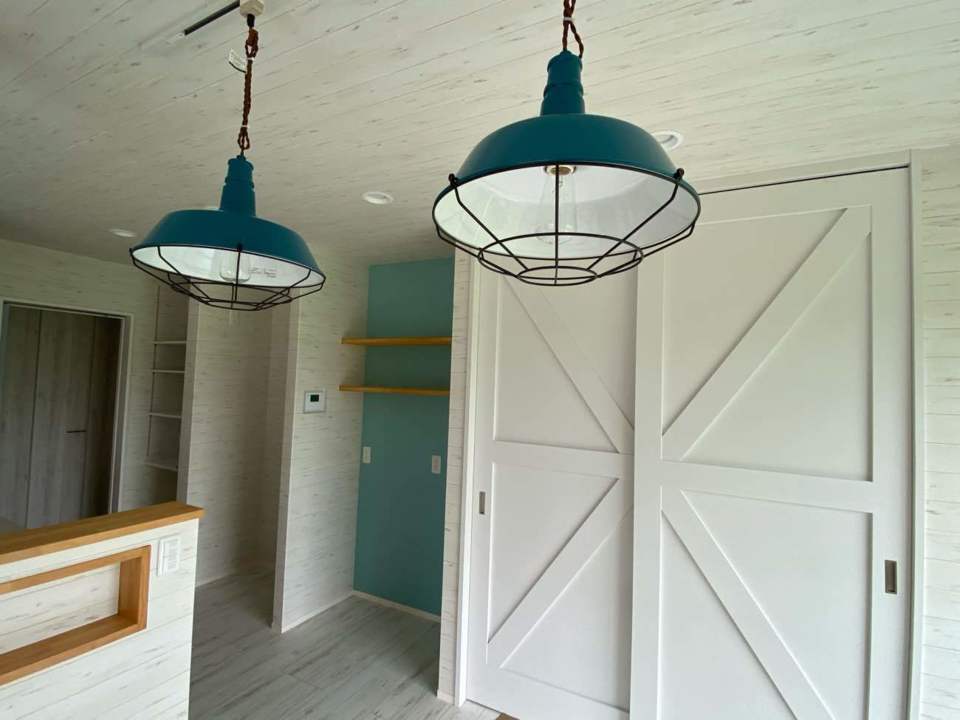

見学会 リビング・ダイニング
見学会 リビング・ダイニング

完成見学会、ありがとうございました☆

125.2020年08月22日
見学会 外観
見学会 外観
126.2020年08月29日
お引渡し
お引渡し

K様、本当におめでとうございます‼
これからも、末永いお付き合いをお願い致します

127.2020年09月02日
お引渡し
お引渡し
地域別 - すべて にある

その他の完工例:完成までの記録
