完工例:完成までの記録
地域別|牧之原市
Yさまのおうち
牧之原市
建築中レポート
- 1.2020年11月20日
-

地盤調査
- 2.2020年12月24日
-
上空電話線移動
- 3.2021年01月21日
-
地鎮祭を開催しました★
地鎮祭には、家づくり開始前に氏神様(居住する地域の神様)を鎮め、土地を使用する許可を得るという意味があります。
許可を得ることで、土地の神様に工事の安全や、完成したお家の繁栄を祈ります。
- 4.2021年01月21日
-
地鎮祭☆Y様ご家族
- 5.2021年01月21日
-

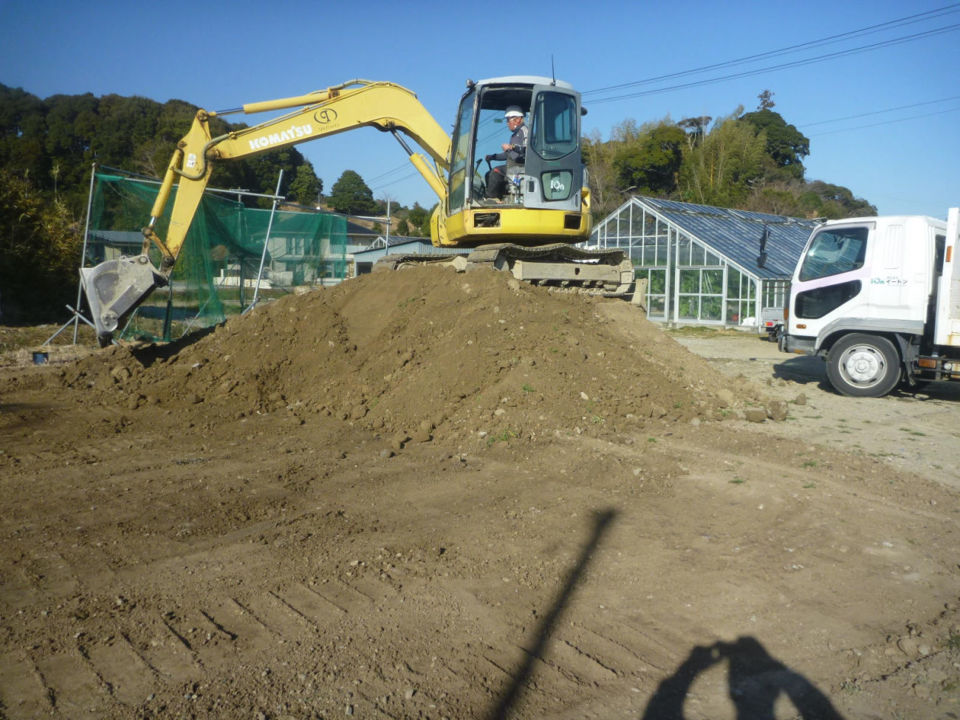

整地
これから建築していくので、土地の地ならしをしました。
- 6.2021年01月21日
-
更地
- 7.2021年01月21日
-
《地鎮祭》Y様ご家族とスタッフ♡
- 8.2021年01月28日
-
地盤改良工事スタッフの皆さん!!
- 9.2021年01月28日
-
地盤改良工事
- 10.2021年01月30日
-
基礎工事
- 11.2021年01月31日
-
Y様ご夫婦
打合せのため、ご来店してくださいました☆
打合せ中、いつも楽しそうな笑い声が聞こえます(笑)
仕様決めで、同じポーズをして悩んでいる仲良しご夫婦です♫

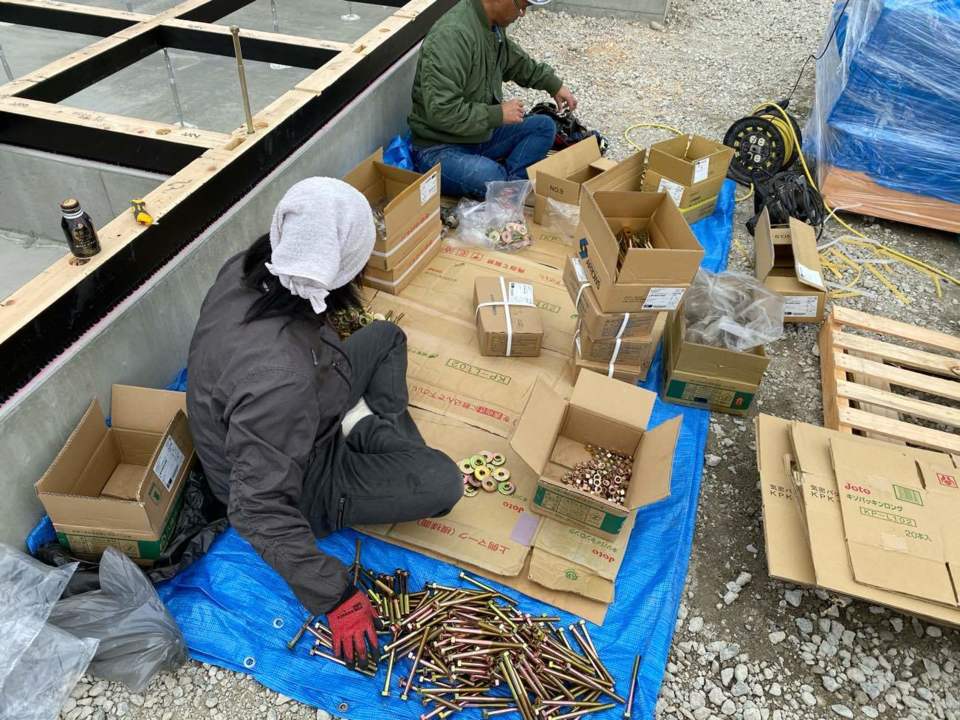

- 12.2021年02月01日
-

地業工事
建物を安全に支えるために地盤の高さを決定し、強固な地盤面を作り上げる工事です。建物が建つ部分に一定の高さまで土を盛り、平坦にならし、砕石を敷き込み、転圧(特殊な機械で力を加えて空気を押し出し、密度を高めます)、ビニールを被せます。
その後、その上に薄くコンクリートを敷き、地業工事は完了します。

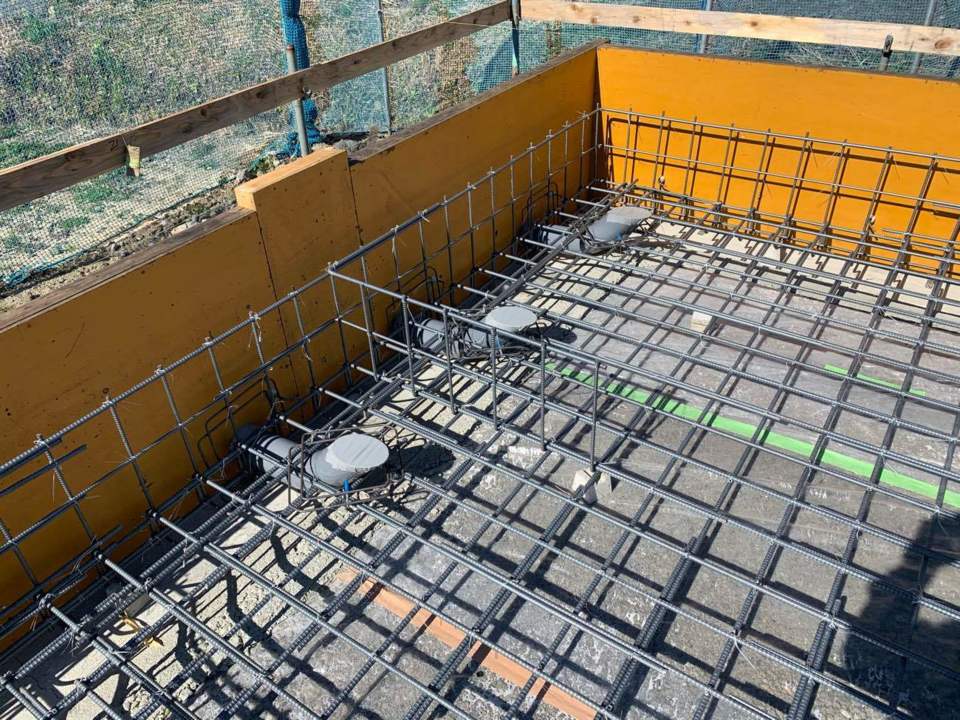

- 13.2021年02月03日
-

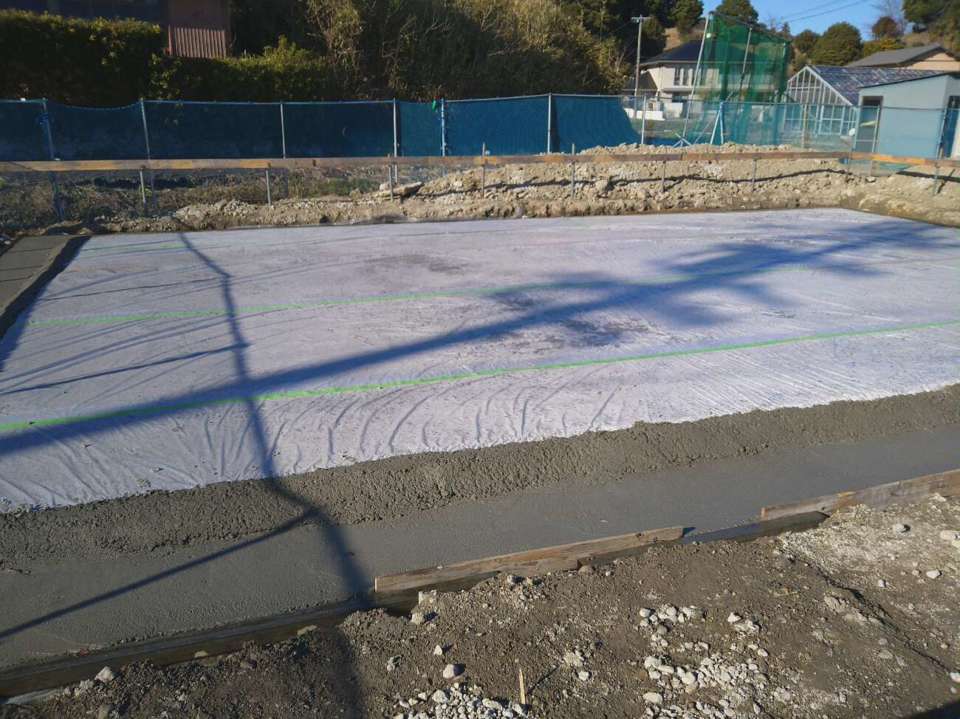

地業工事/ステコン打設
コンクリートの打設工事
- 14.2021年02月06日
-

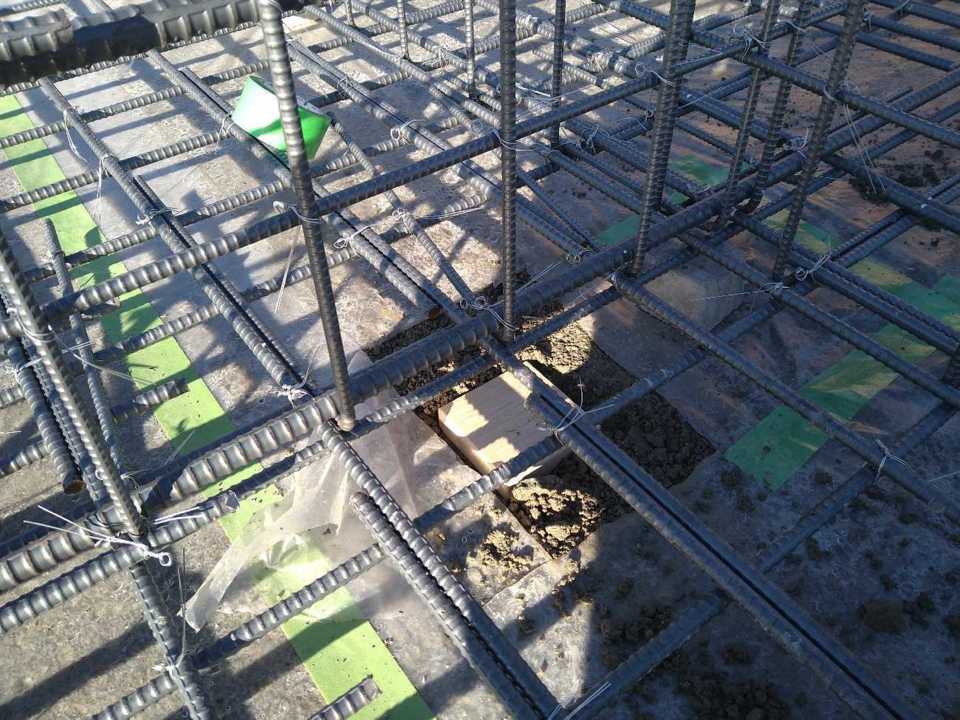

基礎/鉄筋工事
基礎を頑丈にするための鉄筋。
鉄筋工事とは、建物の基礎コンクリートの中の骨組みとなる鉄筋を網目状に組む工事です。建物の基礎となる鉄筋コンクリートは、鉄筋とコンクリートの一体感が重要であり、コンクリートは押さえつける力は強いのですが引っ張る力や曲げる力には弱く、その弱点を補うのが「鉄筋」ということになります。
この鉄筋により、更に基礎が丈夫になり地震による基礎の割れを防ぐ役割をします。
そのため、鉄筋工事は正確に施行されないと基礎の強度が出せなくなる重要な工程です!
- 15.2021年02月08日
-
鉄筋工事完了
- 16.2021年02月08日
-
鉄筋工事
近くで見るとこんな感じです☆
- 17.2021年02月09日
-
基礎/型枠工事
型枠工事とは、基礎に流すコンクリートの形状を作るための型枠を作る工程です。
- 18.2021年02月10日
-
プレ配管工事完了
- 19.2021年02月16日
-
ベースコンクリ打設(作業風景)
- 20.2021年02月16日
-
ベースコンクリ打設(作業後)

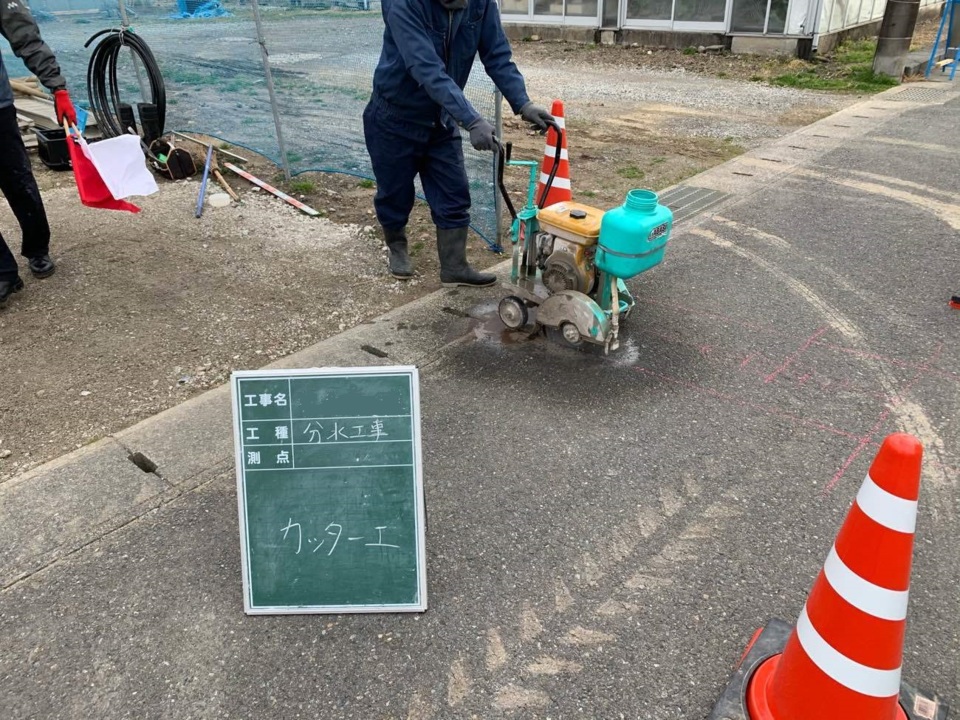

- 21.2021年02月17日
-

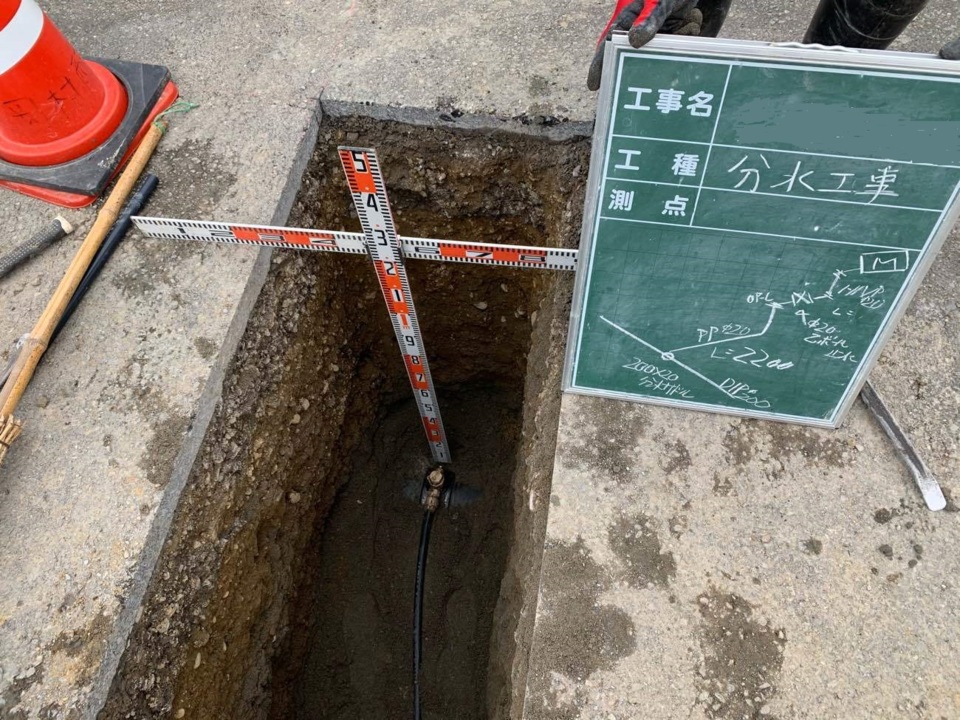

水道引き込み工事
- 22.2021年02月17日
-
水道引き込み工事
- 23.2021年02月18日
-
基礎工事
- 24.2021年02月19日
-

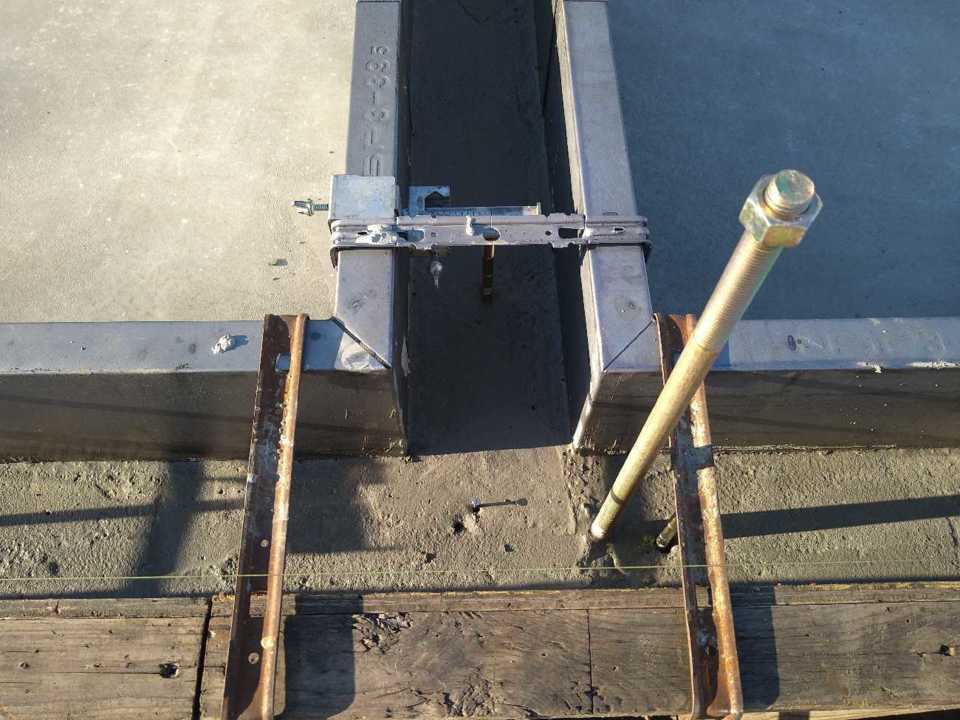

布コンクリ打設工事
- 25.2021年02月23日
-
型枠撤去作業
- 26.2021年02月24日
-
基礎工事
- 27.2021年02月24日
-
基礎工事/玄関ポーチ
- 28.2021年02月25日
-
基礎工事完了
- 29.2021年02月27日
-
土間転がし配管工事
- 30.2021年02月28日
-

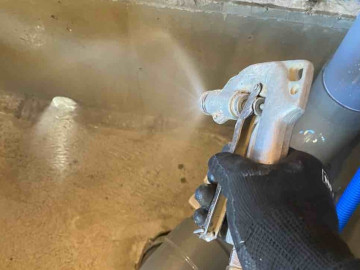

木炭防蟻材『ヘルスコキュアー』
当社では、防蟻対策として、化学薬品不使用で安心・安全な木炭防蟻材を使用しています。
シロアリの防虫効果はもちろん、調湿効果、土台と建物の腐食防止効果もあり、自然・無害・安全です!
シロアリは木が大好きなので、土台部分、柱の下の部分に塗っていますよ★
- 31.2021年02月28日
-
土台据え工事
- 32.2021年03月01日
-
土台据え工事(職人さん)
- 33.2021年03月02日
-
土台据え工事

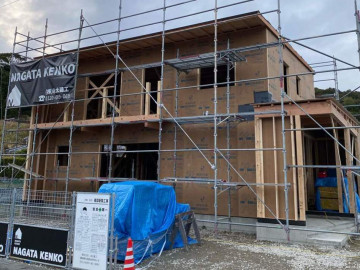

- 34.2021年03月06日
-

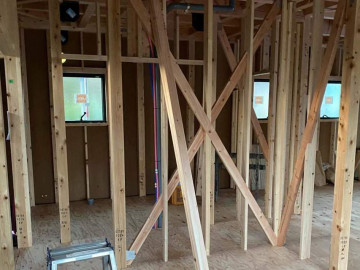

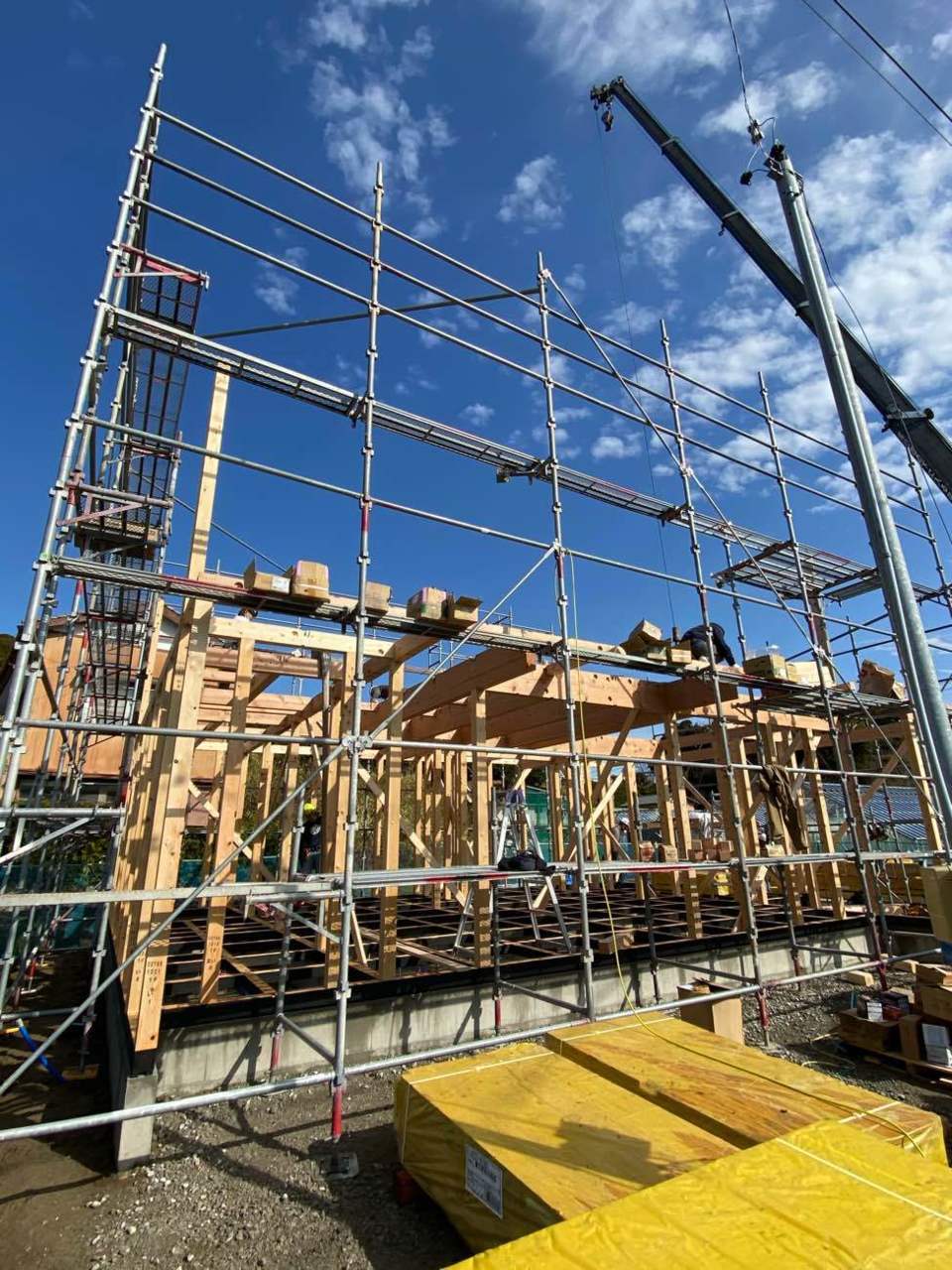

上棟(棟上げ)!
本日は、何とか雨も降らず、上棟日和となりました!
上棟とは、柱や梁などの木材を組み立て、建物の形を作り上げていく工事です!
家の最上部で屋根を支える”棟木”(むなぎ)と呼ばれる木材を取り付けることで、完了します♫
屋根での作業は、普通は足が震えて立つのもやっと!!
大工さんは、そんな高いところでもスイスイ作業を進めていきます!かっこいい☆
- 35.2021年03月06日
-

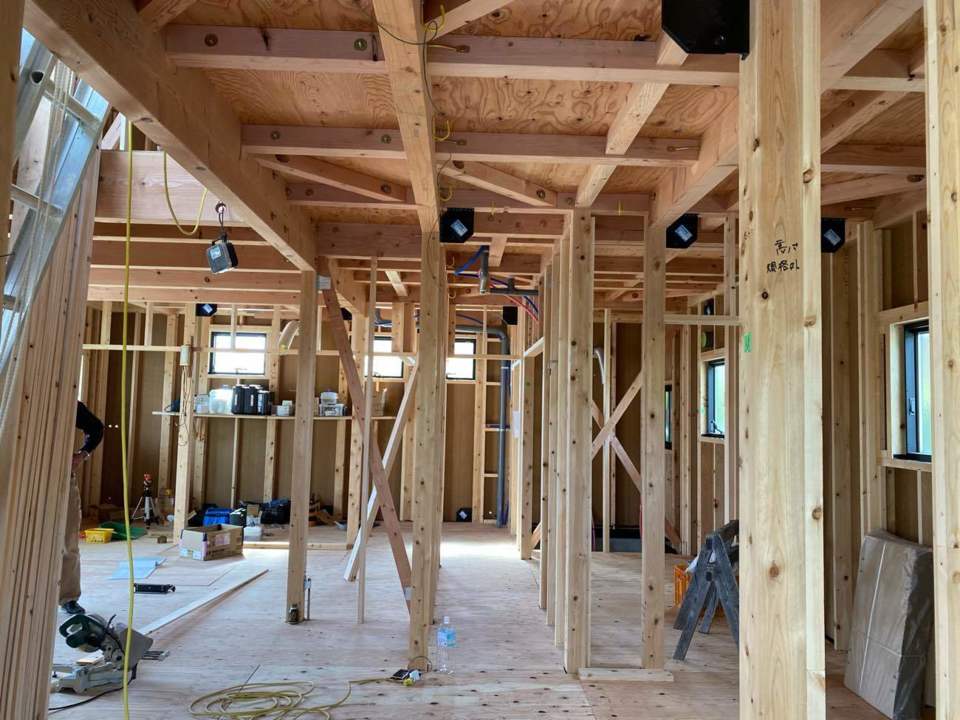

上棟
- 36.2021年03月06日
-
上棟
- 37.2021年03月06日
-
手形式
- 38.2021年03月06日
-
手形式
Y様の愛犬のちくわ君もきてくれました☆
よ~くみると、可愛らしい肉球の手形もありますよ♪
- 39.2021年03月07日
-

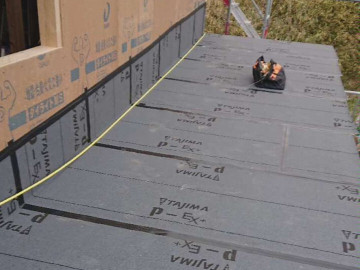

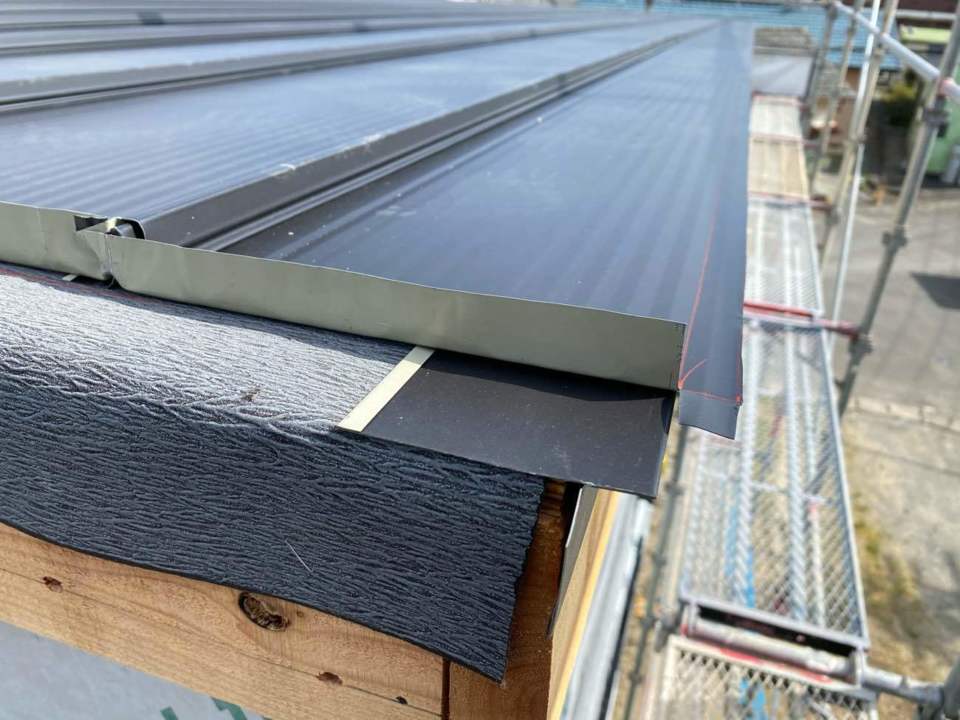

屋根工程/ルーフィング工事
ルーフィング工事とは、屋根の防水を行う工事です。
ルーフィング(アスファルトを浸透させた防水紙など様々な種類があります)を屋根の形に合わせて貼ることで、屋根材の隙間から入った雨水を防ぎます☆
お家を快適に過ごすために、屋根にも沢山の工夫が施されています!
- 40.2021年03月07日
-
下地工事

- 41.2021年03月11日
-
中はこんな感じ♩
- 42.2021年03月11日
-
ベランダ工事
- 43.2021年03月12日
- 44.2021年03月12日
-

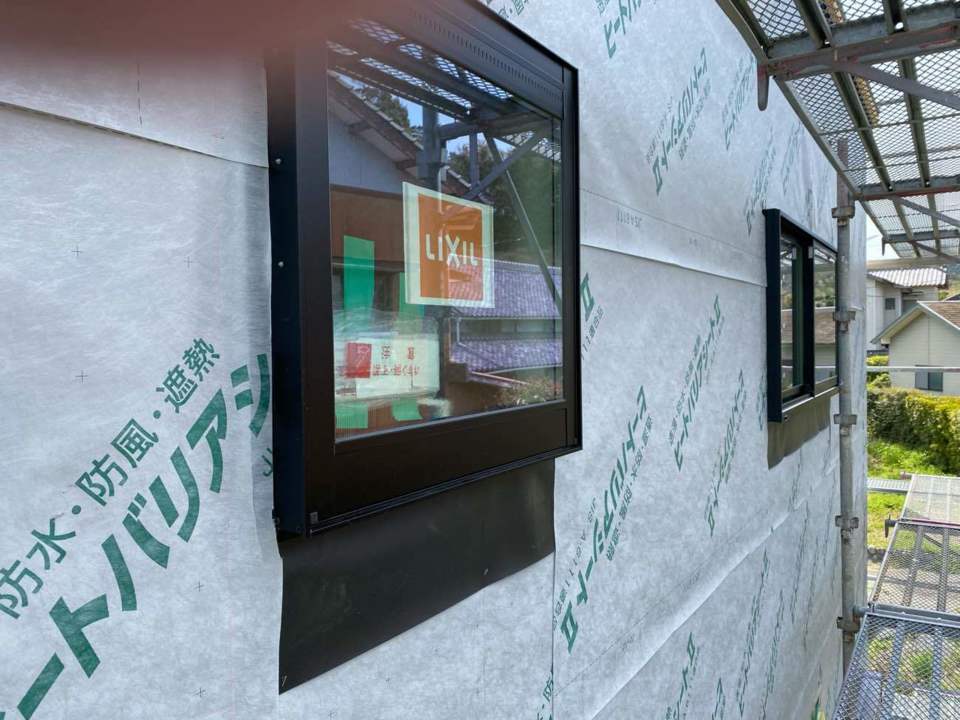

サッシ取付工事

- 45.2021年03月13日
-

土台/床組工事
床組工事は、床面を支えるための骨組工事です。
床合板と根太、大引きで床構造をつくり、しっかり固定した床束で構造を支えます。
床が水平に沈まないように、浮き上がらないようにしっかり施工します☆
当社では、防蟻材を塗った木材を使用しています!
- 46.2021年03月15日
-
防蟻処理
- 47.2021年03月16日
-
屋根工事
- 48.2021年03月16日
-

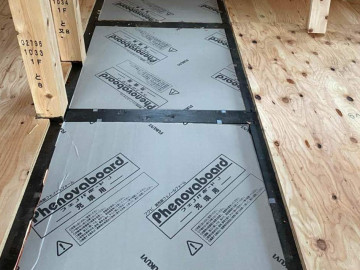

床下地工事
- 49.2021年03月16日
-

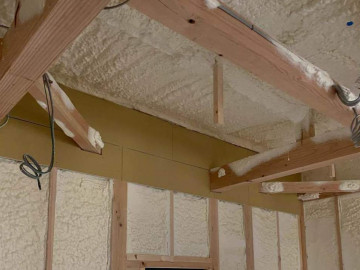

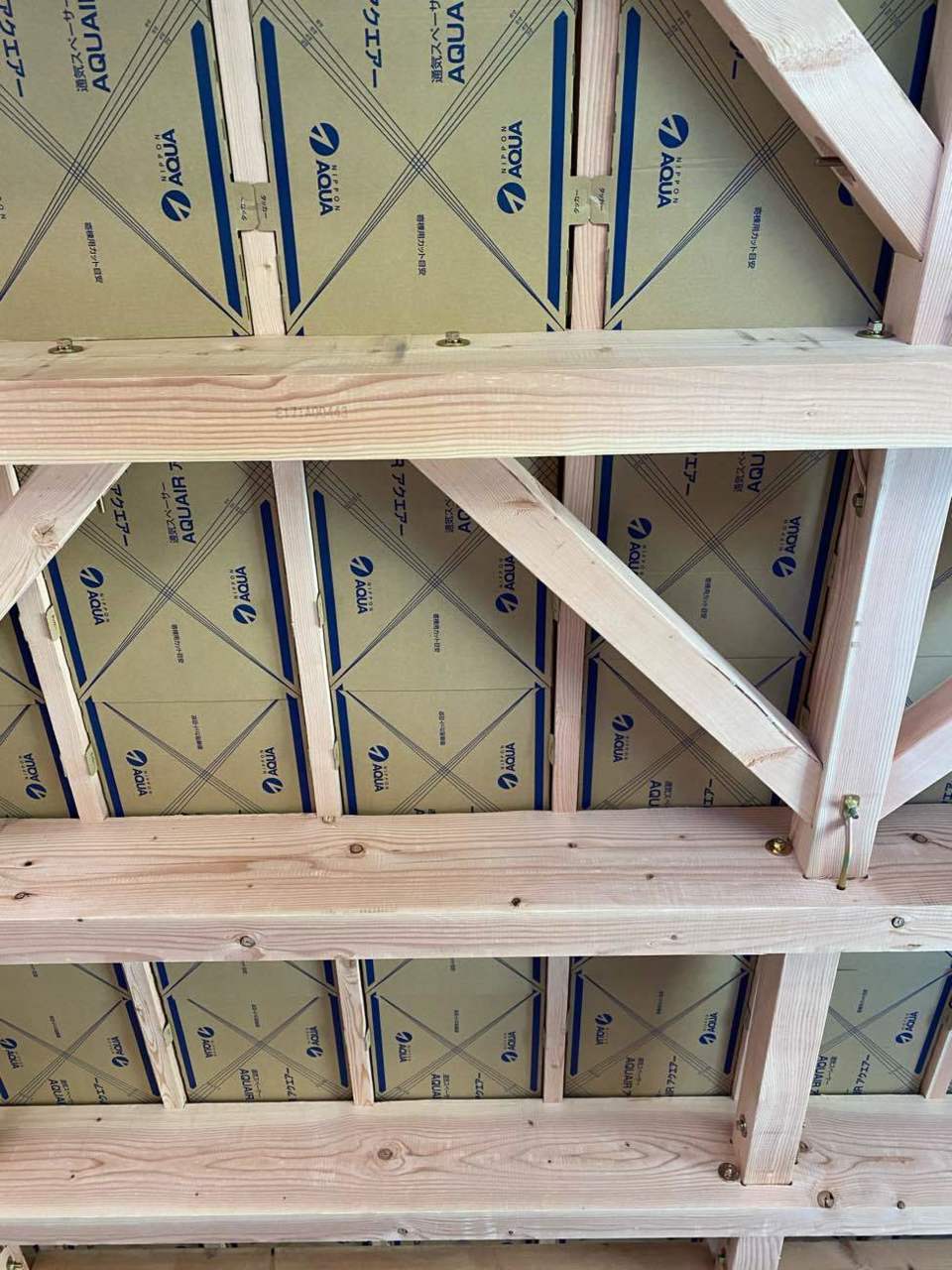

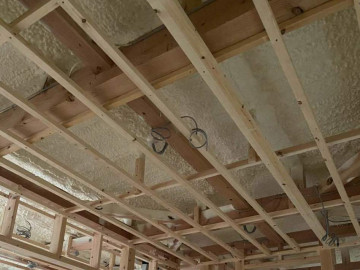

土台/床断熱工事

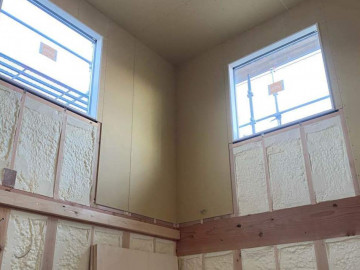

断熱工事とは、暑さや寒さから室内環境を守るために、室内空間を隙間なく断熱材で取り囲み、熱の出入りをしにくくする工事です。
床下は、床下換気を行うために常に外部の空気に触れています。
もし床下に断熱材が無ければ床板を通じて室内の熱が床下に逃げてしまいます。
快適な室内環境を保つためにも欠かせない工事です!
- 50.2021年03月16日
-
ベランダ工事
- 51.2021年03月17日
-

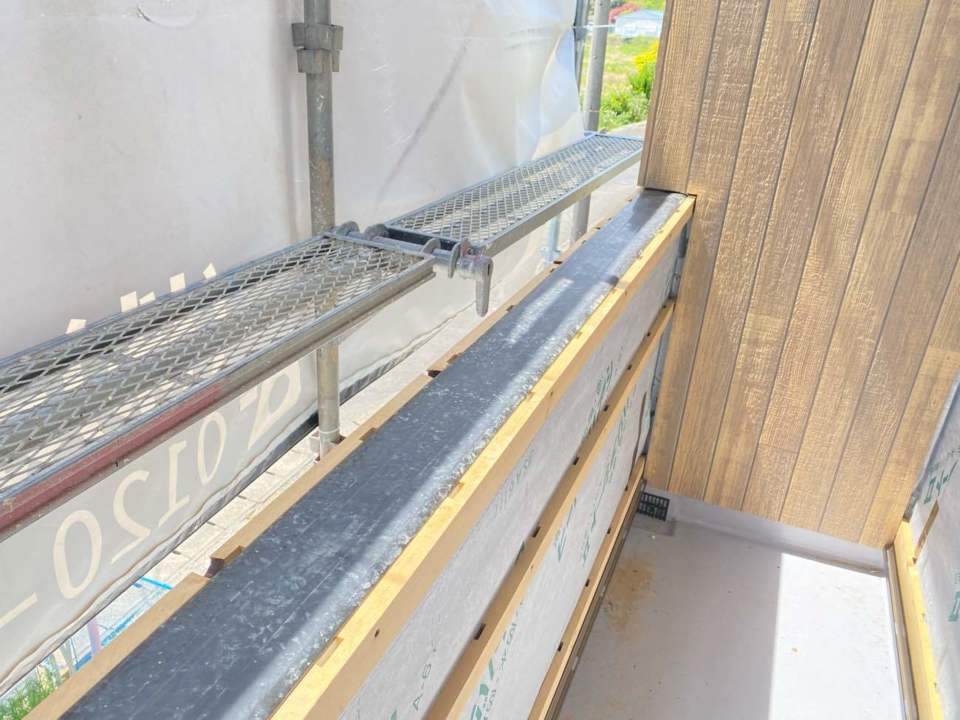

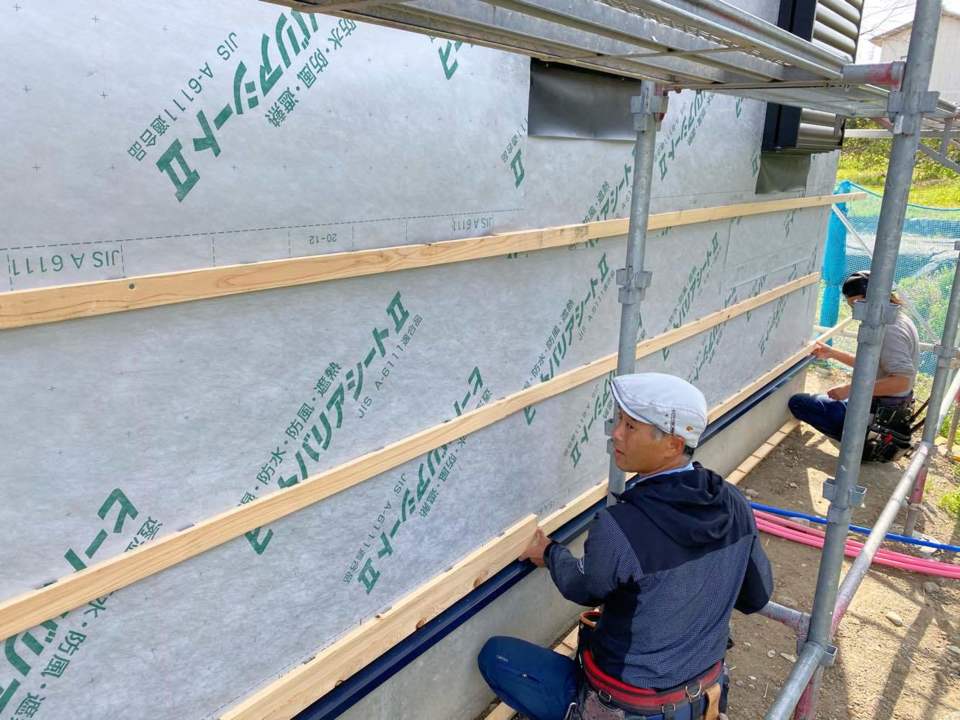

外壁に透湿防水シートを貼っていきます!
透湿防水シートは、水は通さず、湿気は通す性質なので、室内の湿気を積極的に屋外に排出し、壁内の結露を防ぐ効果があります☆
このシートの上に、外壁材を取り付けていきます!
- 52.2021年03月17日
-
地震の激しい揺れからお家を守る!『ガルコン』
ガルコンは、耐震と制振の機能を併せ持った金物です☆
震度7の地震が発生した場合の体感レベルは震度3~3.5程度というデータがあります。
また、阪神淡路大震災や東日本大震災でも、建物の影響を軽減している実績があります。
こんな小さな金物ですが、私たちの暮らしを守る沢山の力が詰まっているんですね♩
- 53.2021年03月17日
-

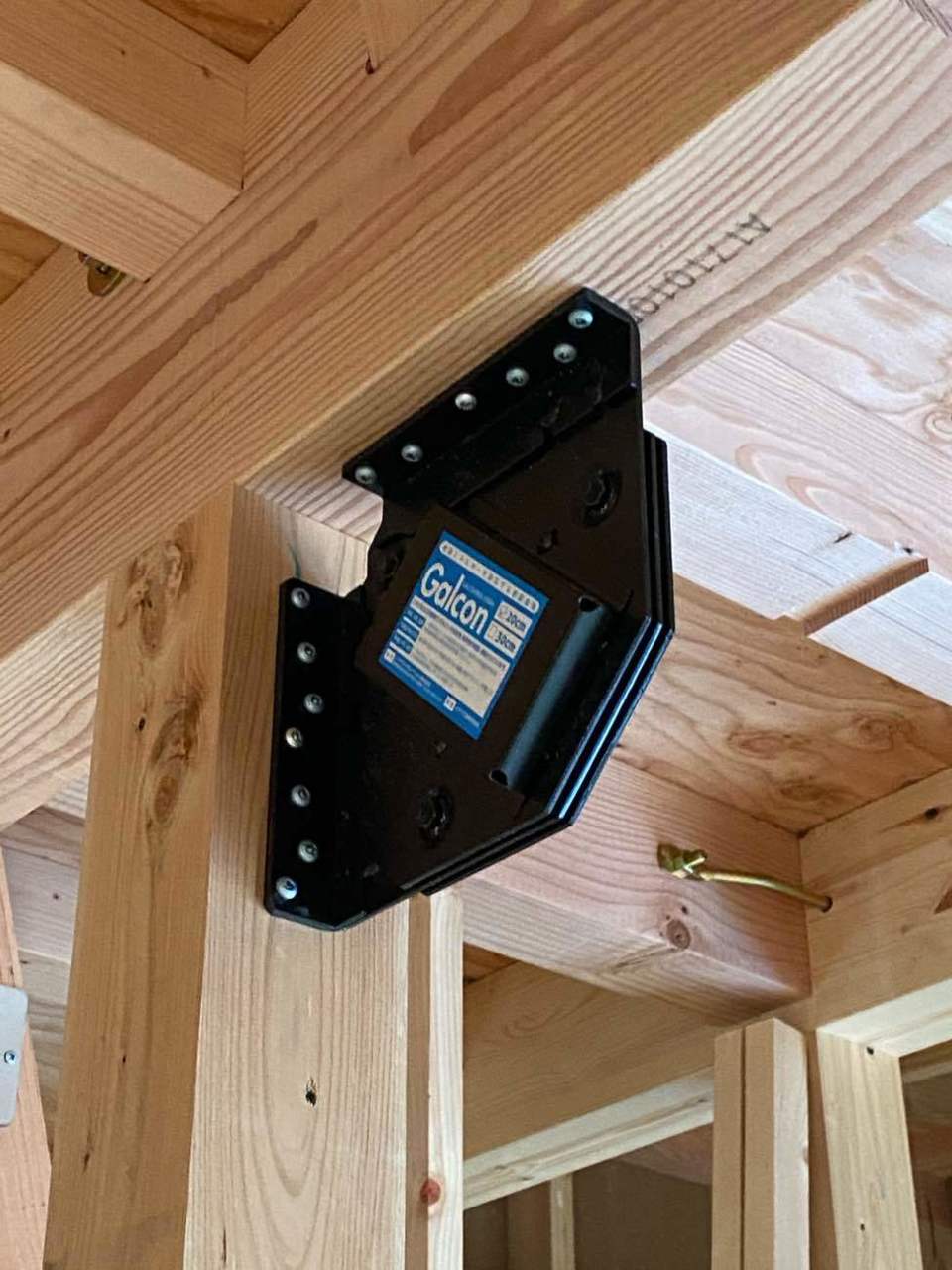

金物設置工事

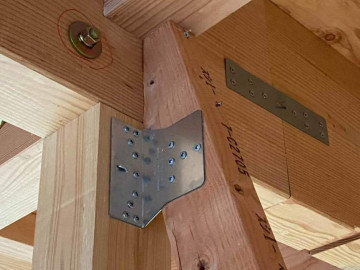

大きな力が加わっても、木材の接合部が外れないように、金物でしっかりと補強します!
よ~く見ると、柱には色々な種類の金物が取り付けられています☆

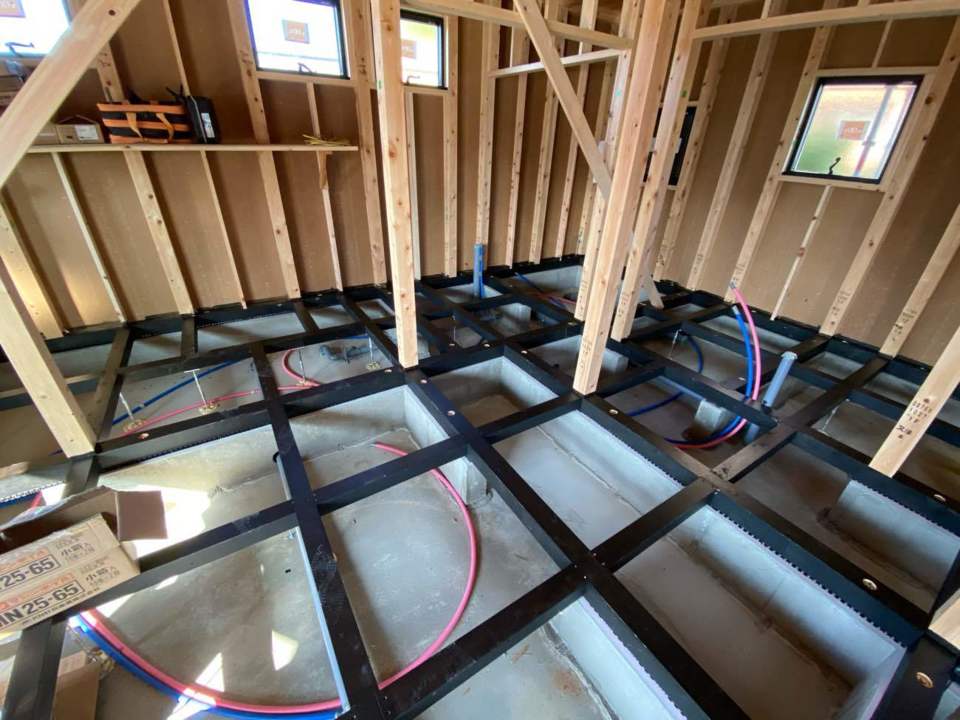

- 54.2021年03月18日
- 55.2021年03月18日
-

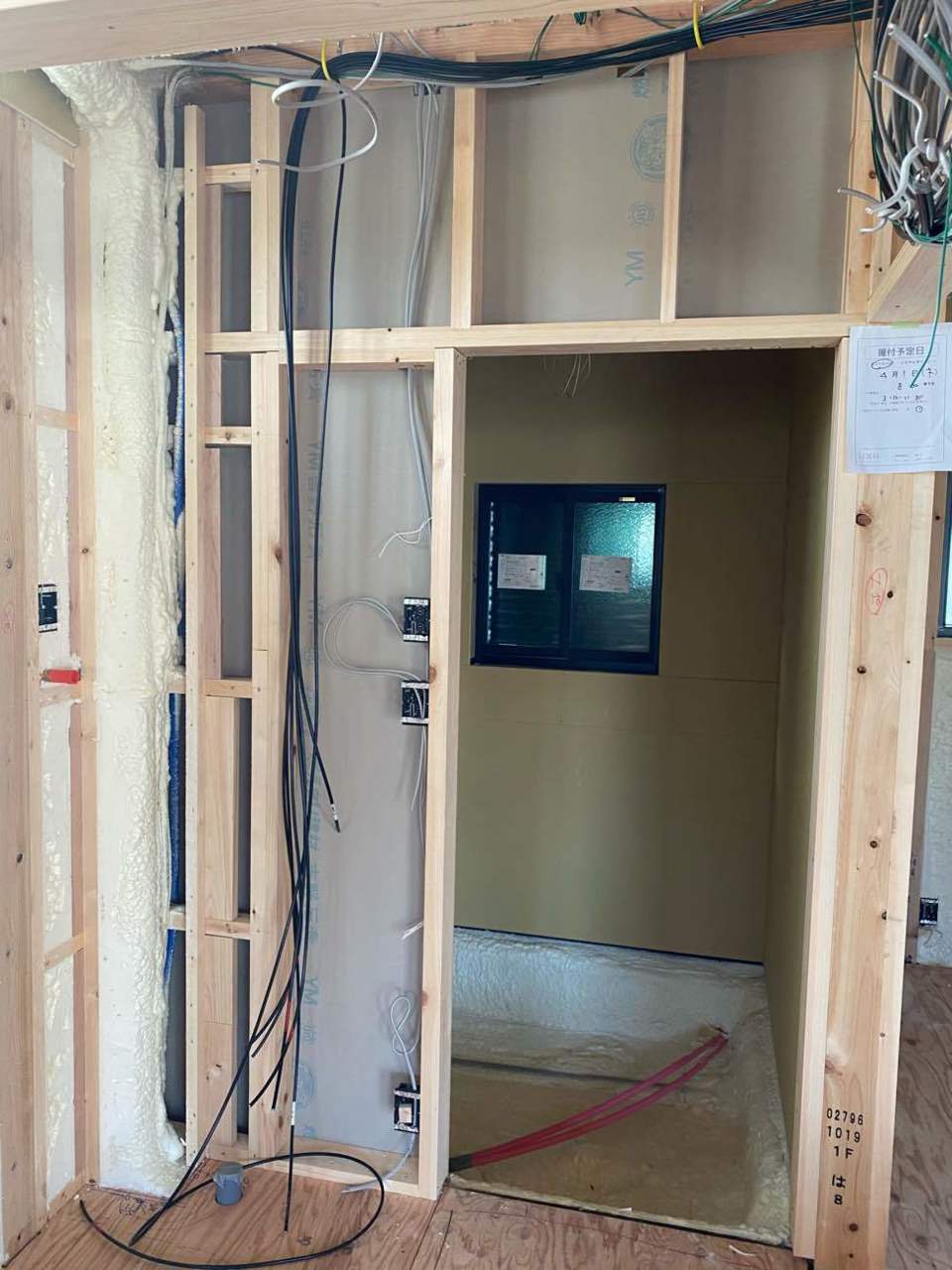

内部配管工事

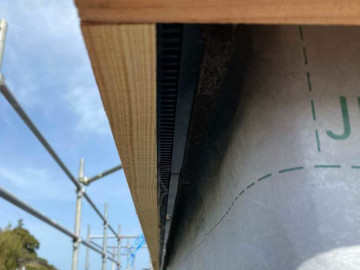

- 56.2021年03月19日
-

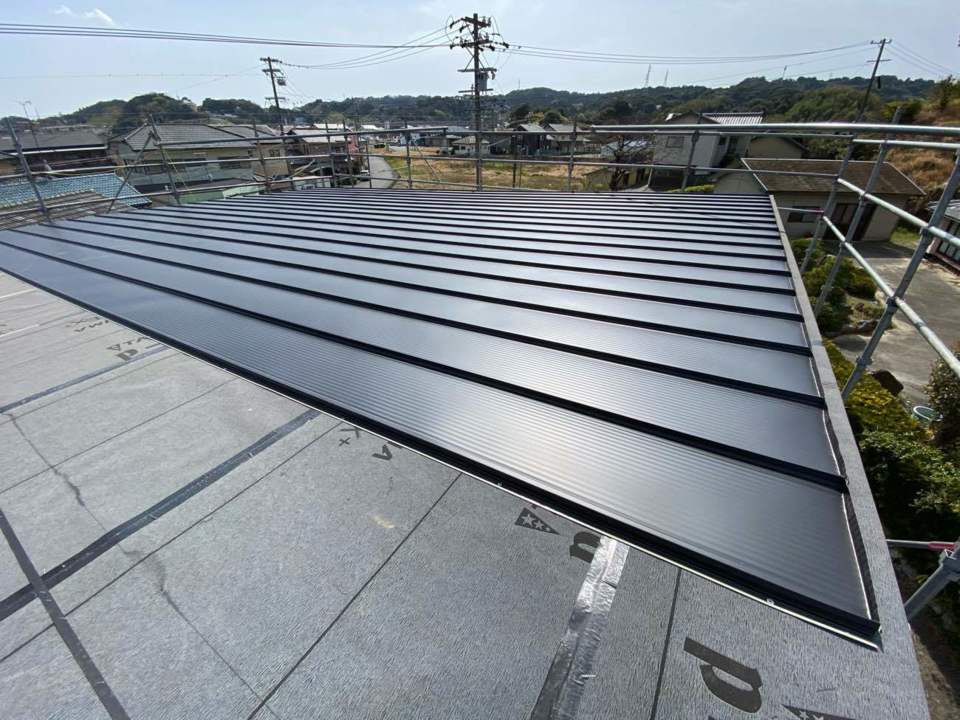

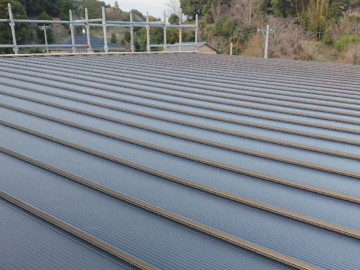

屋根葺き施工
- 57.2021年03月19日
-
屋根工事
- 58.2021年03月19日
-
板金工事
- 59.2021年03月19日
-
「ガルコン」が沢山みえます♩
- 60.2021年03月19日
-
サッシ
- 61.2021年03月19日
-

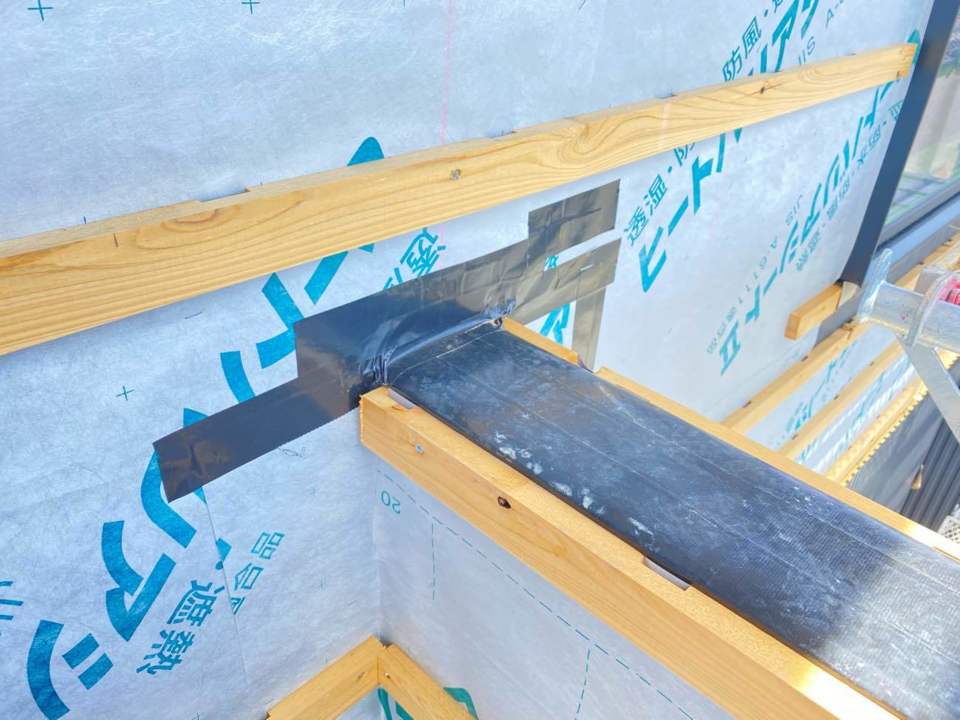

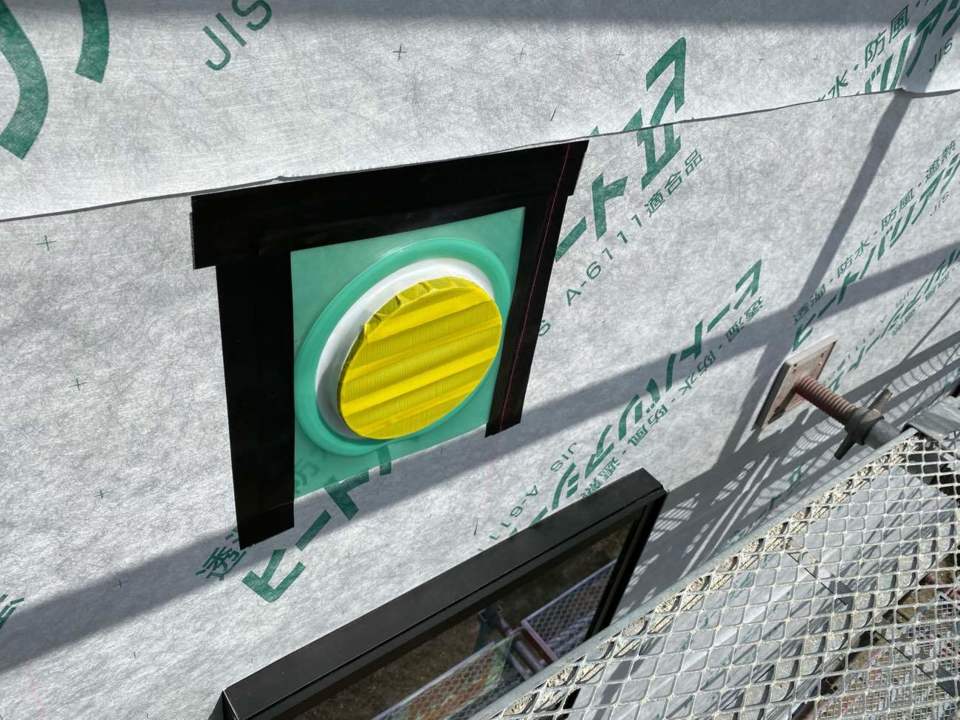

設備貫通部の止水処理
設備貫通部は、雨漏りの原因になりやすい場所です!
円形の設備管に防水テープや専用のコーキング材などで、立体的に止水処理します。
隙間が無いように、1つ1つを丁寧にしっかりと!
- 62.2021年03月19日
-
防水シート工事完了
- 63.2021年03月19日
-
胴縁(どうぶち)
等間隔で打ち付けられた角材が胴縁です。外壁の仕上げ材の下地としての役割を持ちます。
透湿防水シートを貼り付けた後、胴縁を打ち付け、外壁の仕上げ材を固定していきます。
透湿防水シートと外壁の間に、下部から上部に向かって空気の通り道を作ることで、湿気や熱を外部に放出する役割があります。
胴縁は、外壁材の種類によって、横方向に施工する「横胴縁」と縦方向に施工する「縦胴縁」の2種類があります。

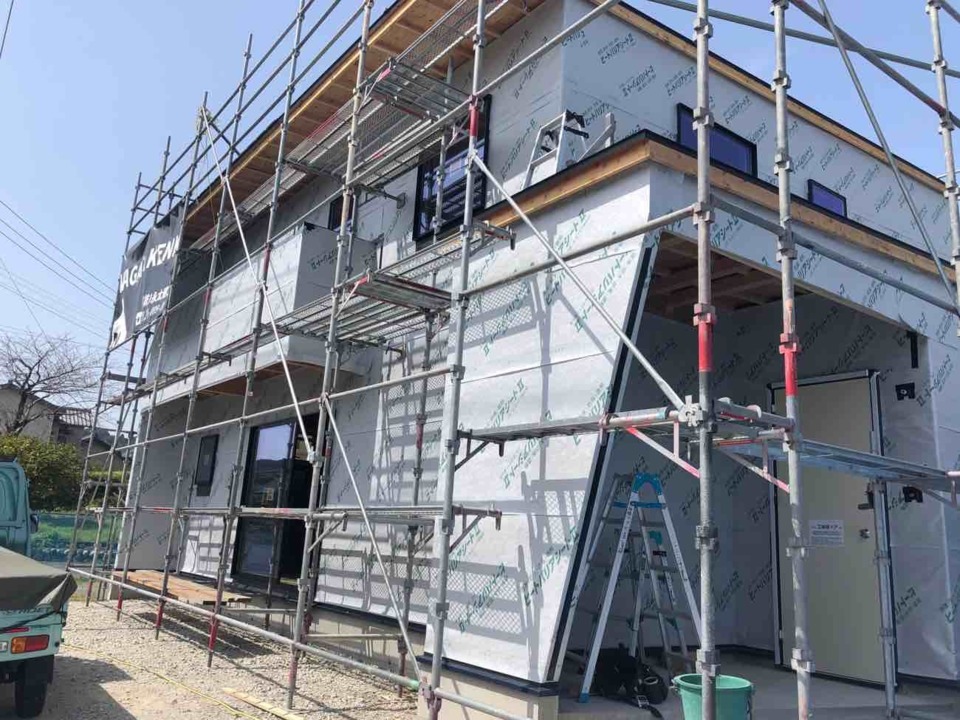

- 64.2021年03月20日
-
屋根葺き施工
- 65.2021年03月20日
-

ベランダ工事
- 66.2021年03月20日
-

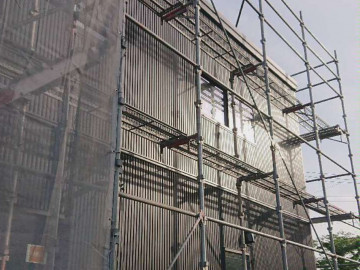

胴縁施工
- 67.2021年03月22日
-

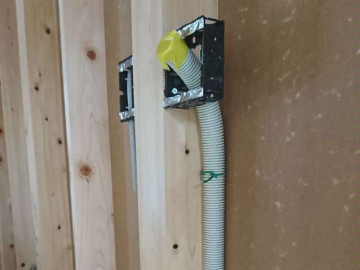

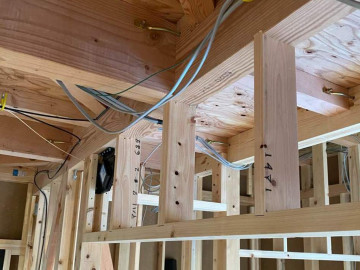

屋内配線工事
- 68.2021年03月23日
-
胴縁施工
- 69.2021年03月23日
-

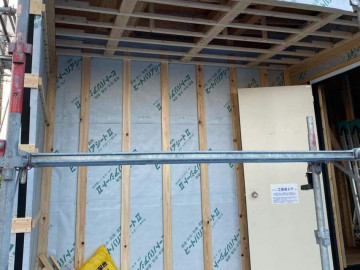

外部防水工事

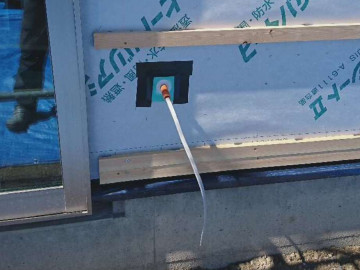

- 70.2021年03月23日
-

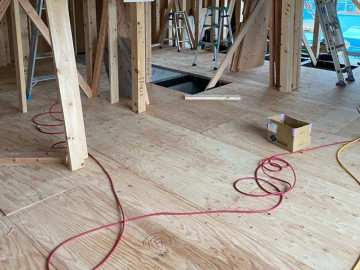

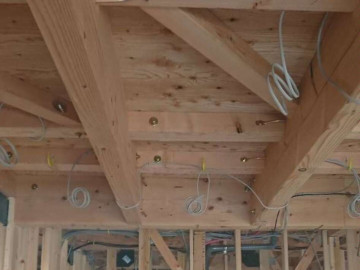

屋内配線工事

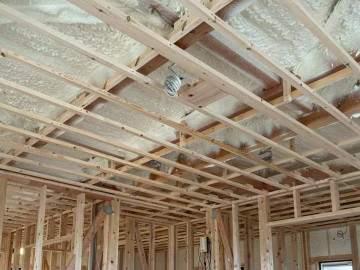

- 71.2021年03月24日

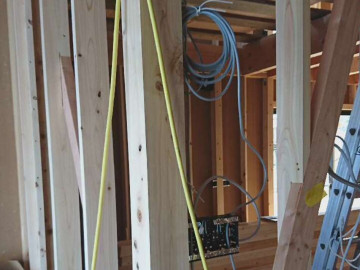

- 72.2021年03月26日
-
屋内配線・配線移動
- 73.2021年03月29日
-
延焼ラインボード施工
- 74.2021年03月29日
-
お風呂プラスターボード張り完了
- 75.2021年03月29日
-
お風呂プラスターボード張り完了
- 76.2021年03月30日
-

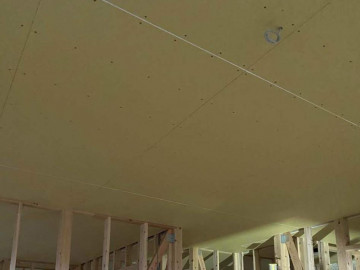

天井下地工事
- 77.2021年03月30日
-
天井下地工事
- 78.2021年03月30日
-
延焼ラインボード完了
- 79.2021年04月01日
-

浴室工事
- 80.2021年04月01日
-
2F天井下地完了

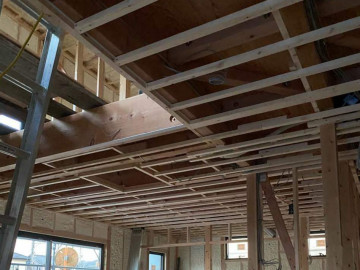

- 81.2021年04月02日
-

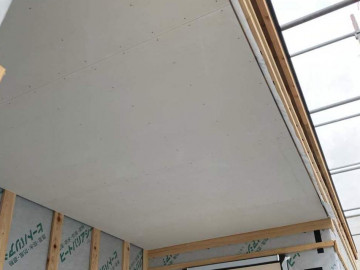

天井下地工事完了
- 82.2021年04月05日
- 83.2021年04月05日
-

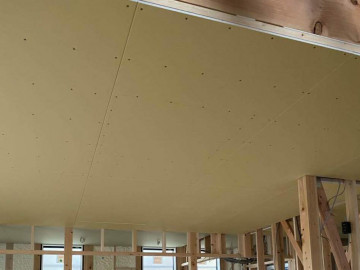

天井プラスターボード工事

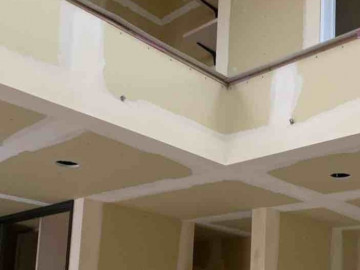

2階プラスターボード工事完了!
- 84.2021年04月06日
-
1階プラスターボード工事完了
- 85.2021年04月06日
-

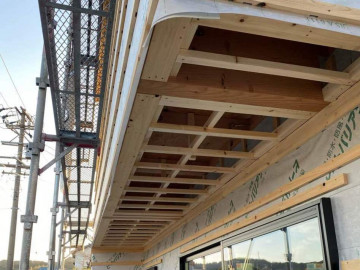

軒天工事
- 86.2021年04月06日
-
玄関軒天工事
- 87.2021年04月07日
-

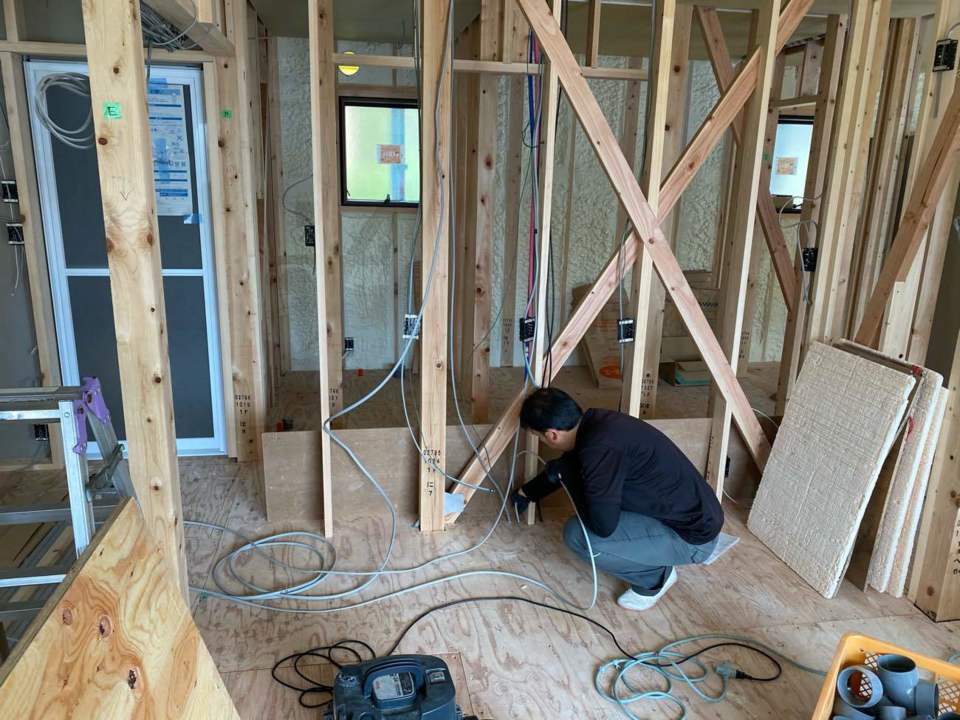

床下配線工事
電気屋さんです。いつもご苦労様です!
- 88.2021年04月07日
-
床下配線工事
- 89.2021年04月07日
-

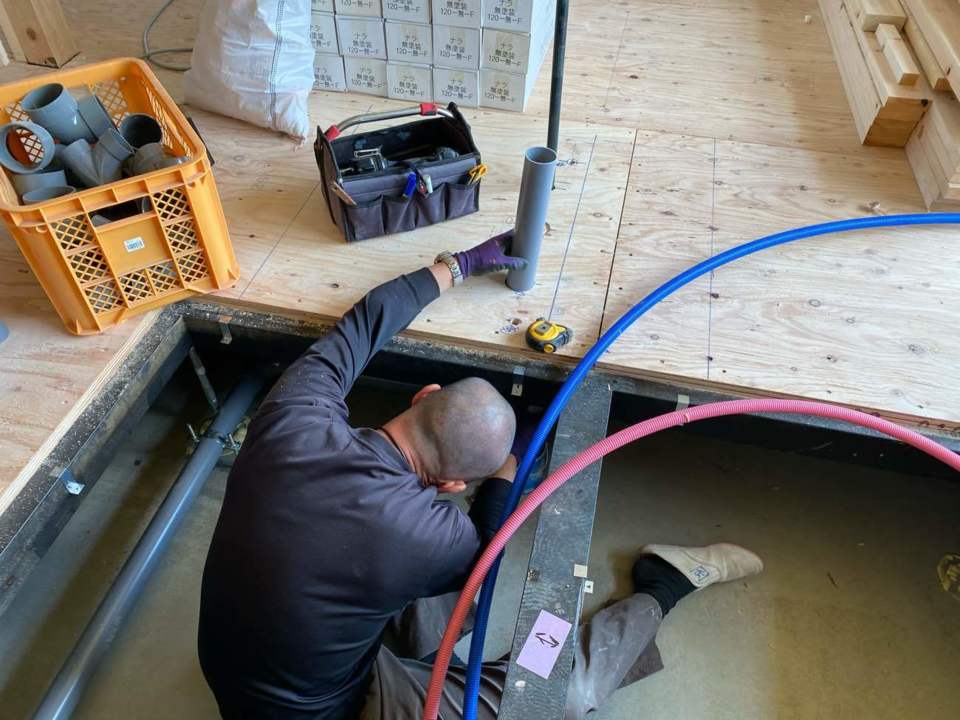

内部配管工事
水道屋さんです。いつもご苦労様です!
- 90.2021年04月07日
-
内部配管工事
- 91.2021年04月07日
- 92.2021年04月07日
-

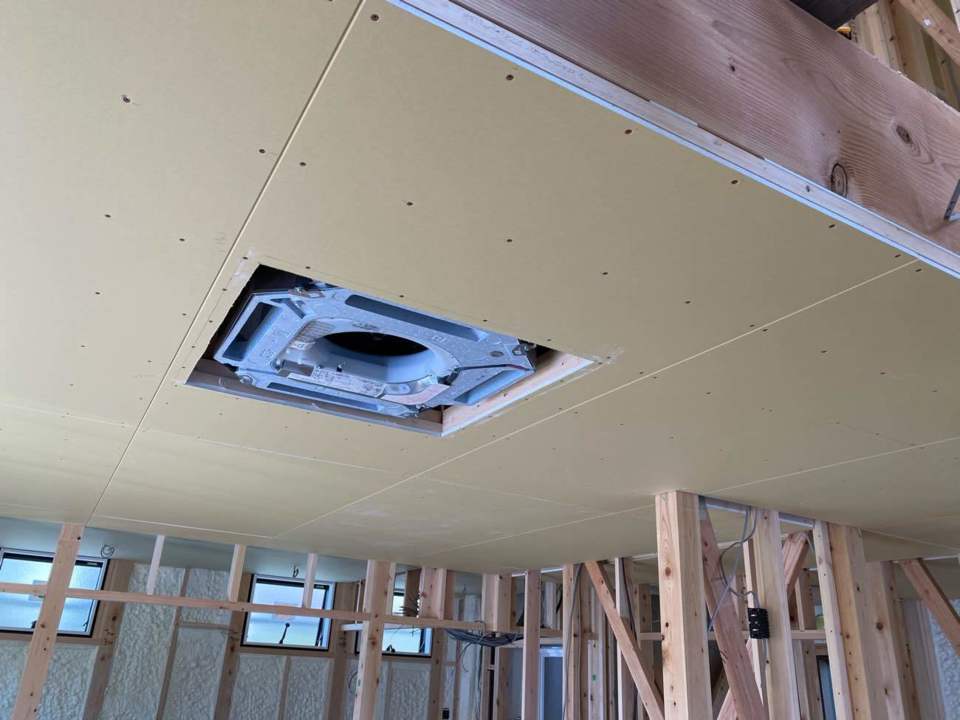

天井埋め込みエアコン設置工事
- 93.2021年04月07日
-

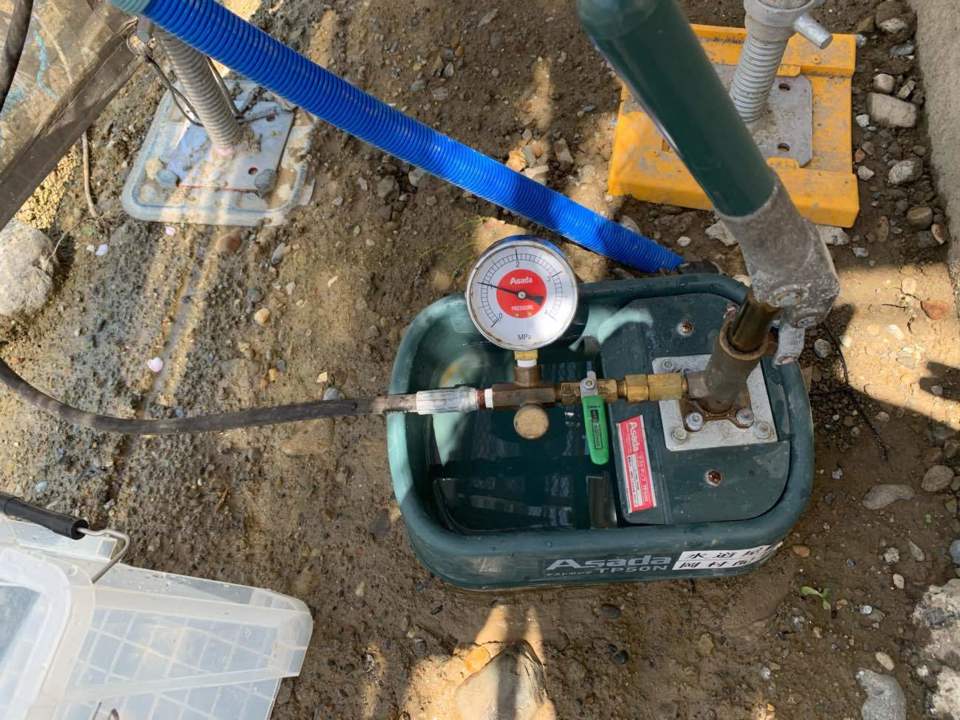

圧力テスト完了
- 94.2021年04月09日
-
玄関廻り外壁工事
- 95.2021年04月09日
-

床工事
- 96.2021年04月12日
-

外壁工事

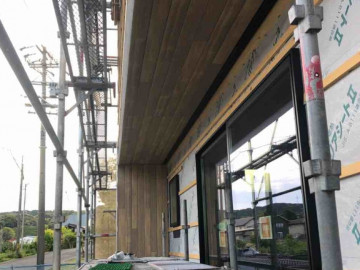

- 97.2021年04月14日
-
外壁工事
- 98.2021年04月15日
-
外壁工事
- 99.2021年04月15日
-
外壁工事

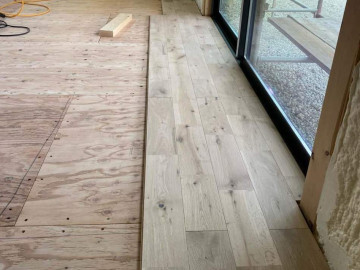

- 100.2021年04月19日
-

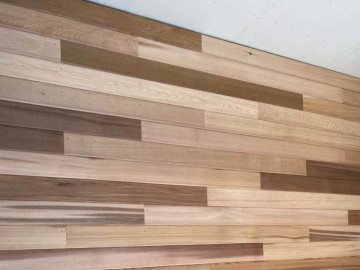

2階床張り工事
- 101.2021年04月20日
-

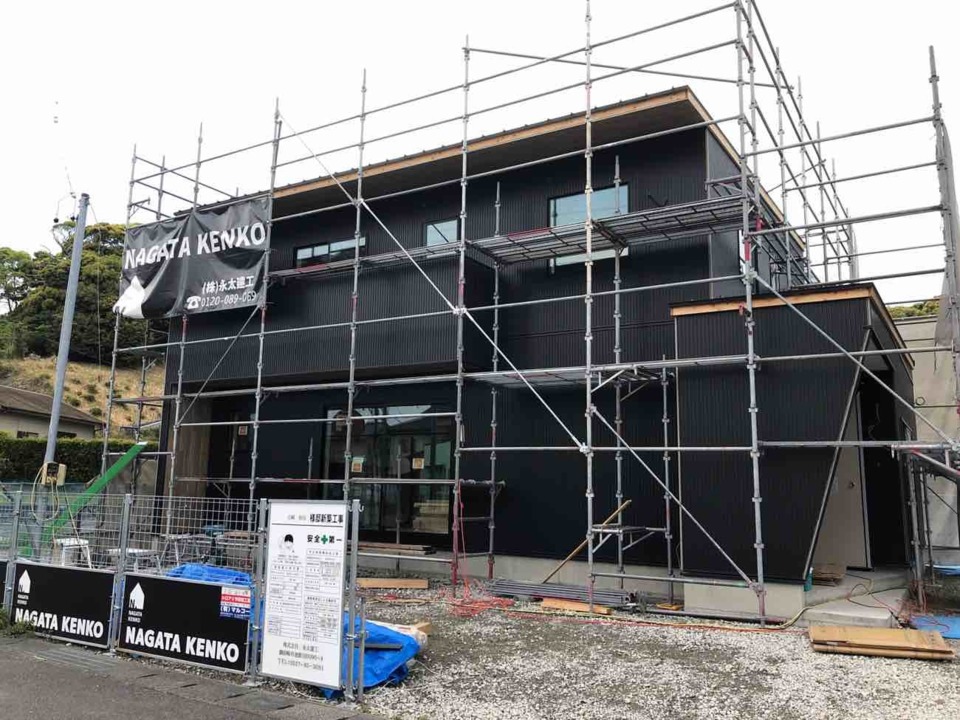

外壁工事

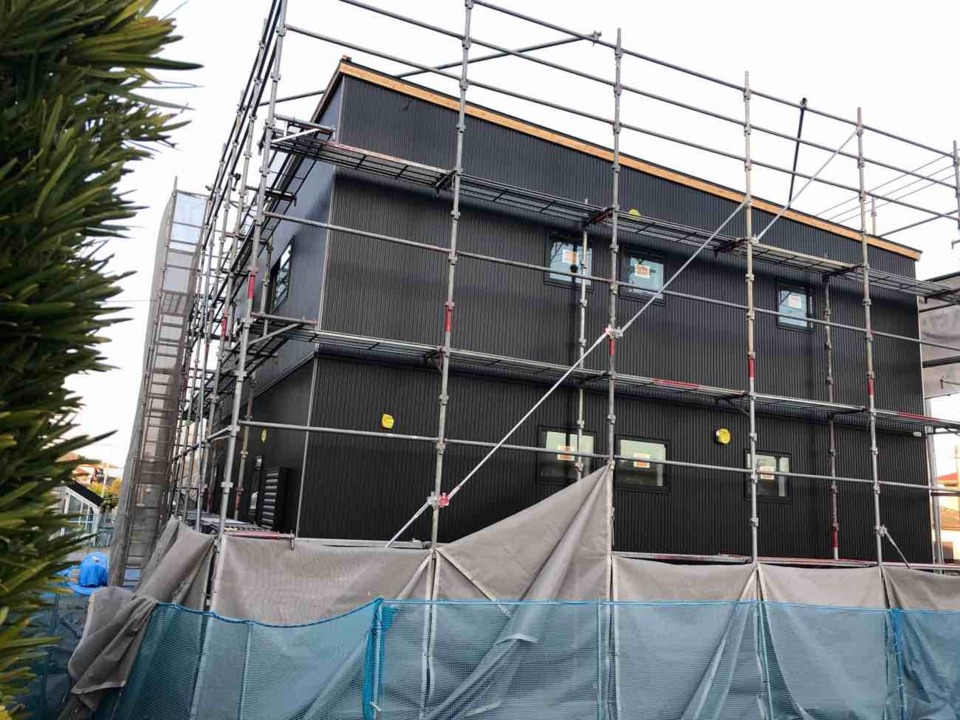

- 102.2021年04月21日
-

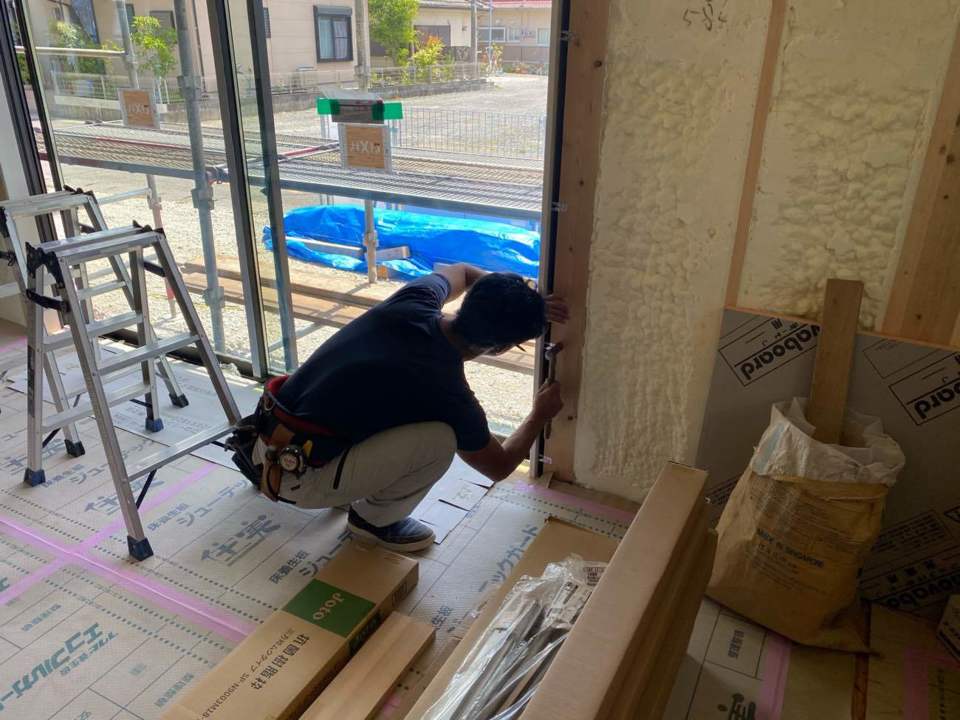

軒天・外壁塗装

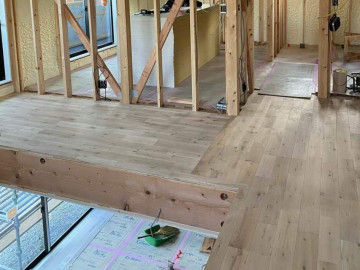

- 103.2021年04月22日
- 104.2021年04月22日
- 105.2021年04月22日
- 106.2021年04月22日
-

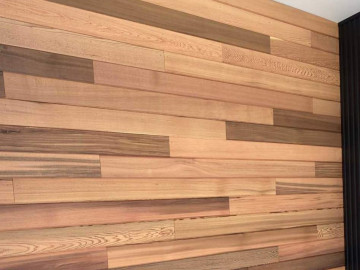

壁下地処理
- 107.2021年04月22日
-
大工さんです☆いつもご苦労様です!
- 108.2021年04月22日
-
ベランダ
- 109.2021年04月22日
-
2階床張り工事完了
- 110.2021年04月23日
-
2階プラスターボード工事
- 111.2021年04月23日
-
玄関框工事完了

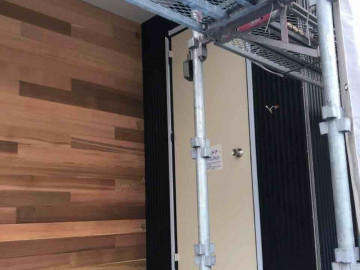

- 112.2021年04月24日
-
2階プラスターボード工事
- 113.2021年04月26日
-
破風6分取り付け工事
- 114.2021年04月26日
-
軒天見切り取り付け工事
- 115.2021年04月26日
-
2階ドア枠取り付け工事

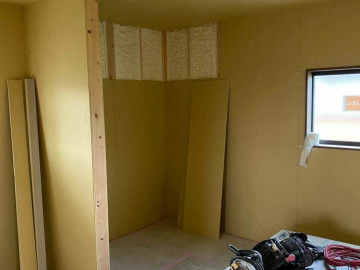

- 116.2021年04月27日
-

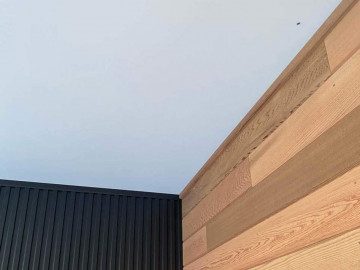

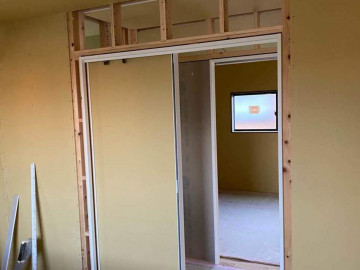

外壁工事

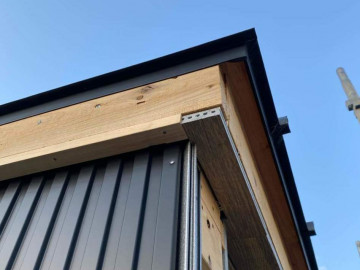

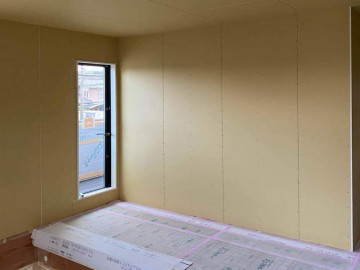

- 117.2021年04月28日
-
外壁工事
- 118.2021年04月28日
-
ドア枠取付工事
- 119.2021年04月28日
-

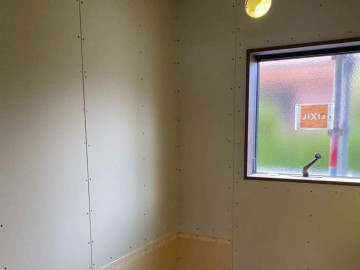

プラスターボード工事
- 120.2021年04月29日
-

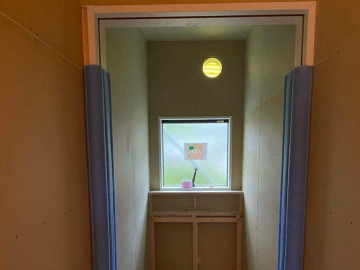

ドア枠取付工事
- 121.2021年04月29日
-
線出し工事

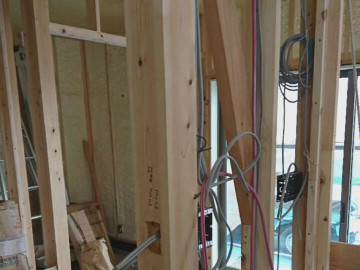

- 122.2021年04月30日
-

外壁工事完了
- 123.2021年05月06日
-
外部電気工事
- 124.2021年05月10日
-
1F入口枠取り付け工事
- 125.2021年05月11日
-

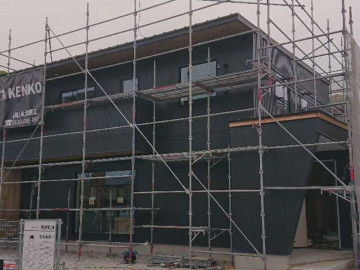

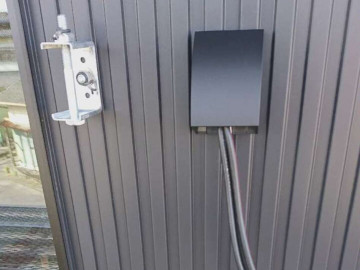

破風鼻隠し施工
- 126.2021年05月12日
-
破風鼻隠し施工
- 127.2021年05月12日
-
パントリークローゼット枠取付工事

- 128.2021年05月12日
-
パイプスペース下地工事
- 129.2021年05月12日
-
プラスターボード工事

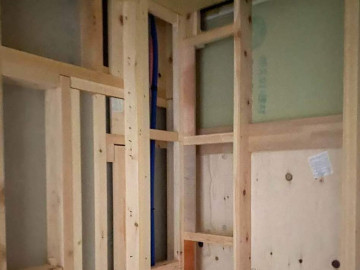

- 130.2021年05月13日
-

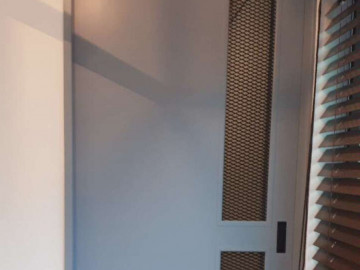

ドア枠取付工事

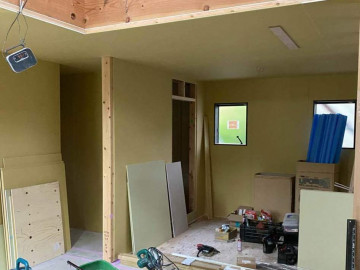

- 131.2021年05月13日
-

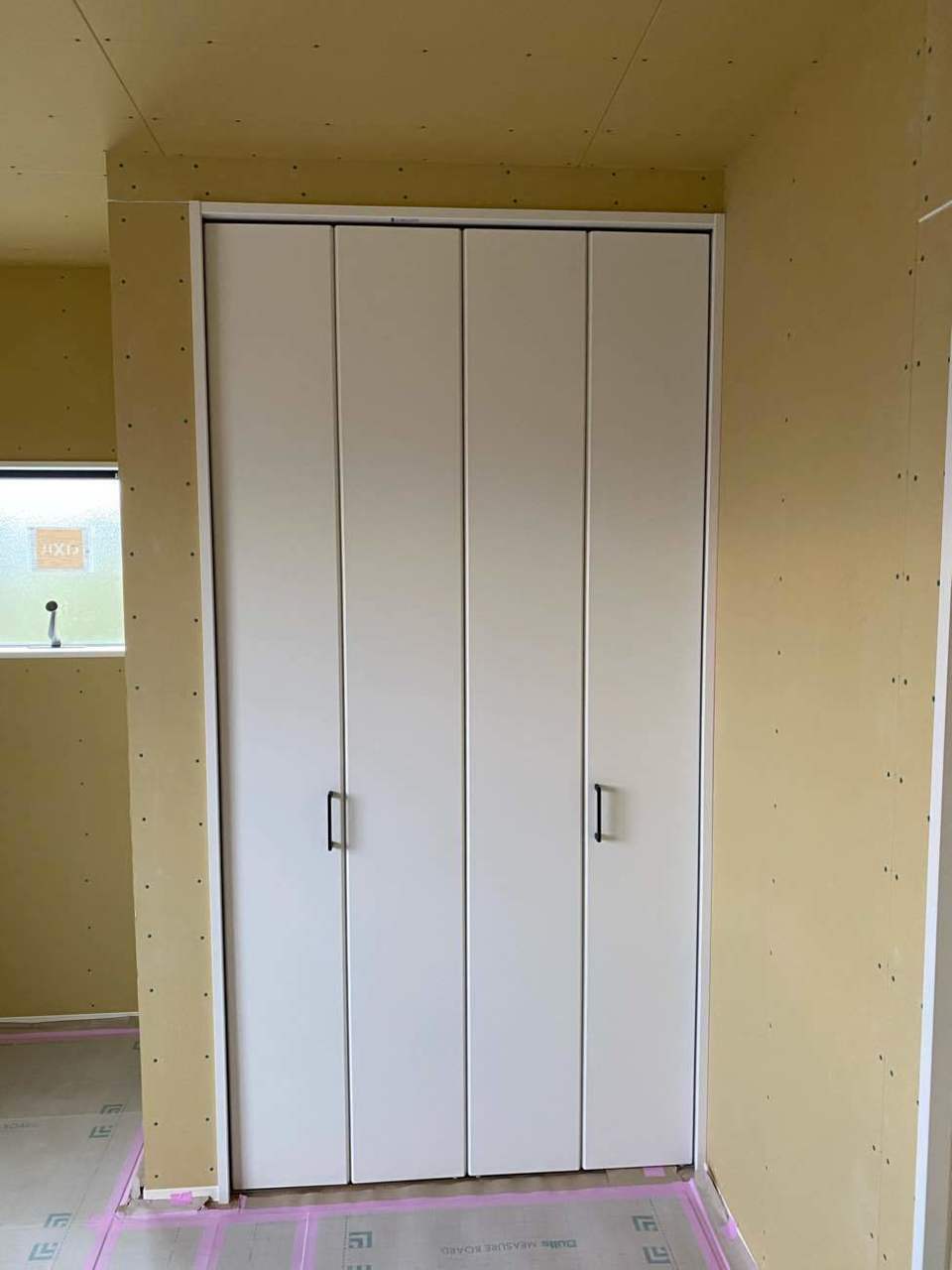

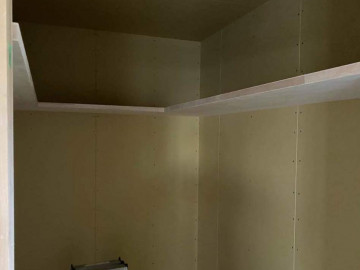

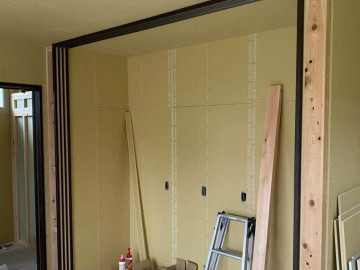

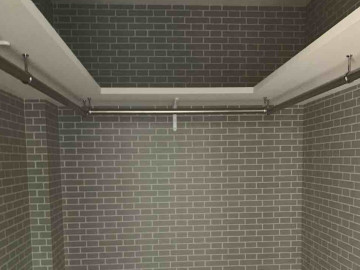

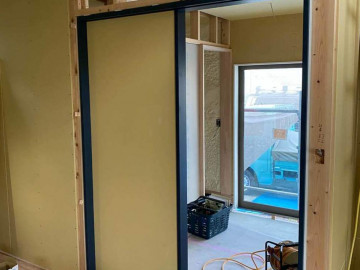

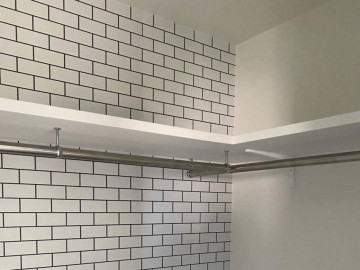

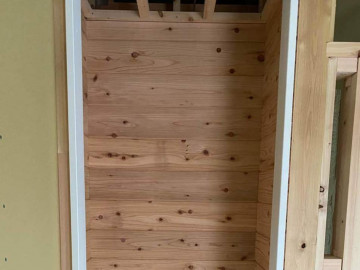

ウォークインクロゼット工事
- 132.2021年05月14日
-

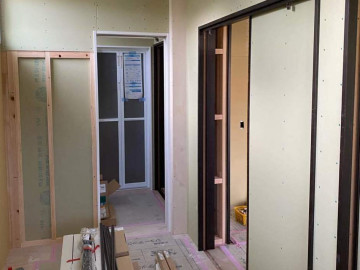

入口枠・加工取付工事
- 133.2021年05月14日
-
板金・樋工事完了
- 134.2021年05月15日
-
収納

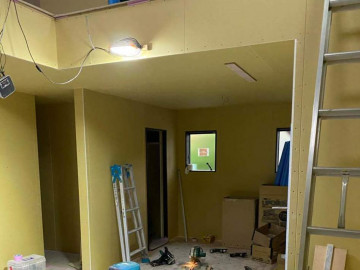

- 135.2021年05月18日
-
プラスターボード完了
- 136.2021年05月19日
-

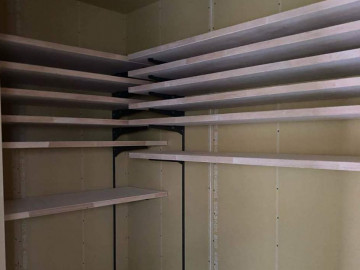

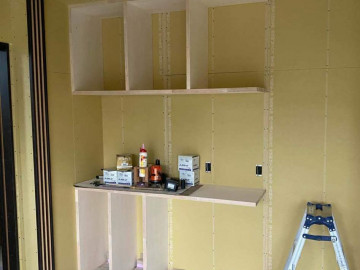

パントリー内収納棚工事
Y様邸のパントリーは「隠せるパントリー」。

冷蔵庫も入るんですよ♫
普段は扉を閉めておけば、スッキリとしたリビング・ダイニングを保てます☆
- 137.2021年05月19日
-

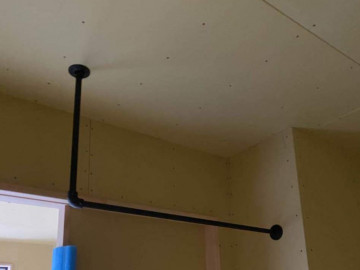

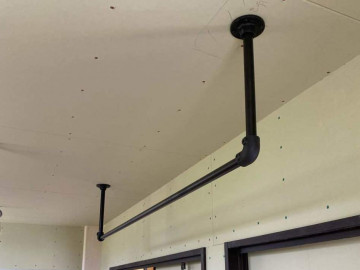

ハンガーパイプ取付工事
- 138.2021年05月22日
-

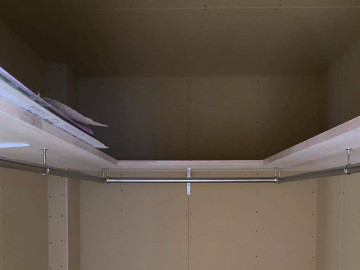

シューズクローク稼働棚取付
- 139.2021年05月22日
-
トイレ洗面台施工
- 140.2021年05月24日
-
収納
- 141.2021年05月24日
-
テレビ台
- 142.2021年05月26日
-

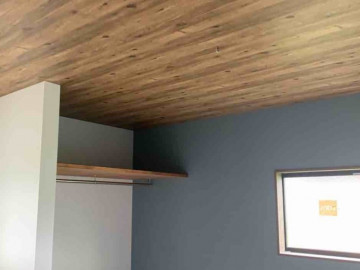

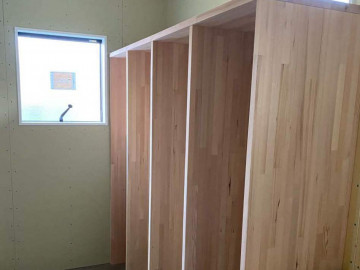

wic工事
- 143.2021年05月26日
-

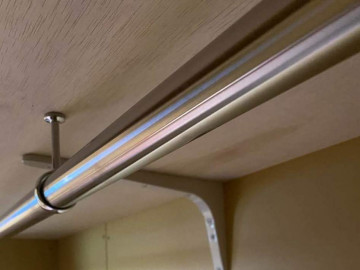

パイプハンガー取付
- 144.2021年05月26日
-
パイプハンガー取付
- 145.2021年05月27日
-

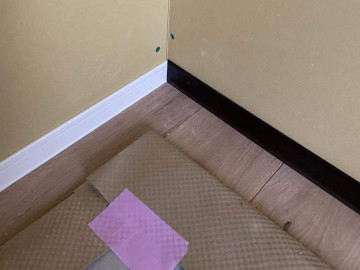

巾木取付
- 146.2021年05月27日
-
巾木取付完了

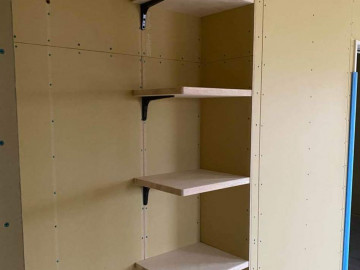

- 147.2021年05月28日
-
2階大工工事完了

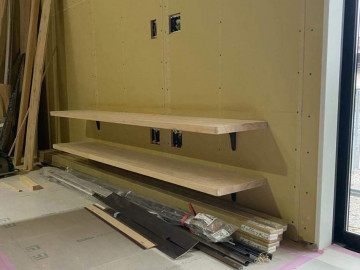

- 148.2021年05月28日
-
2階大工工事完了
- 149.2021年05月28日
-

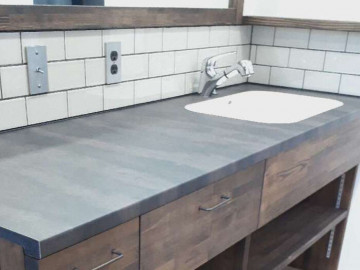

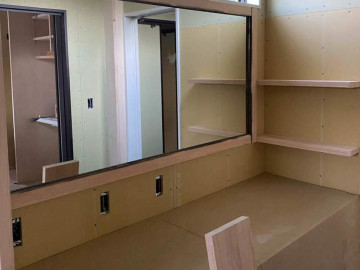

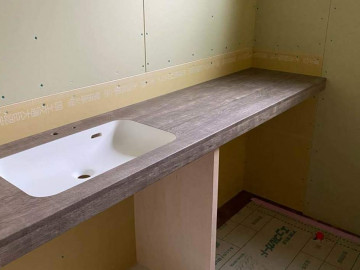

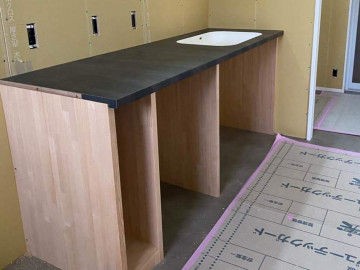

洗面台工事
- 150.2021年05月29日
-
洗面室収納

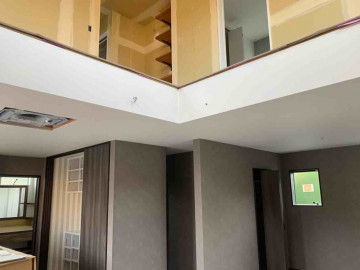

- 151.2021年06月01日
-

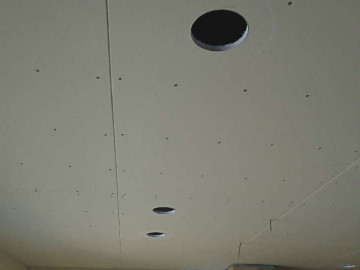

ボード開口工事
照明が取り付けられます♫
- 152.2021年06月01日
-
靴箱取付工事
- 153.2021年06月01日
-
洗面台工事
- 154.2021年06月02日
-

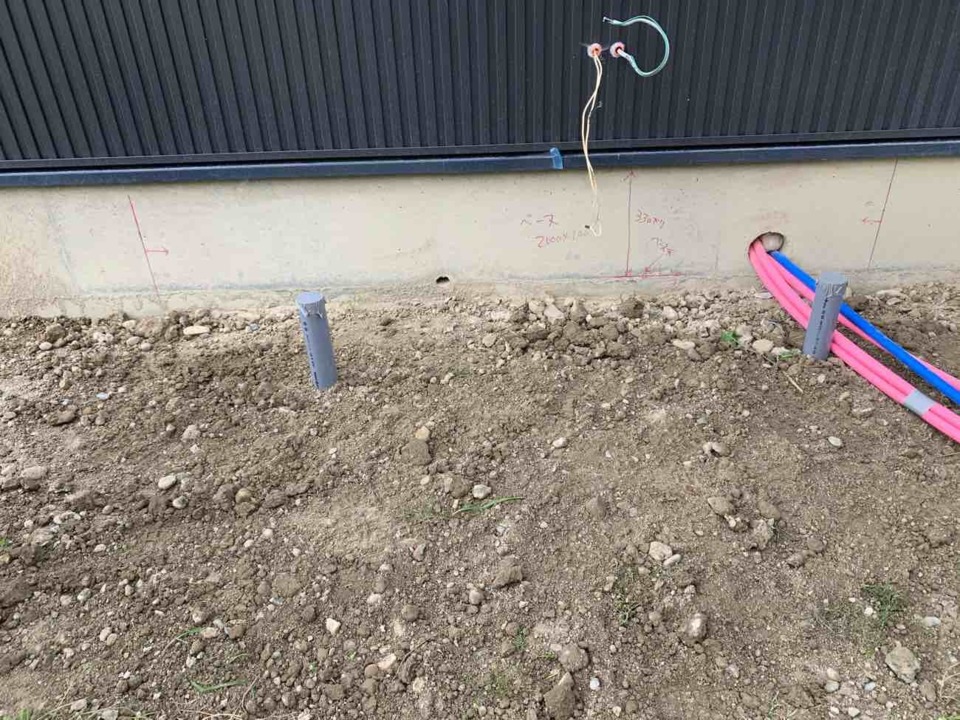

外部配管工事

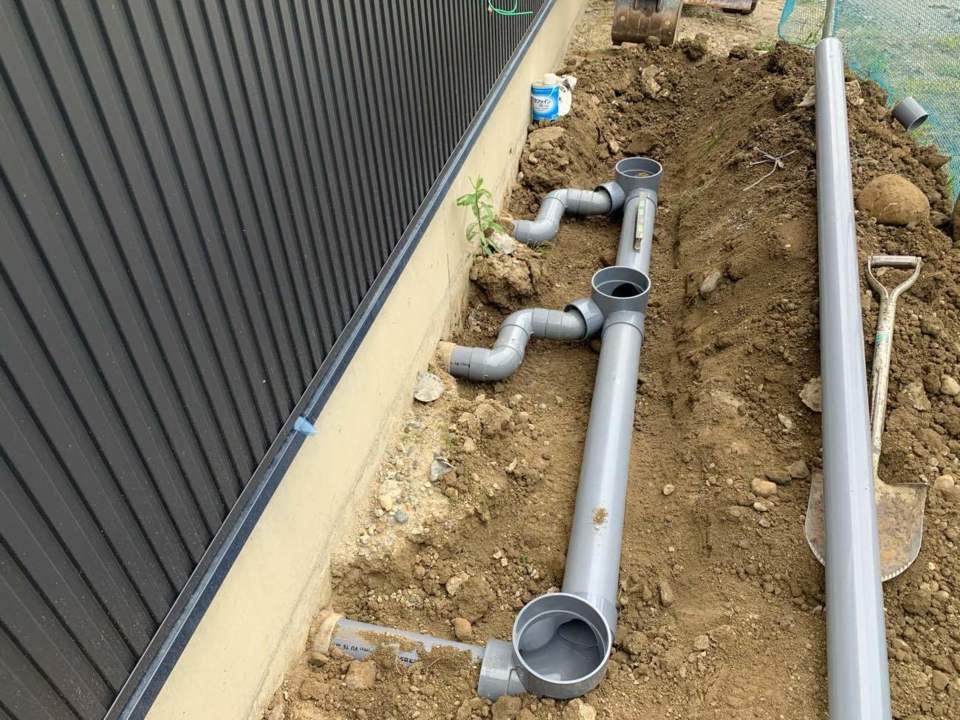

- 155.2021年06月02日
-

外部配管工事
- 156.2021年06月03日
-
エコキュートドレン配管工事
- 157.2021年06月03日
-
水栓柱取付完了
- 158.2021年06月05日
-
パテ処理
- 159.2021年06月09日
-

造作塗装
設置した造作棚を壁の色に合わせて塗装しました。
白で統一されていて、とてもおしゃれですね♪
- 160.2021年06月09日
-
造作塗装(トイレ棚)
トイレットペーパーの収納などに活用できるトイレ棚です。
こちらも白で塗装しています♪
- 161.2021年06月11日
-
クロス工事
- 162.2021年06月11日
-
クロス工事
- 163.2021年06月19日
-
クロス工事完了
- 164.2021年06月19日
-
クロス工事完了
- 165.2021年06月23日
-

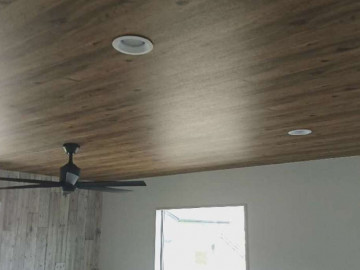

内部照明器具取付け
内装がだんだんできあがってきました♪
シーリングファンと、ライトが設置されました。
- 166.2021年06月28日
-

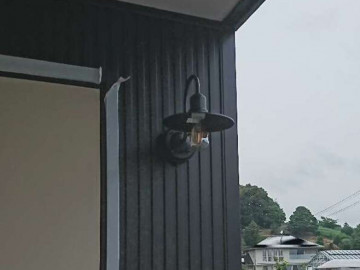

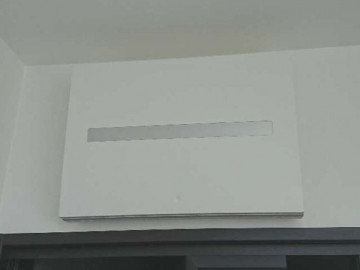

外部照明器具取付け工事
- 167.2021年06月29日
-
内部器具取付け工事
分電盤や給湯リモコン、換気乾燥暖房機などの電気器具が取付けられました♪
- 168.2021年07月06日
-
器具付け

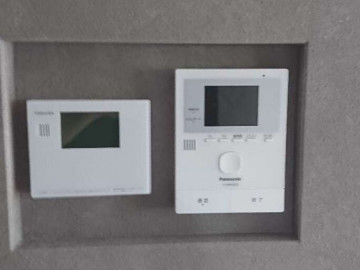

電気屋さんによって、スイッチ類や電源の器具が付けられています♪
だんだん、おうちの全貌が見えてきましたね!
- 169.2021年07月07日
-
下駄箱扉設置

- 170.2021年07月08日
-

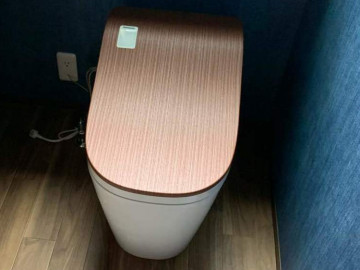

器具付け
トイレや洗面の器具付けが完了しました。
とても素敵な色合いのトイレや洗面ですね♪
- 171.2021年07月08日
-
器具付け
- 172.2021年07月08日
-
照明器具取付け工事
照明やスイッチの取付工事が進んでいます♪
照明が一つ付くだけで、ガラッとムードが変わりますね。
- 173.2021年07月12日
-
照明器具取付け工事

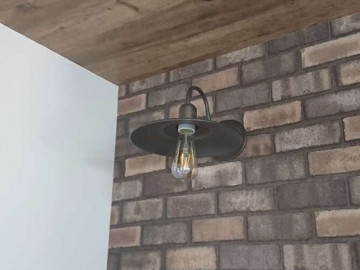

照明が設置されました!
お部屋の雰囲気がガラっと変わりますね♪
- 174.2021年07月13日
-

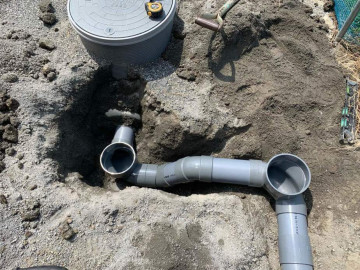

浄化槽流入出配管完了
- 175.2021年07月14日
-

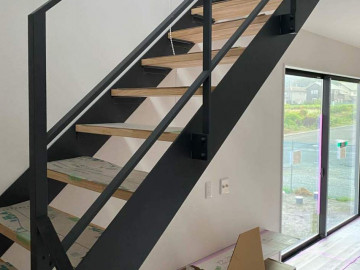

階段段板取付け工事完了
階段に板がつきました♪
- 176.2021年07月15日
-

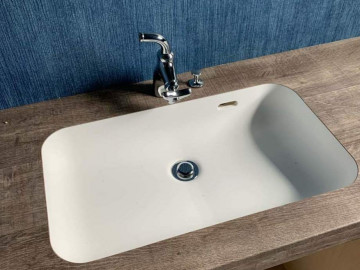

洗面台取付完了
洗面台の取付けと通水が完了しました!
お水が出るようになりました♪
- 177.2021年07月15日
-
器具設置
- 178.2021年07月23日
-
コーキング工事
- 179.2021年07月23日
-
コーキング工事
- 180.2021年07月23日
-
床塗施工
- 181.2021年07月23日
-
床塗施工
- 182.2021年07月23日
-
床塗施工
- 183.2021年07月23日
-
床塗施工
- 184.2021年07月28日
-
照明取り付け工事
- 185.2021年07月29日
-

食洗器(ミーレ)取り付け工事
- 186.2021年08月28日
- 187.2021年08月28日
- 188.2021年08月28日
- 189.2021年08月28日
- 190.2021年09月03日
-

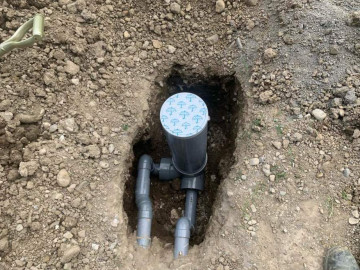

雨水枡設置完了
- 191.2021年09月05日
-
完成見学会
おかげさまで完成見学会を無事開催することができました!
ご来場くださった方、お施主のY様、ありがとうございます!
- 192.2021年09月05日
-
完成見学会
- 193.2021年09月05日
-
完成見学会
- 194.2021年09月05日
-
完成見学会
- 195.2021年09月22日
-
お引渡し
Y様、本当におめでとうございます!!
これからも末永いお付き合いをよろしくお願いいたしますm(__)m
