完工例:完成までの記録
地域別|牧之原市
A様のおうち
牧之原市

建築中レポート
- 1.2024年08月31日
-

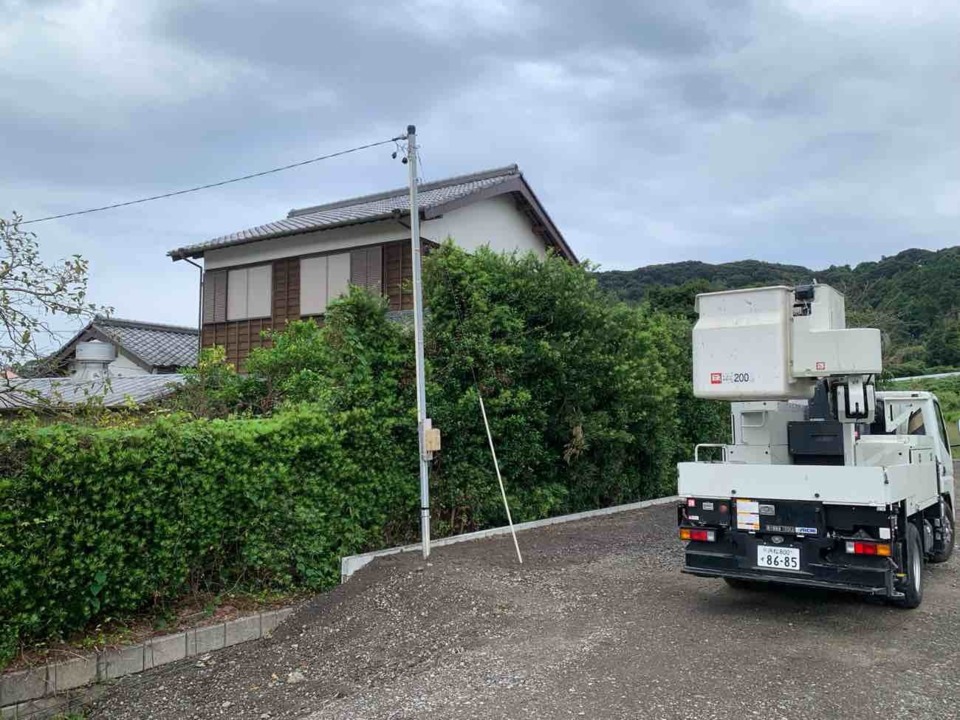

草刈り
- 2.2024年09月06日
-

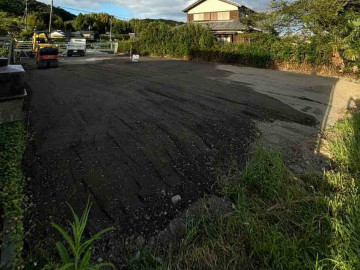

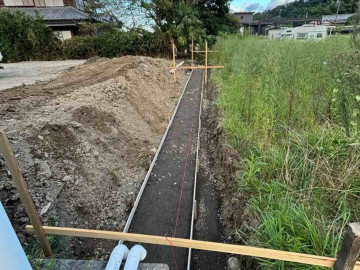

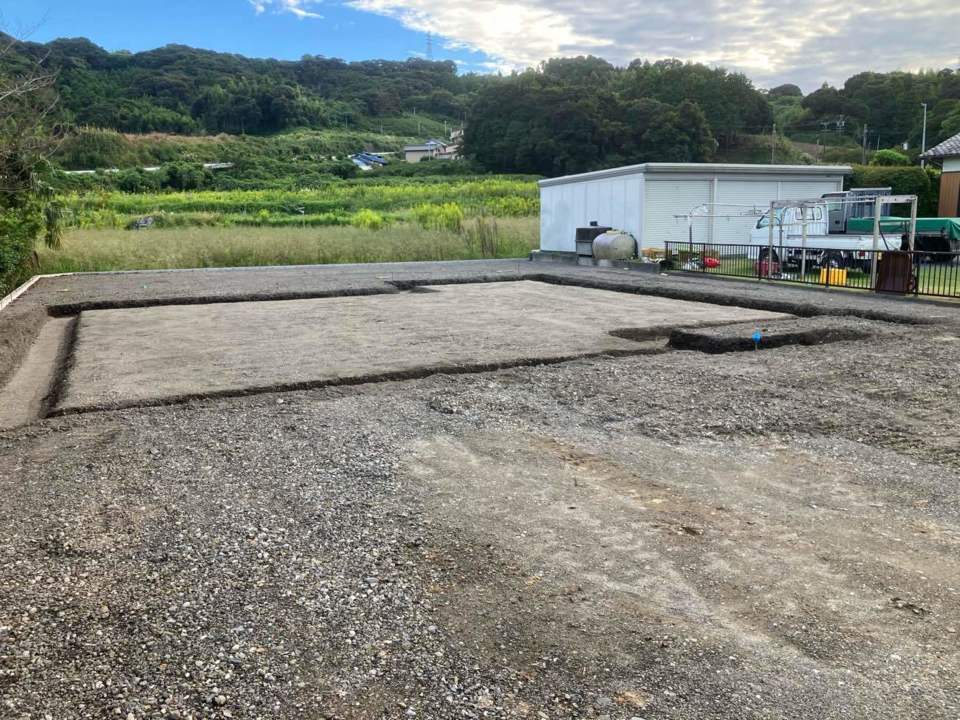

盛土 途中経過
- 3.2024年09月09日
-

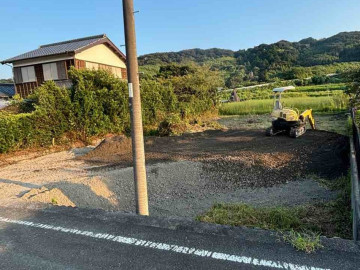

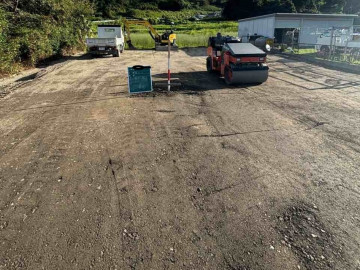

造成工事
- 4.2024年09月10日
-
盛土 途中経過
- 5.2024年09月11日
-
南側ブロック、掘削砕石転圧完了
- 6.2024年09月13日
-
南側ブロック積 東側ブロックベース打設
- 7.2024年09月18日
-
ブロック積完了
- 8.2024年09月20日
-

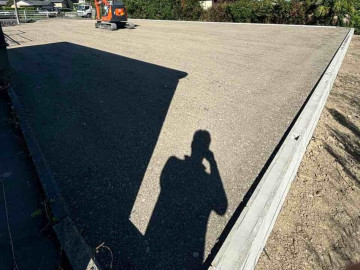

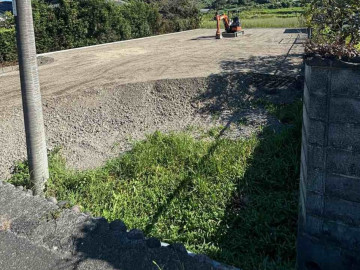

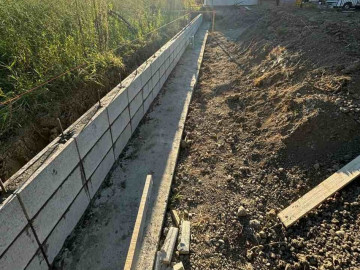

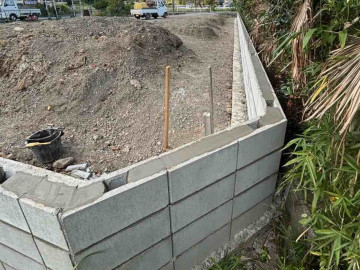

造成工事完了
- 9.2024年09月20日
-
造成工事完了
- 10.2024年09月30日
-
仮設電気完了
- 11.2024年10月02日
-
地鎮祭
- 12.2024年10月02日
-
地鎮祭
- 13.2024年10月02日
-
地鎮祭
- 14.2024年10月07日
-

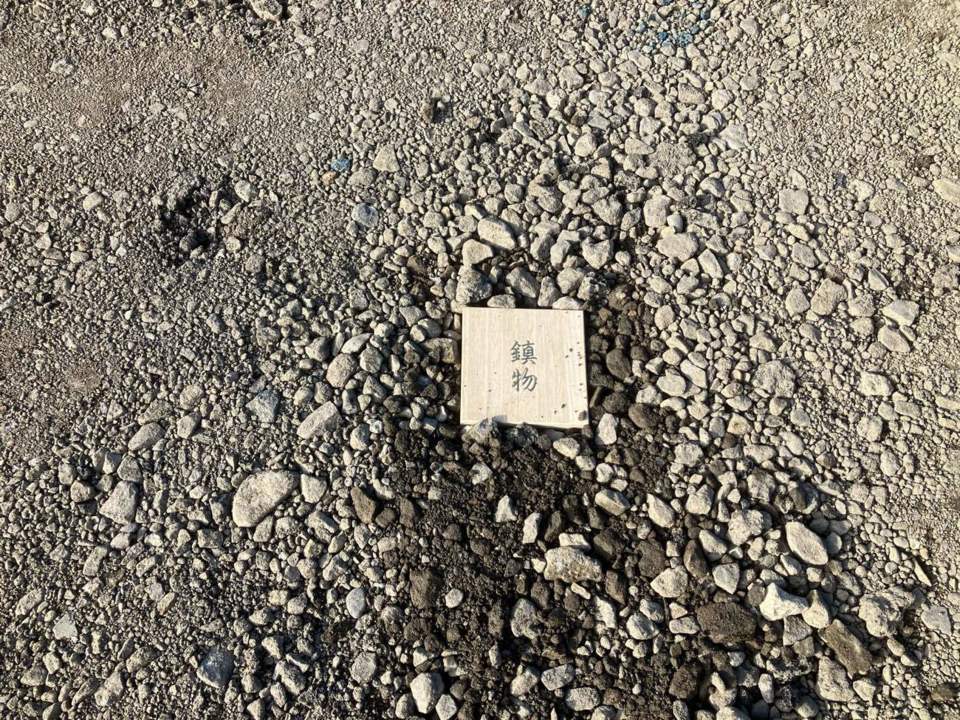

鎮物
- 15.2024年10月07日
-

床付け・砕石基礎
- 16.2024年10月09日
-
ターミダンシート
ターミダンシート:シロアリ対策・防湿・耐候
永太建工では、シロアリや他の虫を寄せ付けないために忌避性・即効性・残効性全ての性質を持つビフェントリンを使用しているターミダンシートを標準仕様にしています☆
ベタ基礎の下にシートを入れることでシロアリを忌避し、シロアリから大切なお家を守ります。
- 17.2024年10月09日
-

捨てコン打設完了
- 18.2024年10月11日
-

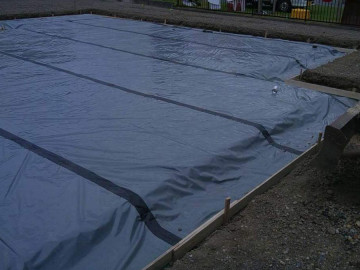

プレ配管完了
- 19.2024年10月15日
-

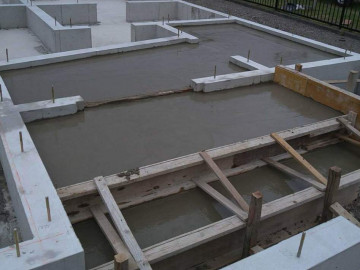

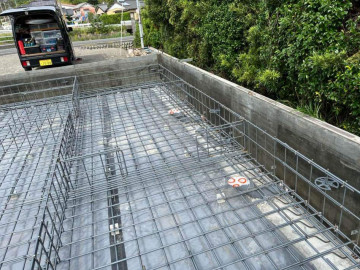

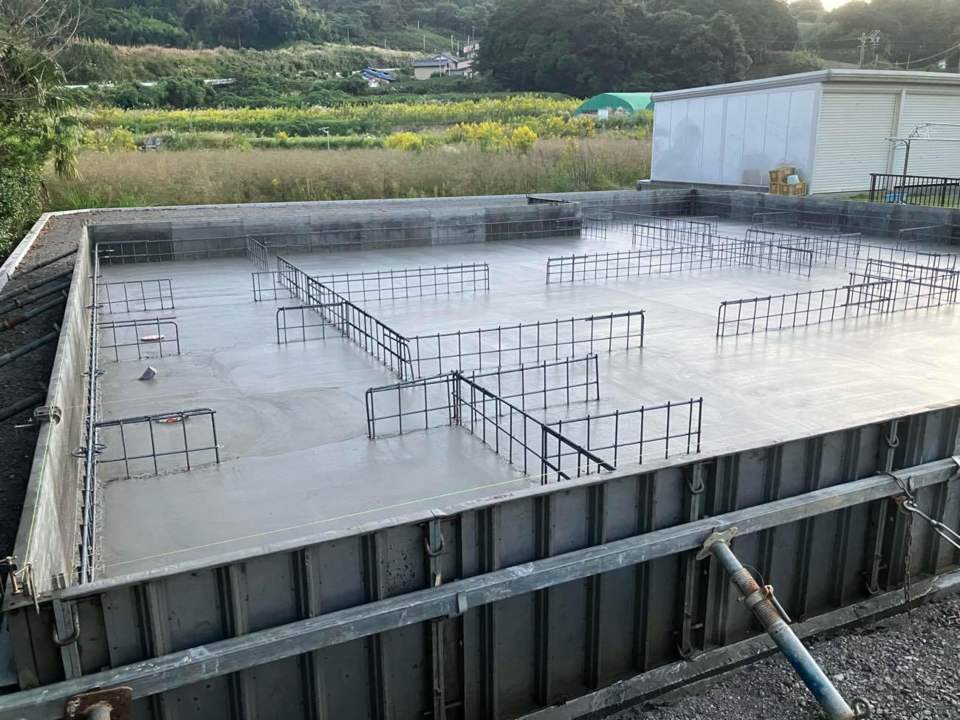

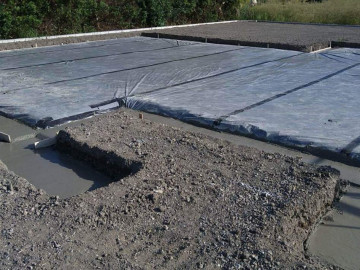

ベタコンクリート打ち完了
- 20.2024年10月16日
-
水道引き込み完了
- 21.2024年10月17日
-
アンカーセット完了・型枠組み作業
- 22.2024年10月19日
-

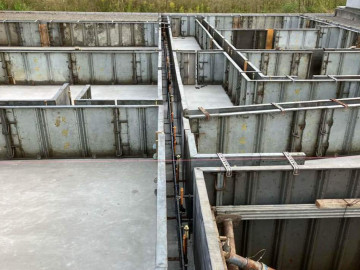

布コンクリート打設完了

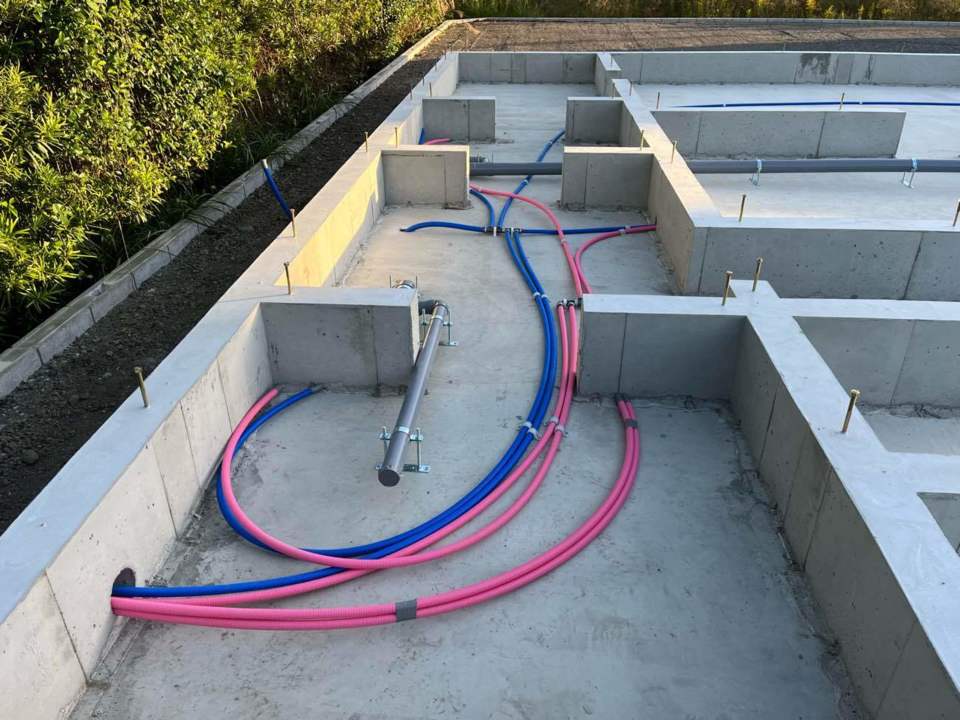

- 23.2024年10月21日
-

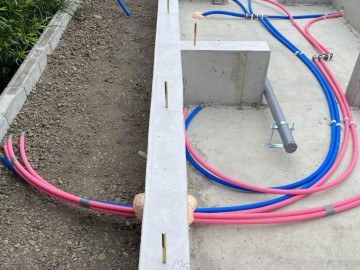

土間転がし配管完了
- 24.2024年10月22日
-

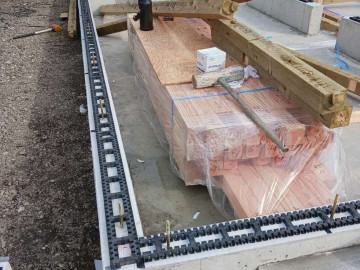

防蟻ウレタン施工、土台墨出し完了
- 25.2024年10月23日
-
脱型、埋め戻し、玄関下地コンクリート打設完了
- 26.2024年10月24日
-
基礎パッキン
JOTO基礎パッキン
腐れやシロアリを寄せ付けず、わずかな基礎の不陸があっても、調整板があるから心配無用です★
耐久性に優れ、スベリに対して安全性は、日本唯一の実験で証明済みです。
- 27.2024年10月24日
-
防蟻シート
- 28.2024年10月27日
-

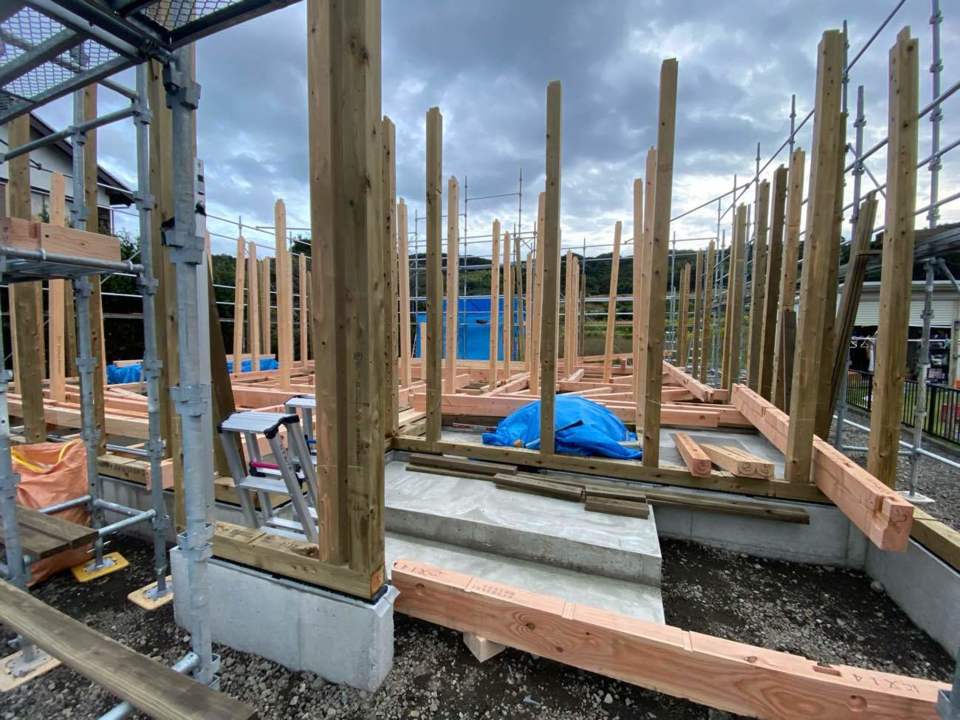

土台据え完了、構造材搬入完了
- 29.2024年10月28日
-
建前前段取り
- 30.2024年10月29日
-

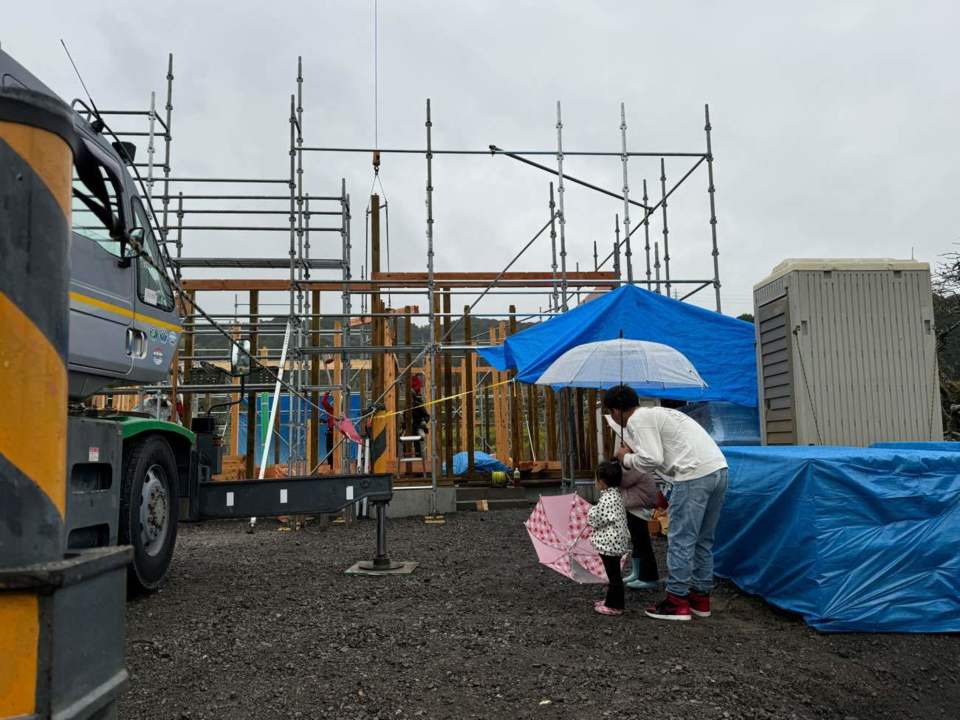

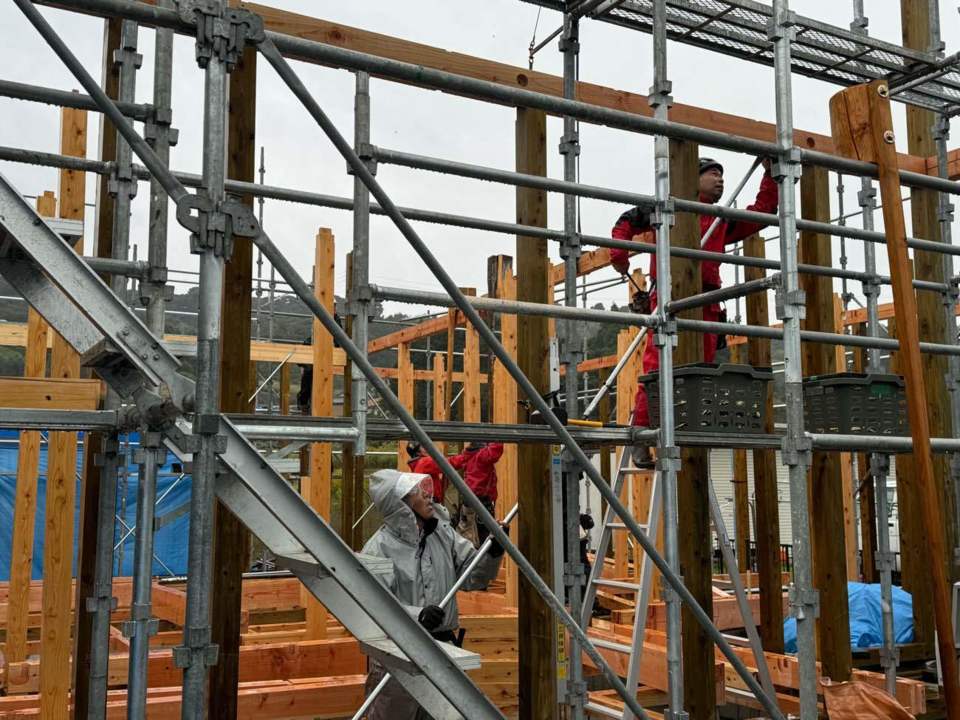

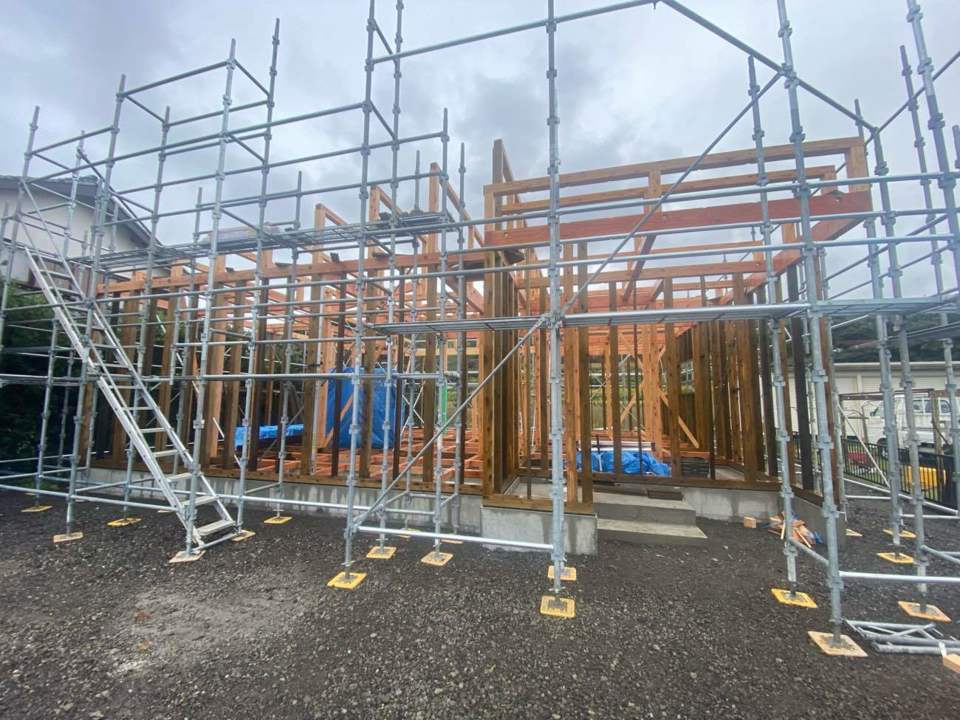

上棟
- 31.2024年10月29日
-
上棟
- 32.2024年10月29日
-
上棟
- 33.2024年10月29日
-
上棟
- 34.2024年10月30日
-
上棟2日目
- 35.2024年10月30日
-
上棟2日目
- 36.2024年10月31日
-

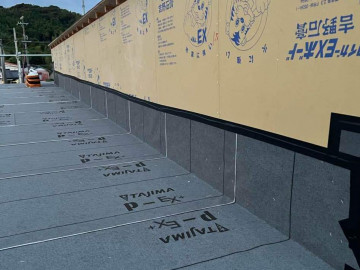

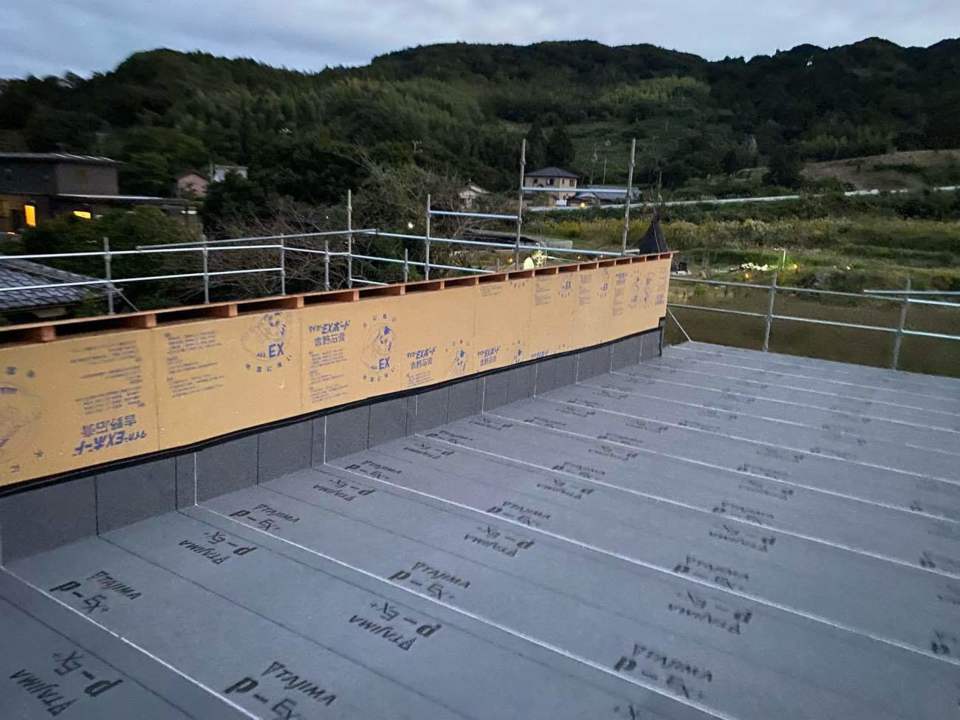

ルーフィング施工
- 37.2024年10月31日
-
面材施工
- 38.2024年11月03日
-
手形式

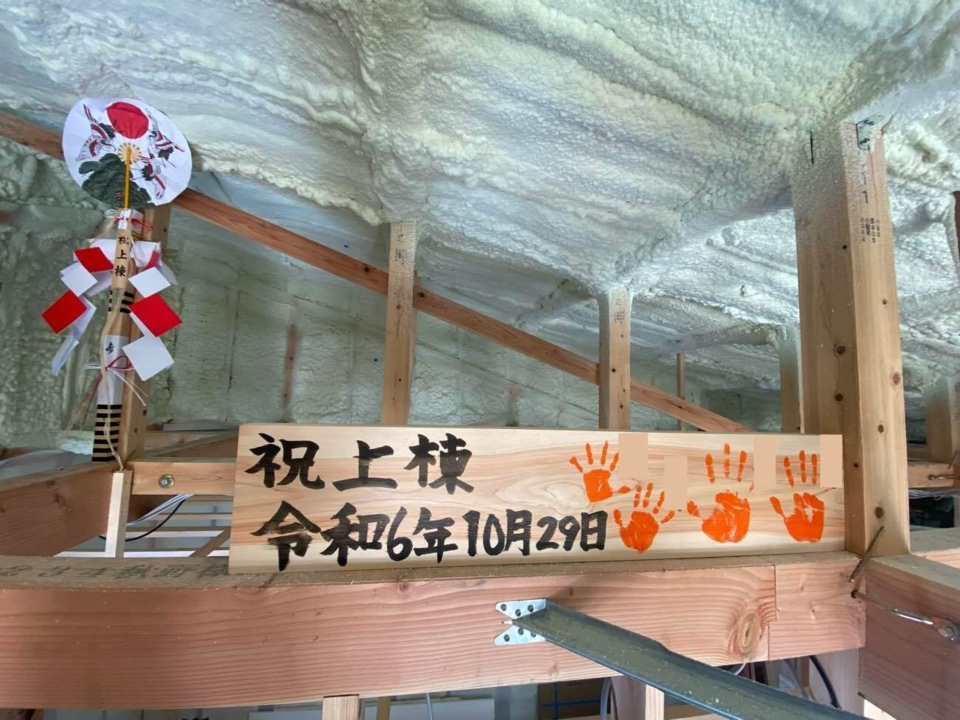

- 39.2024年11月03日
-
手形式
- 40.2024年11月03日
-
手形式
わたしもがんばったよ〜!★
- 41.2024年11月04日
-

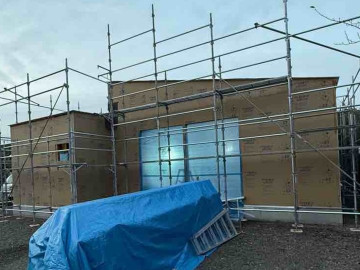

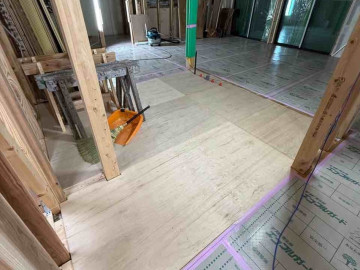

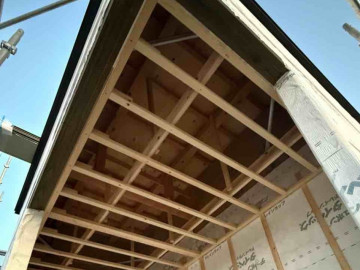

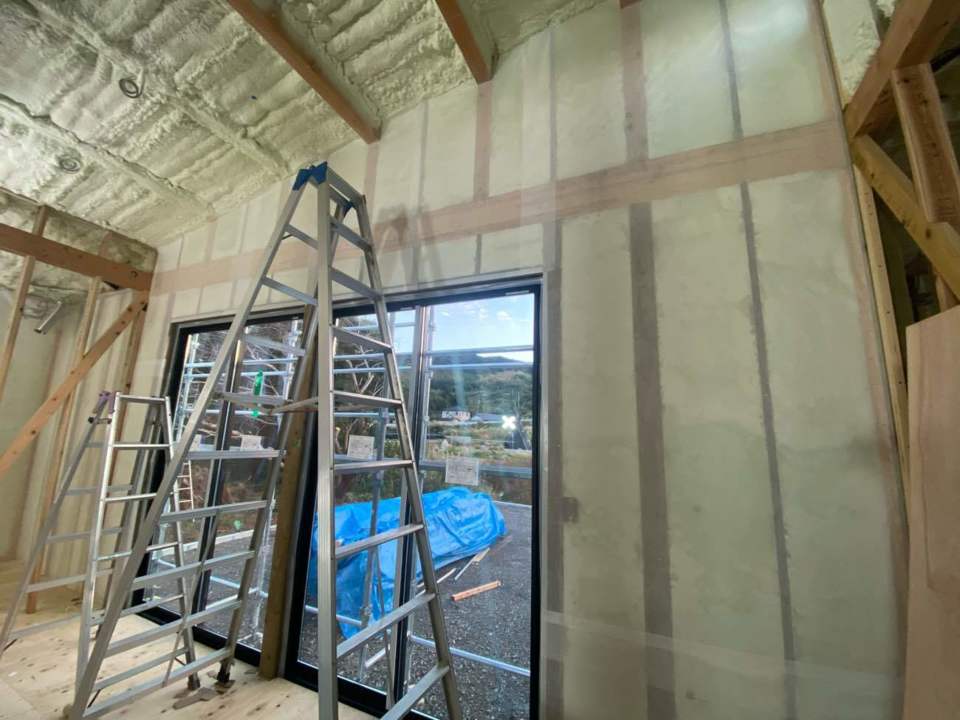

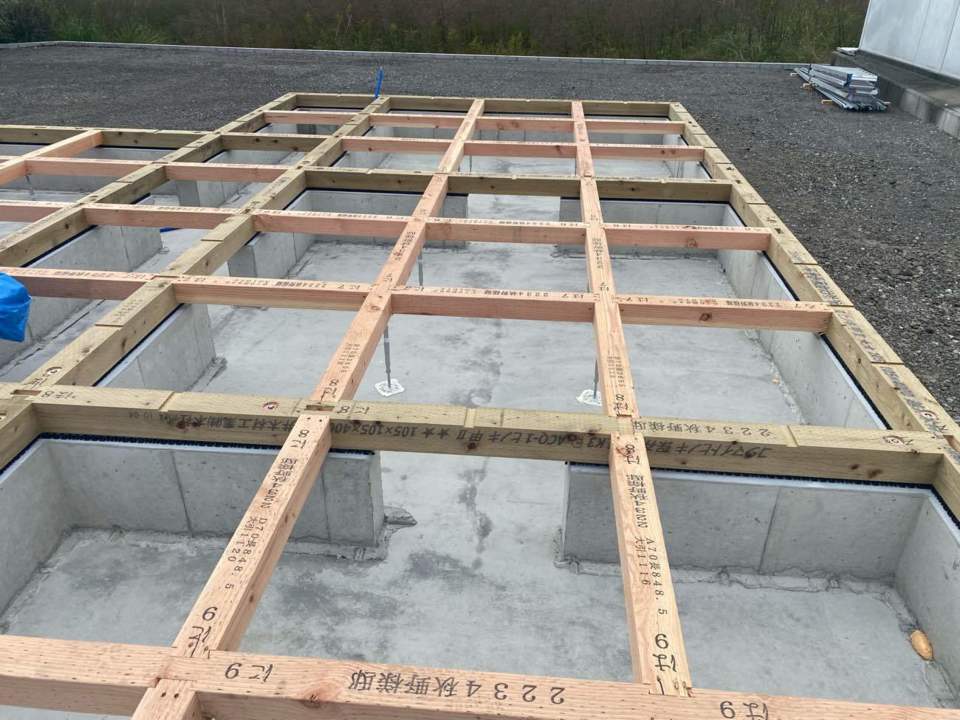

床断熱 剛床 施工
- 42.2024年11月04日
-

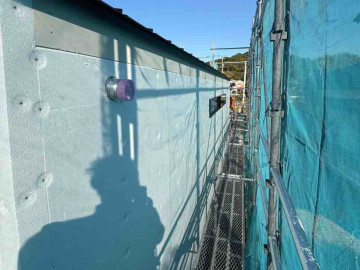

防蟻フォーム
- 43.2024年11月05日
-
金物取り付け
- 44.2024年11月05日
-

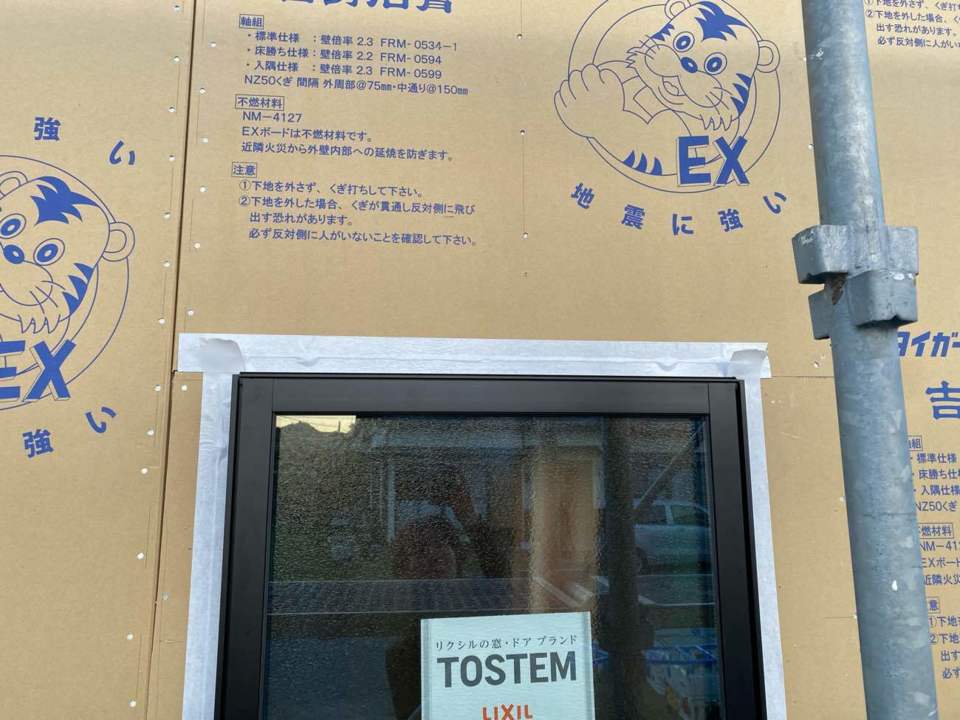

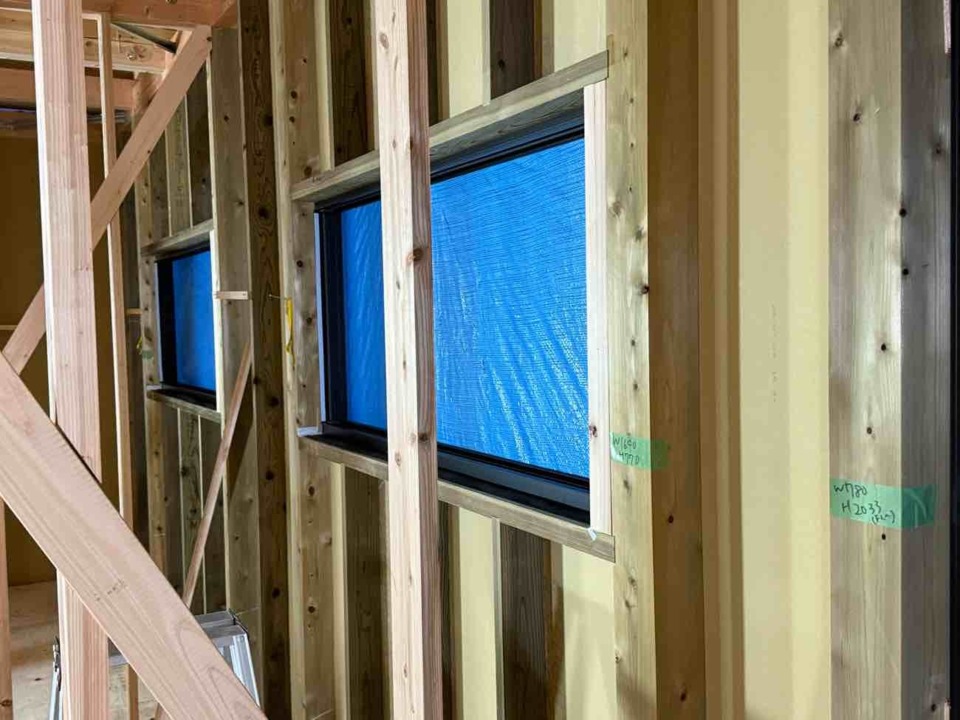

サッシ施工
- 45.2024年11月05日
-
剛床施工
- 46.2024年11月06日
-

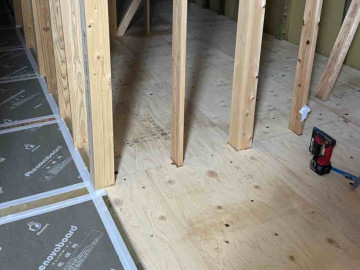

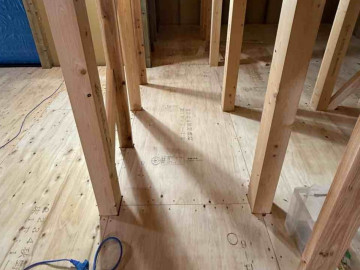

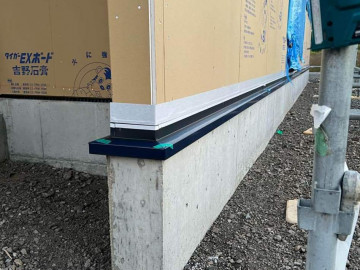

土台水切り施工

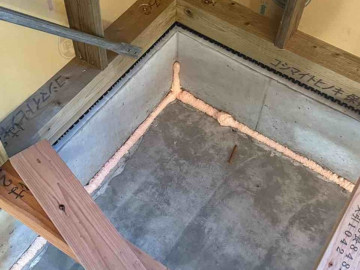

- 47.2024年11月06日
-

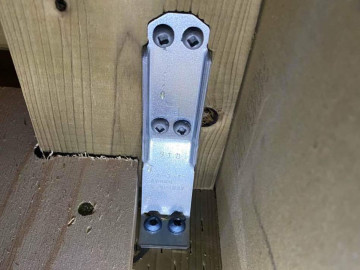

金物取り付け
- 48.2024年11月06日
-
テープ貼り
- 49.2024年11月07日
-

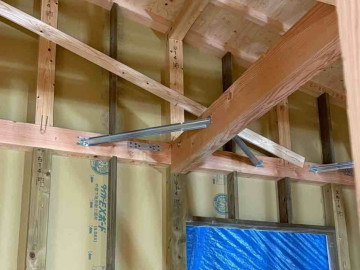

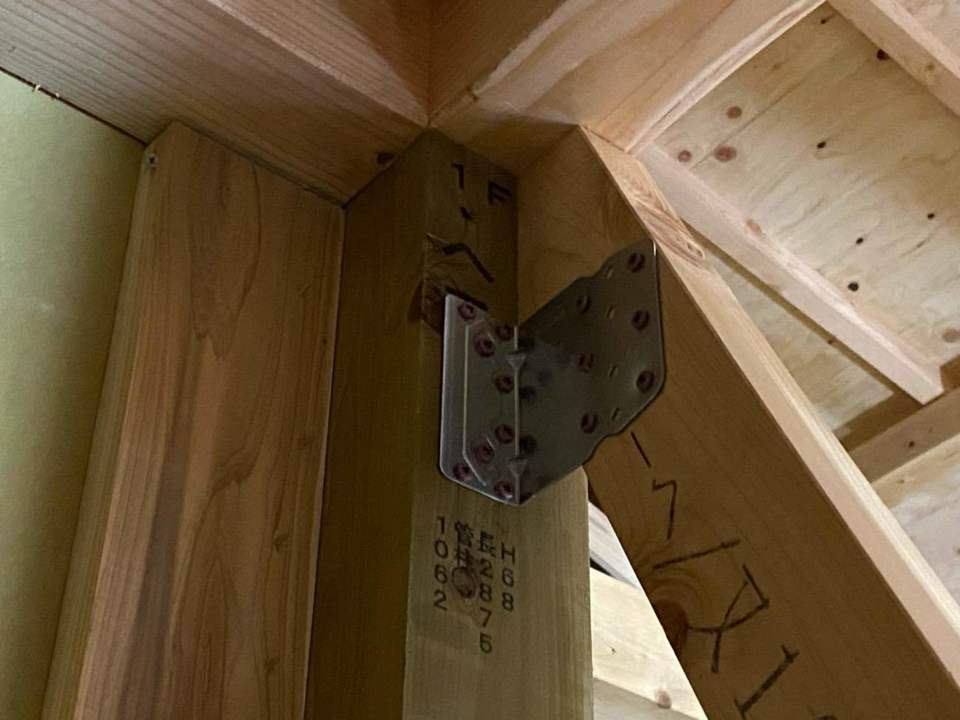

金物取り付け
- 50.2024年11月11日
-
金物取り付け、ダンボール貼り
- 51.2024年11月13日
-
金物取り付け 下地 防水シートの施工
- 52.2024年11月14日
-

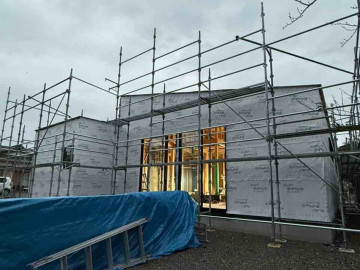

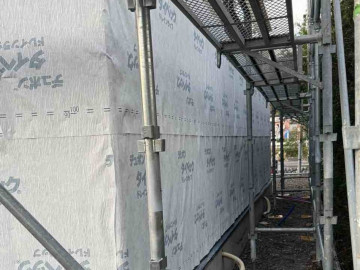

防水シートの施工
- 53.2024年11月14日
-

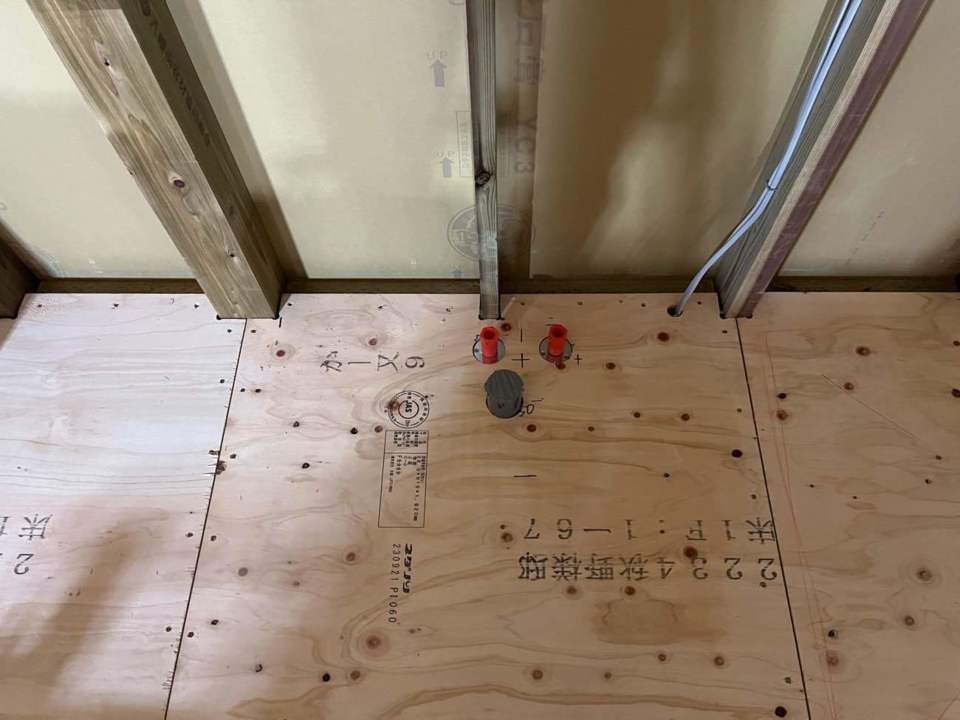

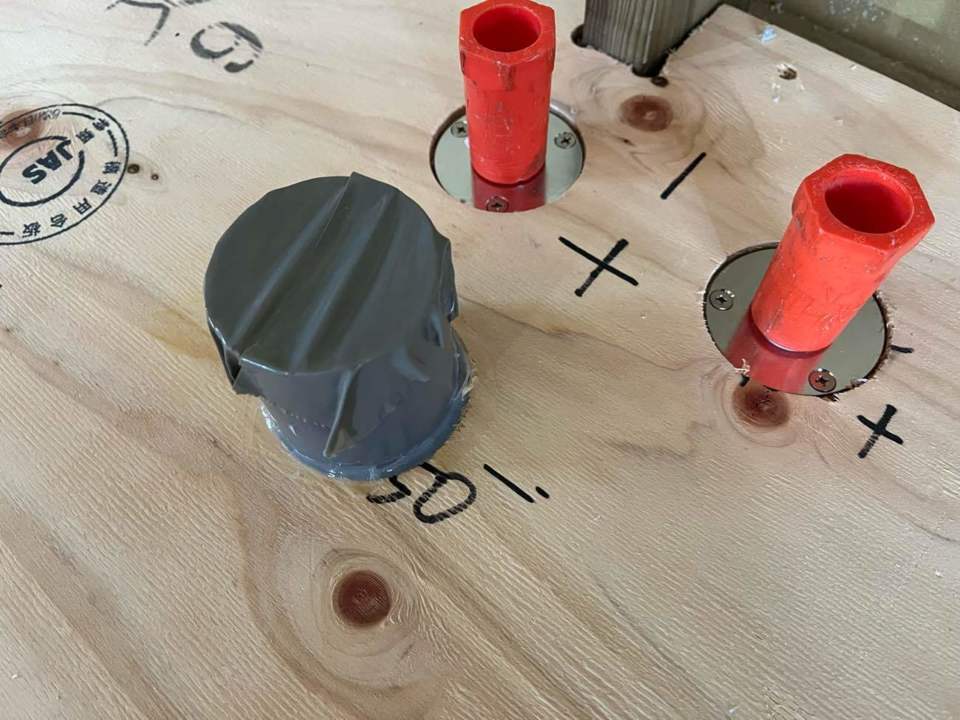

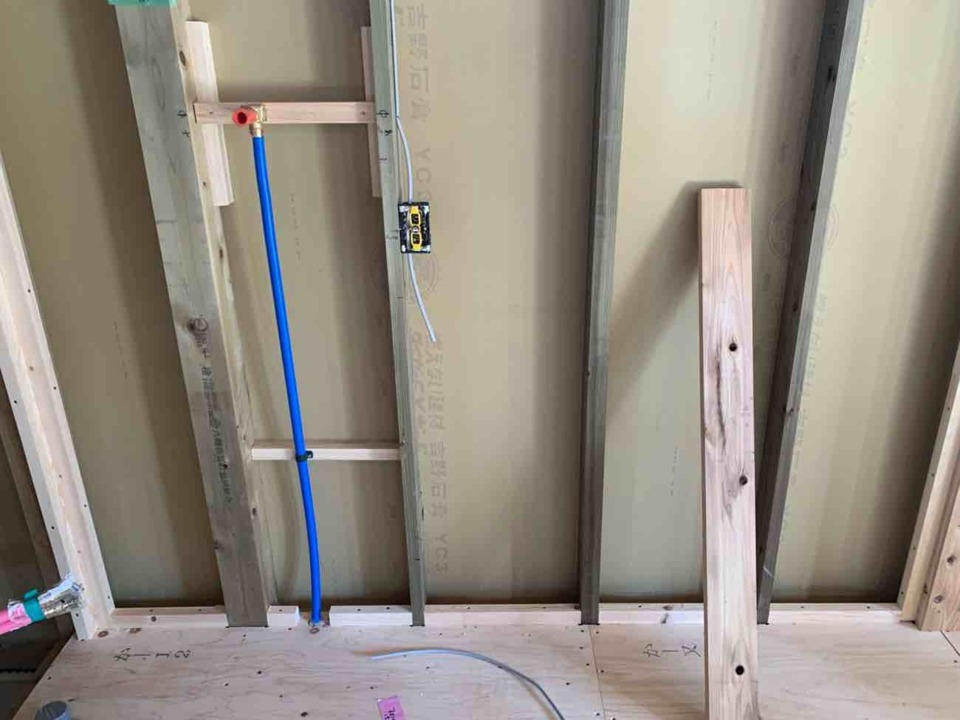

内部配管状況
- 54.2024年11月15日
-
内部配管コーキング
- 55.2024年11月15日
-
水圧テスト完了
- 56.2024年11月16日
-
通気金物、捨て水切り、唐草施工
- 57.2024年11月16日
-

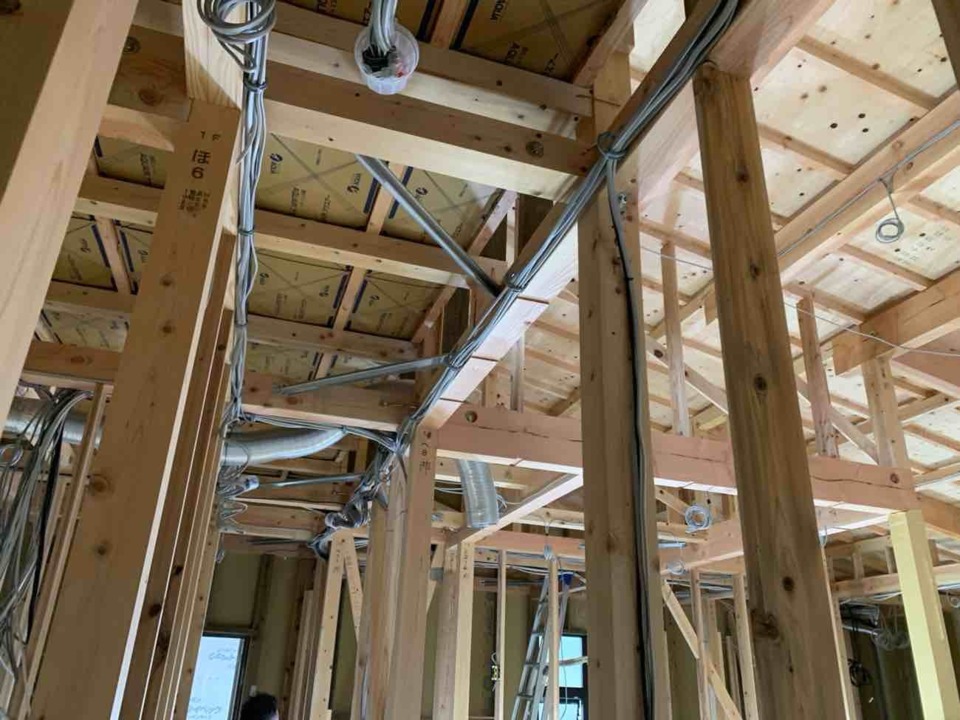

電気配線一時完了
- 58.2024年11月16日
-
壁貫通、防水処理
- 59.2024年11月16日
-

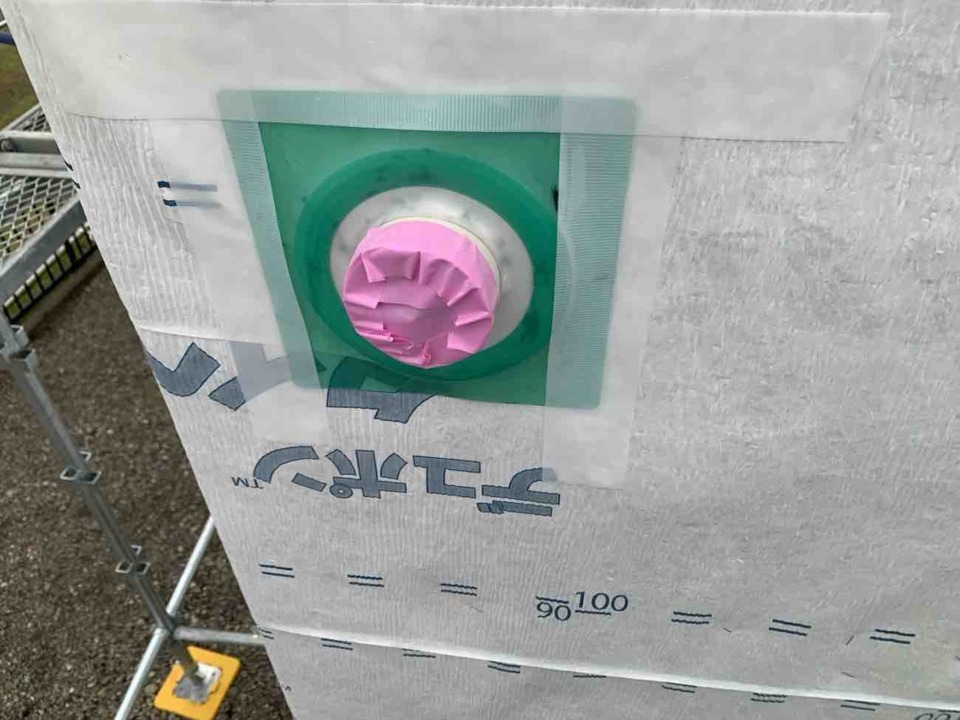

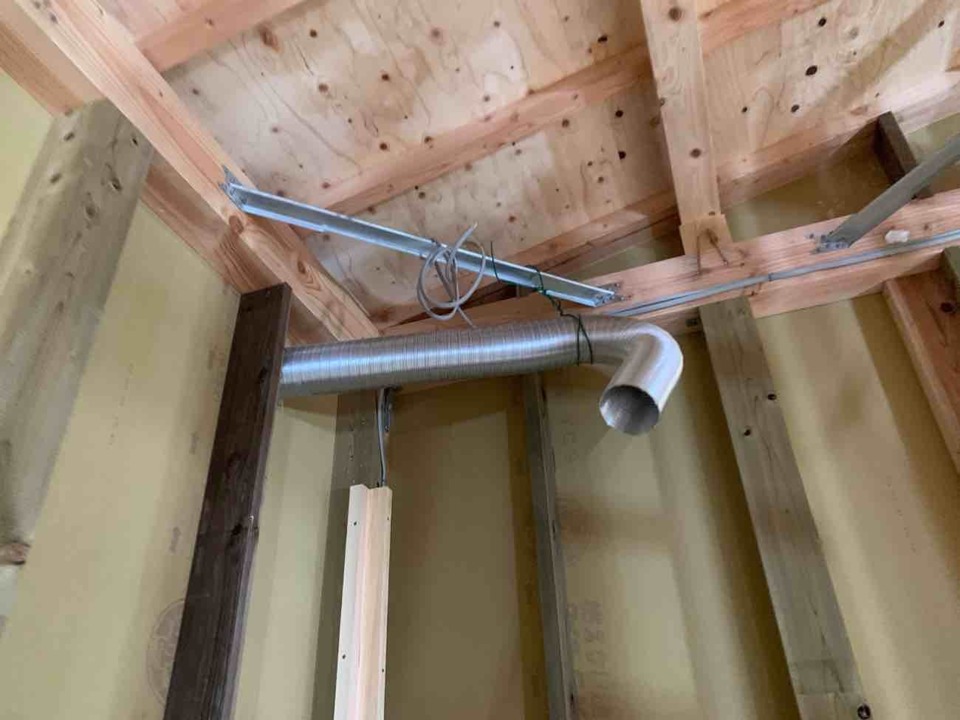

換気扇パイプ勾配状況
- 60.2024年11月16日
-
コーキング処理
- 61.2024年11月16日
-
下地施工
- 62.2024年11月19日
-

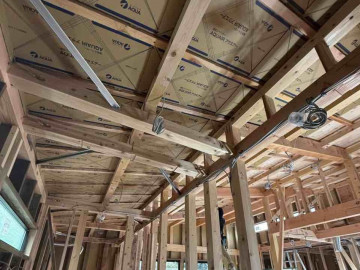

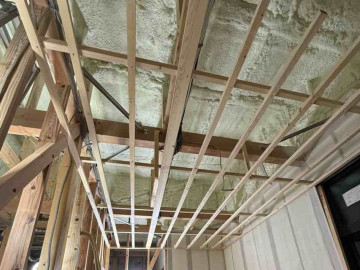

天井通気工事
- 63.2024年11月19日
-

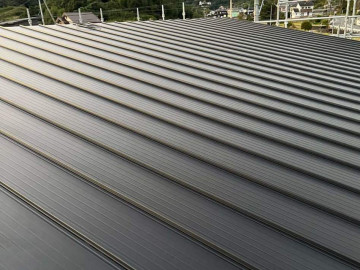

屋根葺き施工途中
- 64.2024年11月19日
-
ダンボール貼り
- 65.2024年11月21日
-

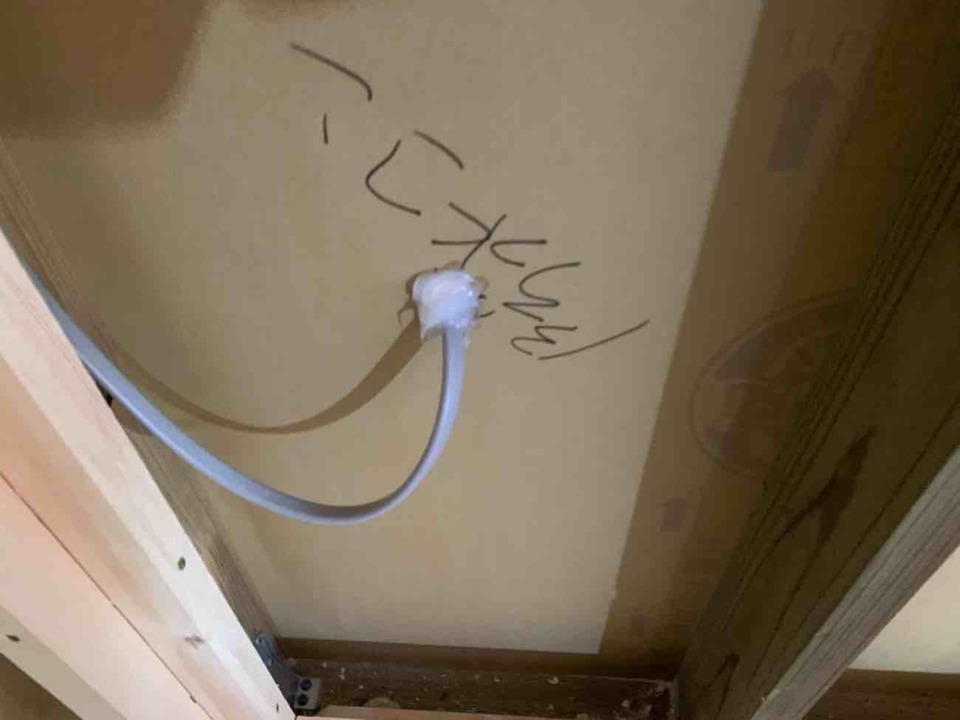

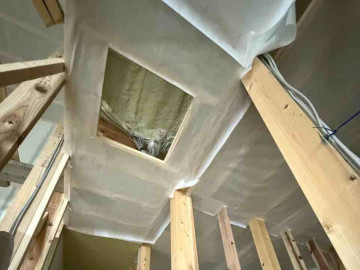

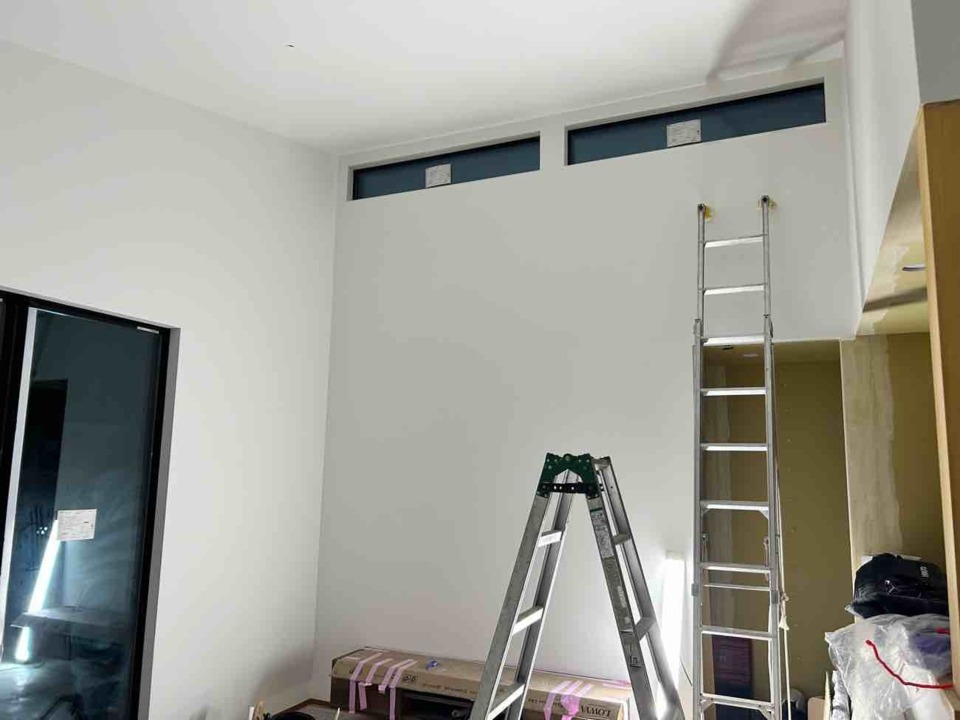

ニッチ 吹き付け準備
- 66.2024年11月21日
-
軒天下地の施工
- 67.2024年11月22日
-

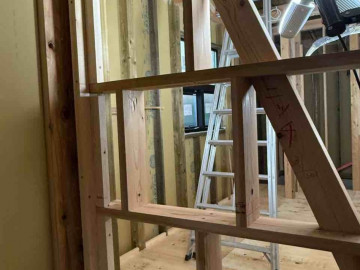

コンセント 高さ修正完了
- 68.2024年11月26日
-

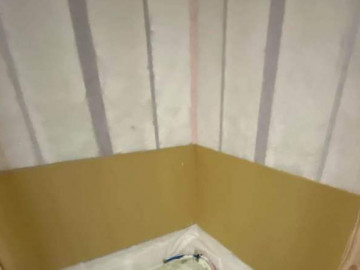

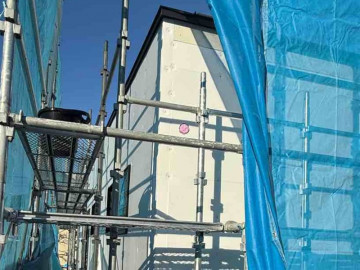

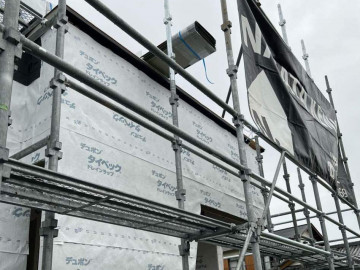

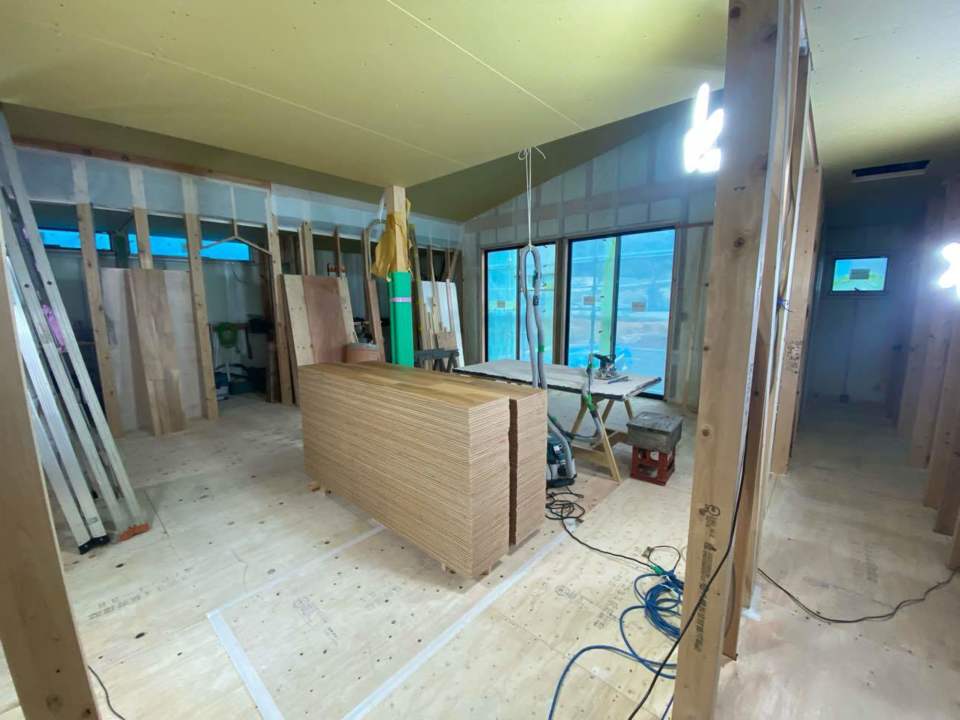

シート貼りボード貼り
- 69.2024年11月27日
-
シート貼りボード貼り
- 70.2024年11月29日
-
ボード貼り、シート貼り
- 71.2024年11月30日
-
玄関軒天外壁工事完了
- 72.2024年12月02日
-

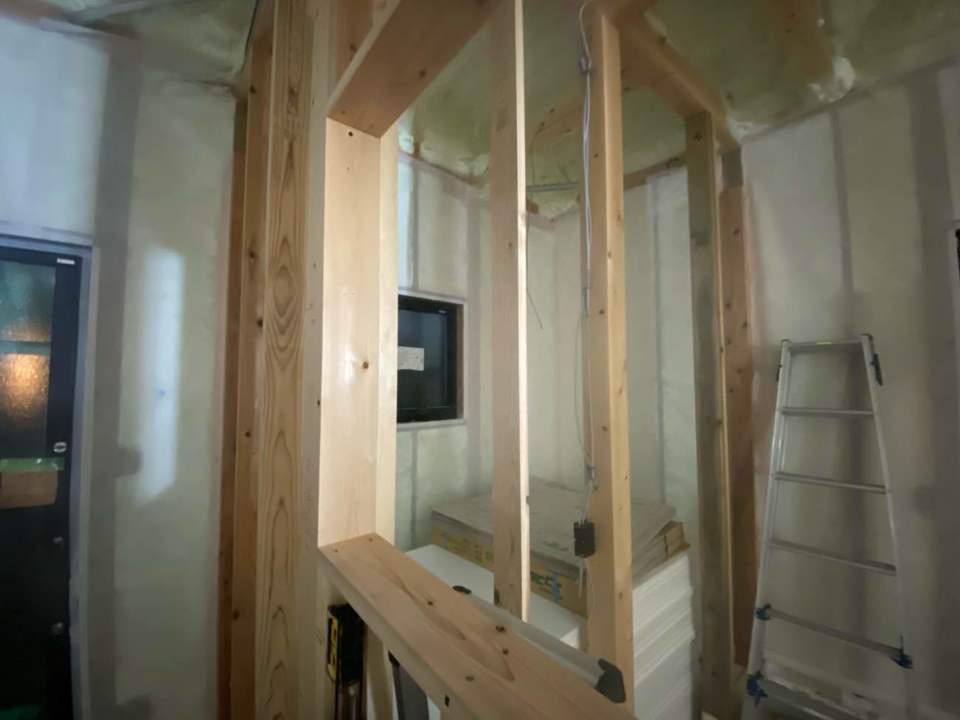

断熱ウォール施工
- 73.2024年12月03日
-
断熱ウォール施工
- 74.2024年12月04日
-

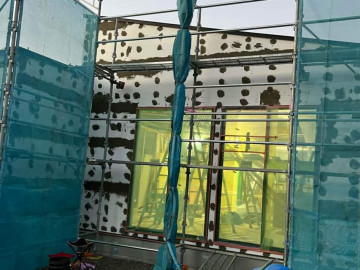

断熱ウォール施工
- 75.2024年12月05日
-
dcpウォール施工完了

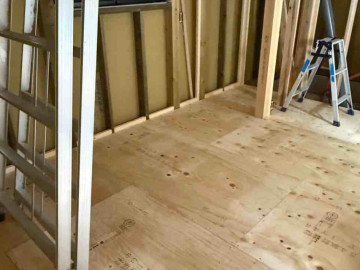

- 76.2024年12月05日
-

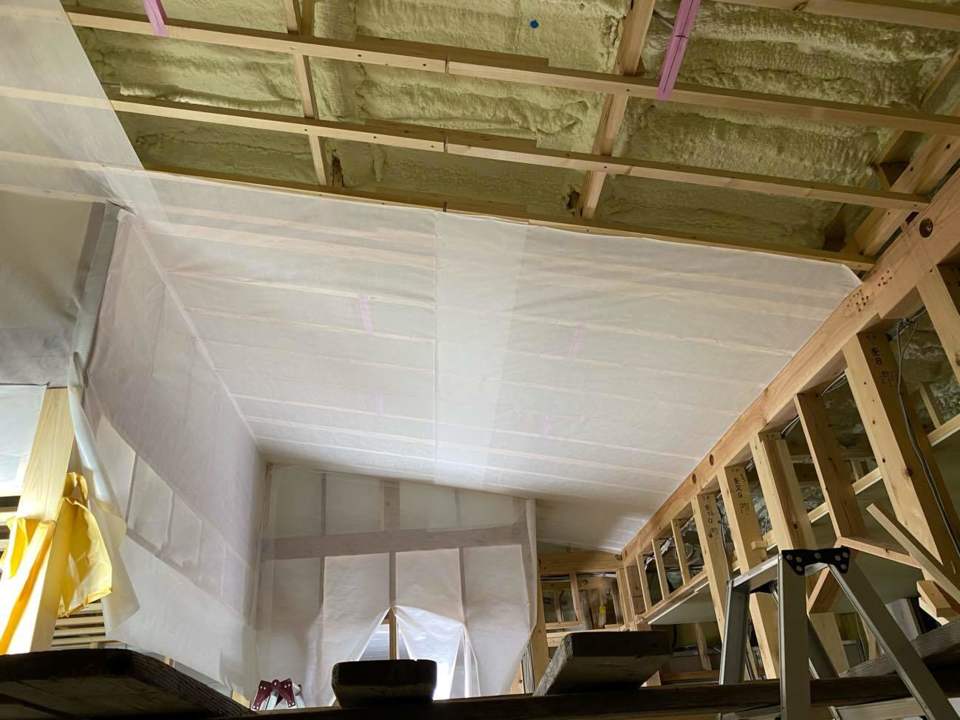

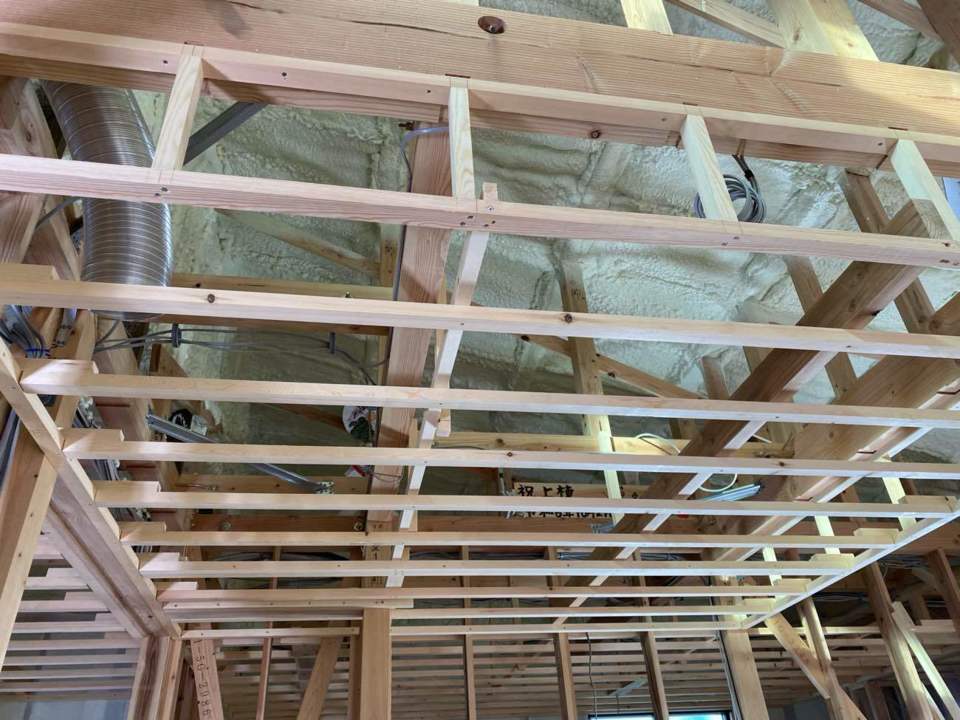

天井下地施工開始
- 77.2024年12月06日
-

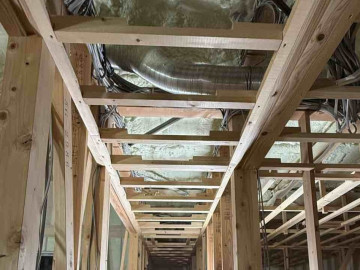

天井下地施工

- 78.2024年12月10日
-

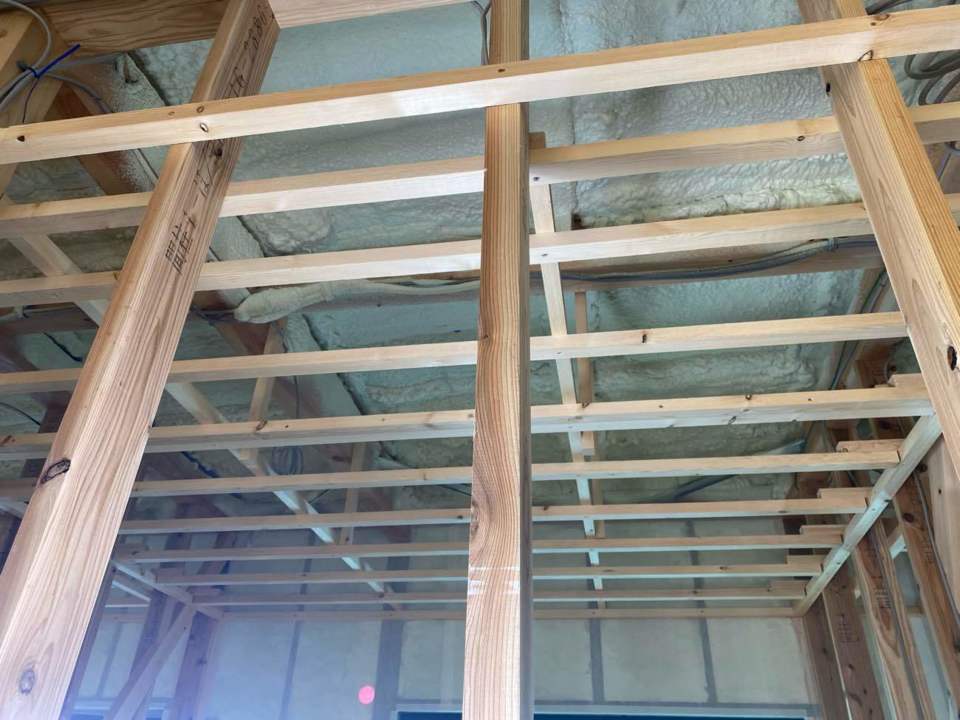

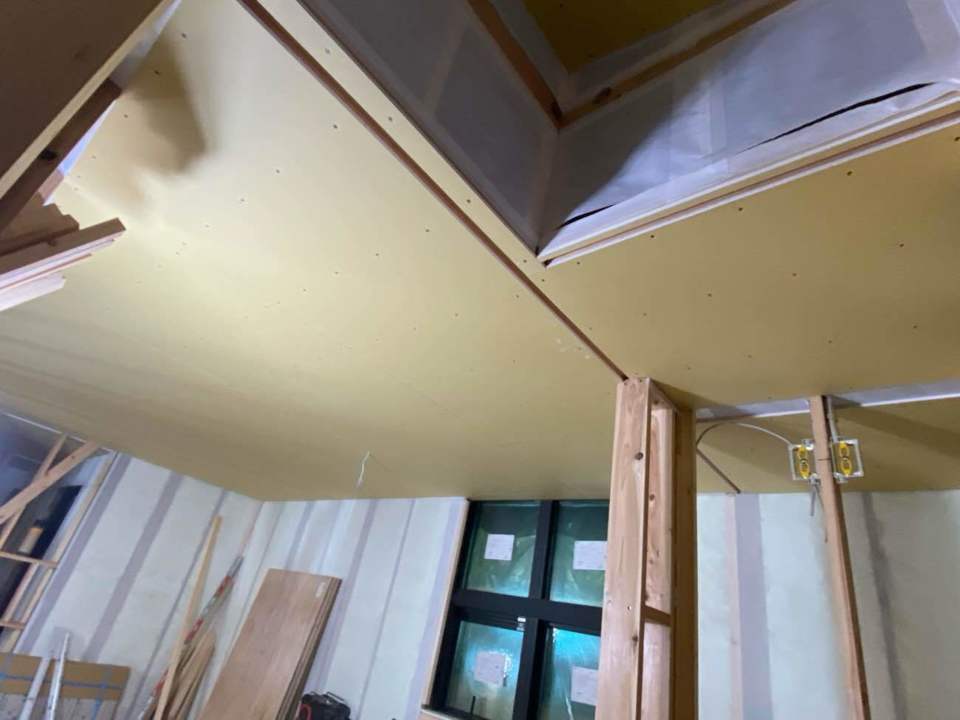

天井下地組み
- 79.2024年12月11日
-
子供部屋天井下地組み
- 80.2024年12月11日
-
天井下地の施工
- 81.2024年12月11日
-
玄関、子供部屋、廊下天井下地組み
- 82.2024年12月13日
-

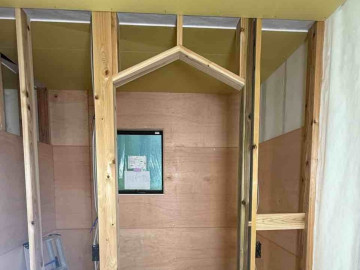

キッチン上天井下地
- 83.2024年12月14日
-
子供部屋シート貼り
- 84.2024年12月14日
-
天井下地の施工

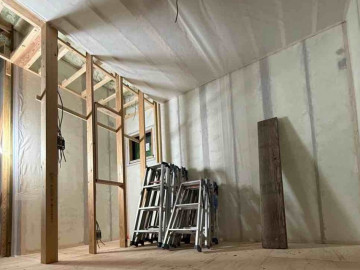

- 85.2024年12月16日
-
脱衣室、洗面所、ウォークインクローゼットボード貼り、子供部屋、趣味部屋シート貼り
- 86.2024年12月16日
-

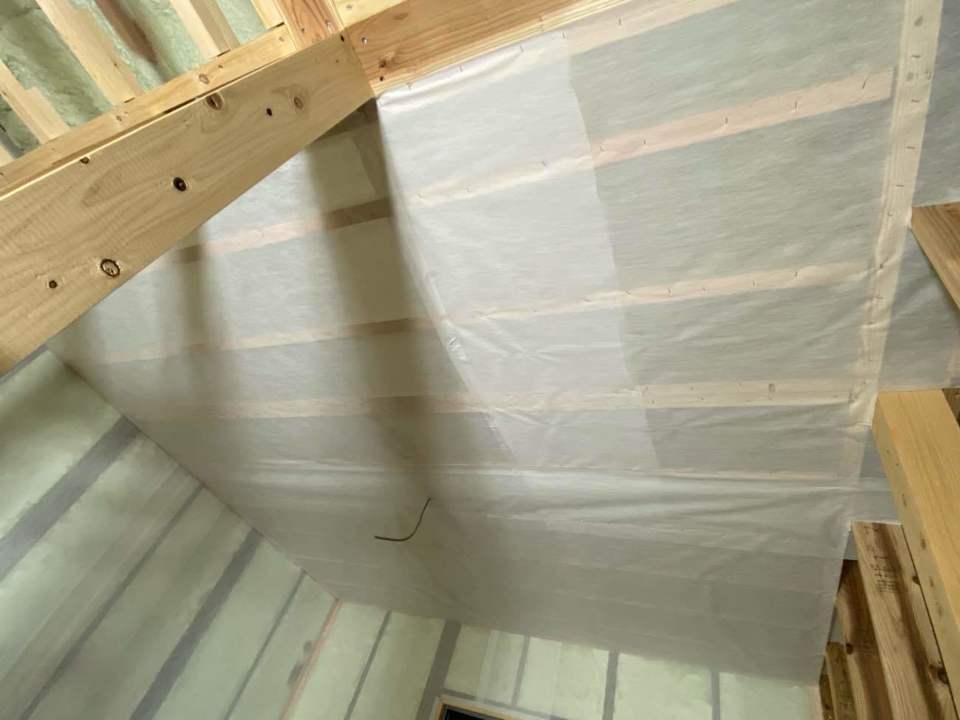

防湿シート貼り
- 87.2024年12月16日
-
シート プラスター貼り
- 88.2024年12月16日
-
外壁下地調整
- 89.2024年12月17日
-

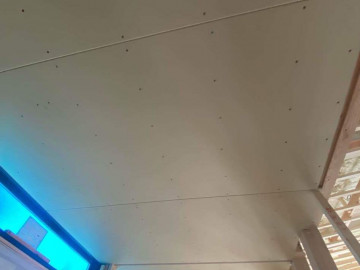

天井プラスターボード貼り完了
- 90.2024年12月18日
-
床貼り前段取り
- 91.2024年12月19日
-
かまち取り付け
- 92.2024年12月19日
-
フロア施工
- 93.2024年12月20日
-
フロア 下地 プラスターボードの施工

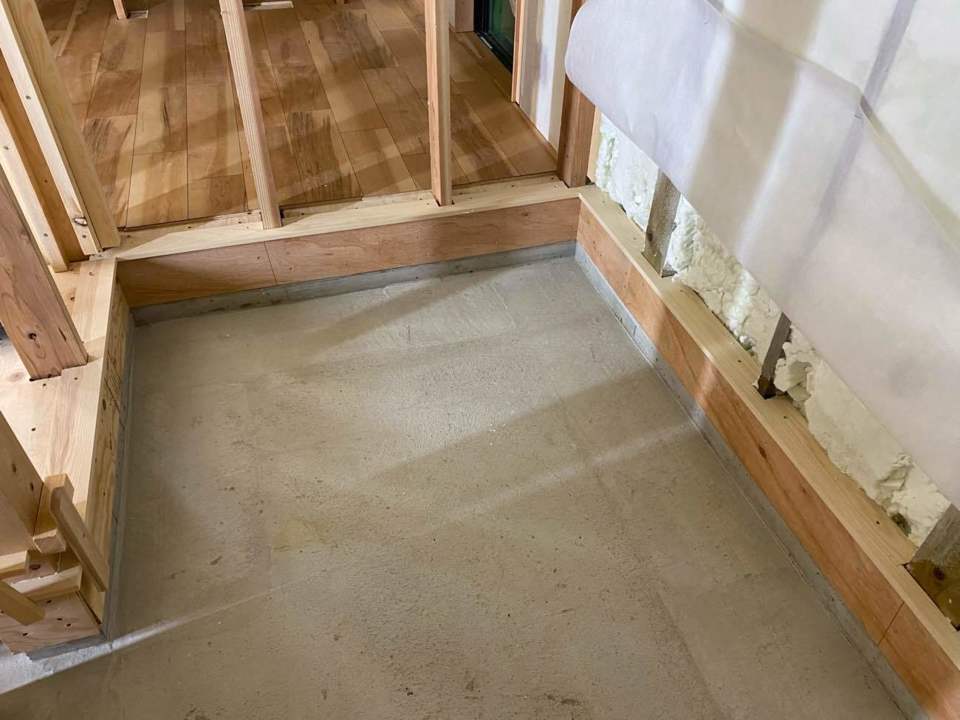

- 94.2024年12月21日
-
リビング フロア プラスター シューズクローク ベース 施工
- 95.2024年12月23日
-
フロア施工
- 96.2024年12月23日
-
布施状況

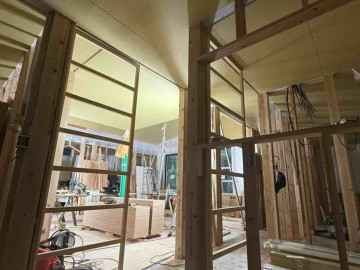

- 97.2024年12月24日
-
フロア施工
- 98.2024年12月24日
-

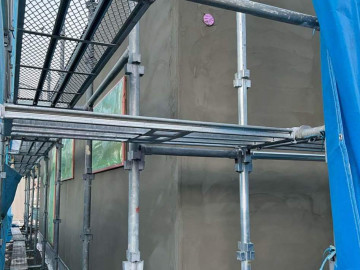

中塗り状況

- 99.2024年12月25日
-

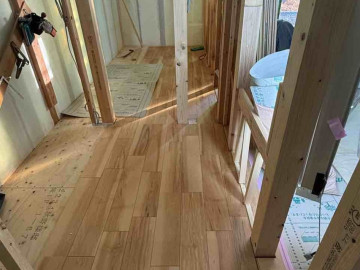

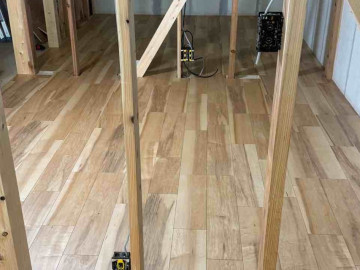

フロア施工
- 100.2024年12月26日
-

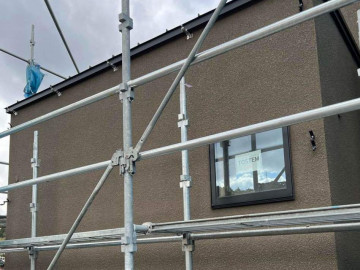

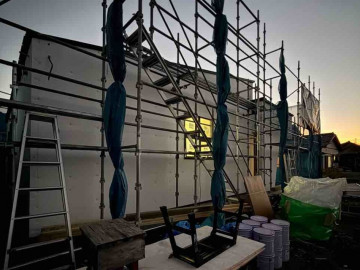

外壁吹付施工
A様邸の外壁は「DCPWALL」を採用

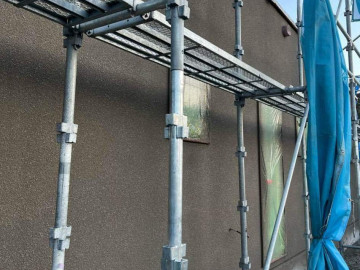

- 101.2024年12月27日
-
吹付終了
- 102.2024年12月27日
-
トイ施工
- 103.2025年01月06日
-

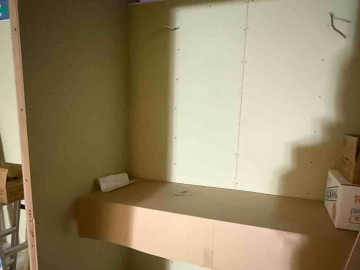

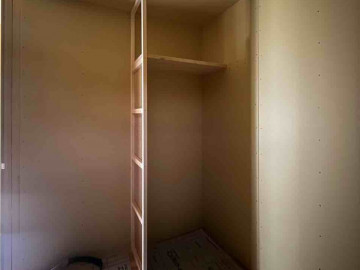

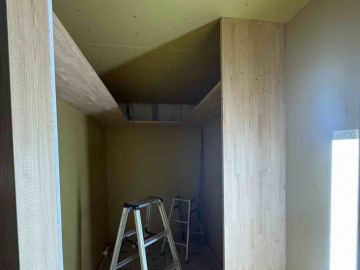

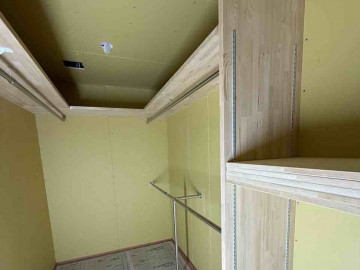

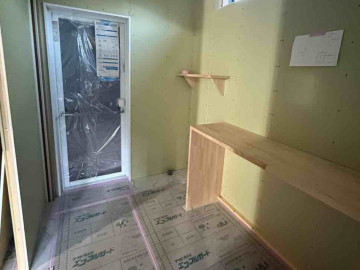

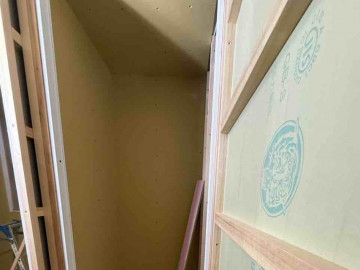

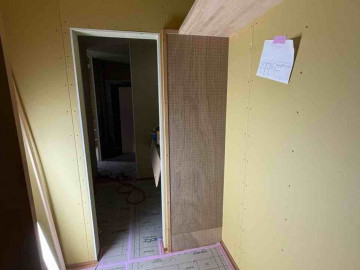

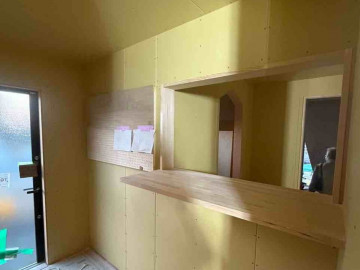

WICプラスターボード 棚 施工
- 104.2025年01月07日
-
寝室 子供部屋 プラスター 棚 施工
- 105.2025年01月08日
-
板金、トイ工事完了
- 106.2025年01月08日
-
子供部屋 寝室 作業部屋 のプラスター 棚 施工
- 107.2025年01月09日
-

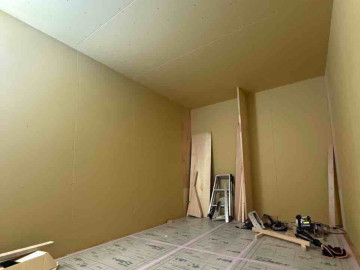

プラスターボード 枠の取り付け
- 108.2025年01月10日
-

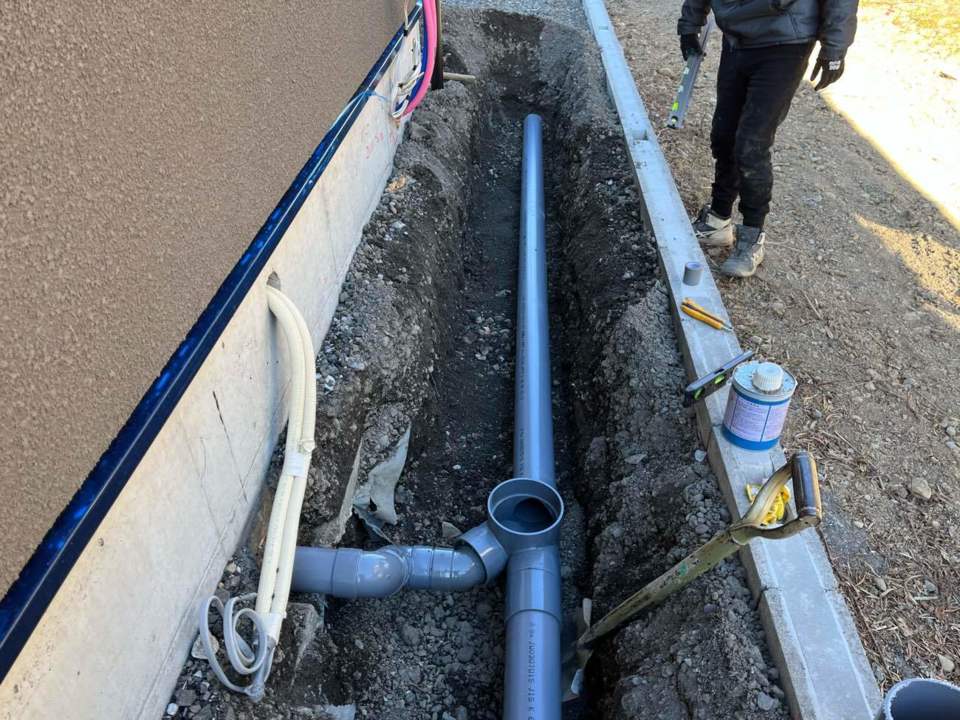

外部水道工事
- 109.2025年01月10日
-
プラスターボード 枠 洗面台 の施工
- 110.2025年01月11日
-

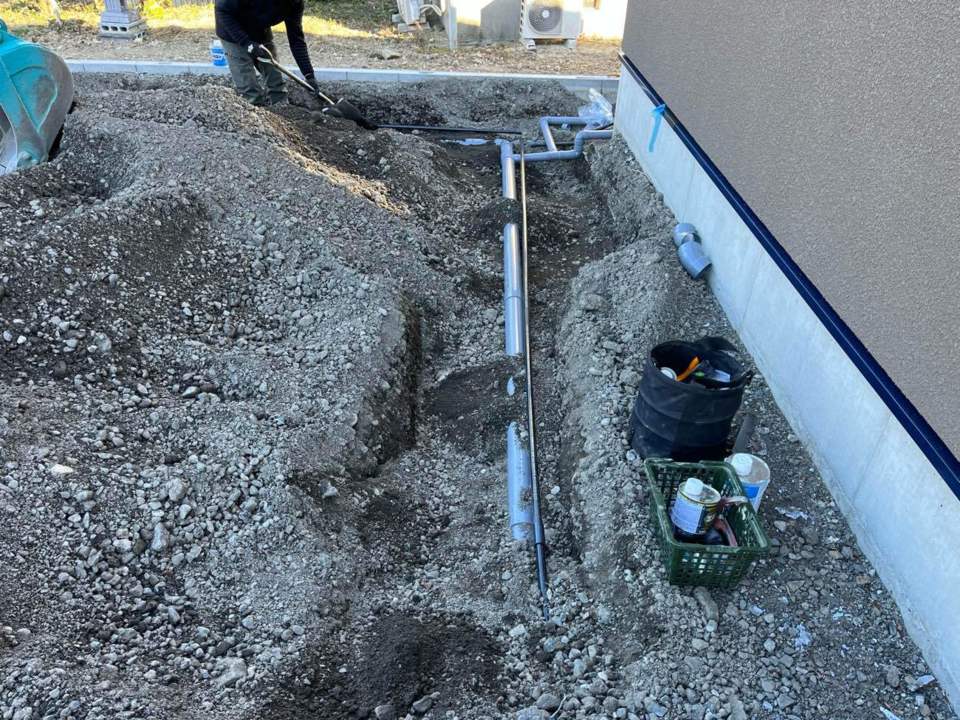

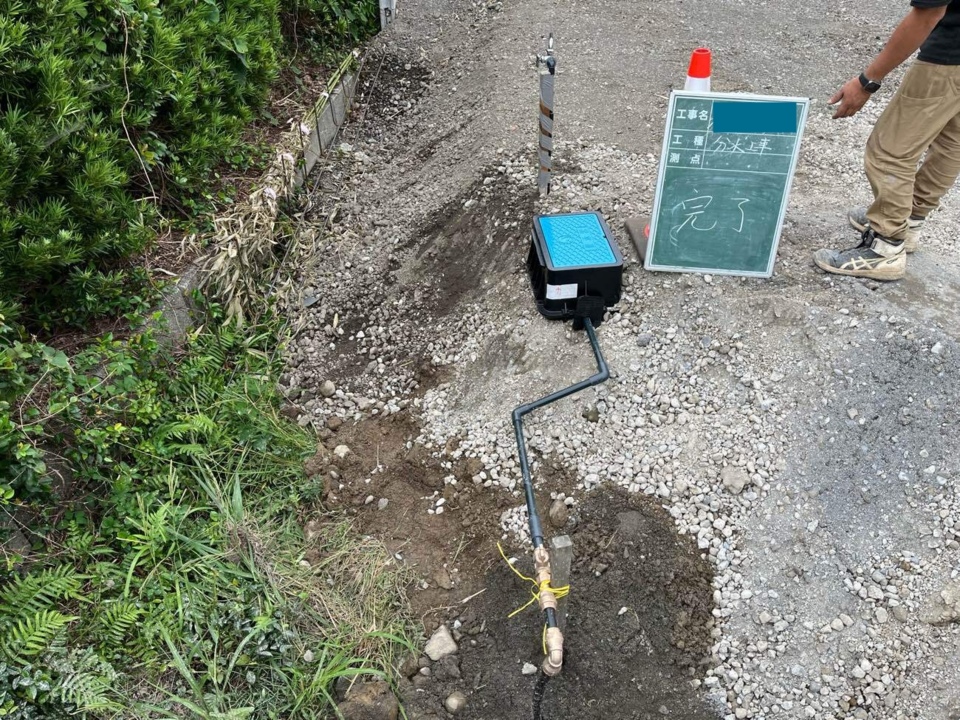

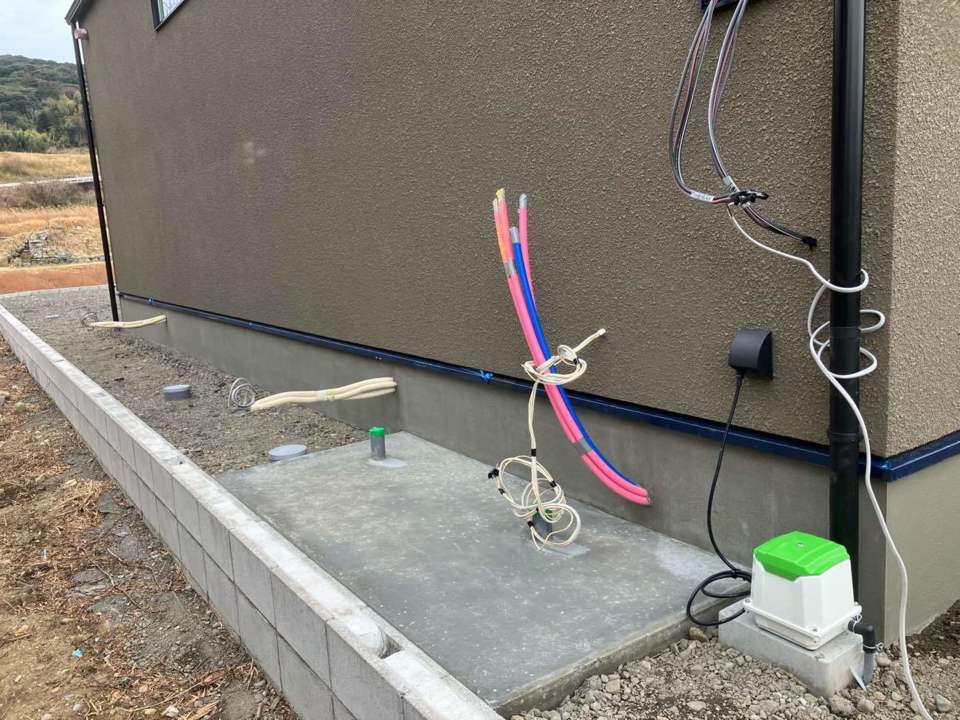

外部水道工事浄化槽手前まで配管完了
- 111.2025年01月11日
-
プラスターボード 下地 棚の施工
- 112.2025年01月14日
-
プラスターボード 棚の施工
- 113.2025年01月16日
-

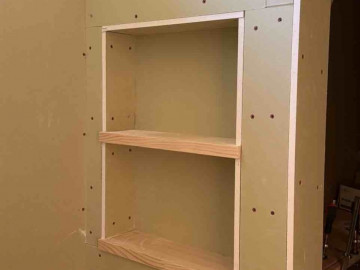

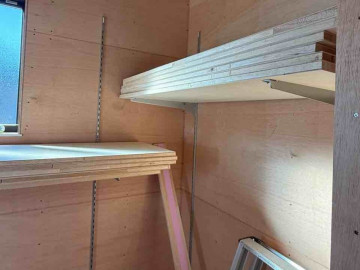

ニッチ プラスターボード テレビ台 施工
- 114.2025年01月17日
-

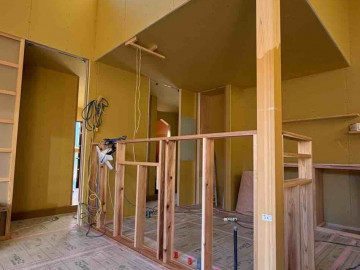

食器棚 プラスターボード キッチン壁下地 の施工
- 115.2025年01月20日
-
プラスターボード 天井点検口 巾木 施工
- 116.2025年01月21日
-
キッチン笠木 パンチングボード 巾木 施工

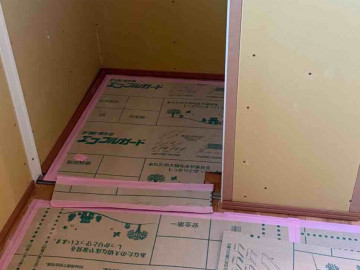

- 117.2025年01月22日
-

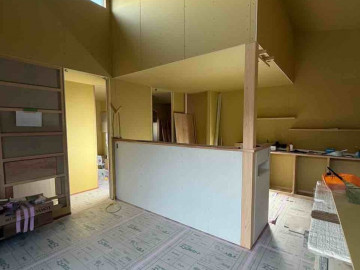

テレビ台の設置 テレビ下地 枕棚 キッチン壁施工
- 118.2025年01月24日
-
洗面台棚 パンチングボード 巾木施工
- 119.2025年01月28日
-

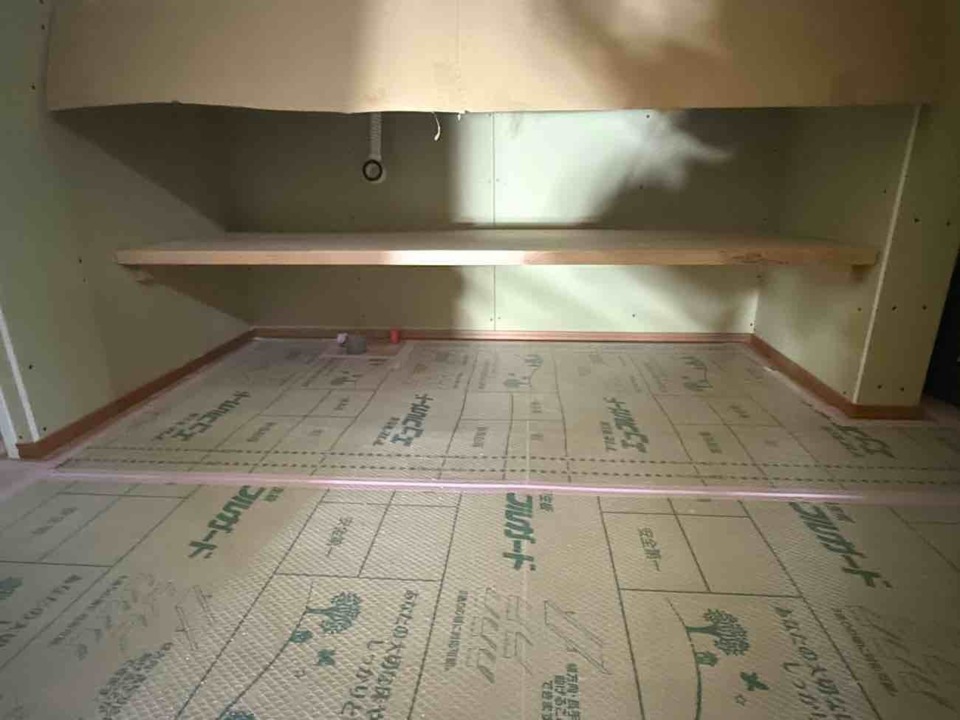

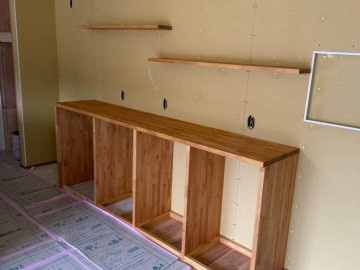

棚柱 ロイヤル ハンガーパイプ タープ取り付け金具 施工
- 120.2025年01月29日
-
ハンガーパイプ 棚の施工
- 121.2025年01月30日
-
ハンガーパイプ ホスクリーン施工
- 122.2025年02月06日
-
木部塗装
- 123.2025年02月11日
-

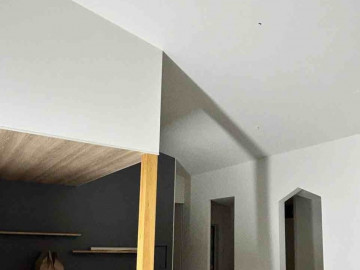

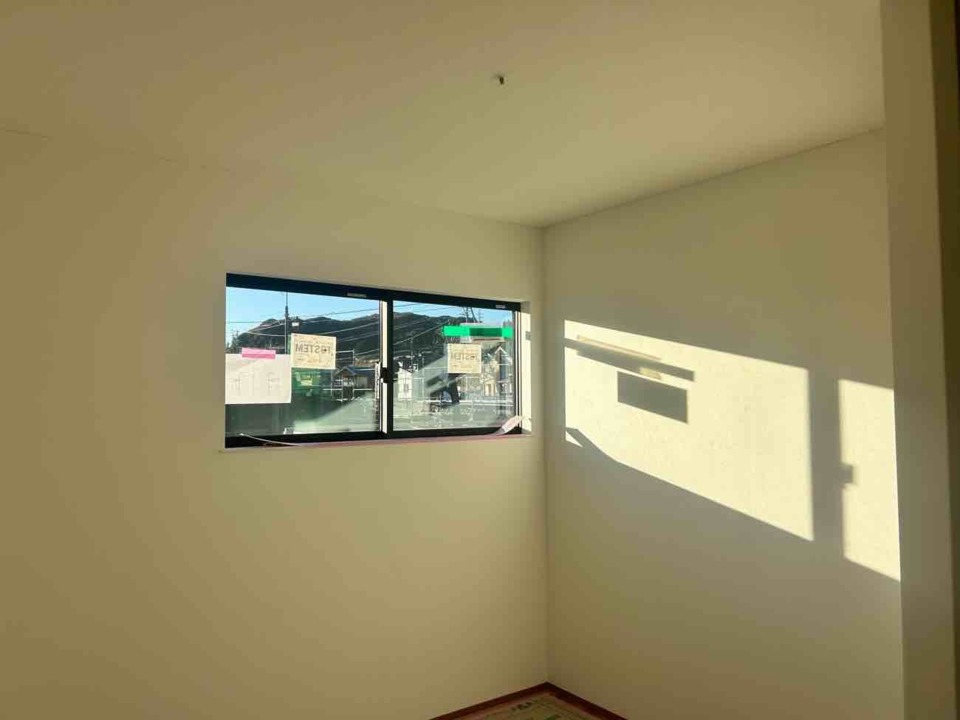

クロス貼り
- 124.2025年02月12日
-
クロス貼り
- 125.2025年02月14日
-
エコキュート土間打設完了
- 126.2025年02月14日
-
クロス工事
- 127.2025年02月15日
-
クロス工事
- 128.2025年02月16日
-
勝手口型枠組み、基礎巾木仕上げ途中
- 129.2025年02月17日
-
勝手口、下地コンクリート打設完了
- 130.2025年02月18日
-

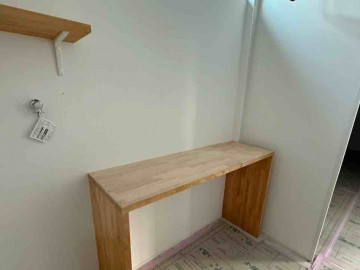

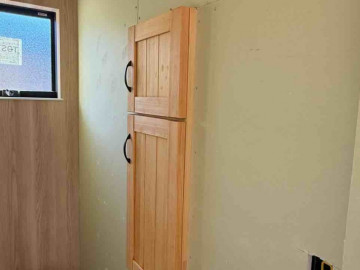

脱衣所

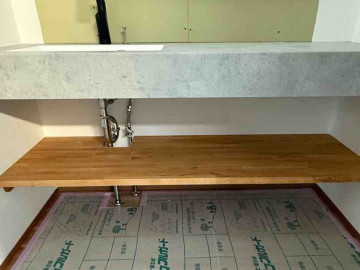

- 131.2025年02月18日
-

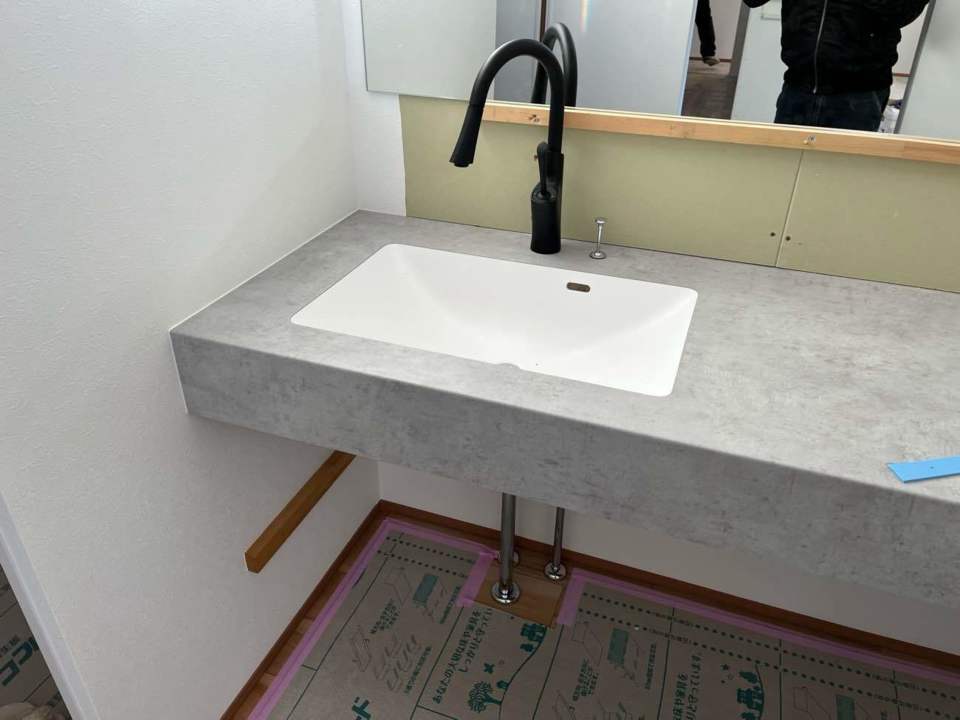

洗面台
- 132.2025年02月18日
-

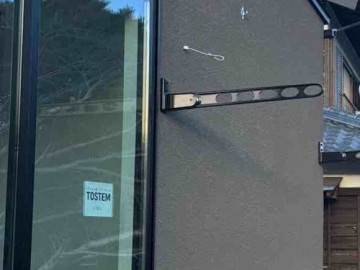

ホスクリーン
- 133.2025年02月18日
-
ペーパーボックス
- 134.2025年02月19日
-

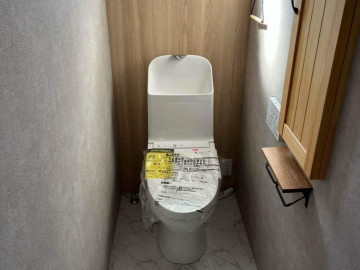

器具付け(水道屋さん)
- 135.2025年02月19日
-
器具付け(水道屋さん)
- 136.2025年02月19日
-
器具付け(水道屋さん)
- 137.2025年02月19日
-

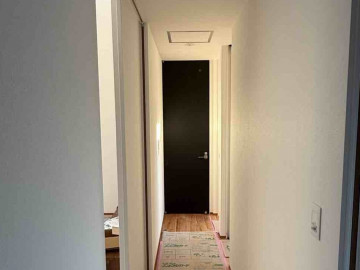

クロス工事完了
- 138.2025年02月20日
-

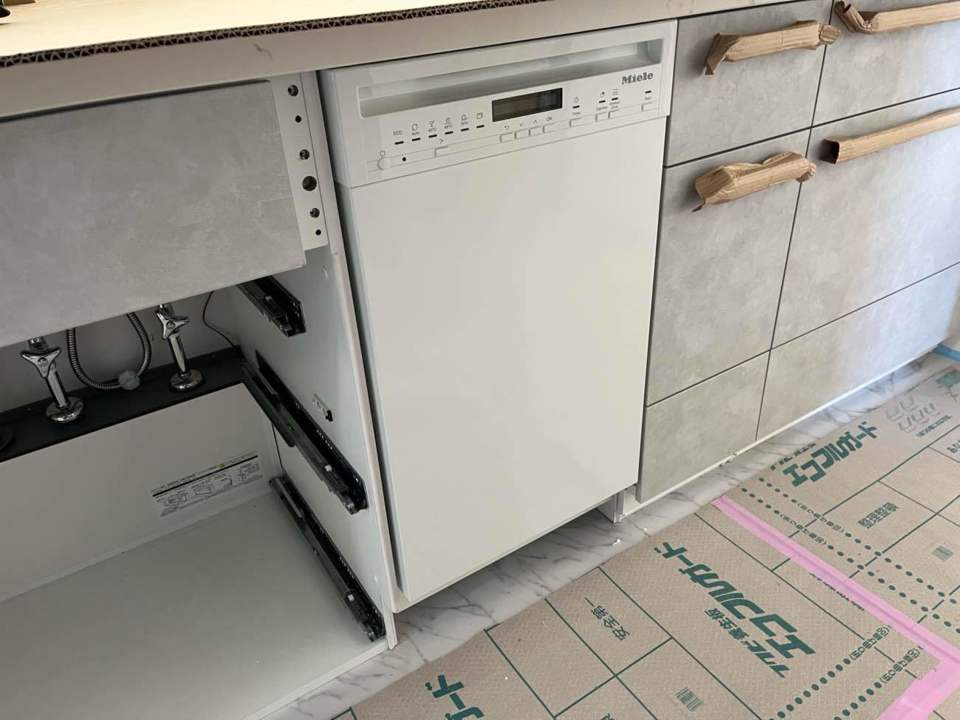

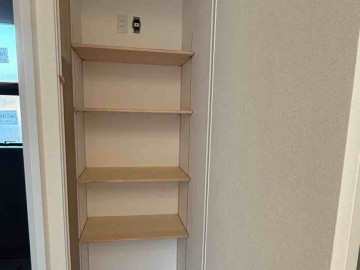

棚の施工
- 139.2025年02月20日
-

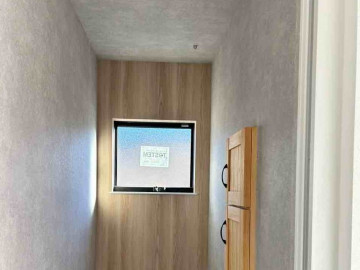

ドアの吊り込み
- 140.2025年02月21日
-
電気工事
- 141.2025年02月26日
-

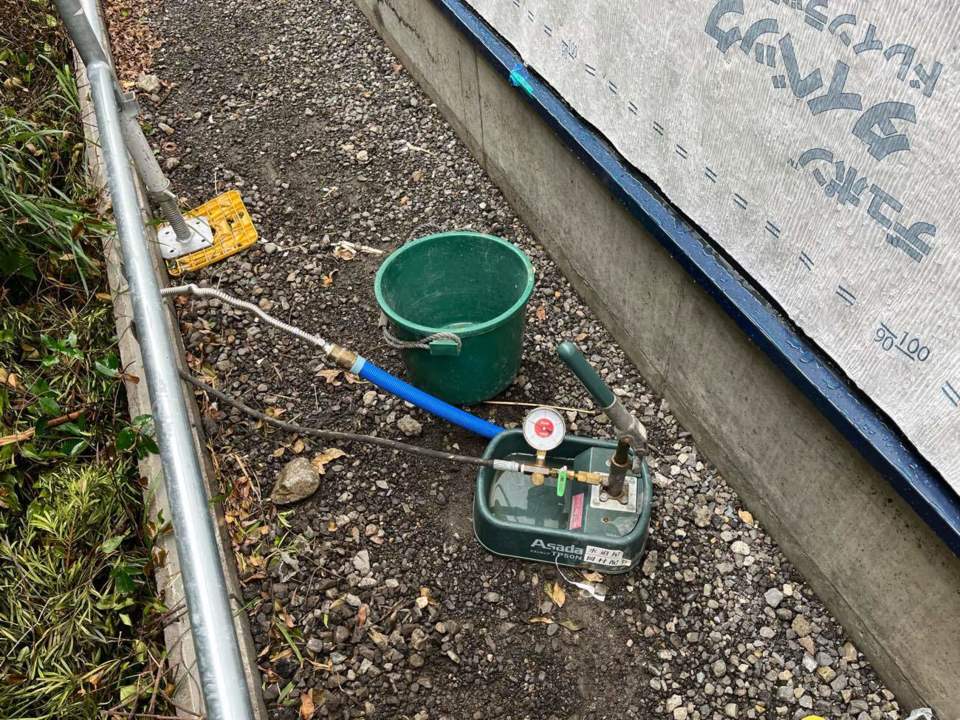

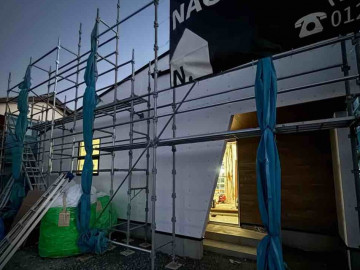

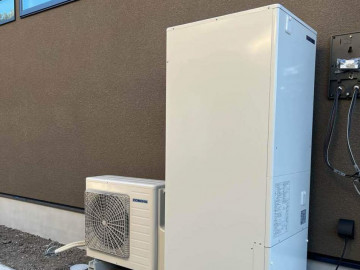

通水完了(水道屋さん)
洗面所にはおしゃれなタオルバーも取り付け完了しました★

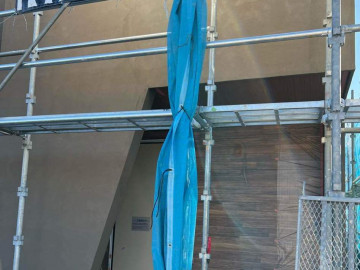

- 142.2025年03月06日
-

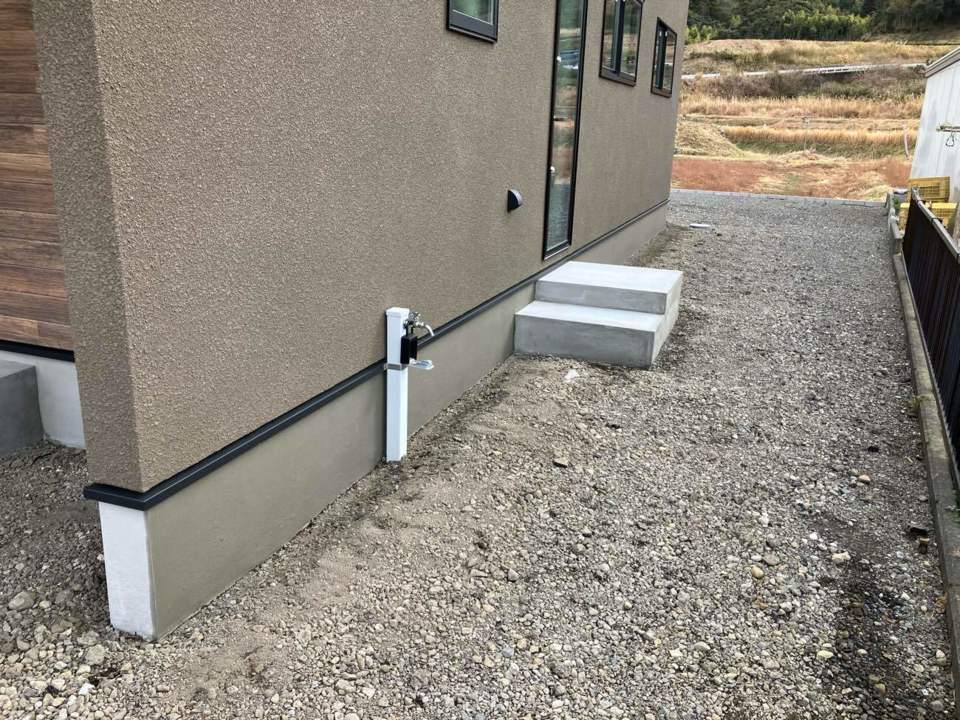

基礎巾木、勝手口モルタル仕上げ完了
- 143.2025年03月17日
-

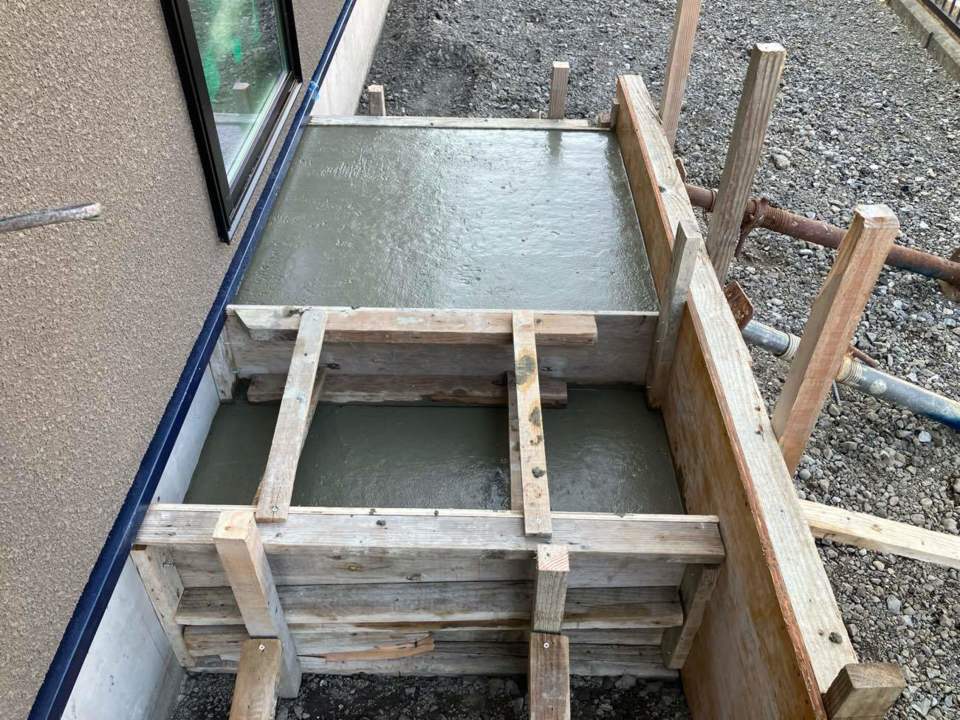

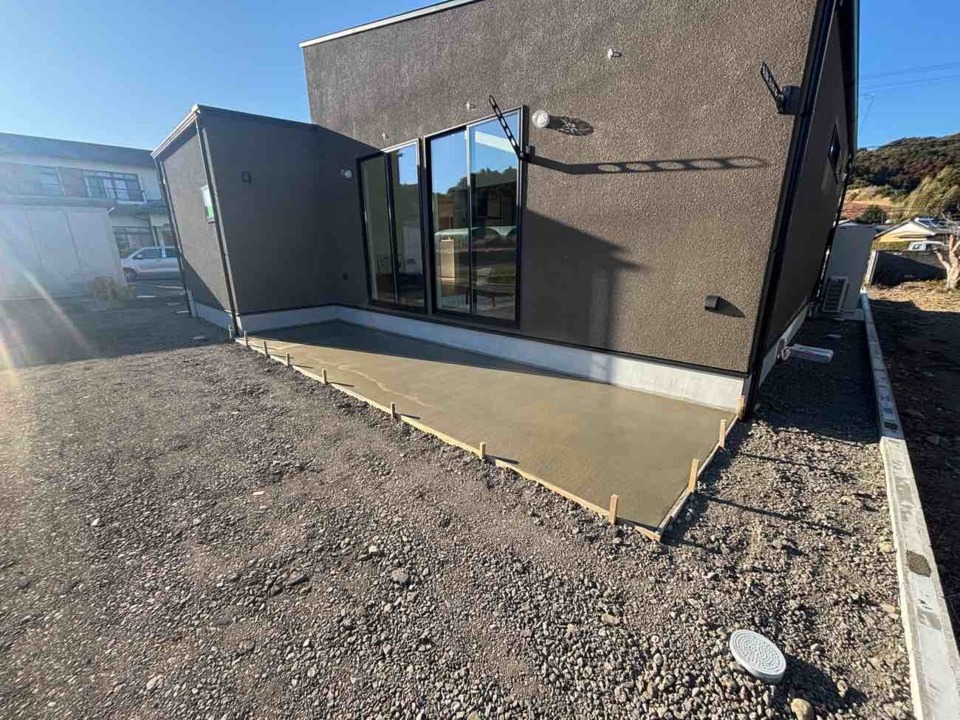

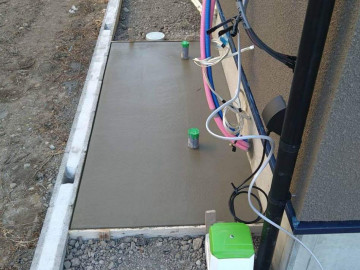

ウッドデッキ下地土間コンクリート完了
- 144.2025年03月22日
-
完成見学会
お施主様の温かいご厚意により、完成見学会を開催させていただきました。ご協力いただきましたA様ご家族、そしてご来場いただいた皆様、誠にありがとうございました!
- 145.2025年03月23日
-
完成見学会
A様邸の完成写真は、当ホームページ▶︎〈施工事例〉よりご覧いただけます⭐️
- 146.2025年03月28日
-

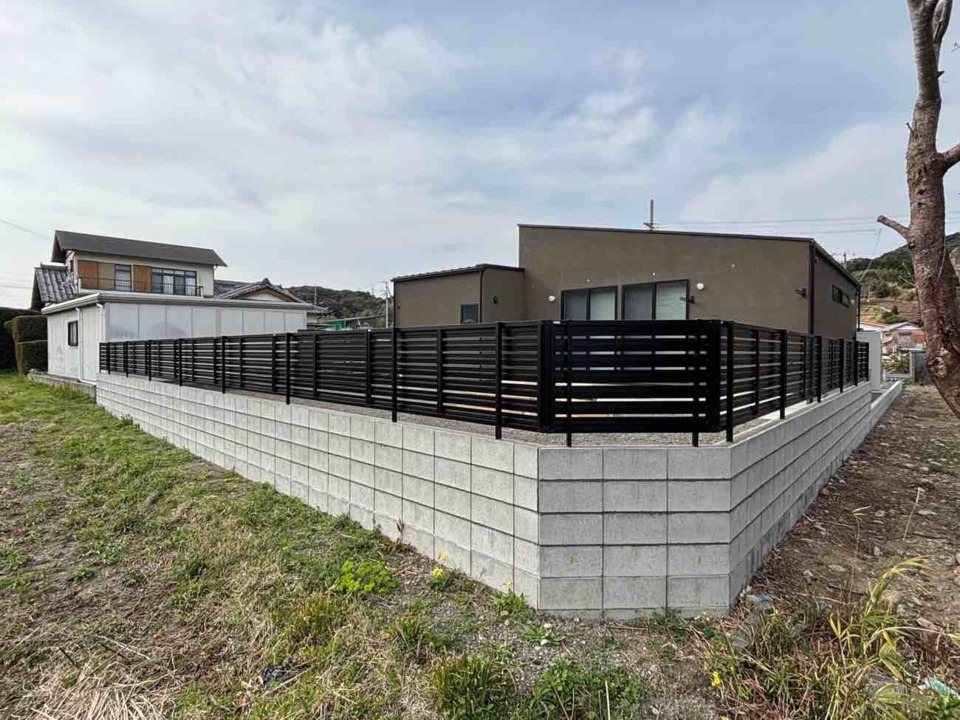

ブロック積、フェンス設置完了
- 147.2025年03月28日
-

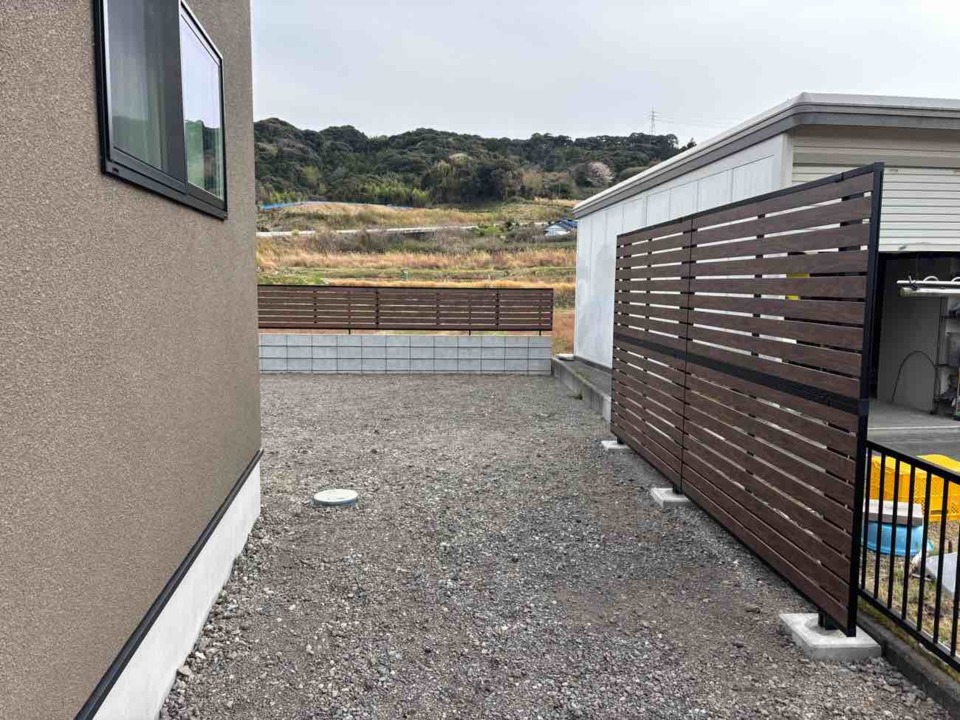

ブロック積、フェンス設置完了
- 148.2025年03月29日
-
お引き渡し
