完工例:完成までの記録
地域別|御前崎市
M様のおうち
御前崎市
建築中レポート
- 1.2023年06月22日
- 2.2023年07月29日
-
地鎮祭
地鎮祭には、家づくり開始前に氏神様を鎮め、土地を使用する許可を得るという意味があります。
許可を得ることで、土地の神様に工事の安全や、完成した家の繁栄を祈ります。
- 3.2023年07月29日
-
地鎮祭

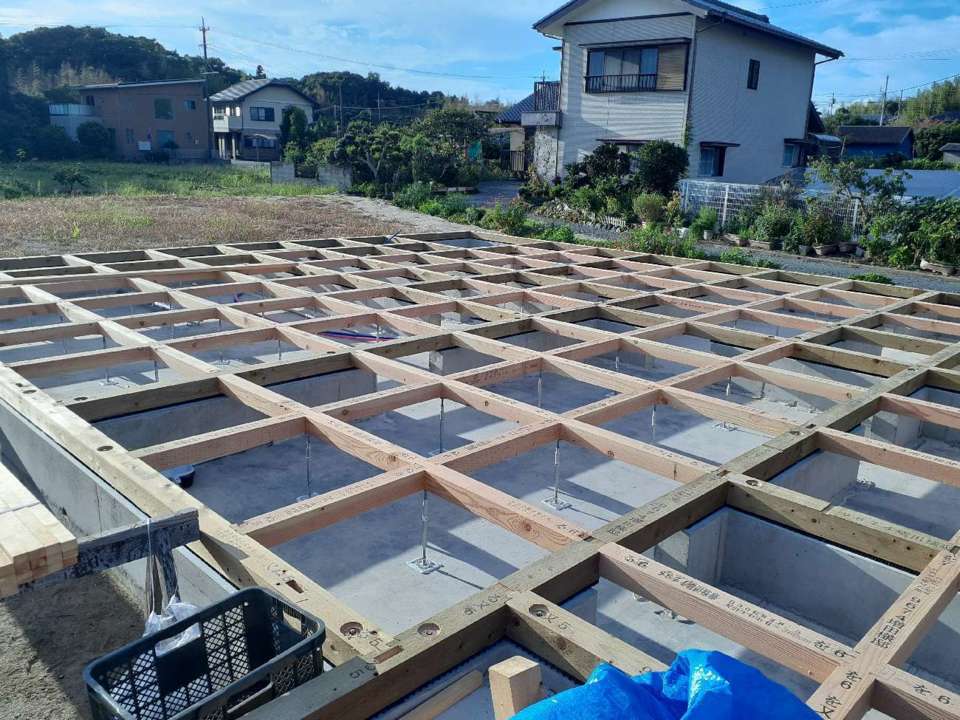

- 4.2023年08月03日
-

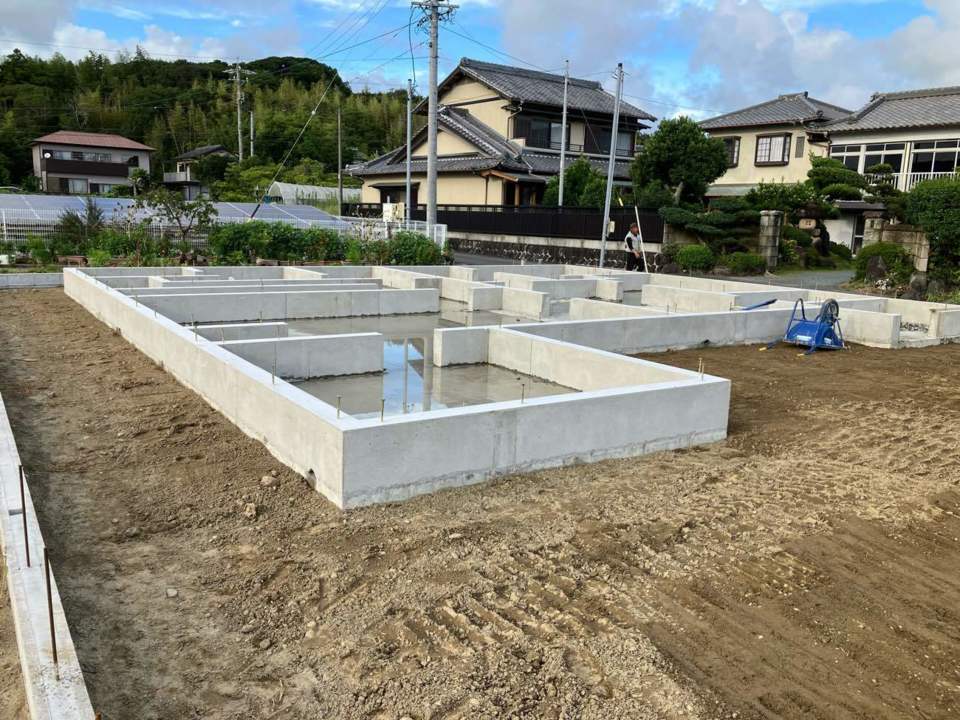

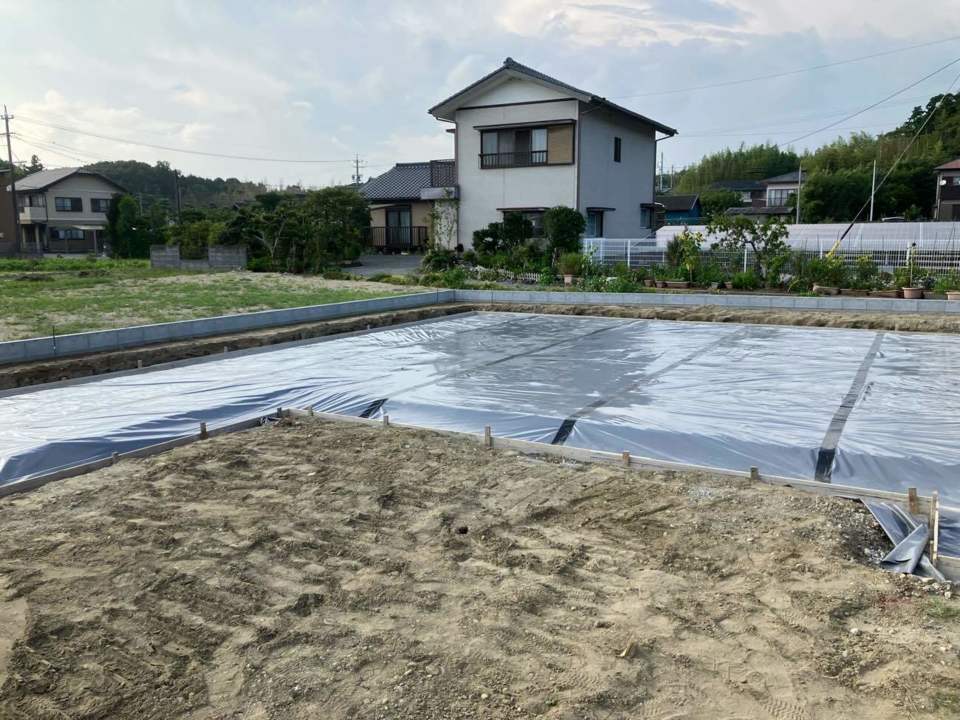

床付け完了
- 5.2023年08月03日
-

ターミダンシート、ステコン型枠組み完了
- 6.2023年08月04日
-

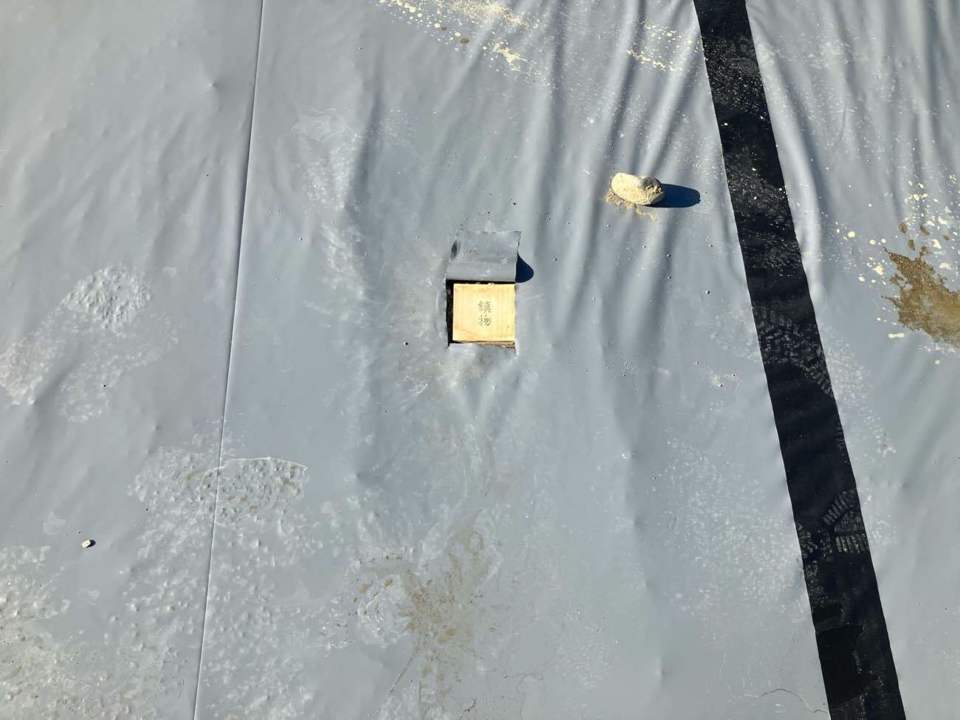

鎮め物
新築住宅の基礎工事の時には、家の中心に「鎮め物」を埋めます。鎮め物には、土地の神様に対する貢物の意味があります。気になる箱の中身は、昔に宝物であったという意味で、人形、盾、矛、小刀子、長刀子、鏡、水玉の七種類が入っています。土地の神様に喜んでもらえますように。そして、M様のお家が安泰でありますように!
- 7.2023年08月04日
-

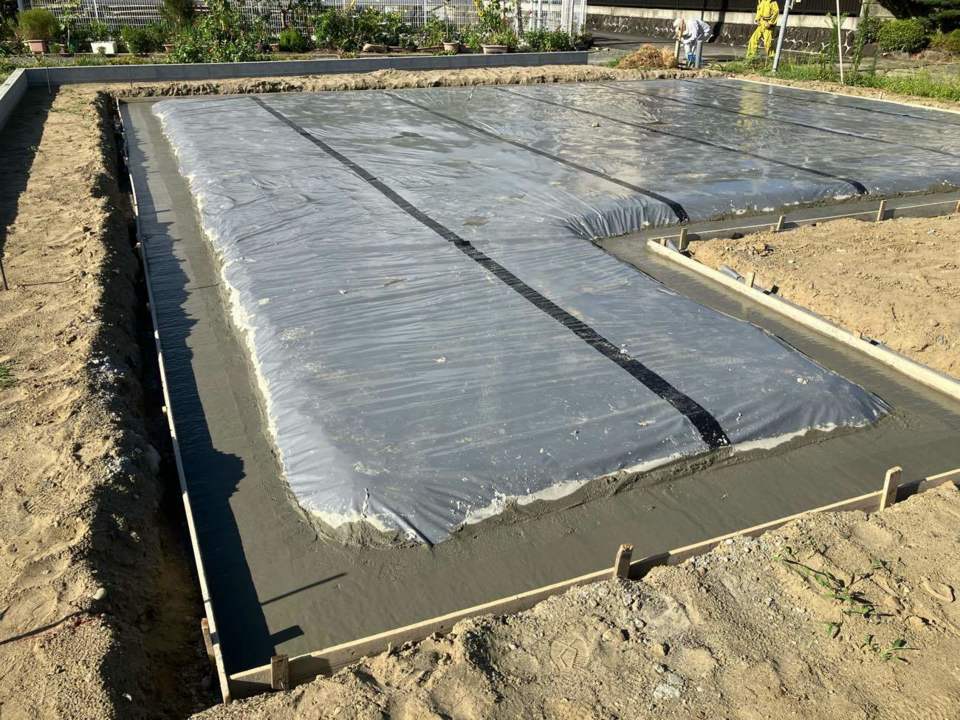

ステコン打設完了
- 8.2023年08月06日
-

ベース型枠組み完了
- 9.2023年08月09日
-

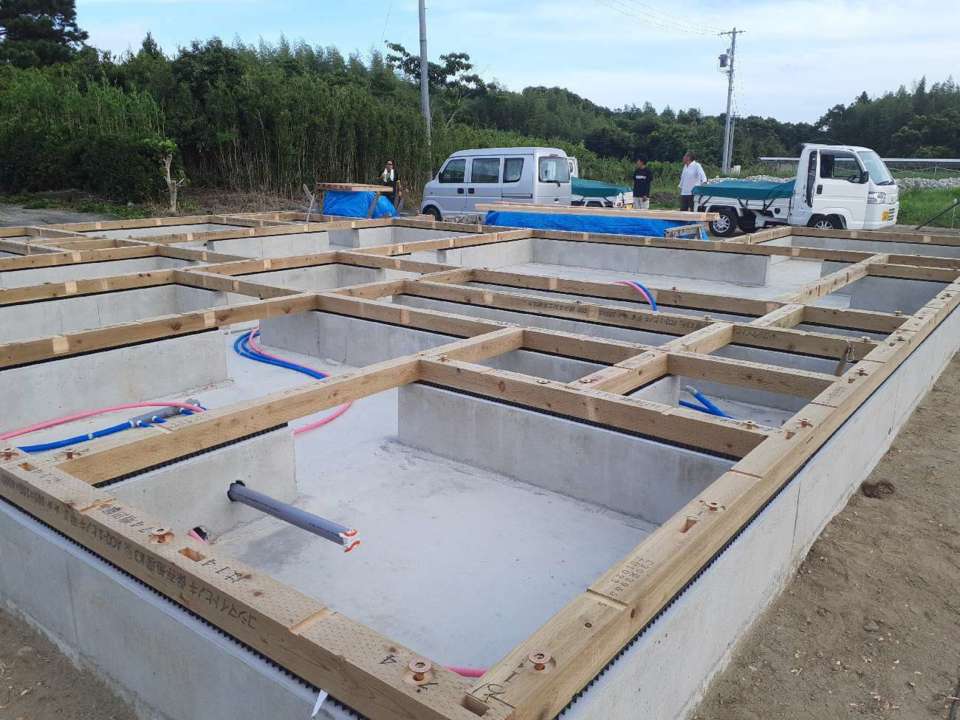

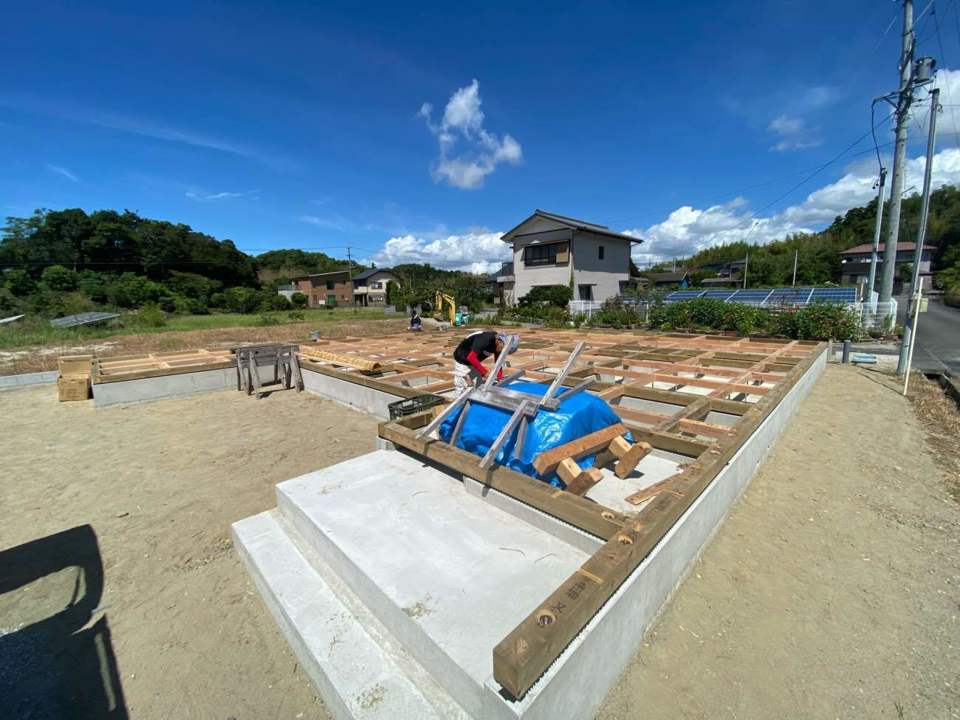

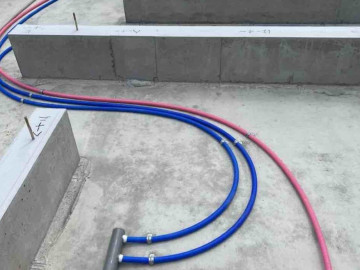

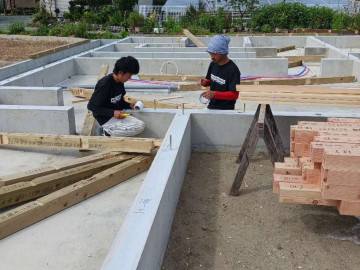

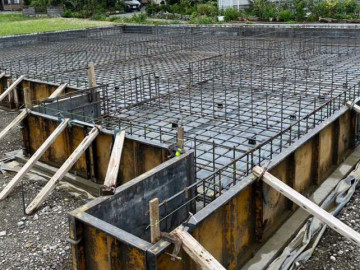

鉄筋組み完了
- 10.2023年08月10日
-

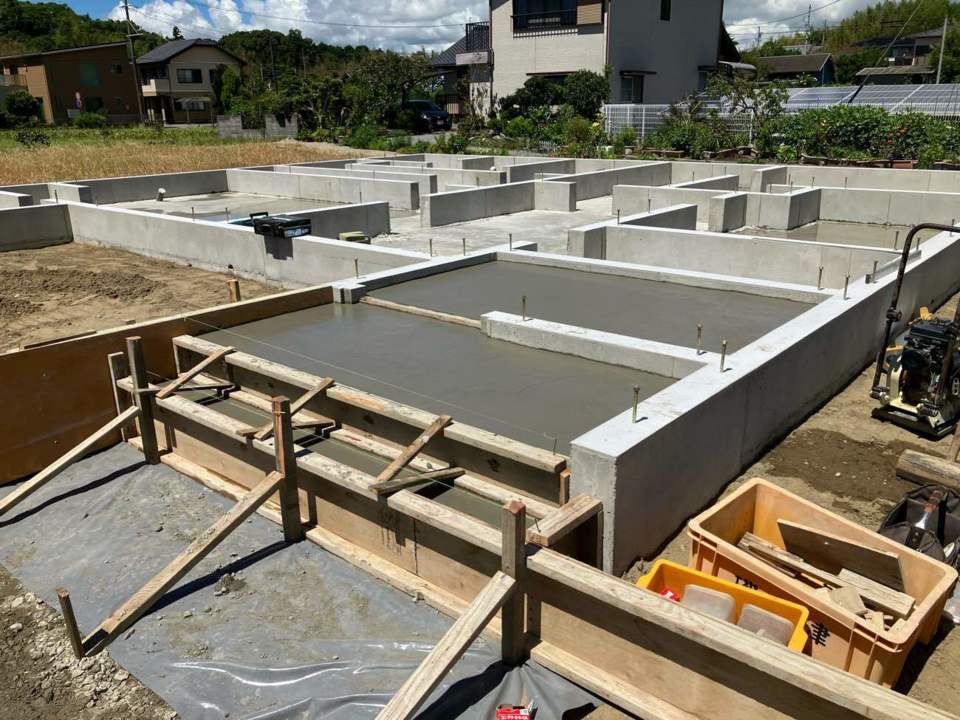

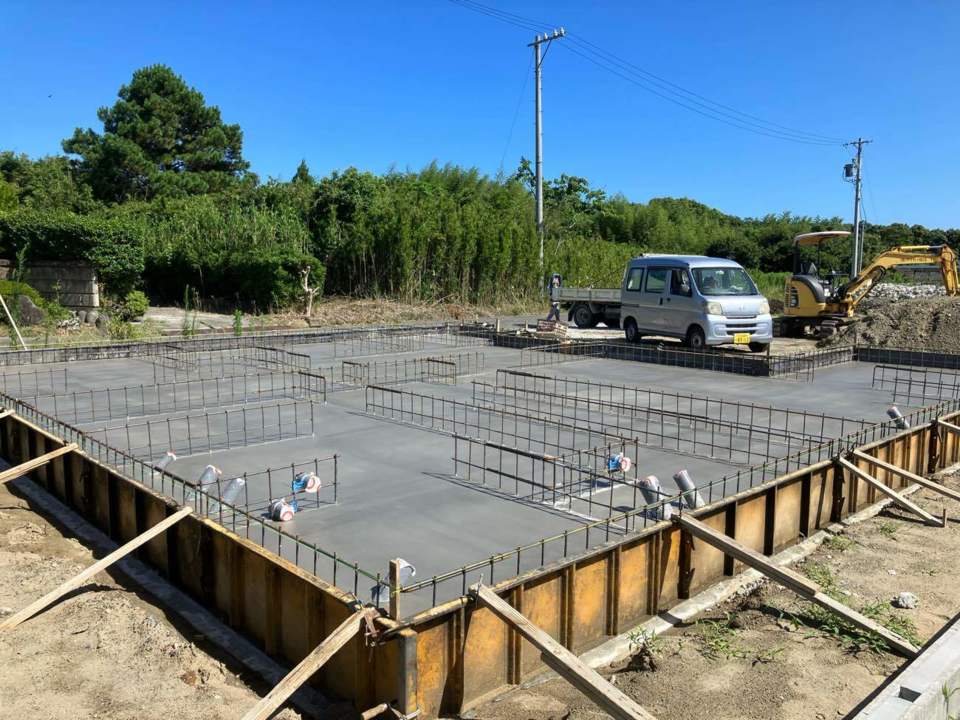

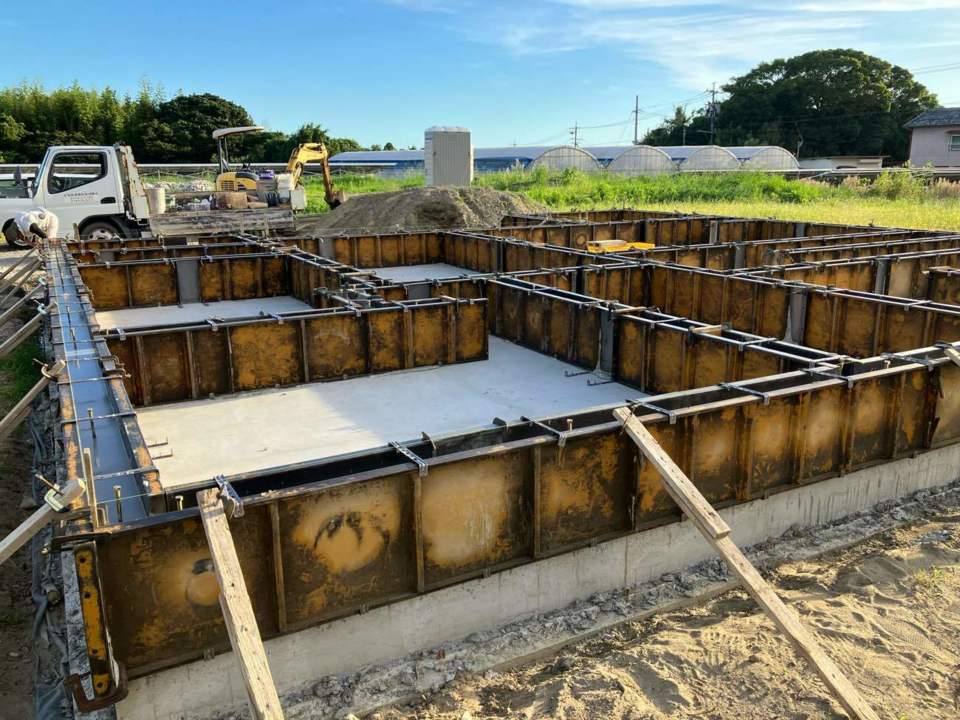

ベタコンクリート打設完了
- 11.2023年08月20日
-

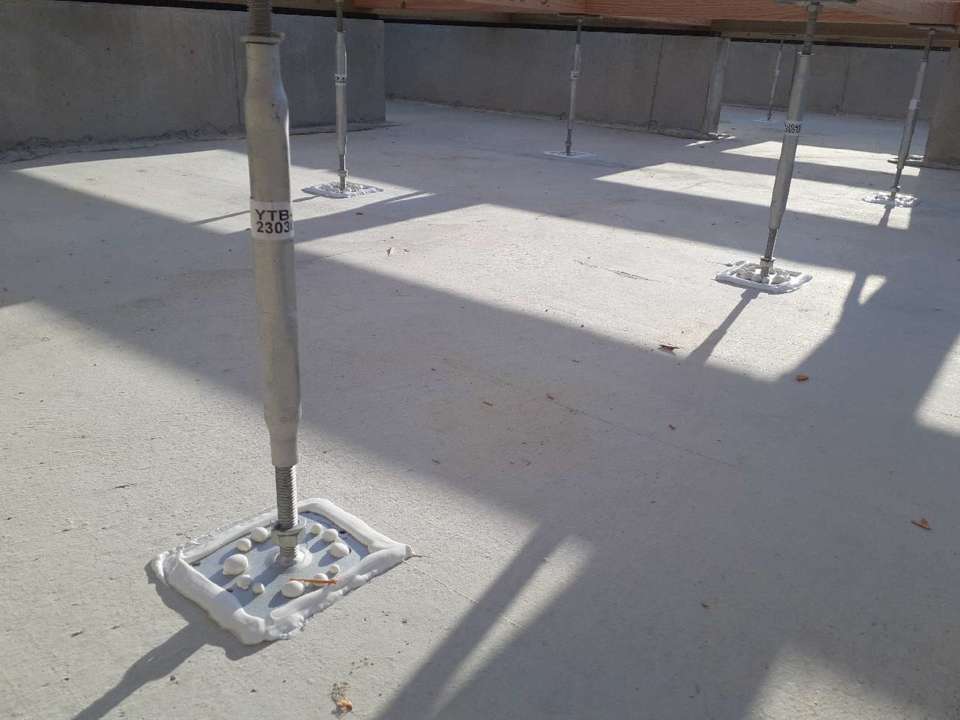

布型枠組み、アンカーセット完了
- 12.2023年08月24日
-
布コンクリート、天端均し完了
- 13.2023年08月25日
- 14.2023年08月25日
- 15.2023年08月27日
- 16.2023年08月27日
-
基礎工事完了

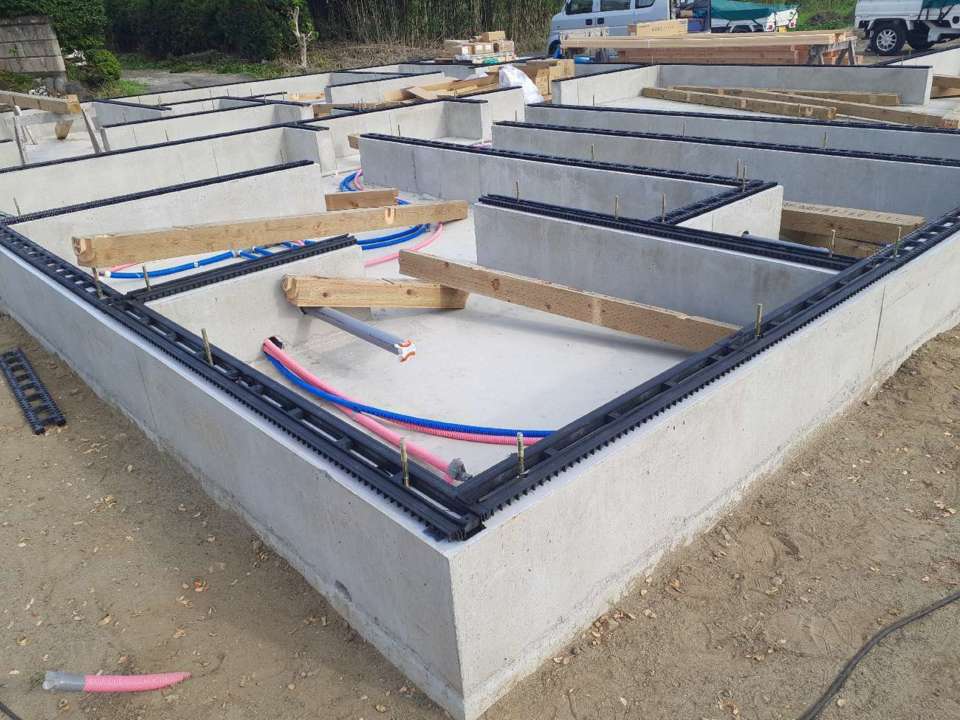

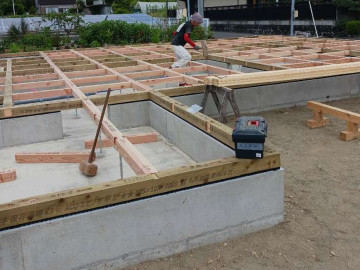

- 17.2023年08月30日
-

土台据え完了
- 18.2023年08月30日
-
基礎パッキン施工完了
- 19.2023年08月30日
-
防蟻テープ施工完了
- 20.2023年08月30日

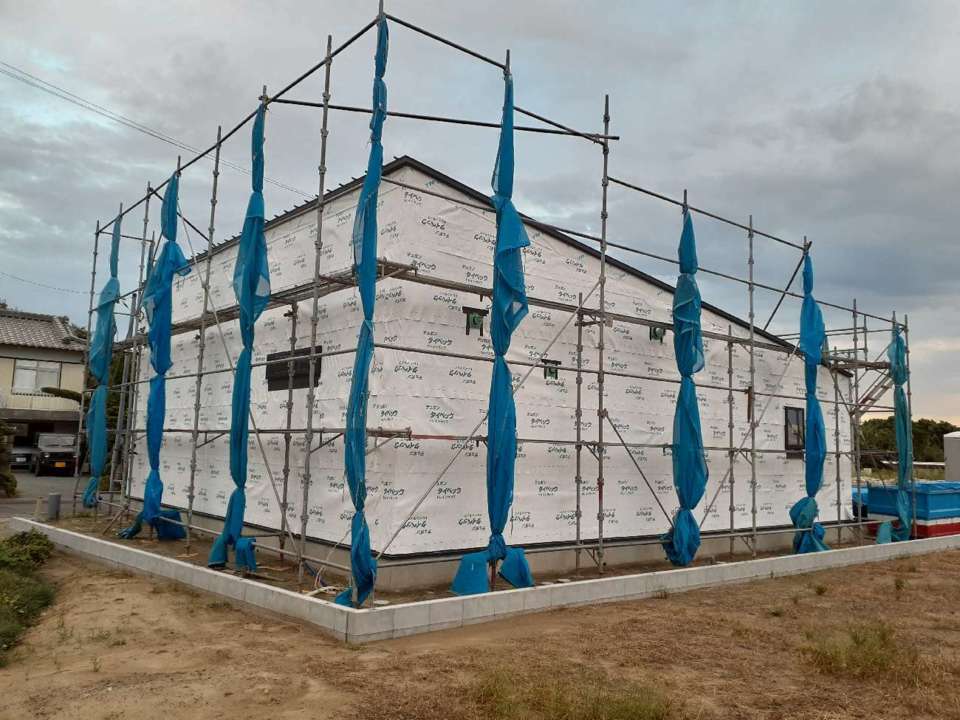

- 21.2023年08月31日
- 22.2023年08月31日
- 23.2023年08月31日
- 24.2023年09月01日
-
土台据え完了
- 25.2023年09月06日
- 26.2023年09月06日
- 27.2023年09月09日
-
建前準備
- 28.2023年09月10日
-

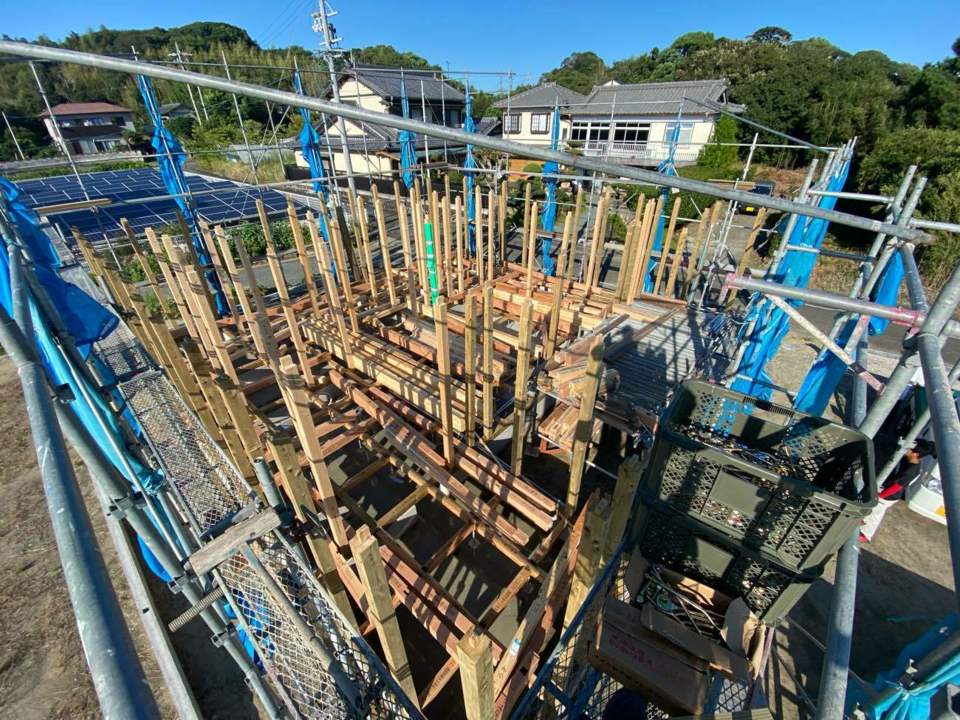

上棟
- 29.2023年09月10日
-

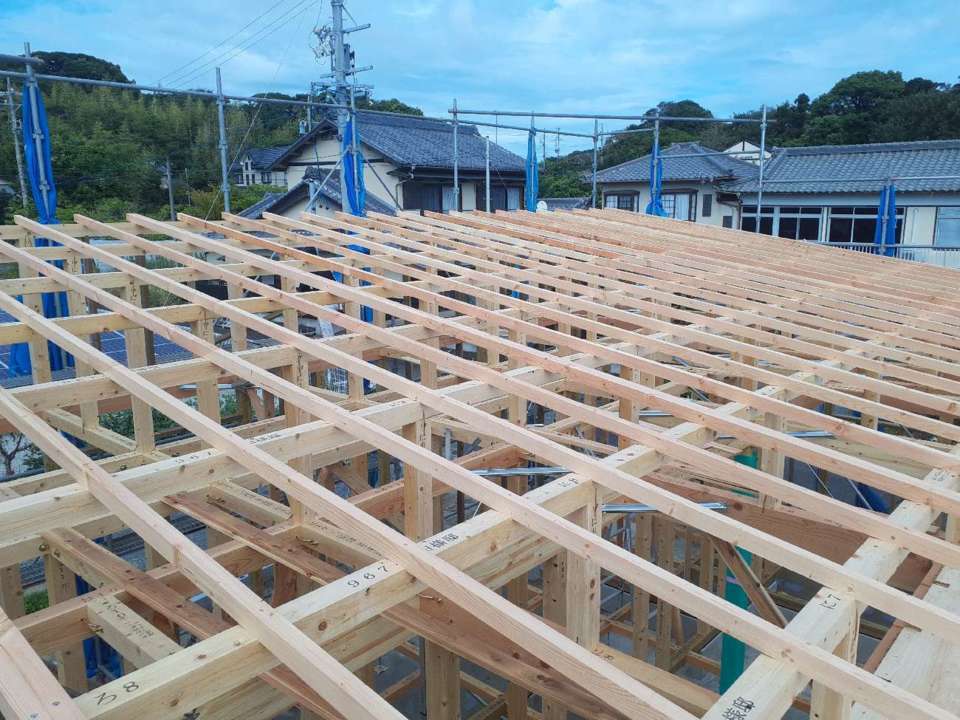

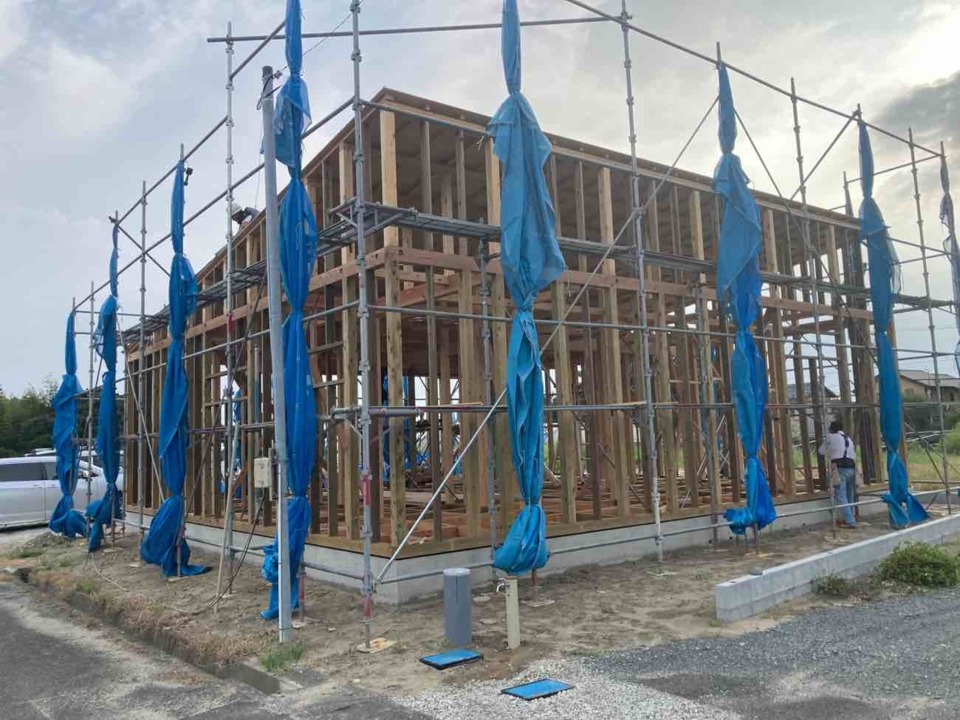

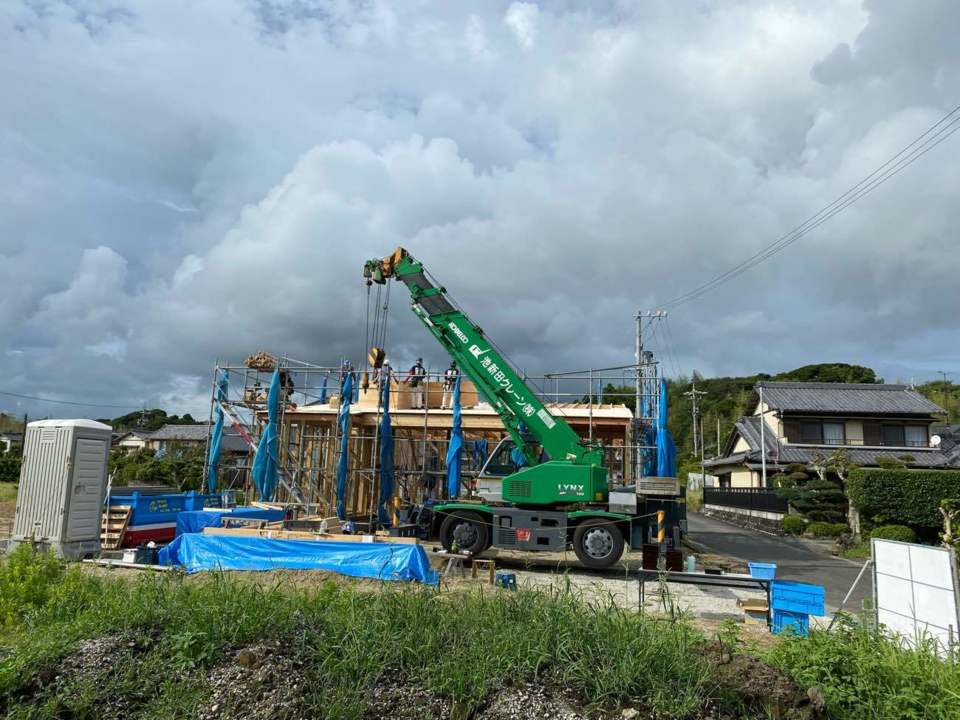

上棟
上棟とは、柱や梁などの木材を組み立て、建物の形を作り上げていく工事です。
家の最上部で屋根を支える”棟木”(むなぎ)と呼ばれる木材を取り付けることで、完了します♪
- 30.2023年09月10日
-
上棟
- 31.2023年09月10日
-
上棟
- 32.2023年09月10日
-
上棟
- 33.2023年09月10日
-
手形式
家族で手形を押す手形式も同時に行いました♪
こちらの手形と梵天は、屋根裏に取付けさせていただき、お家を守っていただきます♪
- 34.2023年09月11日
- 35.2023年09月11日
-

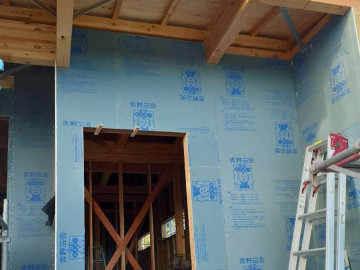

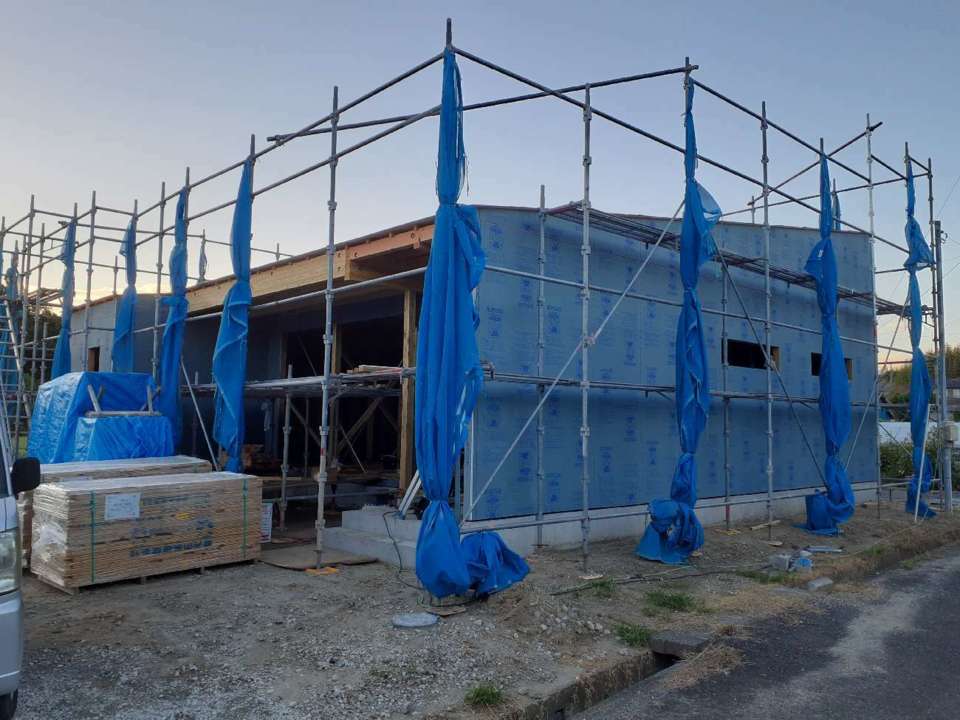

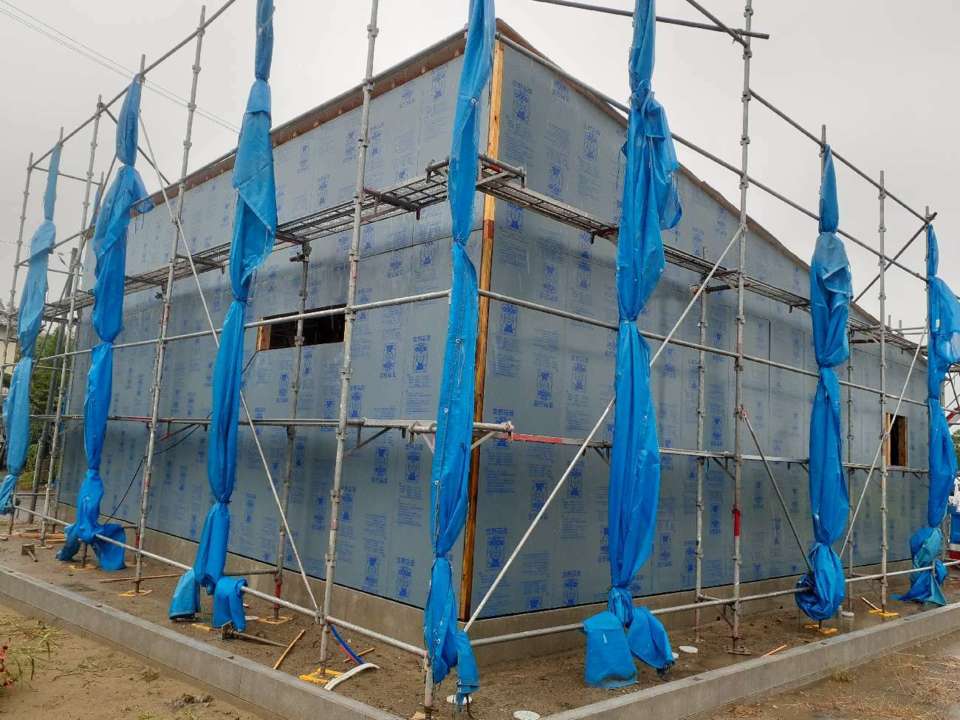

外壁ボード施工
- 36.2023年09月12日
-
外壁ボード施工
- 37.2023年09月13日
-

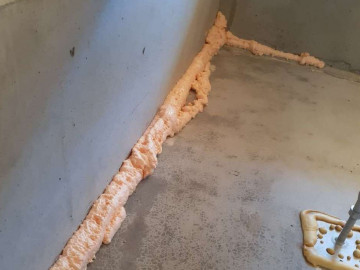

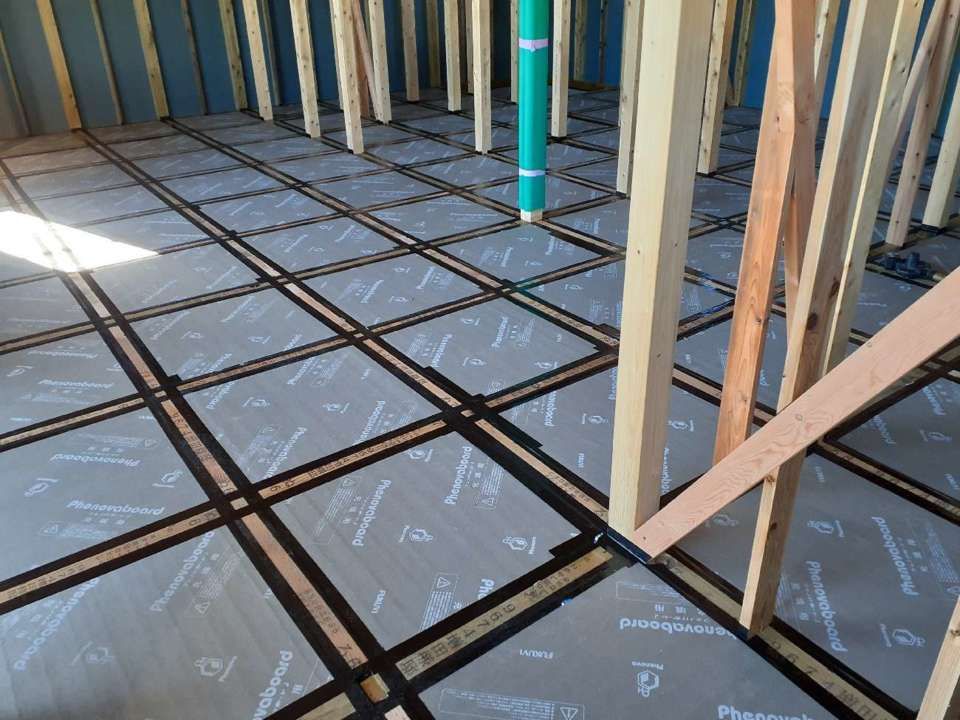

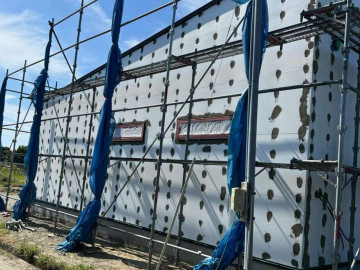

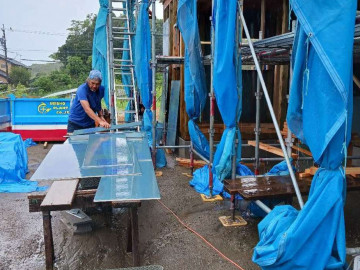

防蟻ウレタン施工
- 38.2023年09月13日
-
床下断熱と気密テープ施工
- 39.2023年09月14日
-

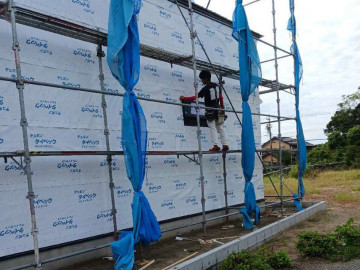

外壁ボード施工
- 40.2023年09月15日
-

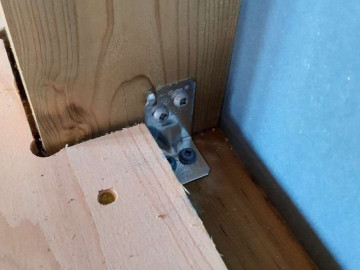

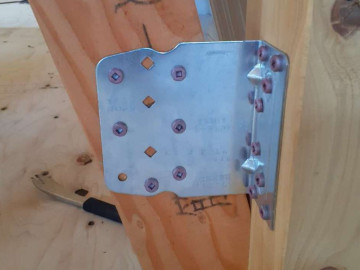

耐震金物取り付け
- 41.2023年09月15日
-

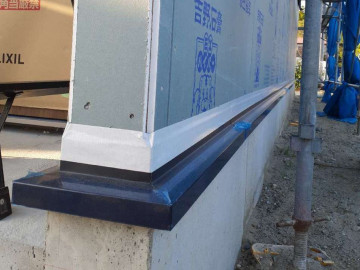

筋交いプレート取り付け
- 42.2023年09月18日
- 43.2023年09月19日
-

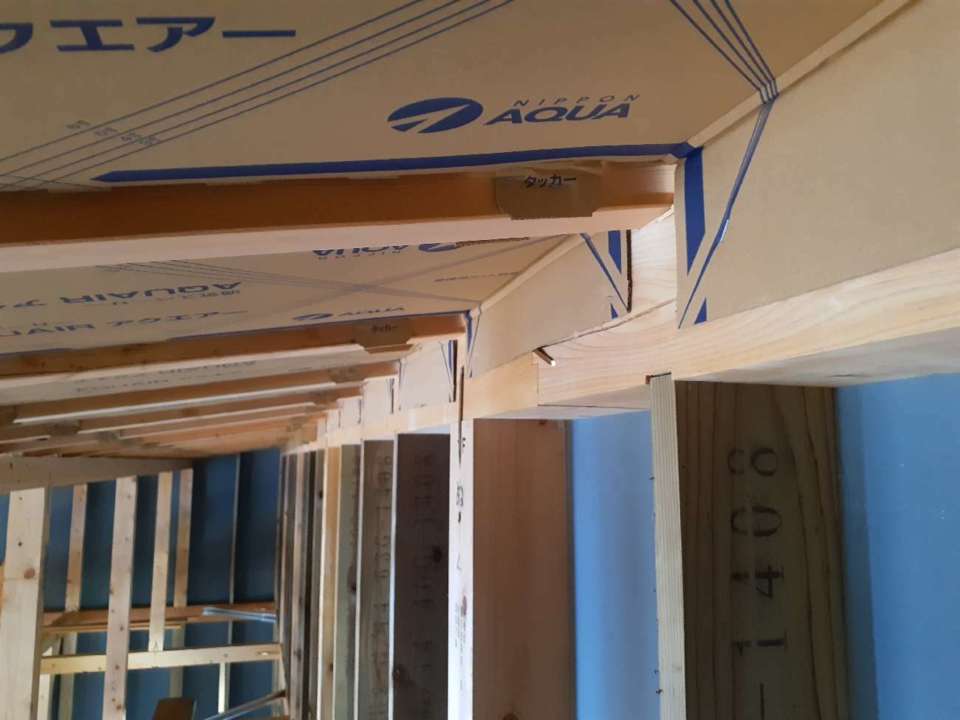

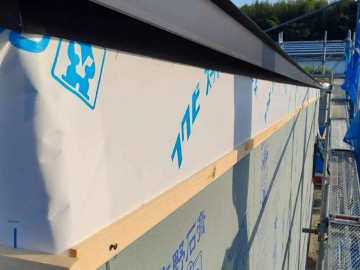

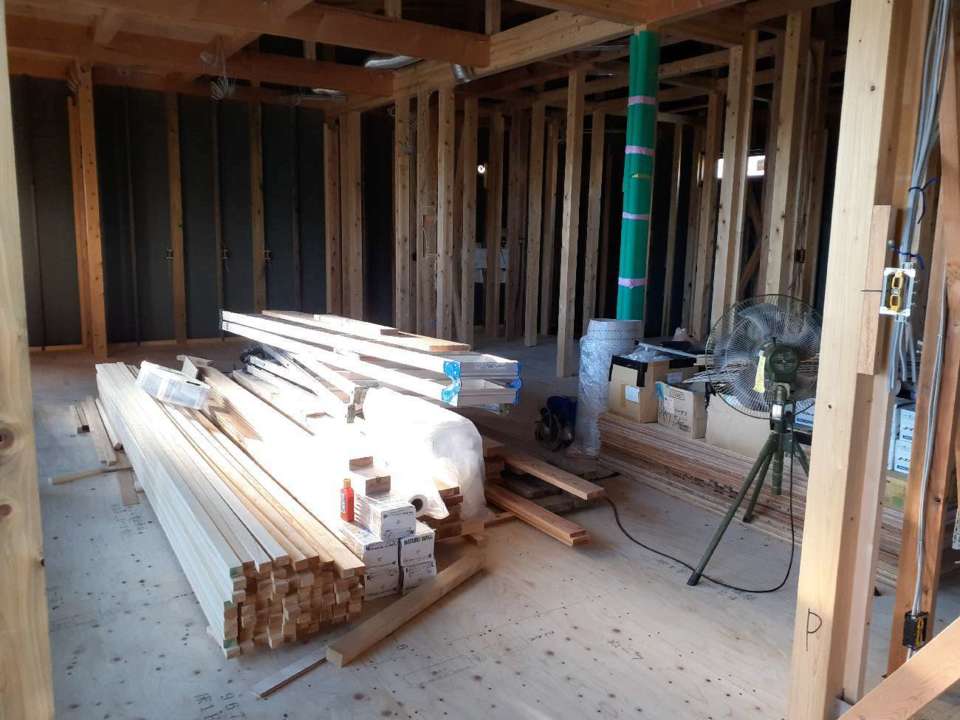

通気スペーサー施工

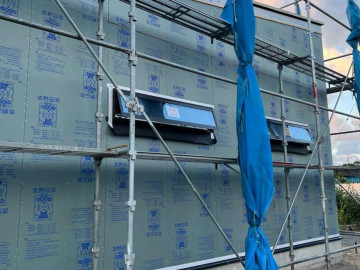

- 44.2023年09月19日
-
防水シート施工
- 45.2023年09月19日
-

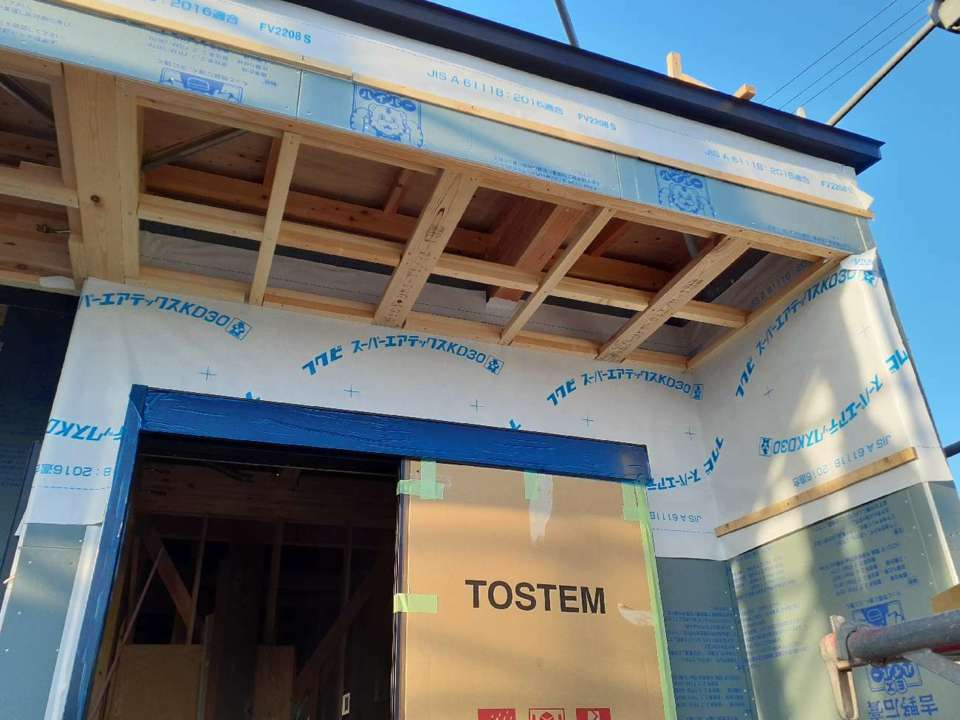

軒下下地施工
- 46.2023年09月19日
-
防水両面テープ施工
- 47.2023年09月19日
-
防水両面テープ施工
- 48.2023年09月22日
- 49.2023年09月22日
- 50.2023年09月22日
-

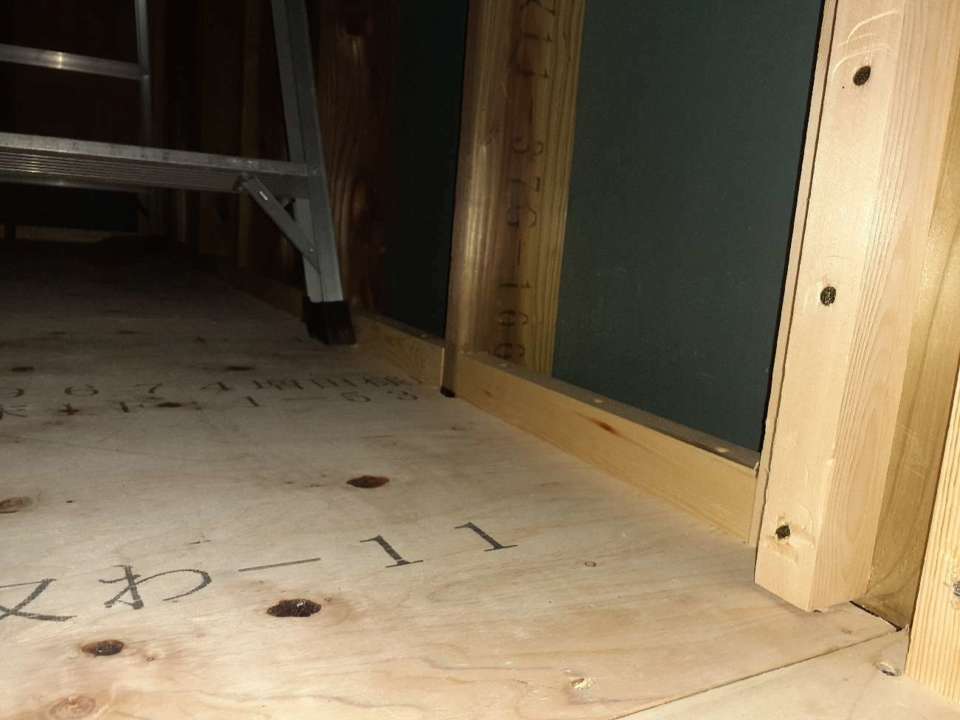

下地施工
- 51.2023年09月22日
-
外壁防水シート施工

- 52.2023年09月23日
-

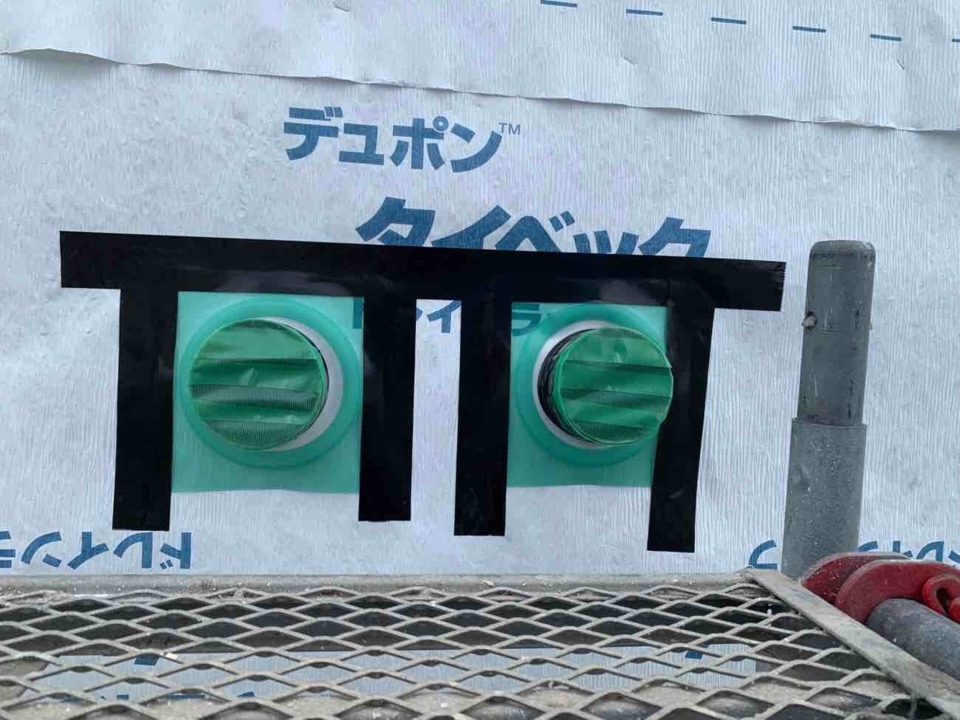

換気扇勾配
- 53.2023年09月23日
-
換気扇勾配
- 54.2023年09月23日
-
外壁貫通部コーキング処理
- 55.2023年09月23日
-
防水処理
- 56.2023年09月23日
-

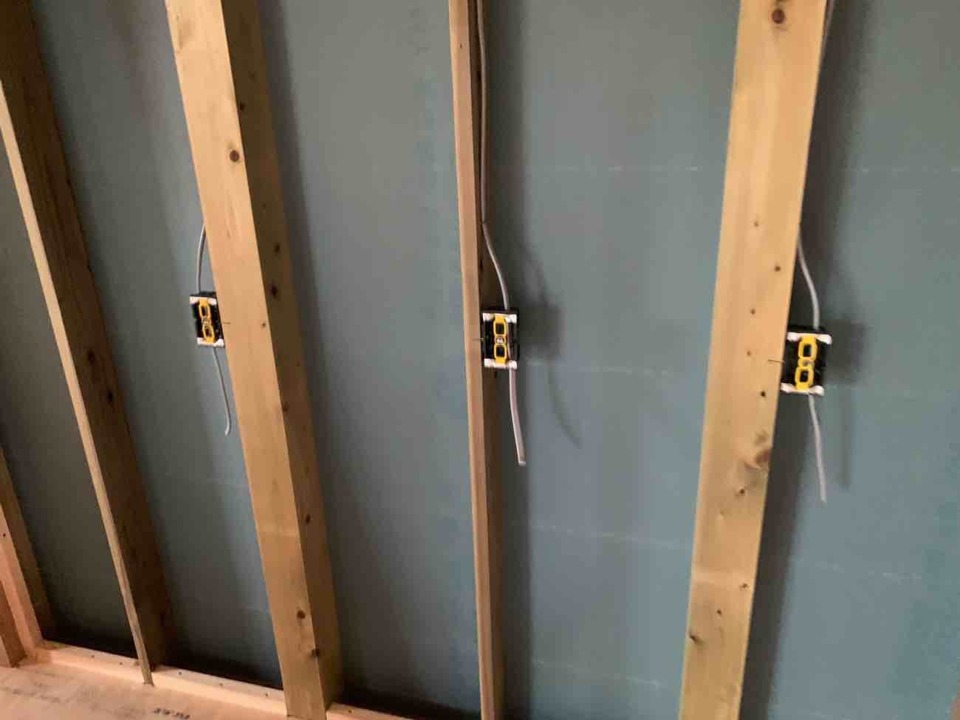

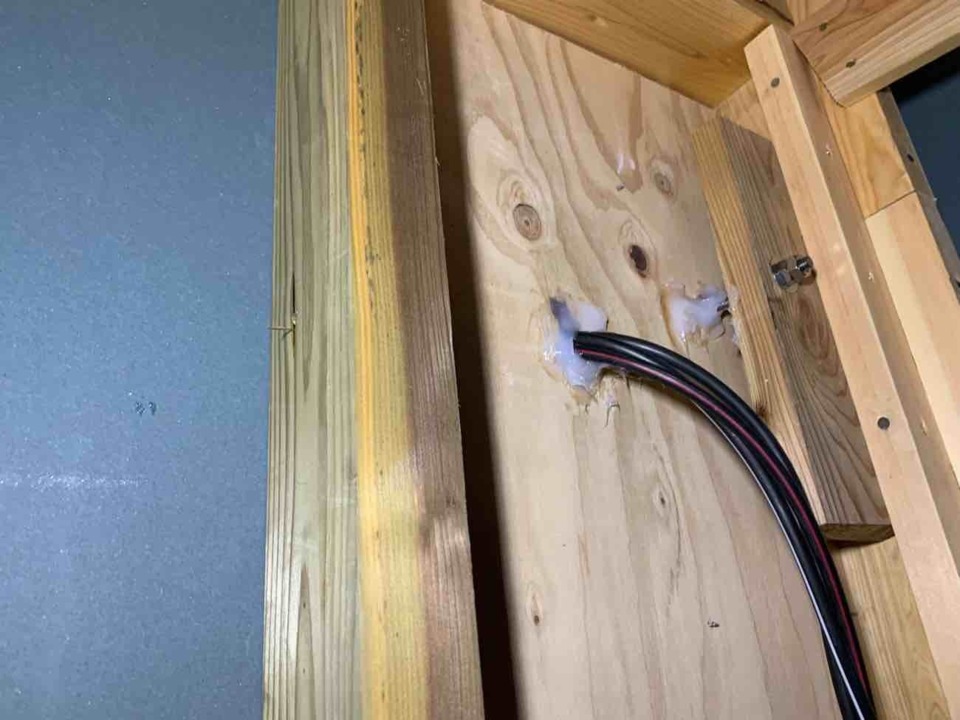

電気配線
- 57.2023年09月23日
-
電気配線
- 58.2023年09月25日
-

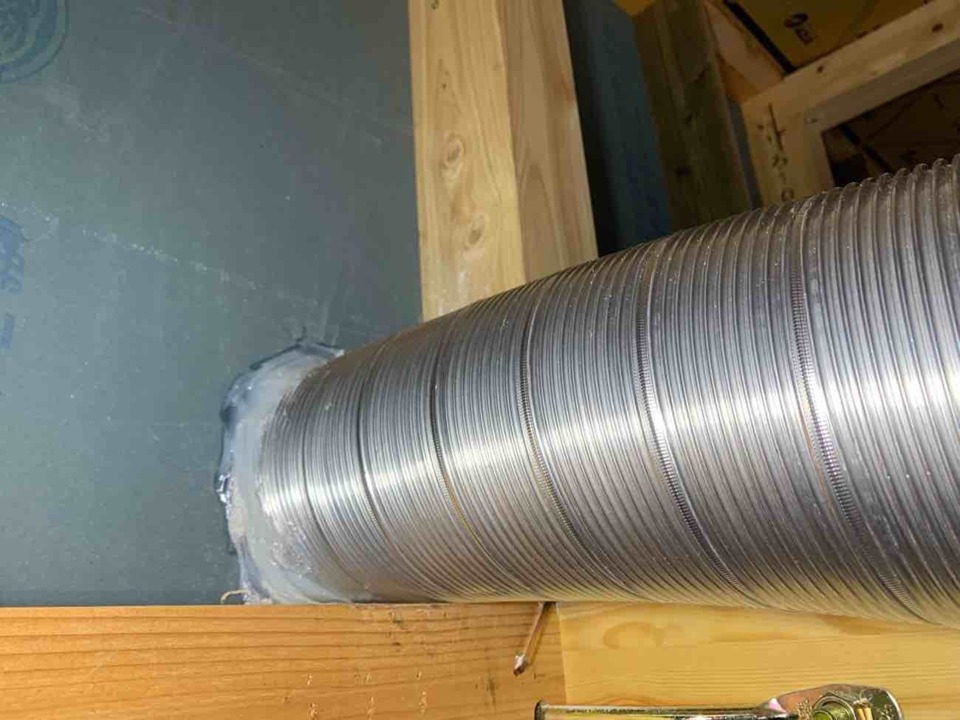

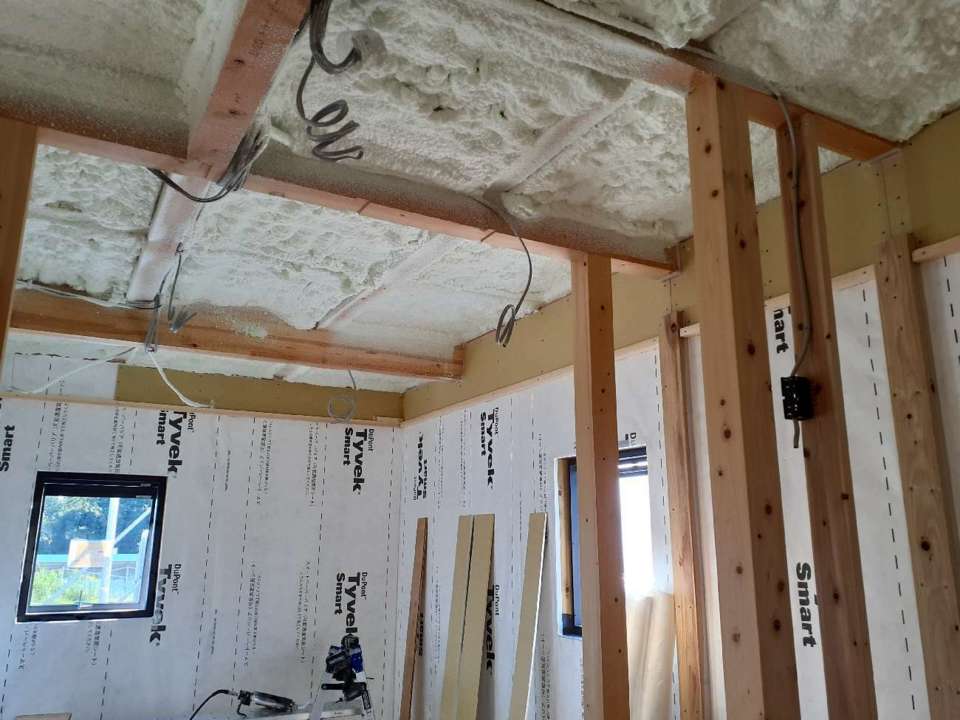

断熱材吹き付け工事準備
- 59.2023年10月02日
-

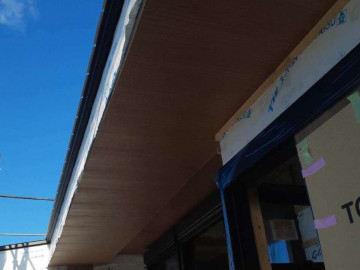

軒天サイディング施工
- 60.2023年10月02日
-

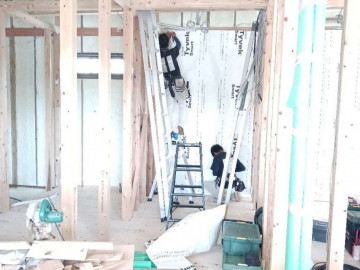

DCPボード施工
- 61.2023年10月02日
-
雨どい下地施工
- 62.2023年10月02日
-
正面羽目板 施工
- 63.2023年10月03日
- 64.2023年10月04日
- 65.2023年10月04日
-

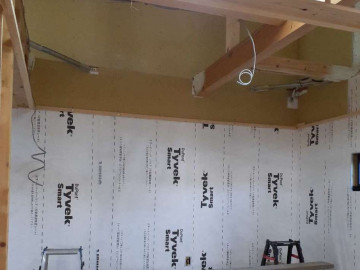

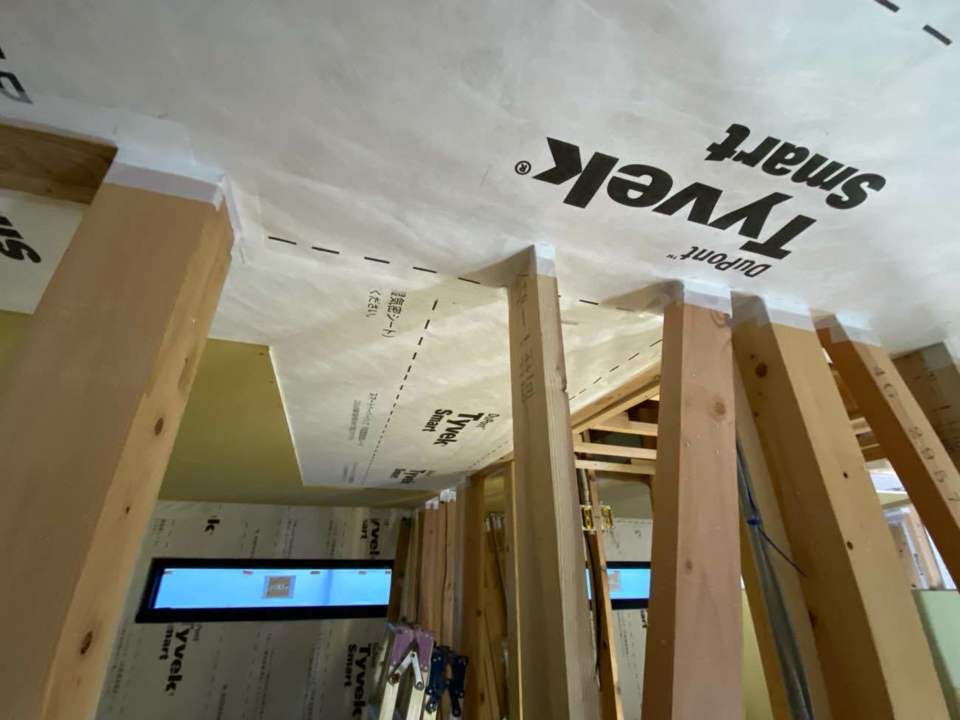

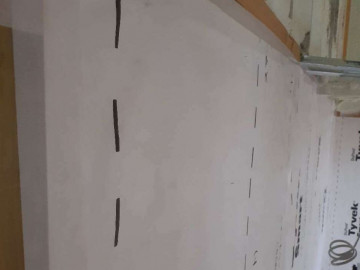

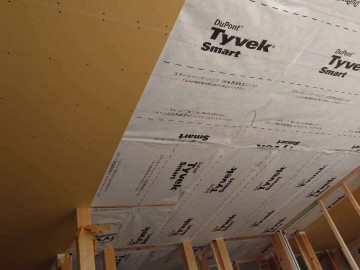

透気密シート施工
- 66.2023年10月04日
-
延燃ボード施工
- 67.2023年10月05日
-

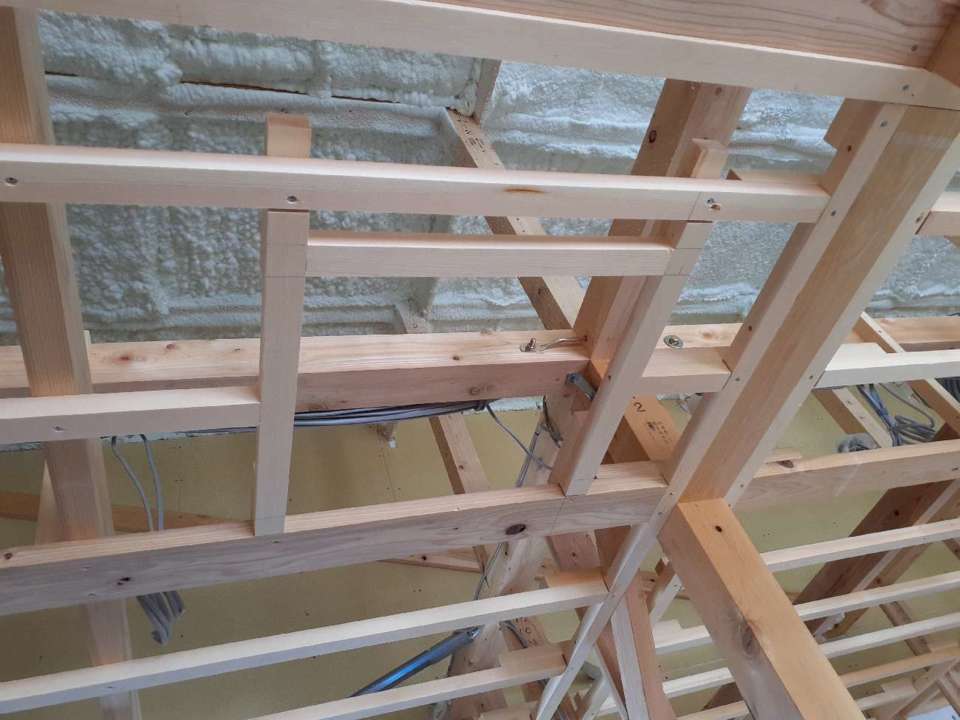

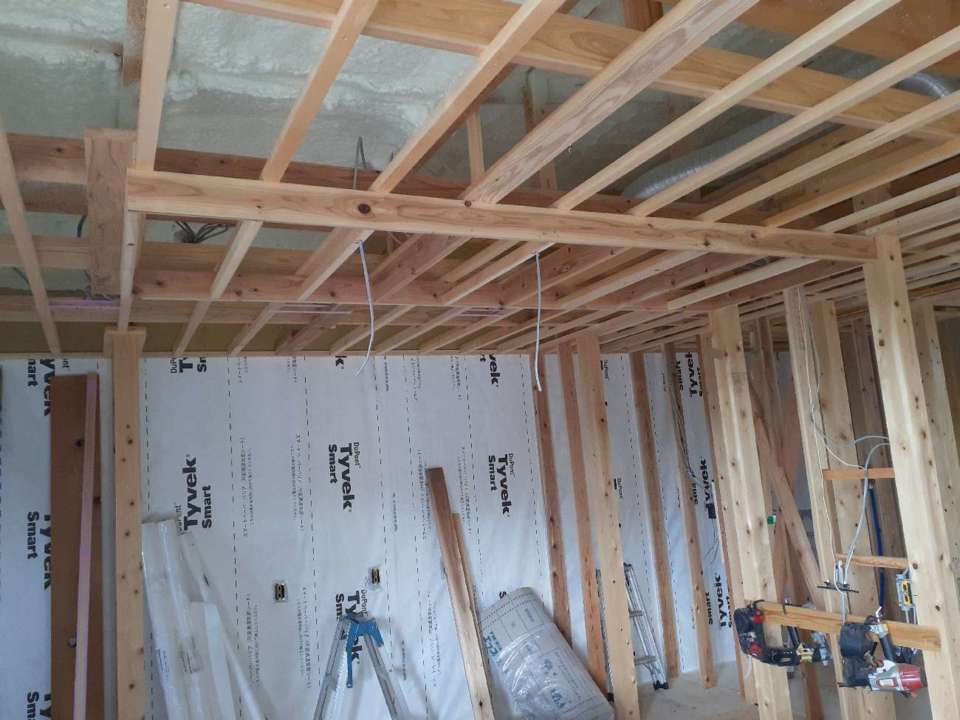

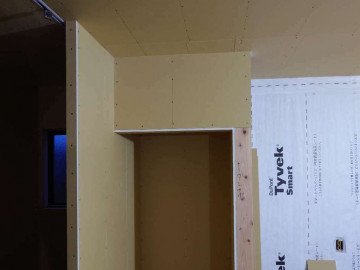

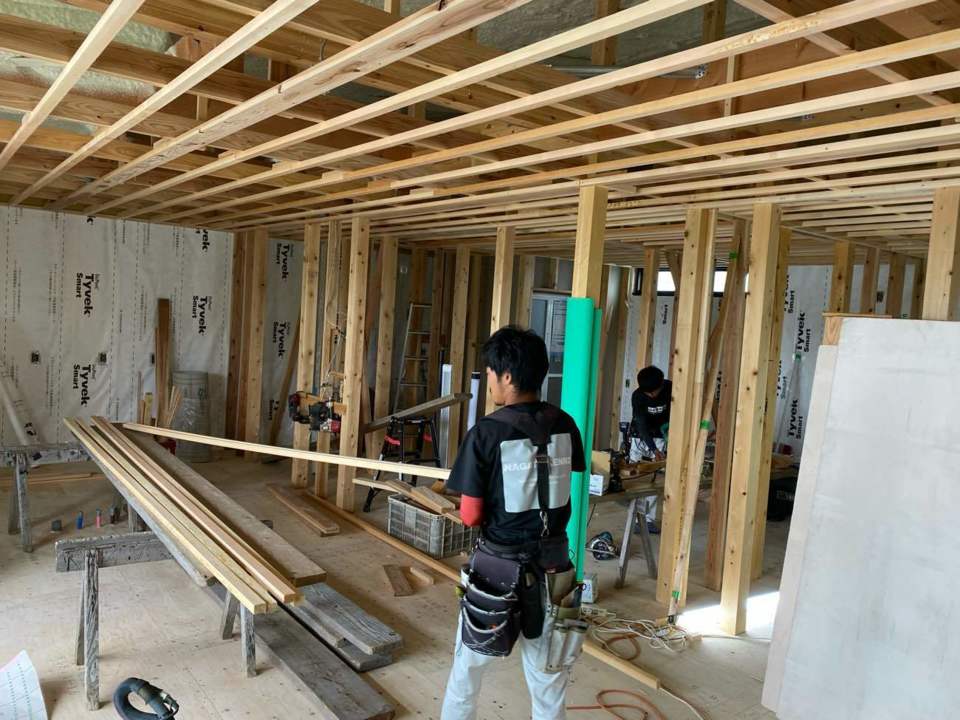

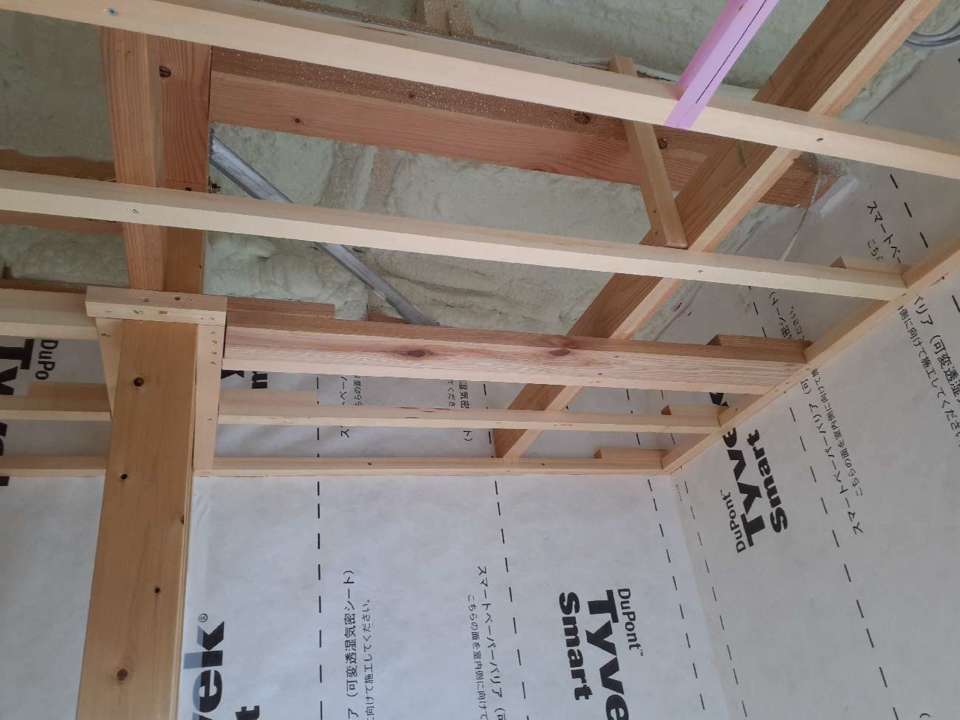

天井下地施工
- 68.2023年10月11日
- 69.2023年10月11日
-
天井下地施工
- 70.2023年10月11日
-
天井下地施工
- 71.2023年10月12日
-
キッチン天井下地
- 72.2023年10月13日
-

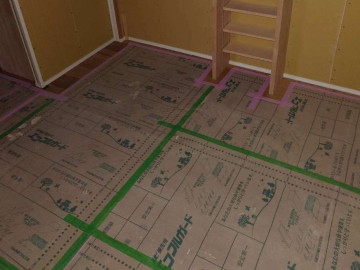

下地調整作業
- 73.2023年10月13日
-
下地調整作業
- 74.2023年10月13日

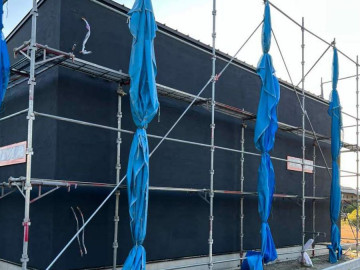

- 75.2023年10月24日
-

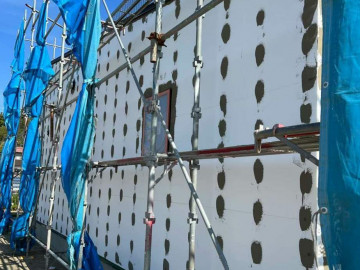

外壁ふせ施工中
- 76.2023年10月24日
-
外壁ふせ施工中

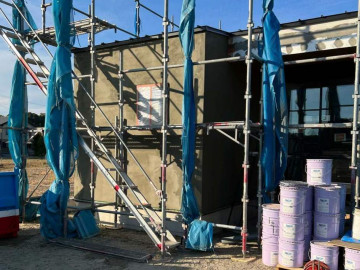

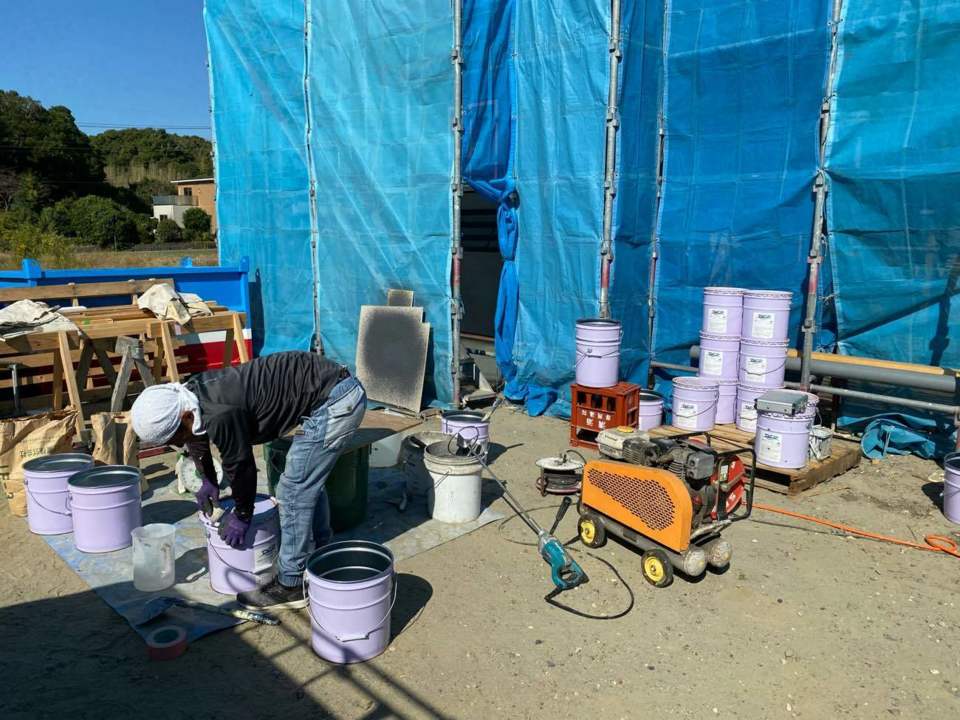

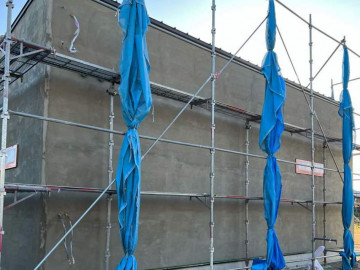

- 77.2023年10月25日
-
中塗り施工中
- 78.2023年10月29日
- 79.2023年10月29日
- 80.2023年10月30日
- 81.2023年11月01日
- 82.2023年11月01日
- 83.2023年11月01日
- 84.2023年11月01日
-

吹き付け完了

- 85.2023年11月03日
-
板金、トイ工事完了
- 86.2023年11月09日
-

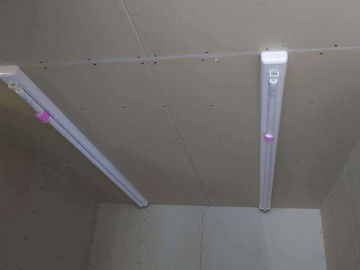

天井ボード
- 87.2023年11月09日
-

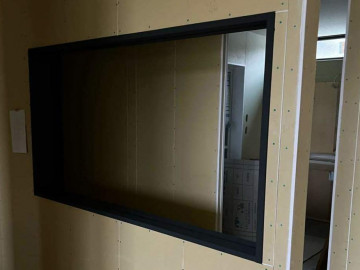

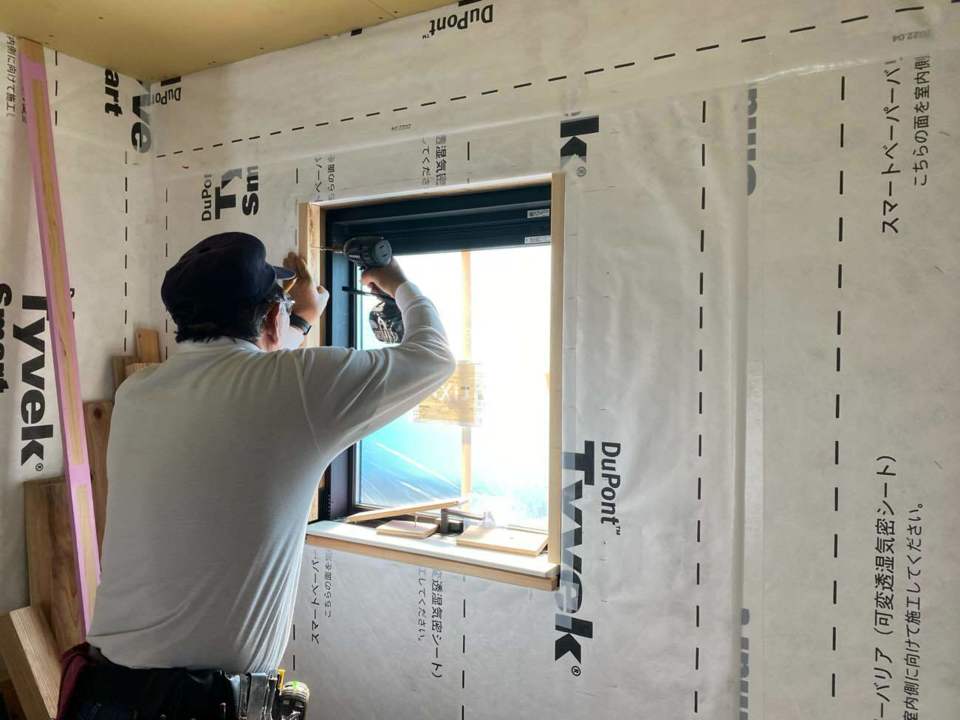

窓枠施工
- 88.2023年11月09日
-
カーテンレール施工
- 89.2023年11月10日
- 90.2023年11月10日

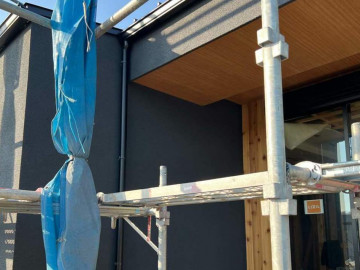

- 91.2023年11月13日
- 92.2023年11月14日
-

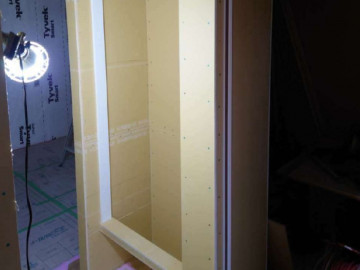

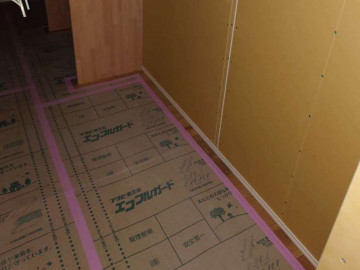

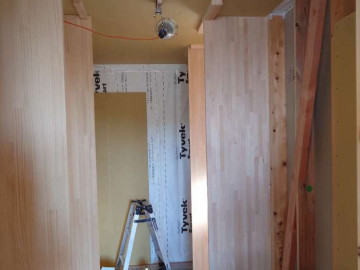

壁ボード施工
- 93.2023年11月16日
- 94.2023年11月16日
-

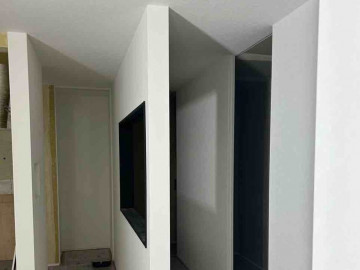

室内窓下地
- 95.2023年11月17日
- 96.2023年11月17日
- 97.2023年11月18日
-

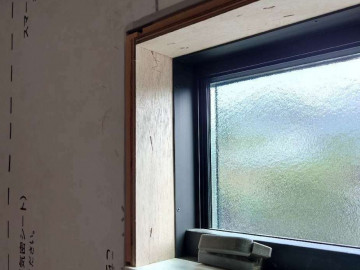

室内窓施工
- 98.2023年11月18日
-

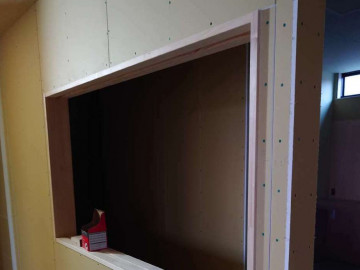

多動棚

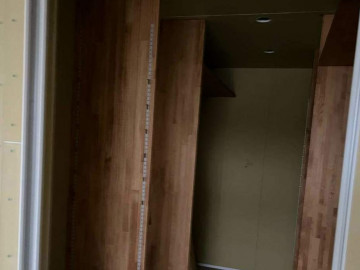

- 99.2023年11月21日
-

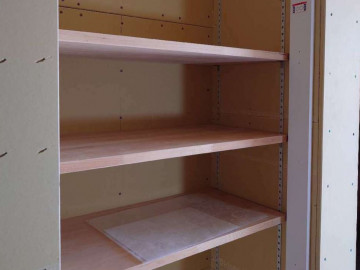

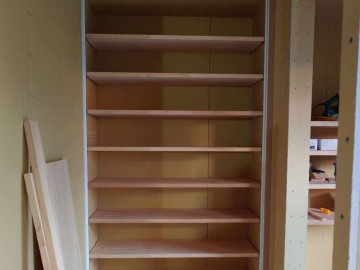

収納棚
- 100.2023年11月21日
-

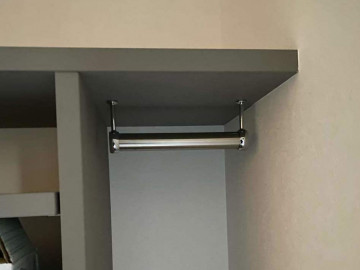

ホスクリーン取付け
- 101.2023年11月21日
-
巾木取付け
- 102.2023年11月21日
-
巾木取付け
- 103.2023年11月27日
- 104.2023年11月27日
- 105.2023年11月27日
- 106.2023年11月29日
- 107.2023年11月29日
-

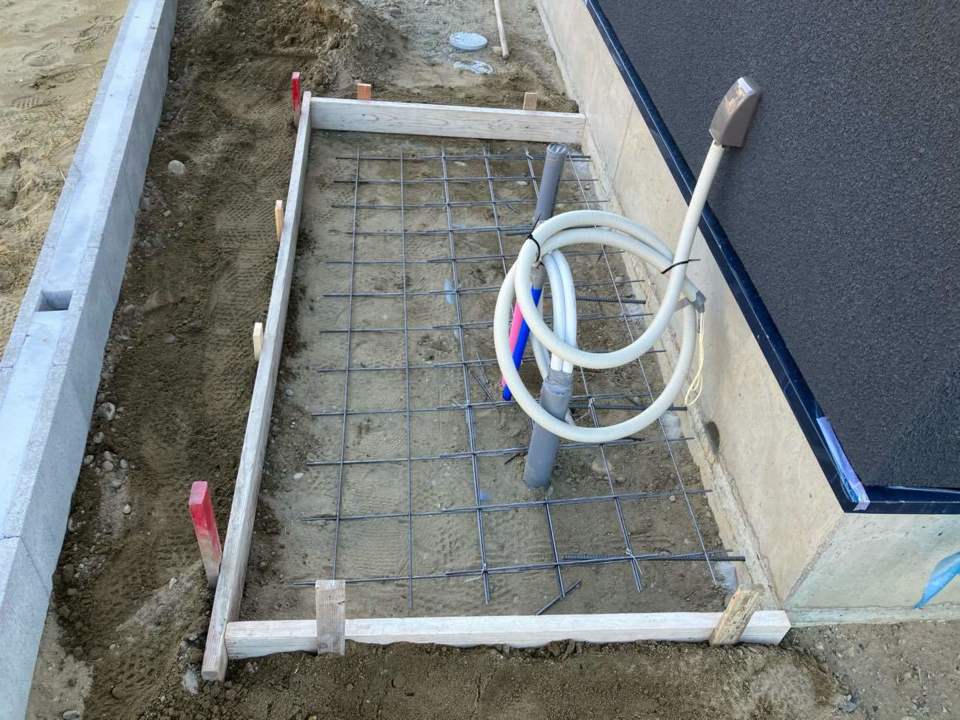

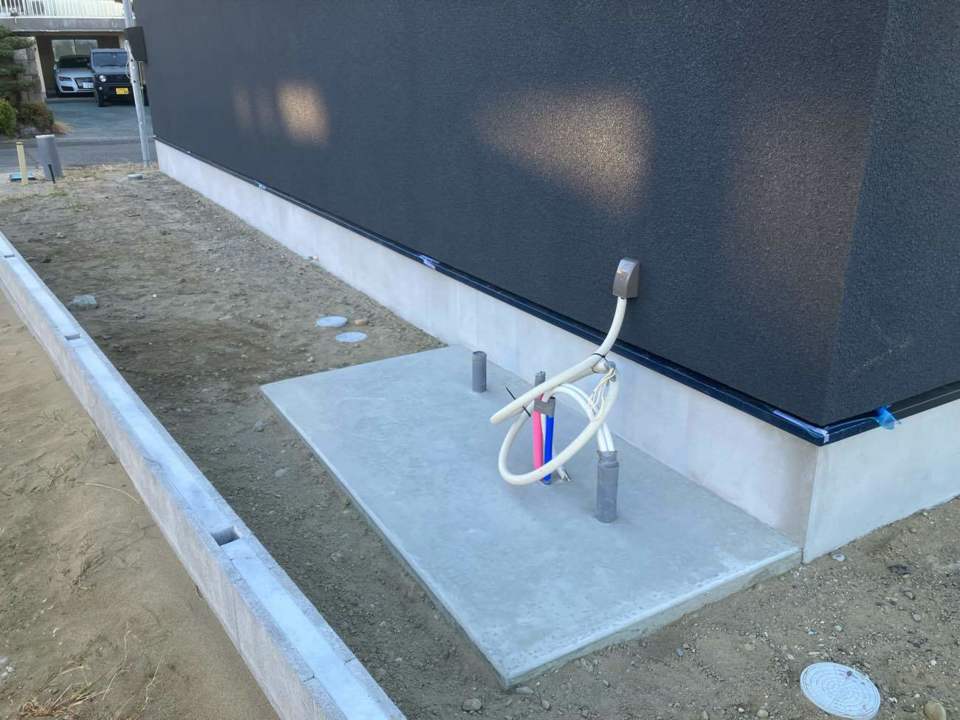

エコキュート土間打設

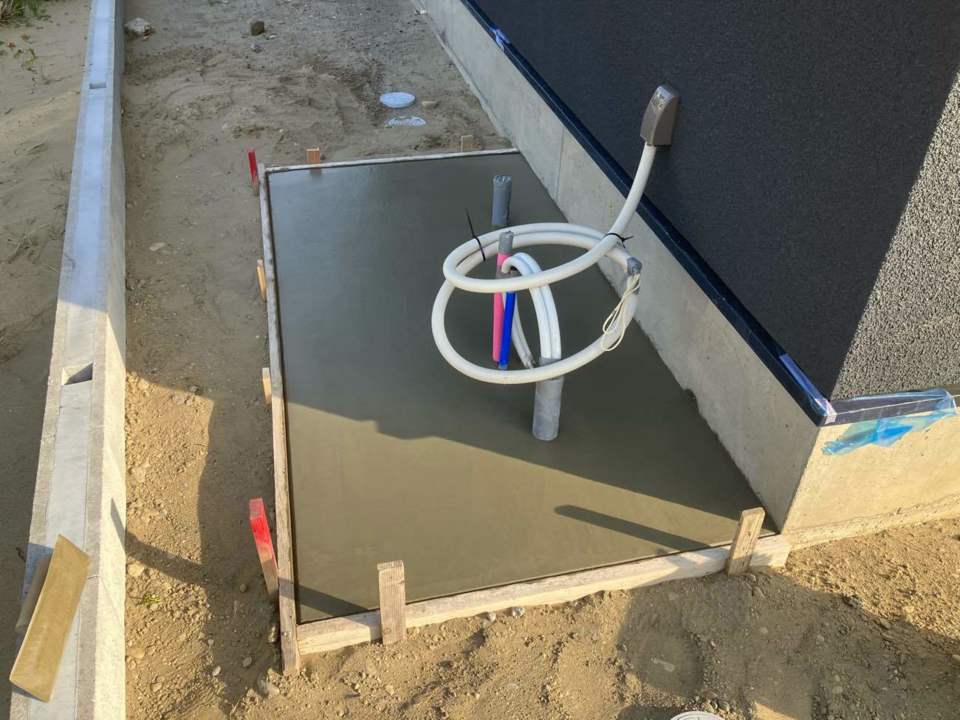

- 108.2023年12月04日
-
エコキュート土間完了
- 109.2023年12月04日
-

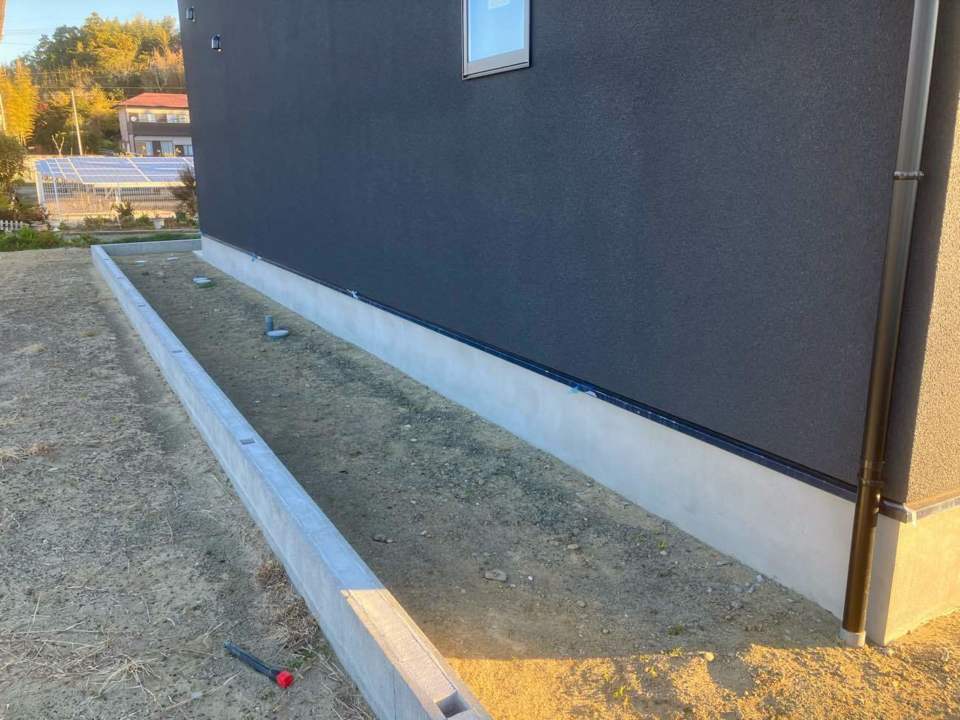

基礎巾木
- 110.2023年12月04日
-

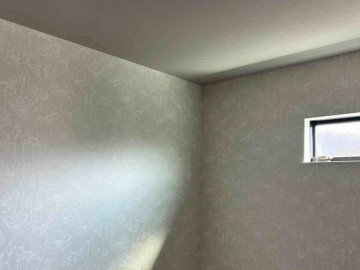

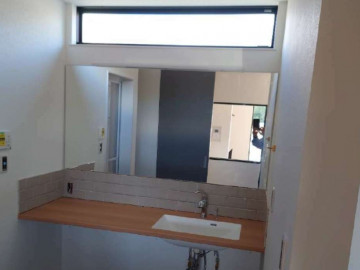

クロス施工
- 111.2023年12月05日
-
クロス施工
- 112.2023年12月07日
-
クロス施工
- 113.2023年12月14日
-

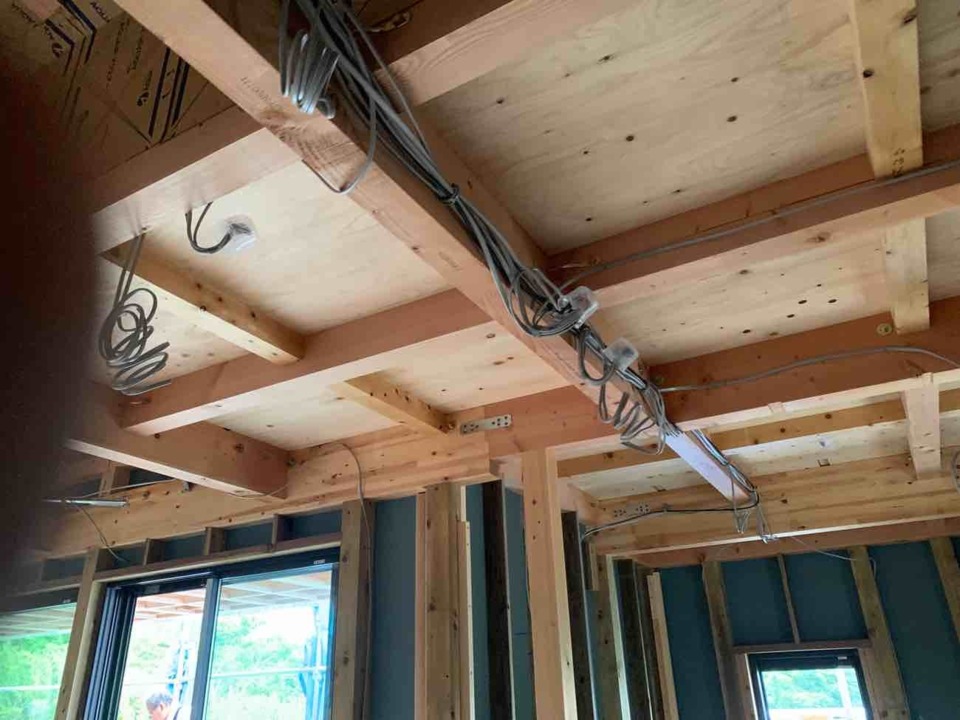

電気工事
- 114.2023年12月14日
-
電気工事
- 115.2023年12月14日
-
電気工事
- 116.2023年12月19日
-
棚板取り付け
- 117.2023年12月20日
-
ボード貼り
- 118.2023年12月20日
-
パイプ取り付け
- 119.2023年12月20日
- 120.2023年12月21日
- 121.2023年12月21日
- 122.2023年12月22日
-
クロス工事完了
- 123.2023年12月26日
-
洗面シーリング完了
- 124.2023年12月26日
-

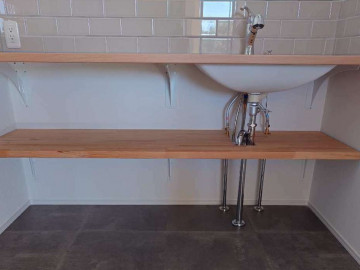

洗面下棚板取付

- 125.2023年12月29日
- 126.2024年01月13日
-
完成見学会
- 127.2024年01月13日
-
完成見学会
- 128.2024年01月15日
-

テレビ台作成

- 129.2024年01月15日
-
テレビ台作成
- 130.2024年01月28日
-
お引渡し
M様、本当におめでとうございます!!
これからも末永いお付き合いをよろしくお願いいたします★
