完工例:完成までの記録
地域別|すべて
T様のおうち
菊川市
建築中レポート
- 1.2021年11月16日
-

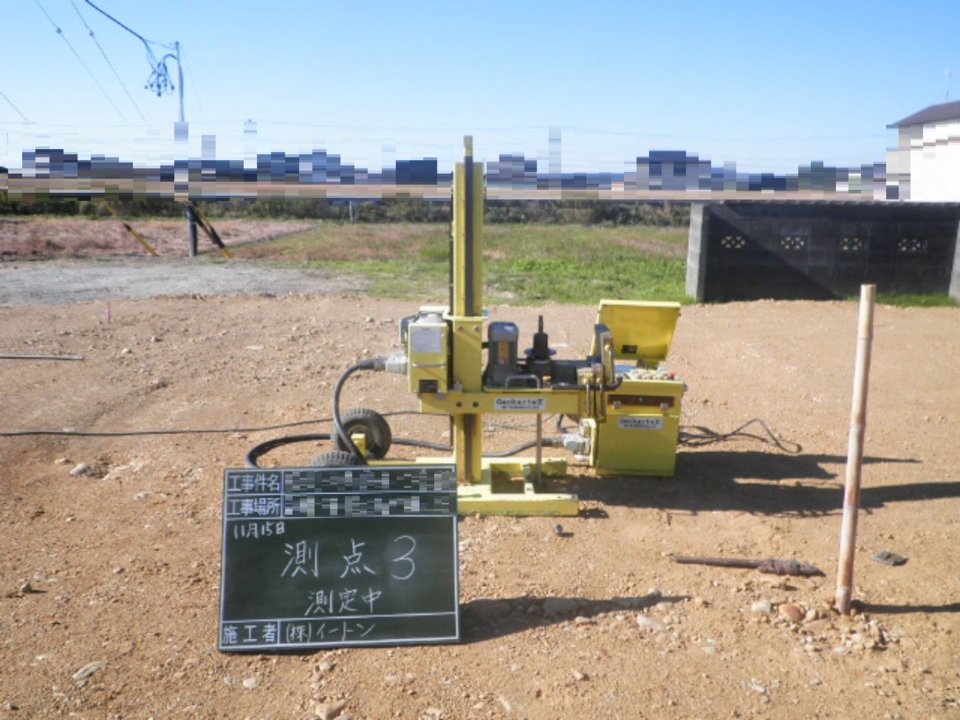

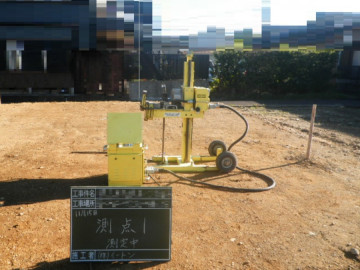

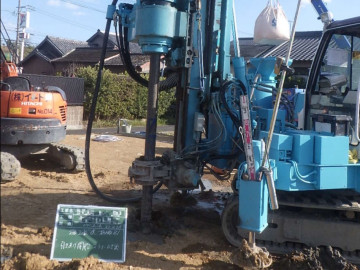

地盤調査
地盤調査では、土地の強さを計測するために特殊な調査機械を使用します。この調査で、設計通りの地盤の強さの確認が取れれば基礎の形状の変更や地盤改良が必要となる場合があります。
※当社の地盤調査方法はスウェーデン式サウンディング試験です。
- 2.2021年11月16日
-
祝☆ご契約&地盤調査
菊川市T様ご家族との家づくりが始まります♪
まずは地盤調査からスタートです。
地盤調査では、建物を建てる土地の強さ、建物の重さを支えることができるかなどを調査します。どれだけ地震に強い建物を建てても、その建物を支える地盤が弱いと倒壊する恐れがあるからです。なので、家づくりにおいては、とても重要な工程となります!
T様、よろしくお願いいたします!
- 3.2021年11月18日
-
仮設水道工事完了
- 4.2021年11月22日
-
電気仮設工事完了
- 5.2021年11月24日
-
地鎮祭♡T様ご家族とスタッフ
- 6.2021年11月24日
-
地鎮祭
- 7.2021年11月24日
-
地鎮祭
- 8.2021年11月24日
-
地鎮祭
- 9.2021年11月24日
-
地鎮祭
- 10.2021年11月24日
-
地鎮祭
T様ご夫婦です♪
これから末永くよろしくお願いします!
- 11.2021年11月24日
-
地鎮祭
地鎮祭を開催しました♡
地鎮祭には、家づくり開始前に氏神様(居住する地域の神様)を鎮め、土地を使用する許可を得るという意味があります。許可を得ることで、土地の神様に工事の安全や、完成したお家の繁栄を祈ります。
- 12.2021年11月30日
-
地盤改良工事
- 13.2021年12月03日
-
地業工事/ターミダンシート施工
『ターミダンシート』は、土壌表面用のシロアリ防除アイテムです。薬剤散布しなくても、シートを敷くだけでシロアリの忌避効果がある優れものです♪このシートがシロアリからお家を守ってくれます♪
ホルムアルデヒドでアレルギーが問題視されている中、薬剤以外での防蟻、白アリさんに侵入をお断りする方法です!
地中からくる白い悪魔! このシートに触れると白い悪魔はしびれて動けなくなるんです!
防蟻の仕組み→https://premium.ipros.jp/nitto-lmaterials/product/detail/2000562823/
- 14.2021年12月03日
-
地業工事/鎮め物
新築住宅の基礎工事の時には、家の中心に「鎮め物」を埋めます。鎮め物には、土地の神様に対する貢物の意味があります。気になる箱の中身は、昔に宝物であったという意味で、人形、盾、矛、小刀子、長刀子、鏡、水玉の七種類が入っています。土地の神様に喜んでもらえますように。
- 15.2021年12月03日
-

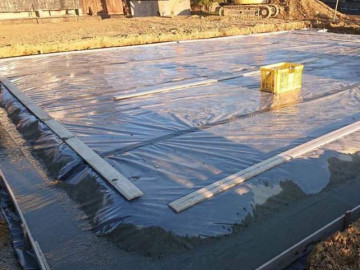

地業工事/粉砕基礎・ステコン打設

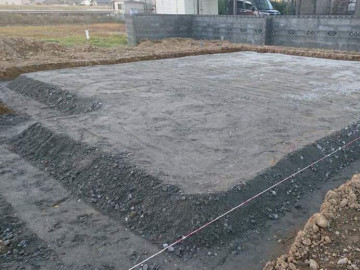

地業工事とは、建物を安全に支えるために地盤の高さを決定し、強固な地盤面を作りあげる工事です。建物が建つ部分に一定の高さまで土を盛り、平坦にならし、砕石を敷き込み、転圧(特殊な機械で力を加えて空気を押し出し、密度を高めます)、ビニールを被せます。その後、その上に薄くコンクリートを敷き、地業工事は完了します。
- 16.2021年12月08日
-
プレ配管工事
この工事は、給排水を床下から屋外に排出するための先行工事になります
コンクリートを打ってからでは見れないカ所になります
家は見えないところが肝心なんです!
- 17.2021年12月08日
-

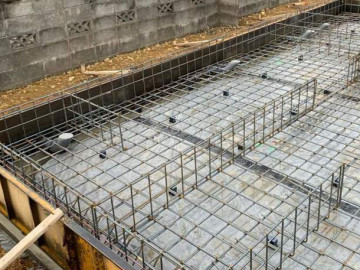

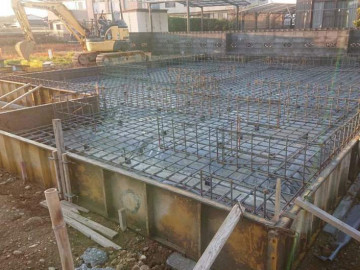

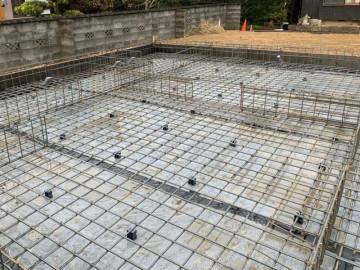

基礎/鉄筋工事
基礎を頑丈にするための鉄筋。鉄筋幅(ピッチ)も長期優良住宅ならではの150㎜ピッチ。(標準仕様)
強いわけです!
鉄筋工事とは、建物の基礎コンクリートの中の骨組みとなる鉄筋を網目状に組む工事です。建物の基礎となる鉄筋コンクリートは、鉄筋とコンクリートの一体感が重要であり、コンクリートは押さえつける力は強いのですが引っ張る力や曲げる力には弱く、その弱点を補うのが「鉄筋」ということになります。
この鉄筋により、更に基礎が丈夫になり地震による基礎の割れを防ぐ役割をします。
そのため、鉄筋工事は正確に施行されないと基礎の強度が出せなくなる重要な工程です!
- 18.2021年12月12日
-
基礎/鉄筋工事
- 19.2021年12月12日
-

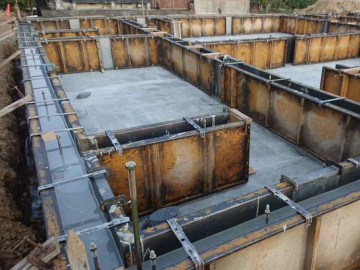

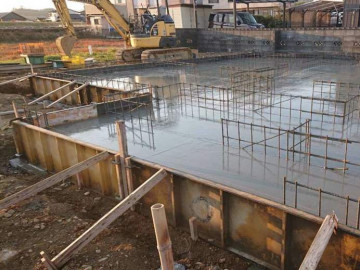

基礎/コンクリート工事(ベタコン)
コンクリート工事とは、基礎となるコンクリートを作る工程です。設計された強度となるように現場で型枠の中で鉄筋と一体化させ、計画された配合量や流動性を確認するとともに、仕上がりでは隙間やひび割れのないコンクリートとなるように計画して施工します。
コンクリートミキサー車などの大型車両も出入りしますよ!
- 20.2021年12月13日
-

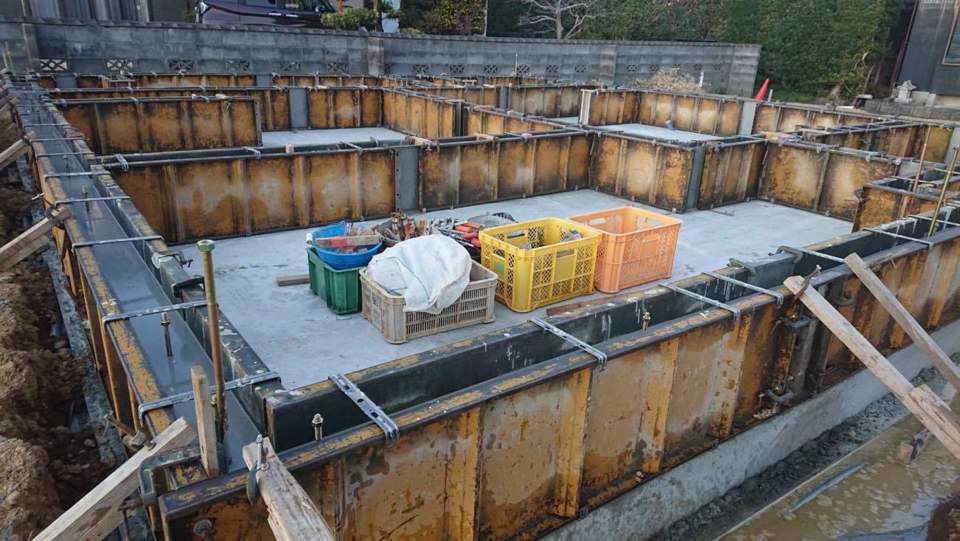

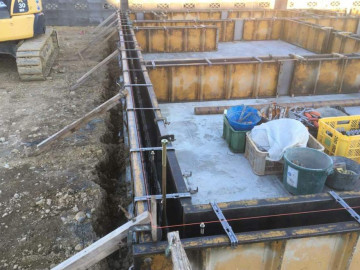

基礎/型枠工事
型枠工事とは、基礎に流すコンクリートの形状を作るための型枠を作る工程です。
- 21.2021年12月15日
-

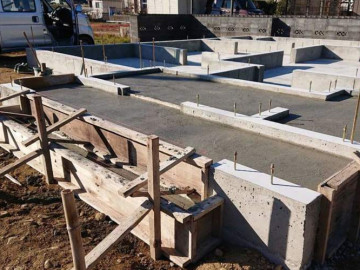

基礎/布コンクリート打設
基礎立ち上がりのコンクリート完了しました
基礎を比較するのに施工後見えるところですね
基礎の幅が120㎜か150㎜の違いが判る場所になります
当然、当社は、丈夫な150㎜幅の基礎立ち上がりですよ(標準仕様)
- 22.2021年12月15日
-
基礎/型枠工事
型枠工事とは、基礎に流すコンクリートの形状を作るための型枠を作る工程です。
- 23.2021年12月19日
-
型枠脱型、埋め戻し、転圧完了
- 24.2021年12月25日
-
基礎工事完了
基礎工事のコンクリート工事が完了しました
玄関のポーチの下地も完了して、長期優良住宅の基礎完成です!
- 25.2021年12月25日
-
基礎工事完了
- 26.2022年01月07日
-

基礎/床下配管工事
床下配下工事とは、キッチン、トイレ、お風呂などへ水を送るとともに、それぞれから排出される排水を下水へ流すための設備工事です。
基礎完了後、土台を設置するタイミングで床下配管工事を行います。
- 27.2022年01月12日
-
基礎工事→木工事

木工事の一番初めの工事

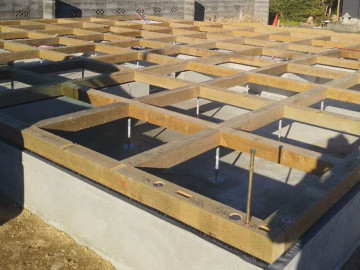

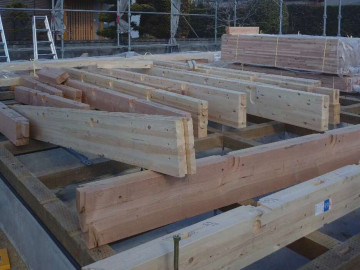

土台据え工事が完了しました。
基礎から上の木材や建材を一手に支えてくれる基礎と土台。
防腐材注入材を使用しているので、腐り・湿気などにも対応しています。

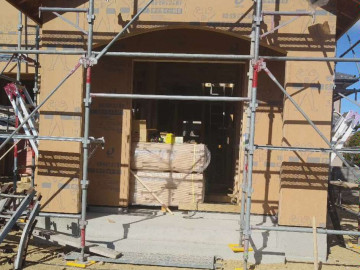

- 28.2022年01月14日
-
上棟準備
明日の上棟へ向けて、使用する木材などを準備します。
- 29.2022年01月15日
-

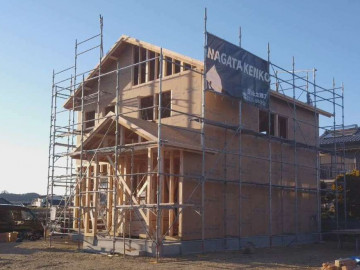

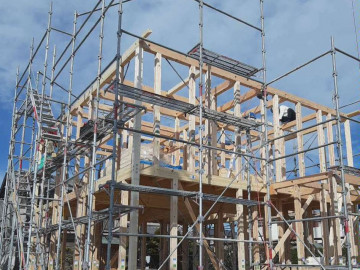

上棟
- 30.2022年01月15日
-
上棟
- 31.2022年01月15日
-
上棟
職人さん全員でT様邸の工事の無事を祈ってお茶で乾杯!
- 32.2022年01月15日
-

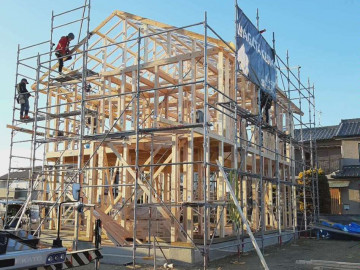

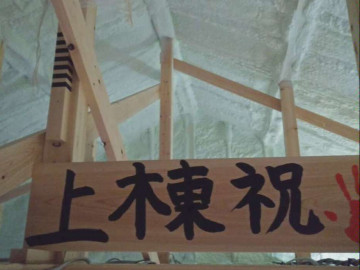

上棟(棟上げ)!!
本日は快晴☆
上棟日和となりました!

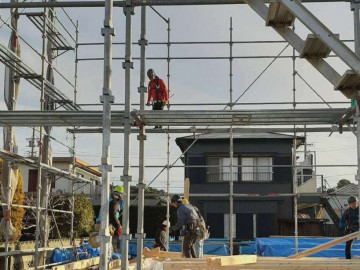

上棟とは、柱や梁などの木材を組み立て、建物の形を作り上げていく工事です。家の最上部で屋根を支える”棟木”(むなぎ)と呼ばれる木材を取り付けることで、完了します♩屋根での作業は、普通は足が震えて立つのもやっと!!大工さんは、そんな高いところでもスイスイ作業を進めていきます!かっこいい~!!
- 33.2022年01月15日
-
上棟・手形式
- 34.2022年01月15日
-
上棟・手形式
- 35.2022年01月15日
-
上棟・手形式
日々笑うってすごく大切でいいことですよね☆
何より、このお写真のお二人の笑顔が素敵すぎて
お見せできないのが残念な程です。
個人的にとてもいいなぁと思ったので、載せてしまいましたw
(web担当)
- 36.2022年01月15日
-
上棟・手形式
弊社では、上棟の際にご家族で手形を押していただく手形式も同時に行います。
こちらの手形と梵天は、屋根裏に取付けさせていただき、お家を守っていただきます♪
(梵天は別のお写真にございます☆)
- 37.2022年01月15日
-
上棟・手形式
- 38.2022年01月15日
-
上棟・手形式
ご家族と一緒に写っているのは、梵天(ぼんてん)です。
梵天「ぼんでん・ぼんてん」とは、上棟式の時に祀り、その後は屋根裏に取り付けさせていただく神様の依代(よりしろ)になります。
- 39.2022年01月16日
- 40.2022年01月18日
- 41.2022年01月19日
- 42.2022年01月19日
-

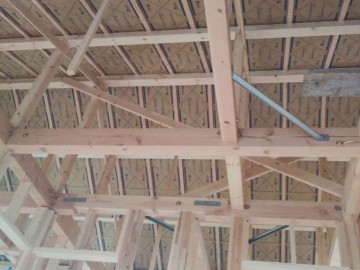

防蟻ウレタンフォーム施工
当社では、防蟻対策を行っています。
防蟻(ぼうぎ)とは、住宅の土台や構造材にシロアリなどの被害を防ぐ処理を施すことです。
シロアリが入り込みやすい、基礎のベースと立ち上がりの入隅、配管廻り、水抜き穴などに、防蟻ウレタンフォームを吹き付けて対策をしていきます。
- 43.2022年01月20日
-

窓ガラス設置工事
窓ガラスが順番に設置されていきます。
- 44.2022年01月20日
-

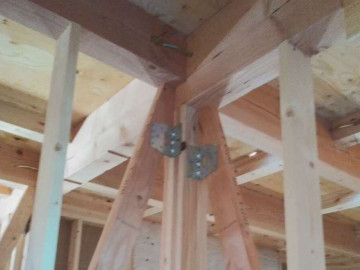

金物設置工事

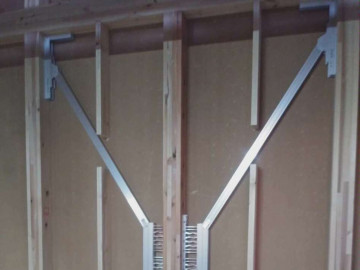

大きな力が加わっても、木材の接合部が外れないように、金物でしっかりと補強します!!
よ~く見ると、柱には色々な種類の金物が取り付けられています♩

- 45.2022年01月21日
-

大工工事
- 46.2022年01月22日
-
金物設置工事完了
- 47.2022年01月24日
-
配管スペース下地工事
- 48.2022年01月25日
-
サッシ交換工事/ダイライト工事完了
ダイライトとは、耐力面材です。
耐力面材とは、加わった力を壁全体に分散させる効果を持つ部材です。壁全体で支えるため、壊れにくく強度が高いのがメリットです。
- 49.2022年01月29日
-
通気スペーサー工事完了
通気スペーサーを使用することで、通気層の厚みが確保され、結露を防ぎます。
- 50.2022年02月01日
-

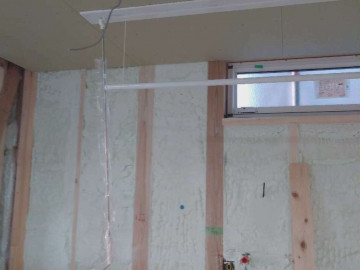

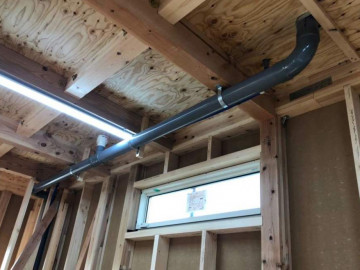

内部配管工事状況
- 51.2022年02月01日
-
内部配管工事状況
- 52.2022年02月02日
-
透湿防水シート貼り工事完了

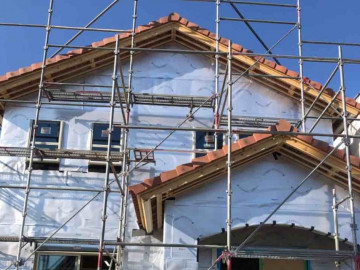

外壁に透湿防水シートを貼っていきます!!
透湿防水シートは、水を通さず、湿気は通す性質なので、室内の湿気を積極的に屋外に排出し、壁内の結露を防ぐ効果があります♩
このシートの上に外壁材を取り付けていきます☆
- 53.2022年02月04日
-

水圧テスト完了
- 54.2022年02月05日
-

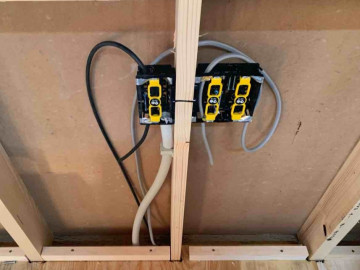

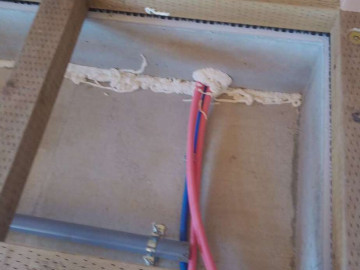

電気設備工事/一時配線工事終了
電気設備工事は、配線工事と器具取付工事に分けられ、上棟の後は、配線工事を行います!

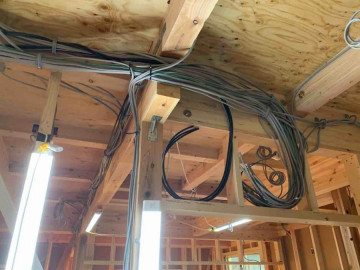

壁を取り付けると見えなくなりますが、お家の中には写真のように沢山の配線が張り巡らされています。
- 55.2022年02月05日
-
電気設備工事/一時配線工事終了
- 56.2022年02月05日
-

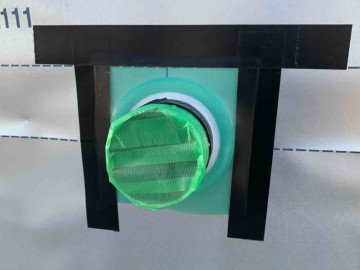

設備貫通部の止水処理
設備貫通部は、雨漏りの原因になりやすい場所です💧
円形の設備管を、防水テープや専用のコーキング材などで立体的に止水処理します。
隙間が無いように、一つ一つ丁寧にしっかりと行います!
- 57.2022年02月05日
-

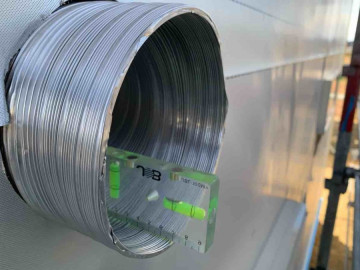

外部配管勾配確認
配管を外に通す場合は、このように水平を確認する器具で、規定の勾配になっているかを確認します。
- 58.2022年02月08日
-

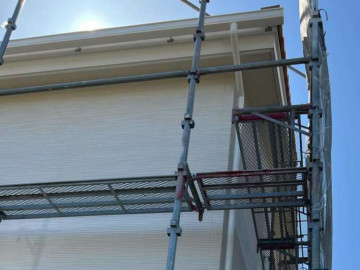

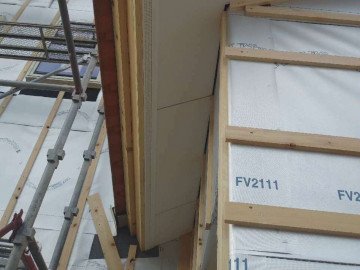

外壁工事/胴縁工事完了
等間隔で打ち付けられた角材を胴縁と呼びます。 外壁の仕上げ材の下地としての役割を持っています。透湿防水シートを貼りつけた後、胴縁を打ち付け、外壁の仕上げ材を固定していきます。
透湿防水シートと外壁の間に、下部から上部に向かって空気の通り道を作ることで、湿気や熱を外部に放出する役割があります。
胴縁は 外壁材の種類によって、横方向に施工する『横胴縁』と縦方向に施工する『縦胴縁』の二種類があります。

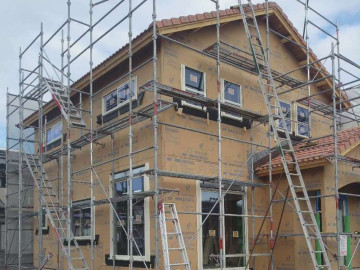

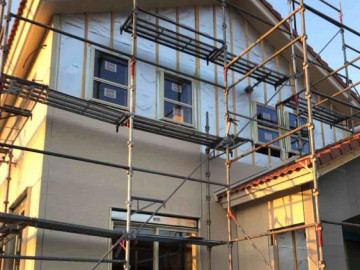

- 59.2022年02月11日

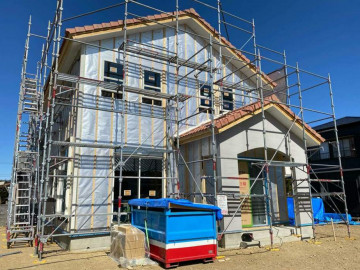

- 60.2022年02月14日
- 61.2022年02月15日
-

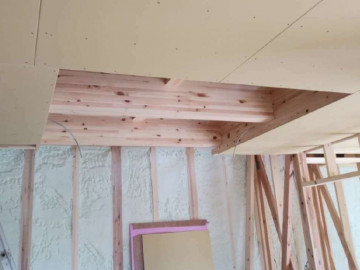

梵天と手形の屋根裏への取付けが完了しました
上棟・手形式で作成いただいた手形と梵天(神様の依り代)を屋根裏に取付けさせていただきました。
これで、T様邸は末永く安泰です。
- 62.2022年02月17日
- 63.2022年02月18日
- 64.2022年02月21日
- 65.2022年02月22日
- 66.2022年02月23日
-

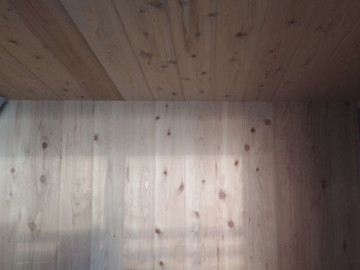

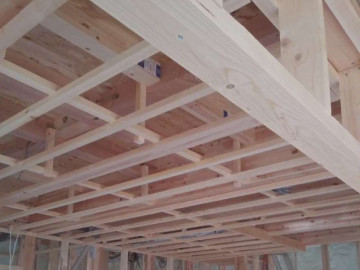

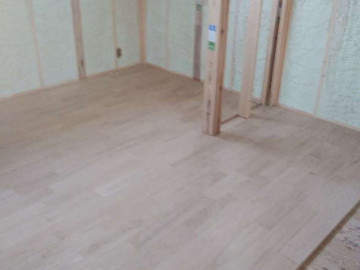

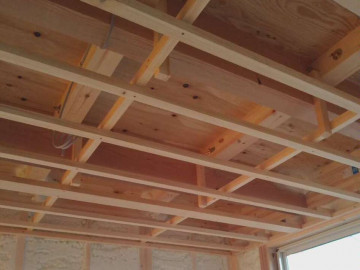

床板張り工事完了
- 67.2022年02月26日
- 68.2022年02月26日
- 69.2022年02月28日
- 70.2022年03月01日
- 71.2022年03月02日
- 72.2022年03月04日
- 73.2022年03月05日
- 74.2022年03月08日
- 75.2022年03月09日

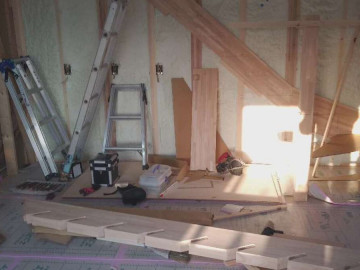

- 76.2022年03月10日
-

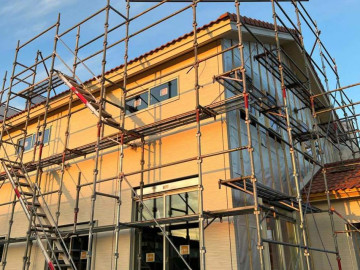

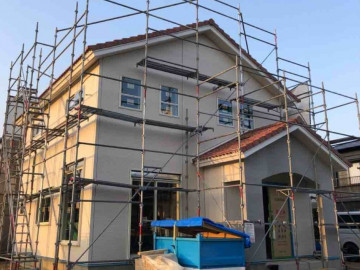

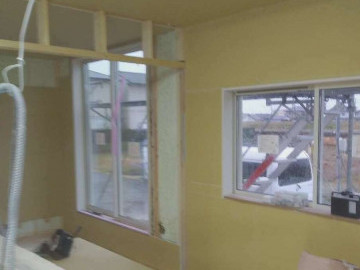

破風鼻隠し施工
『鼻隠し』とは、雨樋の裏側にある板のことです♪

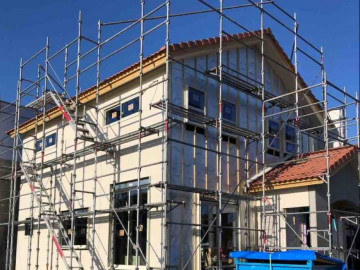

- 77.2022年03月14日
-

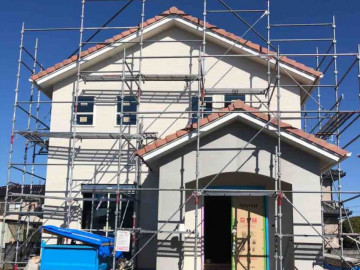

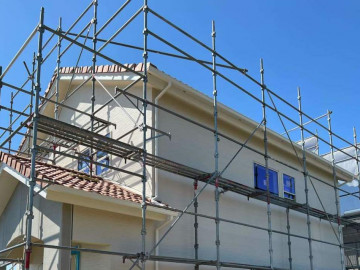

外装工事完了
- 78.2022年03月15日
-
板金、樋(とい)工事完了
- 79.2022年03月15日
- 80.2022年03月18日
- 81.2022年03月21日
-

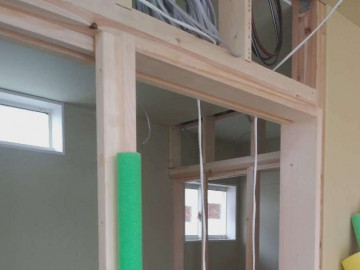

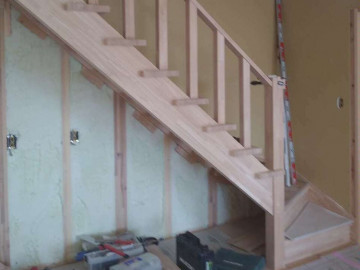

大工工事
- 82.2022年03月21日
-

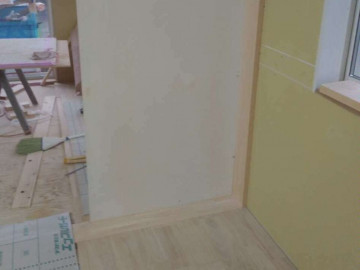

大工工事
- 83.2022年03月30日
-
板金、樋(とい)工事完了

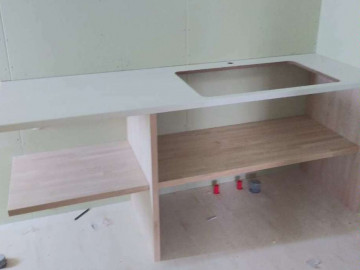

- 84.2022年04月01日
-

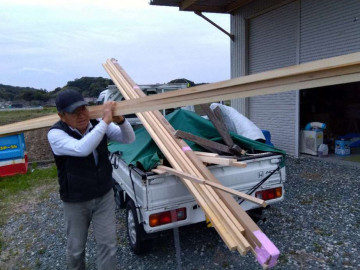

大工さん片付け
現場で使わなかった木材などを、弊社倉庫に片付けます♪
写真は大工の棟梁、清水さんです。
- 85.2022年04月04日
-
ドア枠作成中
- 86.2022年04月04日
-
永太建工の新人です
新人大工の三井嶺音くんです。
新卒で弊社に入社してくれました♪
今日で現場は2日目です!
- 87.2022年04月04日
-

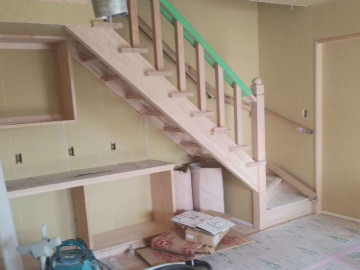

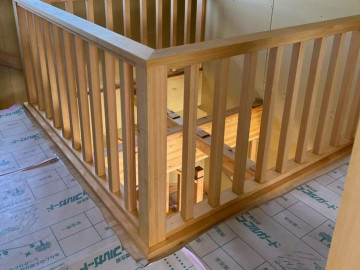

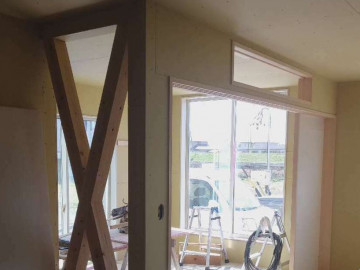

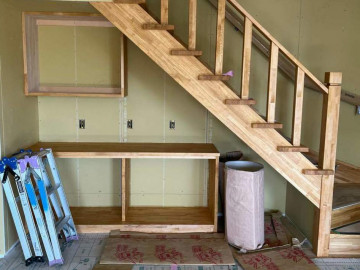

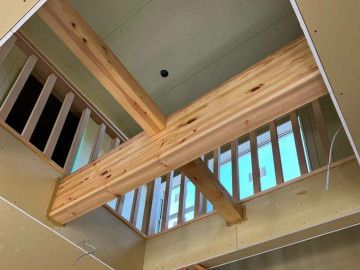

木工事
- 88.2022年04月04日
-
木工事
- 89.2022年04月06日
- 90.2022年04月06日
-

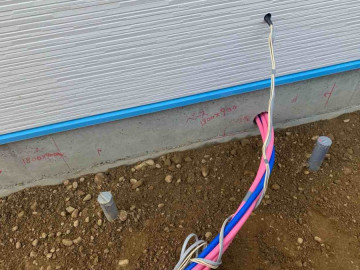

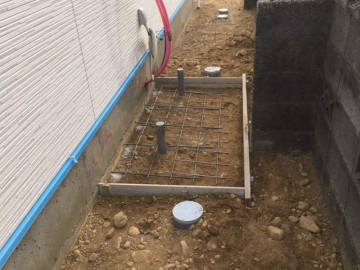

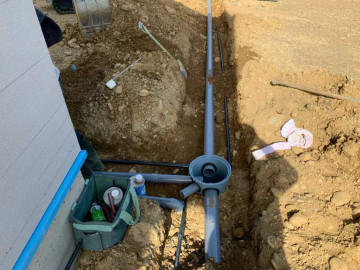

外部配管工事
- 91.2022年04月06日
-
木部塗り工事完了
- 92.2022年04月06日
-
木部塗り工事完了
- 93.2022年04月06日
-
木部塗り工事完了
- 94.2022年04月06日
- 95.2022年04月11日
-

エコキュート型枠取付工事
- 96.2022年04月11日
-

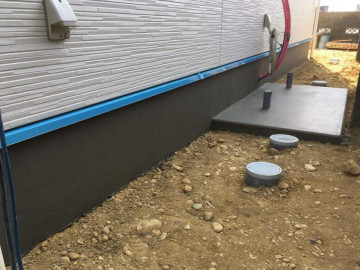

玄関先基礎巾木仕上げ完了
- 97.2022年04月12日
- 98.2022年04月12日
-
エコキュートコンクリート工事完了
- 99.2022年04月13日
-

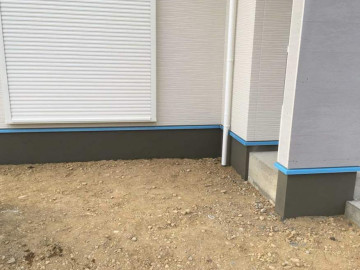

基礎巾木仕上げ完了
- 100.2022年04月20日
-
クロス工事完了
- 101.2022年04月20日
-
クロス工事完了
- 102.2022年04月20日
-
クロス工事完了
- 103.2022年04月20日
-
クロス工事完了
クロス工事が完了しました!
クロスが貼られると、ぐっと「家っぽく」なりますね♪
完成までもう少しです。
- 104.2022年04月22日
-
器具付け工事
- 105.2022年04月22日
-
器具付け工事
- 106.2022年04月28日
-
電気工事完了
- 107.2022年04月28日
-
電気工事完了
- 108.2022年04月28日
-

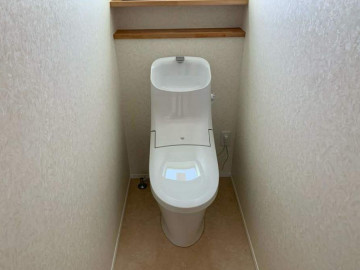

エコキュート設置工事、通水完了
- 109.2022年04月28日
-

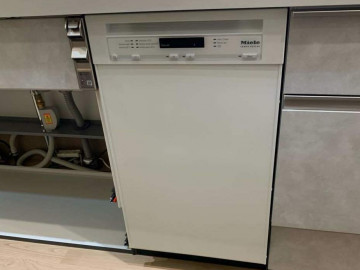

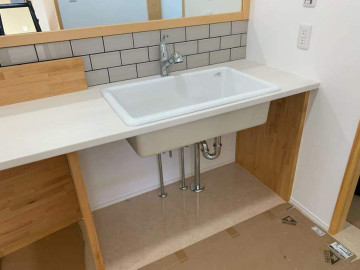

ミーレ食洗機取付け完了!
- 110.2022年04月30日
-

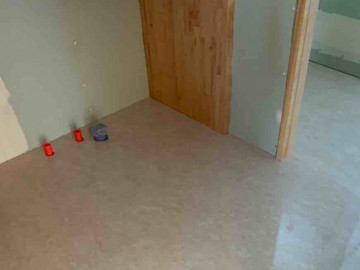

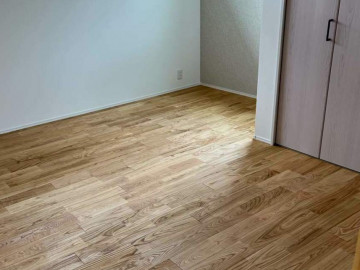

床塗り工事完了

- 111.2022年06月12日
-
完成見学会
- 112.2022年06月12日
-
完成見学会
- 113.2022年06月12日
-
完成見学会
- 114.2022年06月12日
-
完成見学会
- 115.2022年06月12日
-
完成見学会
- 116.2022年06月12日
-
完成見学会
- 117.2022年06月12日
-
完成見学会
- 118.2022年06月12日
-
完成見学会
T様のご厚意で完成見学会を開催することができました!
ご来場くださった皆様、ありがとうございます!
T様、ご協力ありがとうございます!
